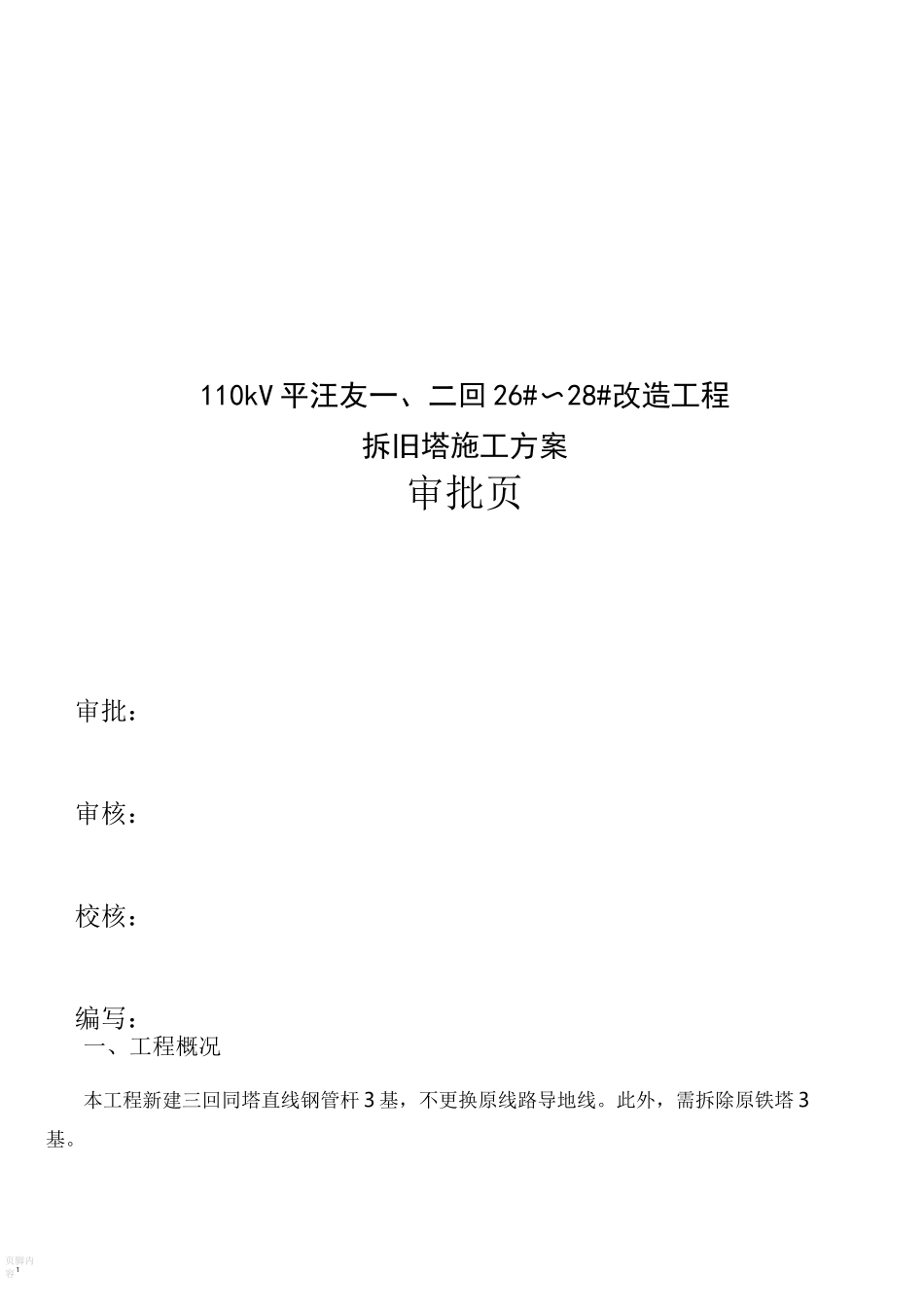

页脚内容 1110kV 平汪友一、二回 26#〜28#改造工程拆旧塔施工方案审批页审批:审核:校核:编写:一、工程概况本工程新建三回同塔直线钢管杆 3 基,不更换原线路导地线
此外,需拆除原铁塔 3基

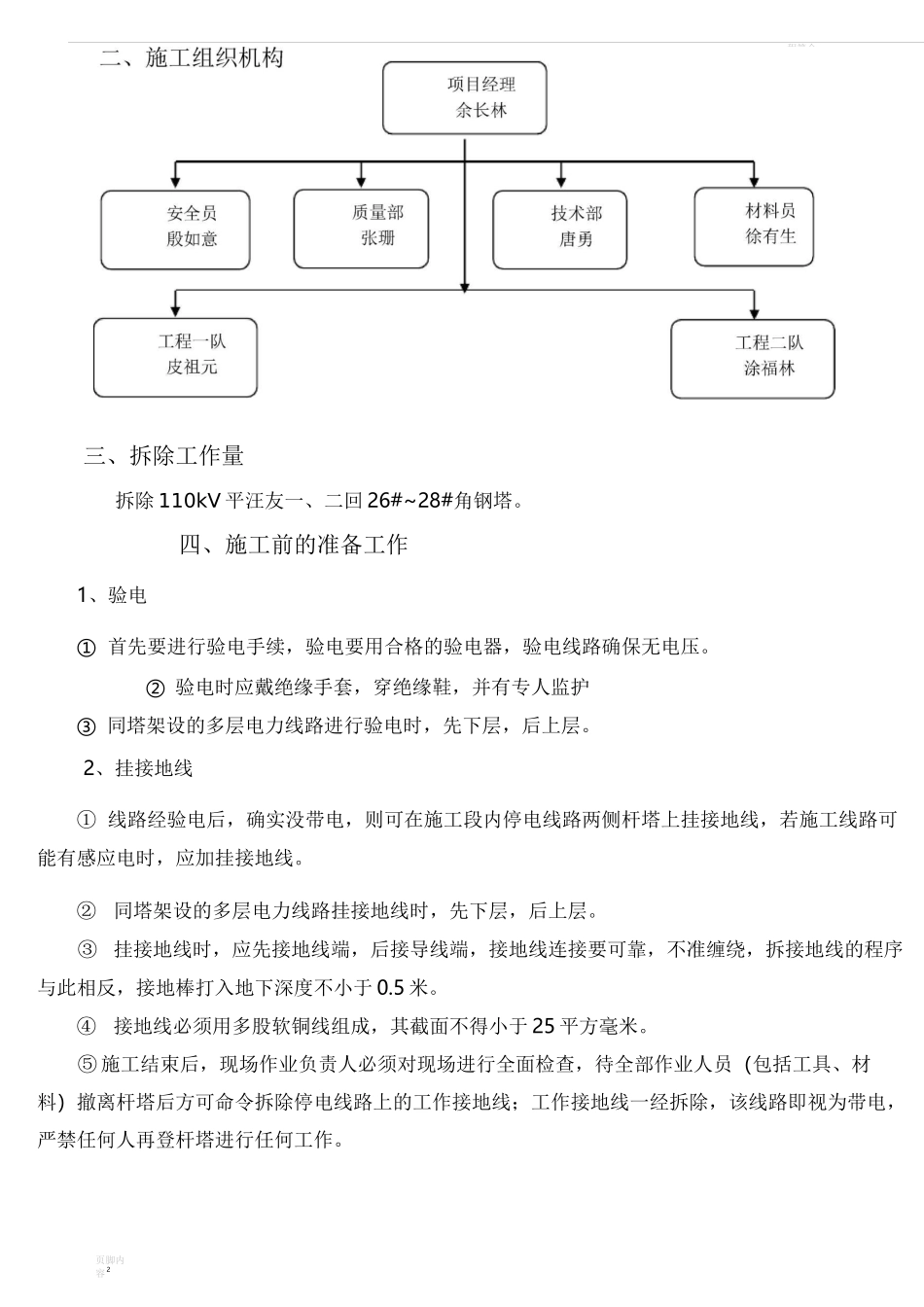

程第合同页脚内容 2三、拆除工作量拆除 110kV 平汪友一、二回 26#~28#角钢塔
四、施工前的准备工作1、验电① 首先要进行验电手续,验电要用合格的验电器,验电线路确保无电压
② 验电时应戴绝缘手套,穿绝缘鞋,并有专人监护③ 同塔架设的多层电力线路进行验电时,先下层,后上层
2、挂接地线① 线路经验电后,确实没带电,则可在施工段内停电线路两侧杆塔上挂接地线,若施工线路可能有感应电时,应加挂接地线
②同塔架设的多层电力线路挂接地线时,先下层,后上层
③挂接地线时,应先接地线端,后接导线端,接地线连接要可靠,不准缠绕,拆接地线的程序与此相反,接地棒打入地下深度不小于 0
④接地线必须用多股软铜线组成,其截面不得小于 25 平方毫米
⑤ 施工结束后,现场作业负责人必须对现场进行全面检查,待全部作业人员(包括工具、材料)撤离杆塔后方可命令拆除停电线路上的工作接地线;工作接地线一经拆除,该线路即视为带电,严禁任何人再登杆塔进行任何工作

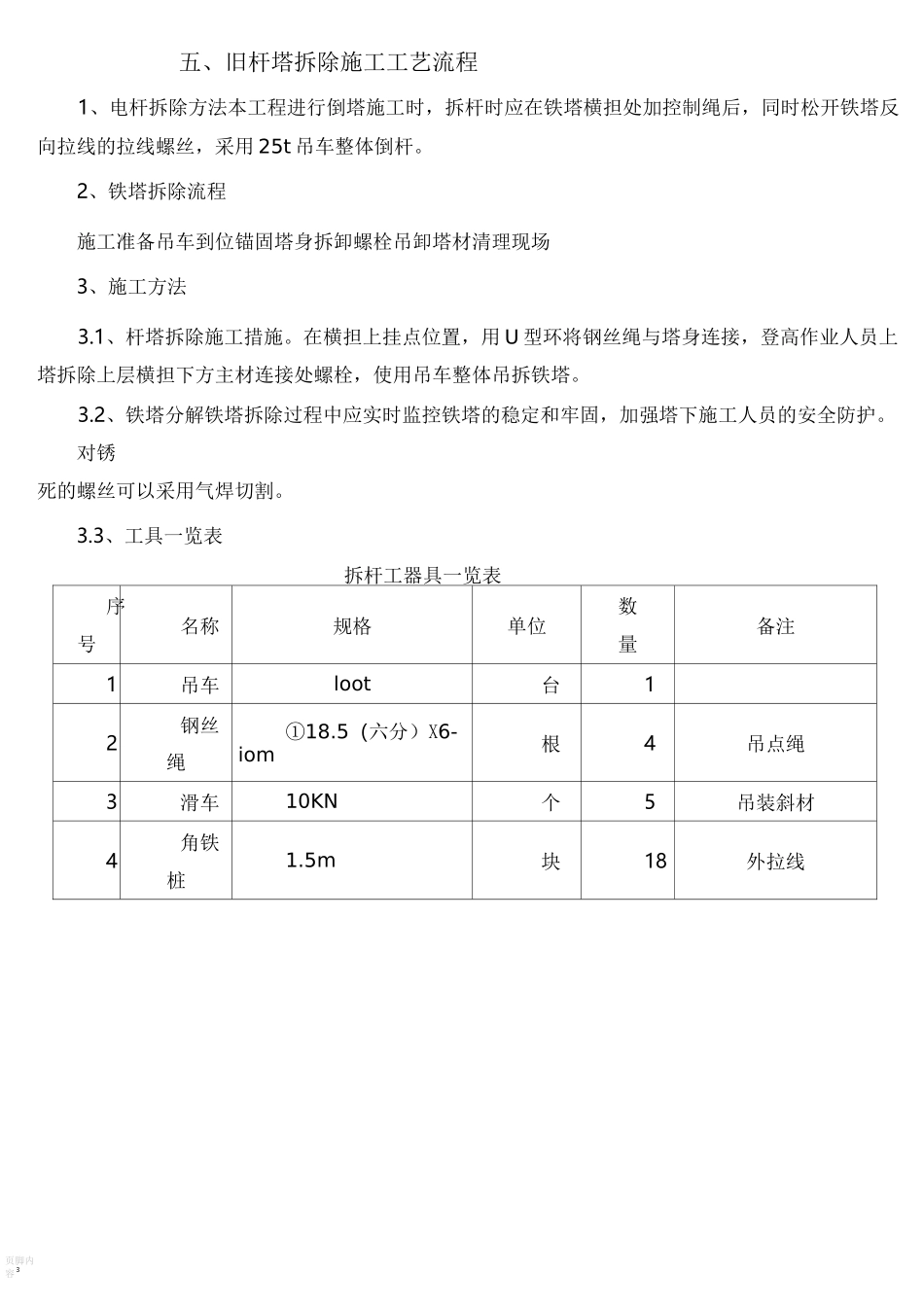

页脚内容 3五、旧杆塔拆除施工工艺流程1、电杆拆除方法本工程进行倒塔施工时,拆杆时应在铁塔横担处加控制绳后,同时松开铁塔反向拉线的拉线螺丝,采用 25t 吊车整体倒杆
2、铁塔拆除流程施工准备吊车到位锚固塔身拆卸螺栓吊卸塔材清理现场3、施工方法3
1、杆塔拆除施工措施
在横担上挂点位置,用 U 型环将钢丝绳与塔身连接,登高作业人员上塔拆除上层横担下方主材连接处螺栓,使用吊车整体吊拆铁塔
2、铁塔分解铁塔拆除过程中应实时监控铁塔的稳定和牢固,加强塔下施工人员的安全防护
对锈死的螺丝可以采用气焊切割
3、工具一览表拆杆工器具一览表序号
