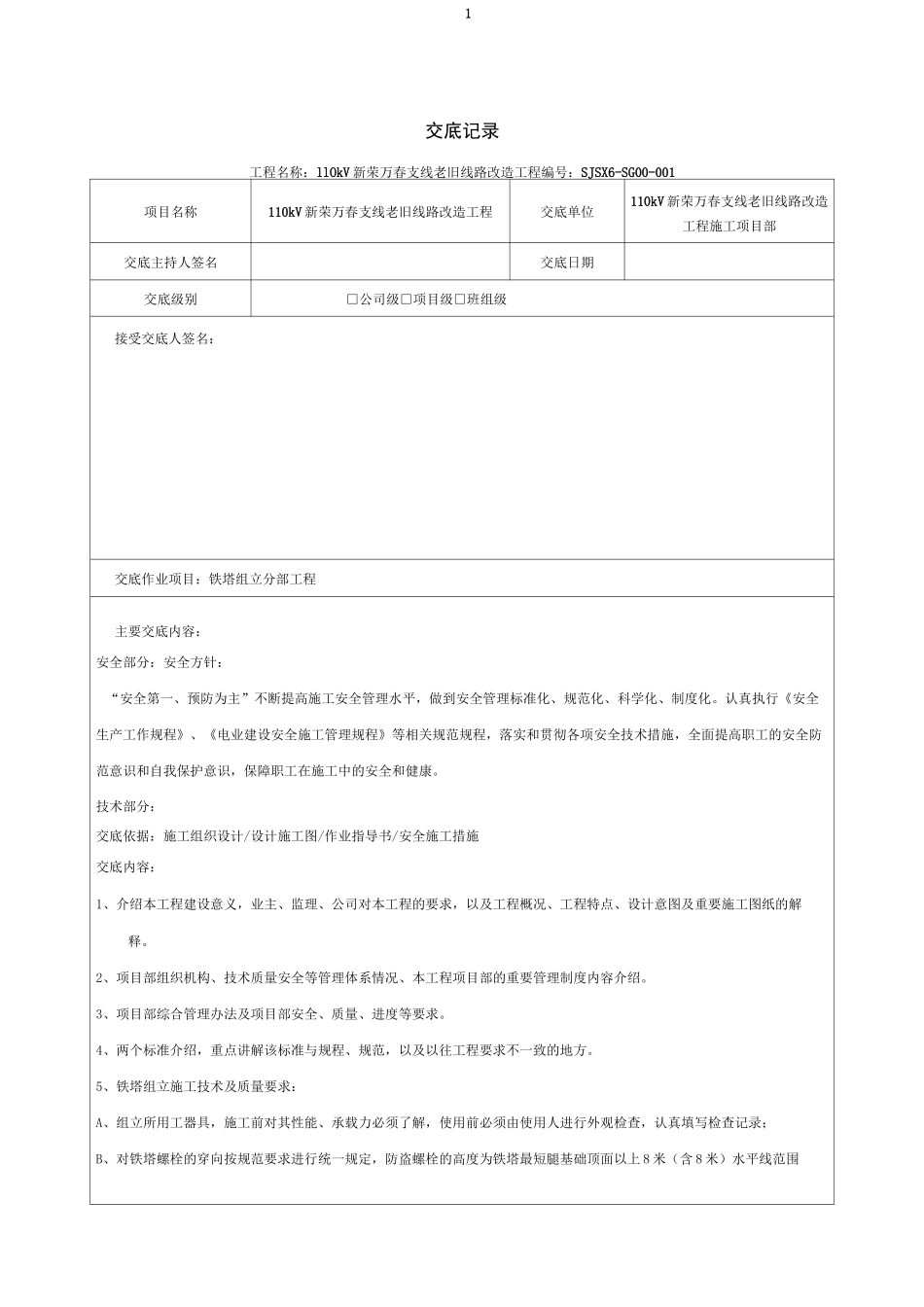

1交底记录工程名称:llOkV 新荣万春支线老旧线路改造工程编号:SJSX6-SG00-001项目名称110kV 新荣万春支线老旧线路改造工程交底单位110kV 新荣万春支线老旧线路改造工程施工项目部交底主持人签名交底日期交底级别□公司级□项目级□班组级接受交底人签名:交底作业项目:铁塔组立分部工程主要交底内容:安全部分:安全方针:“安全第一、预防为主”不断提高施工安全管理水平,做到安全管理标准化、规范化、科学化、制度化。认真执行《安全生产工作规程》、《电业建设安全施工管理规程》等相关规范规程,落实和贯彻各项安全技术措施,全面提高职工的安全防范意识和自我保护意识,保障职工在施工中的安全和健康。技术部分:交底依据:施工组织设计/设计施工图/作业指导书/安全施工措施交底内容:1、介绍本工程建设意义,业主、监理、公司对本工程的要求,以及工程概况、工程特点、设计意图及重要施工图纸的解释。2、项目部组织机构、技术质量安全等管理体系情况、本工程项目部的重要管理制度内容介绍。3、项目部综合管理办法及项目部安全、质量、进度等要求。4、两个标准介绍,重点讲解该标准与规程、规范,以及以往工程要求不一致的地方。5、铁塔组立施工技术及质量要求:A、组立所用工器具,施工前对其性能、承载力必须了解,使用前必须由使用人进行外观检查,认真填写检查记录;B、对铁塔螺栓的穿向按规范要求进行统一规定,防盗螺栓的高度为铁塔最短腿基础顶面以上 8 米(含 8 米)水平线范围2内的螺栓均采用防盗螺栓,当遇到节点时包括节点所有螺栓均安装防盗螺栓。C、铁塔脚钉腿安装规定见作业指导书;D、铁塔防腐,具体做法详见作业指导书;E、接地埋设及接地焊接的注意事项:①接地圆钢深度必须满足设计要求(埋设深度祥见塔位明细表);②焊接长度双面焊接时不能小于接地圆钢的 6 倍 D;对焊接处要做防腐处理,先图刷两道锌黄环氧脂底漆,再涂两遍沥青漆;③每基铁塔均作四点接地,接地引下线应紧贴铁塔保护帽面引下。接地端板与铁塔角钢连接应保证连接面连接可靠、紧密。入土部分作两布三油防腐措施处理,防腐长度为地上部分 200mm,地下部分为 400mm。F、铁塔的检修必须安排专人进行,组立完成后及时检修;G、螺栓紧固率是:M16 螺栓为 8kg,M20 螺栓为 10kg,M24 螺栓为 25kg,螺栓紧固率为:架线前 95%%以上,架线后为 97%以上。H、检修完成后必须对该塔进行倾斜测量;6、保护帽的制作。安全部分:I、施工中坚决杜绝违...
