混凝土路面修补施工方案 (1)(完整版)VIP免费

混凝土路面修补施工方案 (1)(完整版)_第1页
1/13
混凝土路面修补施工方案 (1)(完整版)_第2页
2/13
混凝土路面修补施工方案 (1)(完整版)_第3页
3/13

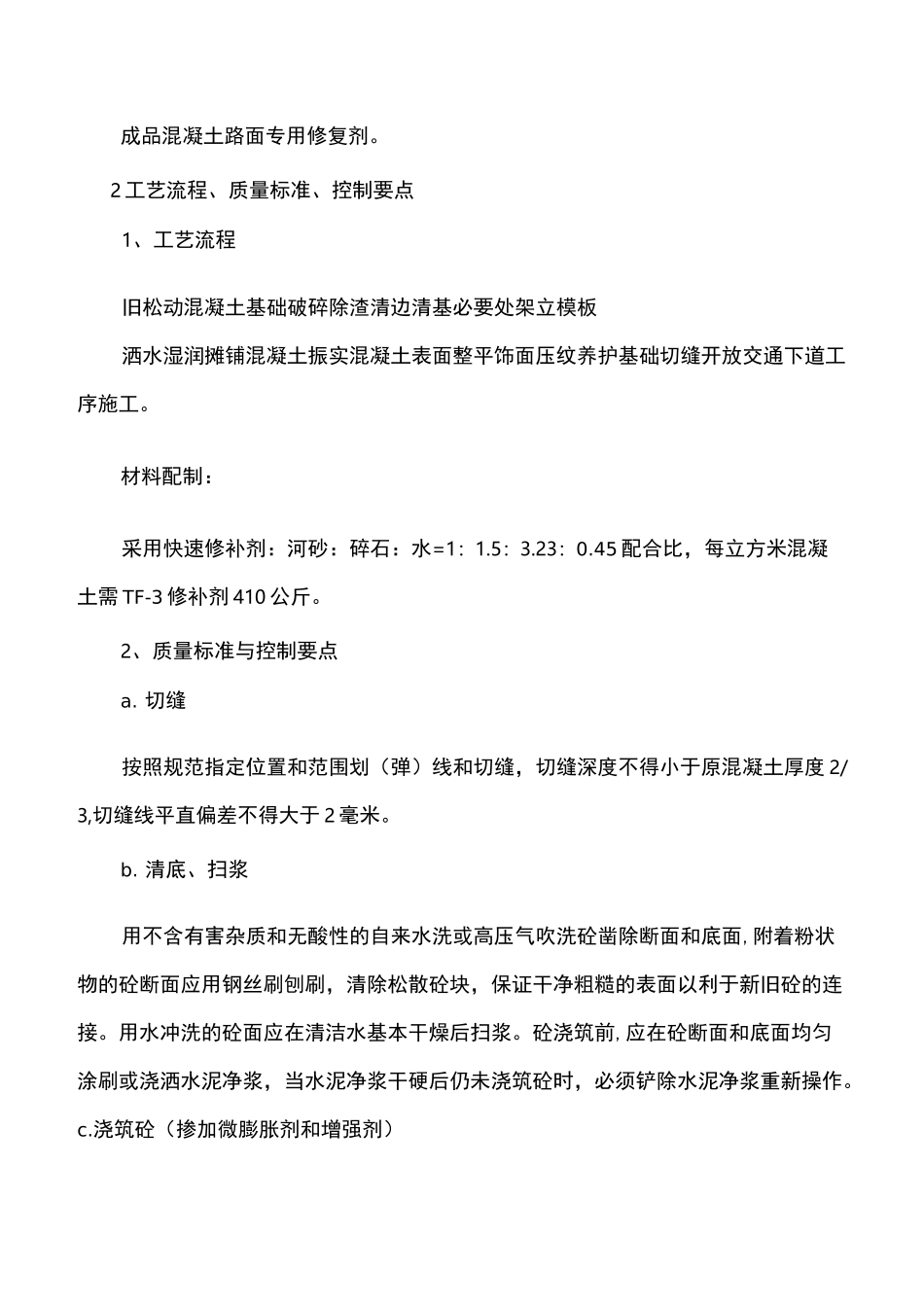

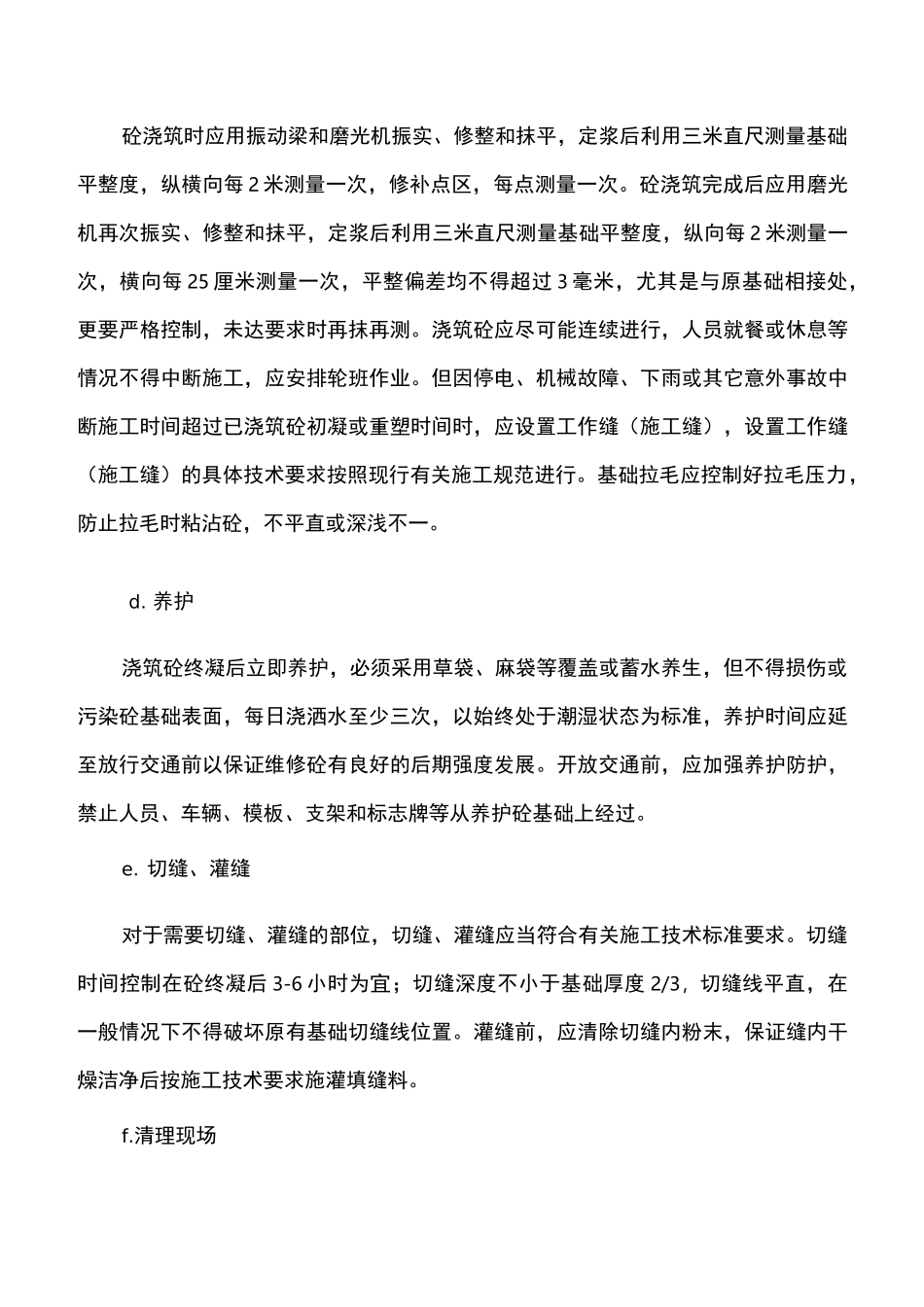

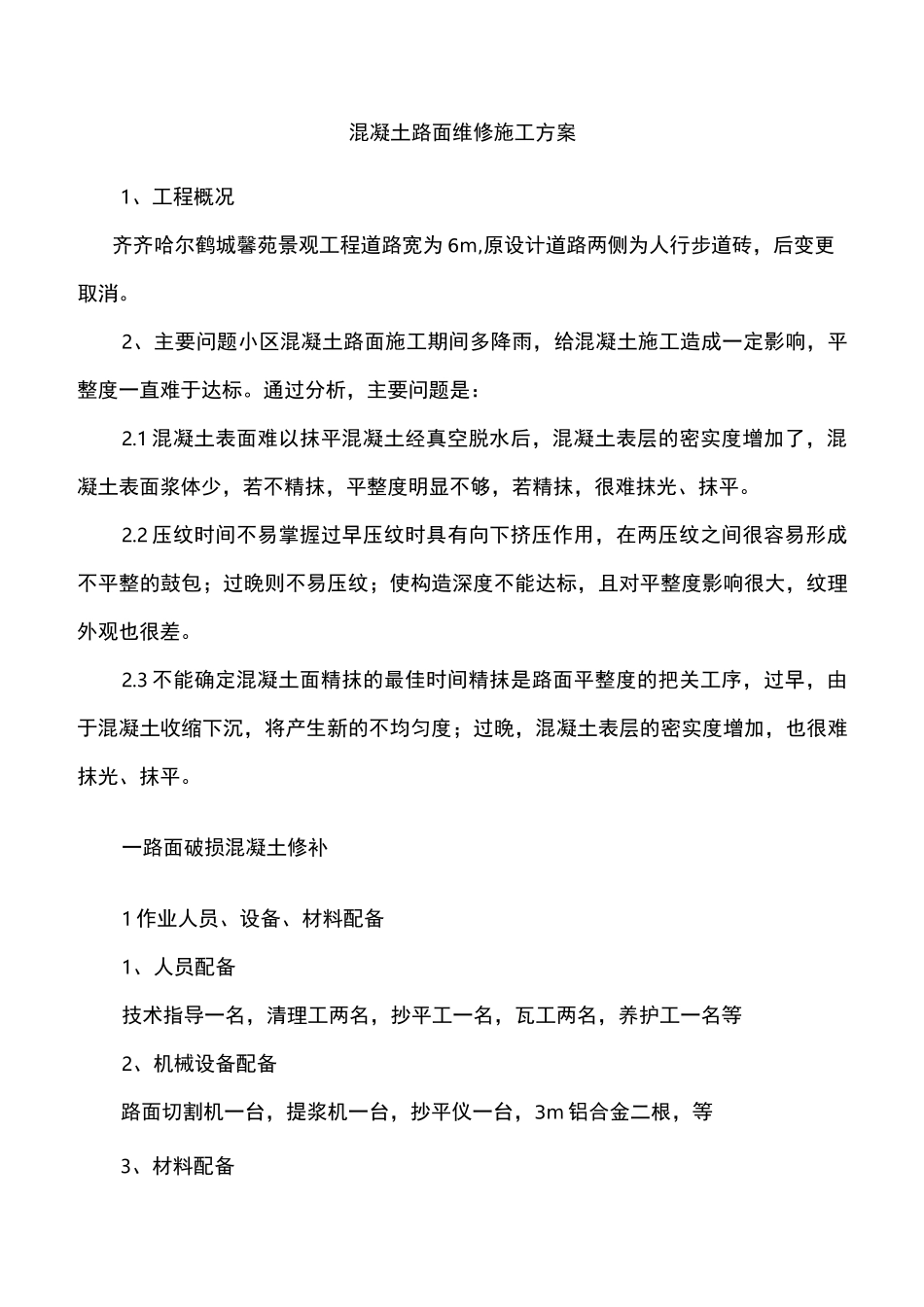

混凝土路面维修施工方案1、工程概况齐齐哈尔鹤城馨苑景观工程道路宽为 6m,原设计道路两侧为人行步道砖,后变更取消。2、主要问题小区混凝土路面施工期间多降雨,给混凝土施工造成一定影响,平整度一直难于达标。通过分析,主要问题是:2.1 混凝土表面难以抹平混凝土经真空脱水后,混凝土表层的密实度增加了,混凝土表面浆体少,若不精抹,平整度明显不够,若精抹,很难抹光、抹平。2.2 压纹时间不易掌握过早压纹时具有向下挤压作用,在两压纹之间很容易形成不平整的鼓包;过晚则不易压纹;使构造深度不能达标,且对平整度影响很大,纹理外观也很差。2.3 不能确定混凝土面精抹的最佳时间精抹是路面平整度的把关工序,过早,由于混凝土收缩下沉,将产生新的不均匀度;过晚,混凝土表层的密实度增加,也很难抹光、抹平。一路面破损混凝土修补1 作业人员、设备、材料配备1、人员配备技术指导一名,清理工两名,抄平工一名,瓦工两名,养护工一名等2、机械设备配备路面切割机一台,提浆机一台,抄平仪一台,3m 铝合金二根,等3、材料配备成品混凝土路面专用修复剂。2 工艺流程、质量标准、控制要点1、工艺流程旧松动混凝土基础破碎除渣清边清基必要处架立模板洒水湿润摊铺混凝土振实混凝土表面整平饰面压纹养护基础切缝开放交通下道工序施工。材料配制:采用快速修补剂:河砂:碎石:水=1:1.5:3.23:0.45 配合比,每立方米混凝土需 TF-3 修补剂 410 公斤。2、质量标准与控制要点a. 切缝按照规范指定位置和范围划(弹)线和切缝,切缝深度不得小于原混凝土厚度 2/3,切缝线平直偏差不得大于 2 毫米。b. 清底、扫浆用不含有害杂质和无酸性的自来水洗或高压气吹洗砼凿除断面和底面,附着粉状物的砼断面应用钢丝刷刨刷,清除松散砼块,保证干净粗糙的表面以利于新旧砼的连接。用水冲洗的砼面应在清洁水基本干燥后扫浆。砼浇筑前,应在砼断面和底面均匀涂刷或浇洒水泥净浆,当水泥净浆干硬后仍未浇筑砼时,必须铲除水泥净浆重新操作。c.浇筑砼(掺加微膨胀剂和增强剂)砼浇筑时应用振动梁和磨光机振实、修整和抹平,定浆后利用三米直尺测量基础平整度,纵横向每 2 米测量一次,修补点区,每点测量一次。砼浇筑完成后应用磨光机再次振实、修整和抹平,定浆后利用三米直尺测量基础平整度,纵向每 2 米测量一次,横向每 25 厘米测量一次,平整偏差均不得超过 3 毫米,尤其是与原基础相接处,更要严格控制,未达要求时再抹再测。浇筑砼应...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土路面修补施工方案 (1)(完整版)

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
