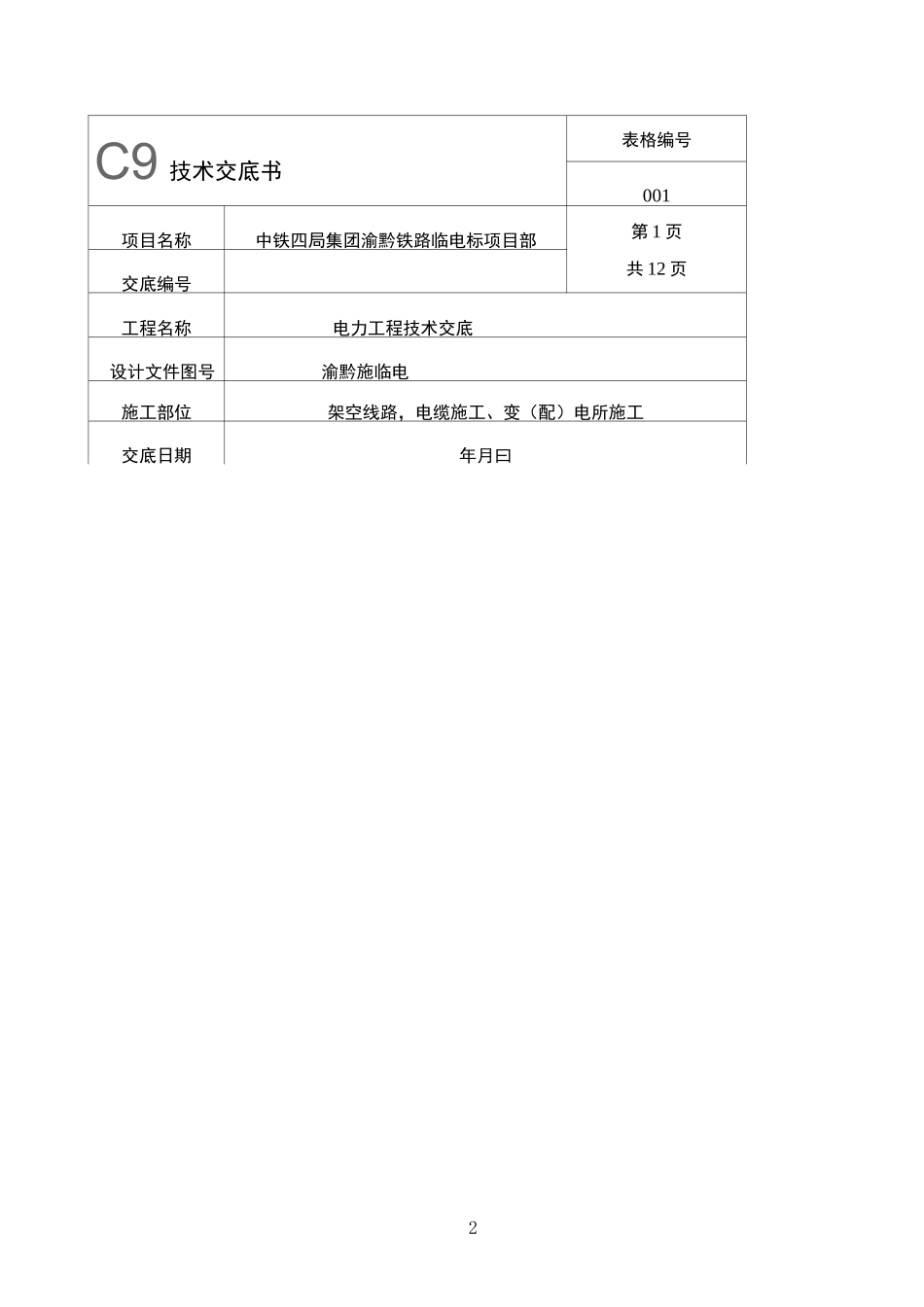

1DDDDDD1DDDDDDDDDDDDD□□□□□□YQLD-1□□□□□□□□□□中国中铁□□UYQTL-LD-01-JSJD-001DDDDDDDDDDDDDDDDDDDDDDDDDDDDDDDDD2C9 技术交底书表格编号001项目名称中铁四局集团渝黔铁路临电标项目部第 1 页共 12 页交底编号工程名称电力工程技术交底设计文件图号渝黔施临电施工部位架空线路,电缆施工、变(配)电所施工交底日期年月曰3技术交底内容一、技术交底范围:适用于中铁四局集团渝黔铁路临电标项目部电力工程的施工

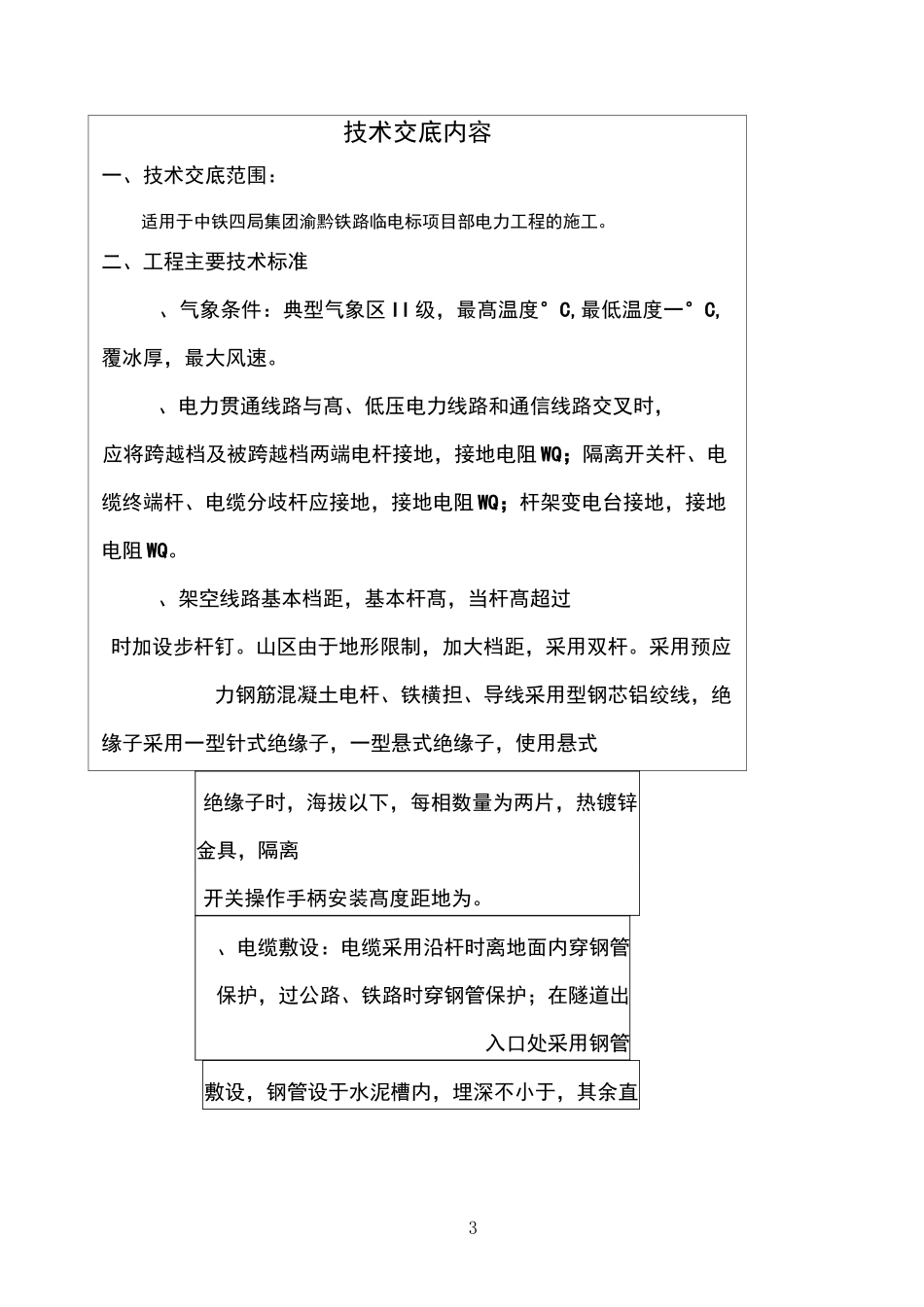

二、工程主要技术标准、气象条件:典型气象区 II 级,最髙温度°C,最低温度一°C,覆冰厚,最大风速
、电力贯通线路与髙、低压电力线路和通信线路交叉时,应将跨越档及被跨越档两端电杆接地,接地电阻 WQ;隔离开关杆、电缆终端杆、电缆分歧杆应接地,接地电阻 WQ;杆架变电台接地,接地电阻 WQ
、架空线路基本档距,基本杆髙,当杆髙超过时加设步杆钉
山区由于地形限制,加大档距,采用双杆
采用预应力钢筋混凝土电杆、铁横担、导线采用型钢芯铝绞线,绝缘子采用一型针式绝缘子,一型悬式绝缘子,使用悬式绝缘子时,海拔以下,每相数量为两片,热镀锌金具,隔离开关操作手柄安装髙度距地为
、电缆敷设:电缆采用沿杆时离地面内穿钢管保护,过公路、铁路时穿钢管保护;在隧道出入口处采用钢管敷设,钢管设于水泥槽内,埋深不小于,其余直4埋埋深不小于
采用冷缩式电缆头
三、施工标准和规范铁路现行的设计、施工、验收采用的规范、规则和标准
设计文件、图纸及资料
建筑标准图集《〜千伏山区架空线路安装》国标图集《接地装置安装》一国标图集《电缆敷设》一〜国标图集《室外变压器安装》一四、施工方法及工艺标准(一)架空线路部分、电杆基坑及基础埋设施工程序:坑的定位与划线、开挖、卡盘和底盘安装工艺流程图DDDDDDD质量标准5电杆基坑深度应符合
