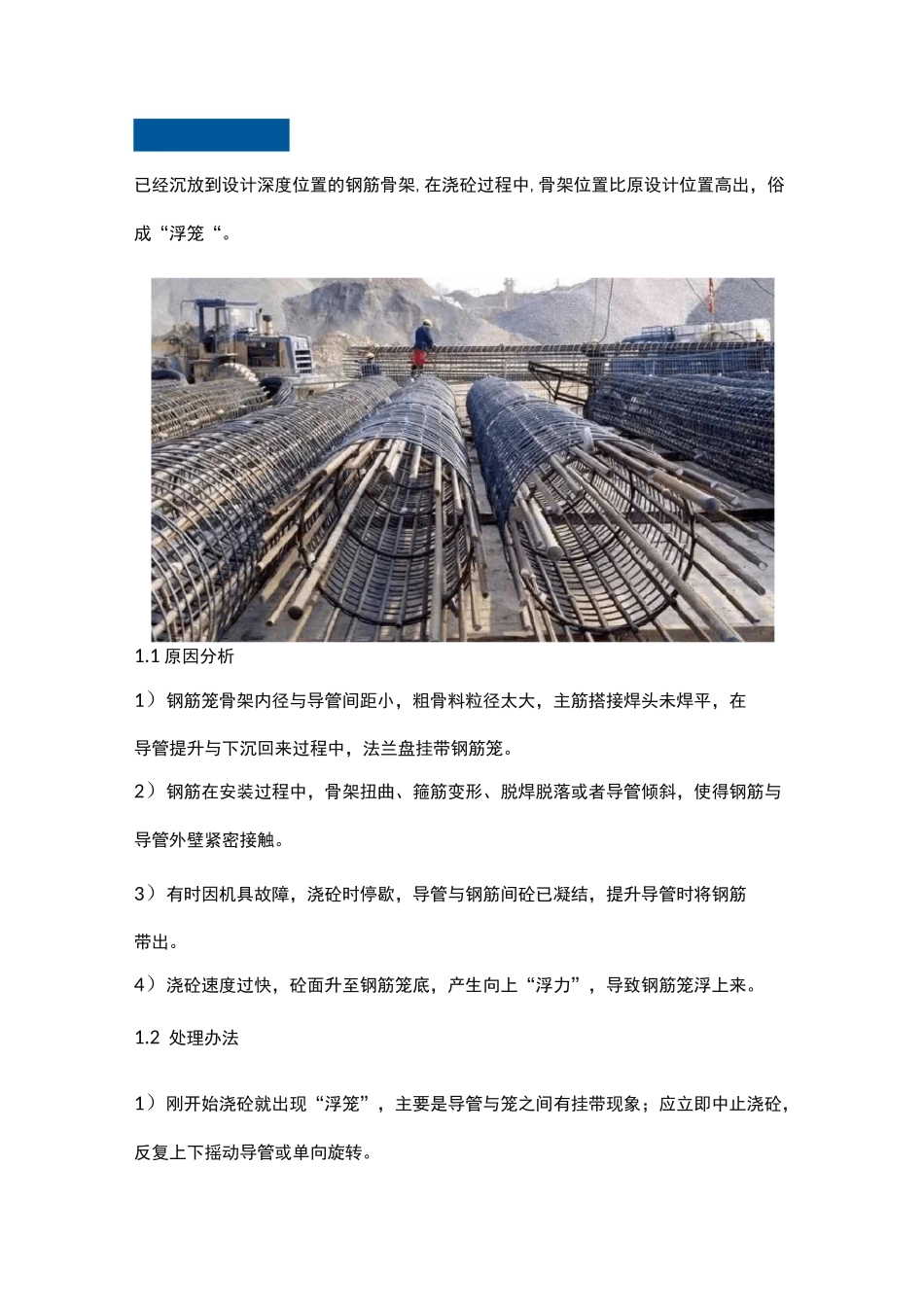

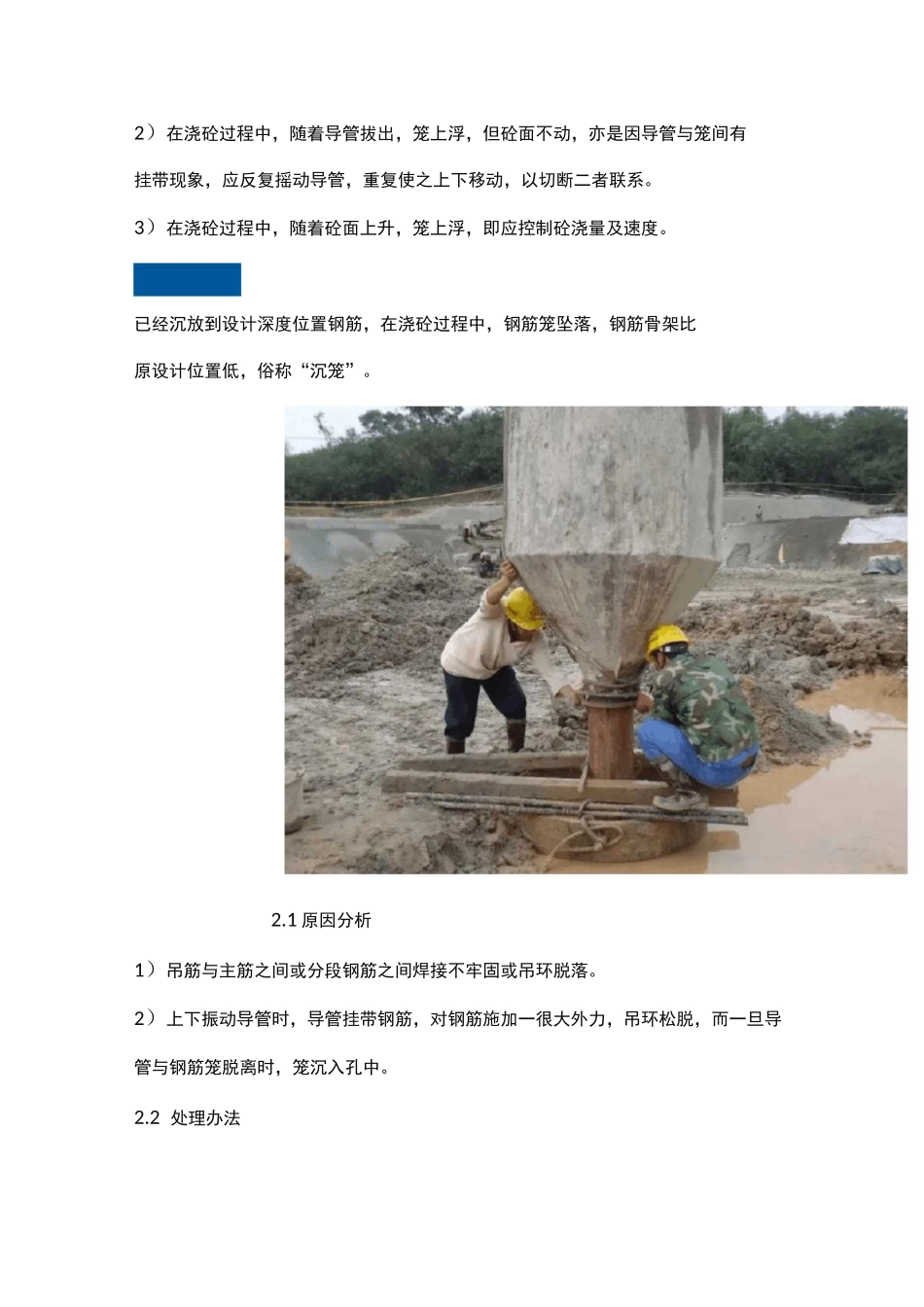

已经沉放到设计深度位置的钢筋骨架,在浇砼过程中,骨架位置比原设计位置高出,俗成“浮笼“。1.1 原因分析1)钢筋笼骨架内径与导管间距小,粗骨料粒径太大,主筋搭接焊头未焊平,在导管提升与下沉回来过程中,法兰盘挂带钢筋笼。2)钢筋在安装过程中,骨架扭曲、箍筋变形、脱焊脱落或者导管倾斜,使得钢筋与导管外壁紧密接触。3)有时因机具故障,浇砼时停歇,导管与钢筋间砼已凝结,提升导管时将钢筋带出。4)浇砼速度过快,砼面升至钢筋笼底,产生向上“浮力”,导致钢筋笼浮上来。1.2 处理办法1)刚开始浇砼就出现“浮笼”,主要是导管与笼之间有挂带现象;应立即中止浇砼,反复上下摇动导管或单向旋转。2)在浇砼过程中,随着导管拔出,笼上浮,但砼面不动,亦是因导管与笼间有挂带现象,应反复摇动导管,重复使之上下移动,以切断二者联系。3)在浇砼过程中,随着砼面上升,笼上浮,即应控制砼浇量及速度。已经沉放到设计深度位置钢筋,在浇砼过程中,钢筋笼坠落,钢筋骨架比原设计位置低,俗称“沉笼”。2.1 原因分析1)吊筋与主筋之间或分段钢筋之间焊接不牢固或吊环脱落。2)上下振动导管时,导管挂带钢筋,对钢筋施加一很大外力,吊环松脱,而一旦导管与钢筋笼脱离时,笼沉入孔中。2.2 处理办法1)如笼沉入砼深度不深(小于 2 米时),可暂不处理,继续浇砼,待基坑开挖后,在原桩位上人工或机械挖土,凿出桩头钢筋接高上来,桩头砼须凿毛,再浇灌高出原标号一个强度等级的砼。2)在开挖基坑后凿除桩头浮浆时发现沉笼,但不知沉入深度,此时须重新补桩或请设计人员核定在基础结构上采取加固措施。Part3 导管拔空在浇砼过程中,导管脱离砼面,泥水进入导管中,造成桩身变小或断桩。3.1 原因分析施工人员操作失误,过快上拔导管。3.2 预防措施严格控制导管提升速度,在提升前应测量砼面高度,计算导管埋入砼长度及本次可提升高度。3.3 处理办法1)当导管拔空时,应迅速将导管插入砼中,利用小型水泵或小口径抽水设备,将导管中水抽出,继续浇砼。2)迅速提出导管,重新设隔水球冲出导管后,应将导管继续下降,直到导管不能插入时再少许提升导管,继续灌注砼。Part4 埋管在浇砼过程中,导管埋在砼中,没有及时拔出,砼硬化后,形成废桩。4.1 原因分析1)砼初凝时间短或施工机具、电力供应等原因所致间歇时间长,重新浇注砼时下部砼已硬化,导管拔不出来。2)导管被钢筋挂住。3)浇砼过程中孔壁坍方,大量泥砂将导管埋没。4.2 预防措...
