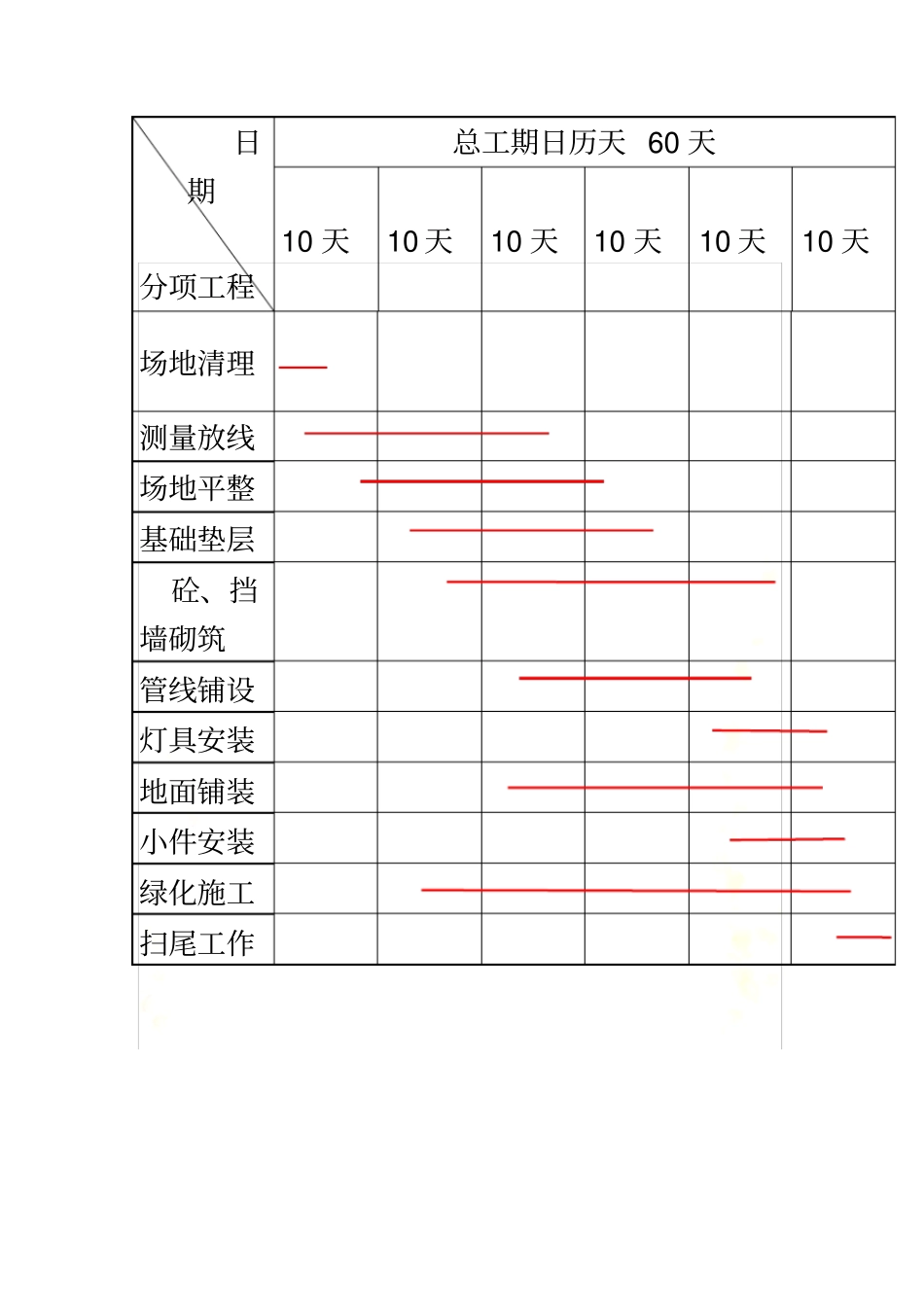

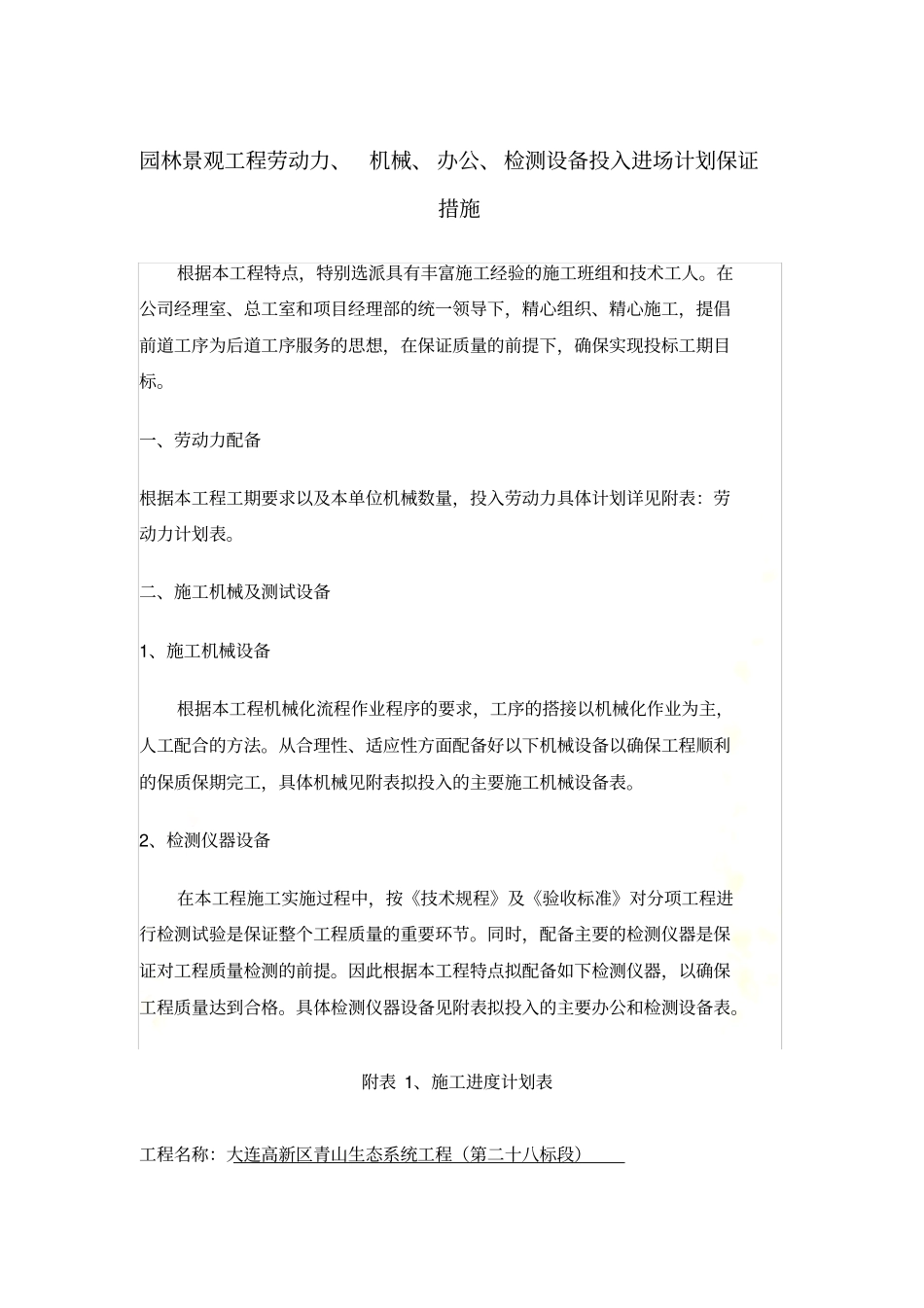

园林景观工程动力、 机械、办公、检测设备投入进场计划园林景观工程劳动力、机械、 办公、检测设备投入进场计划保证措施根据本工程特点,特别选派具有丰富施工经验的施工班组和技术工人。在公司经理室、总工室和项目经理部的统一领导下,精心组织、精心施工,提倡前道工序为后道工序服务的思想,在保证质量的前提下,确保实现投标工期目标。一、劳动力配备根据本工程工期要求以及本单位机械数量,投入劳动力具体计划详见附表:劳动力计划表。二、施工机械及测试设备1、施工机械设备根据本工程机械化流程作业程序的要求,工序的搭接以机械化作业为主,人工配合的方法。从合理性、适应性方面配备好以下机械设备以确保工程顺利的保质保期完工,具体机械见附表拟投入的主要施工机械设备表。2、检测仪器设备在本工程施工实施过程中,按《技术规程》及《验收标准》对分项工程进行检测试验是保证整个工程质量的重要环节。同时,配备主要的检测仪器是保证对工程质量检测的前提。因此根据本工程特点拟配备如下检测仪器,以确保工程质量达到合格。具体检测仪器设备见附表拟投入的主要办公和检测设备表。附表 1、施工进度计划表工程名称:大连高新区青山生态系统工程(第二十八标段)日期分项工程总工期日历天 60 天10 天10 天10 天10 天10 天10 天场地清理测量放线场地平整基础垫层砼、挡墙砌筑管线铺设灯具安装地面铺装小件安装绿化施工扫尾工作附表 2、拟投入的主要施工机械表工程名称: 大连高新区青山生态系统工程(第二十八标段)序号机械或设备名称型号规格数量国别产地额定功率(kw)用于施工部位生产能力备注1 挖掘机PC220 2 山推115 土建、园建好2 汽车吊8t 1 徐工100 土建、园建好3 推土机TY120 1 山推135 土建、园建好4 装载机ZLS30D 5 山工162 土建、园建3m35 空压机SAC55 1 潍坊55 土建、园建6m36 蛙式打夯机WH60 5 西安2.2 土建、园建好7 自卸汽车解放5t 3 长春土建、园建好8 机动翻斗FC15 3 句容15 土建、好车园建9 砼输送泵车BCQ 1 徐工66 土建、园建好10 砼振动器ZN30、ZN50 3 陕西1.1 土建、园建好11 压刨MB104A 1 陕西2.2 土建、园建好12 平刨MB503 1 陕西2.2 土建、园建好13 简易锯MJ243 1 陕西3 土建、园建好14 柴油发电机G120 3 潍坊120 土建、园建好15 350 滚筒式拌和机1 中国土建、园建好16 交流电焊机BX-300 4 陕西24 土建、园建好17 混合料厂拌设备1...
