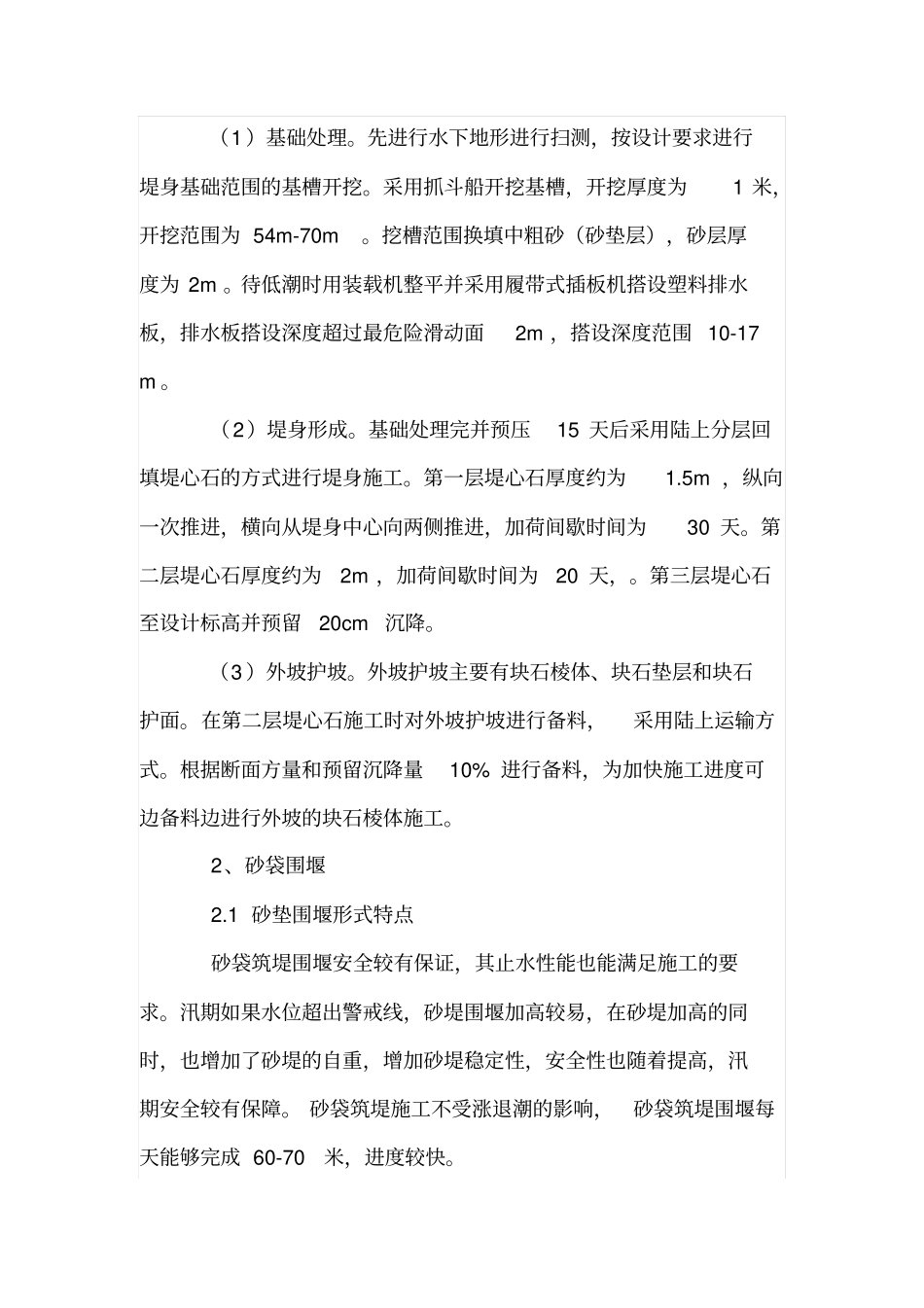

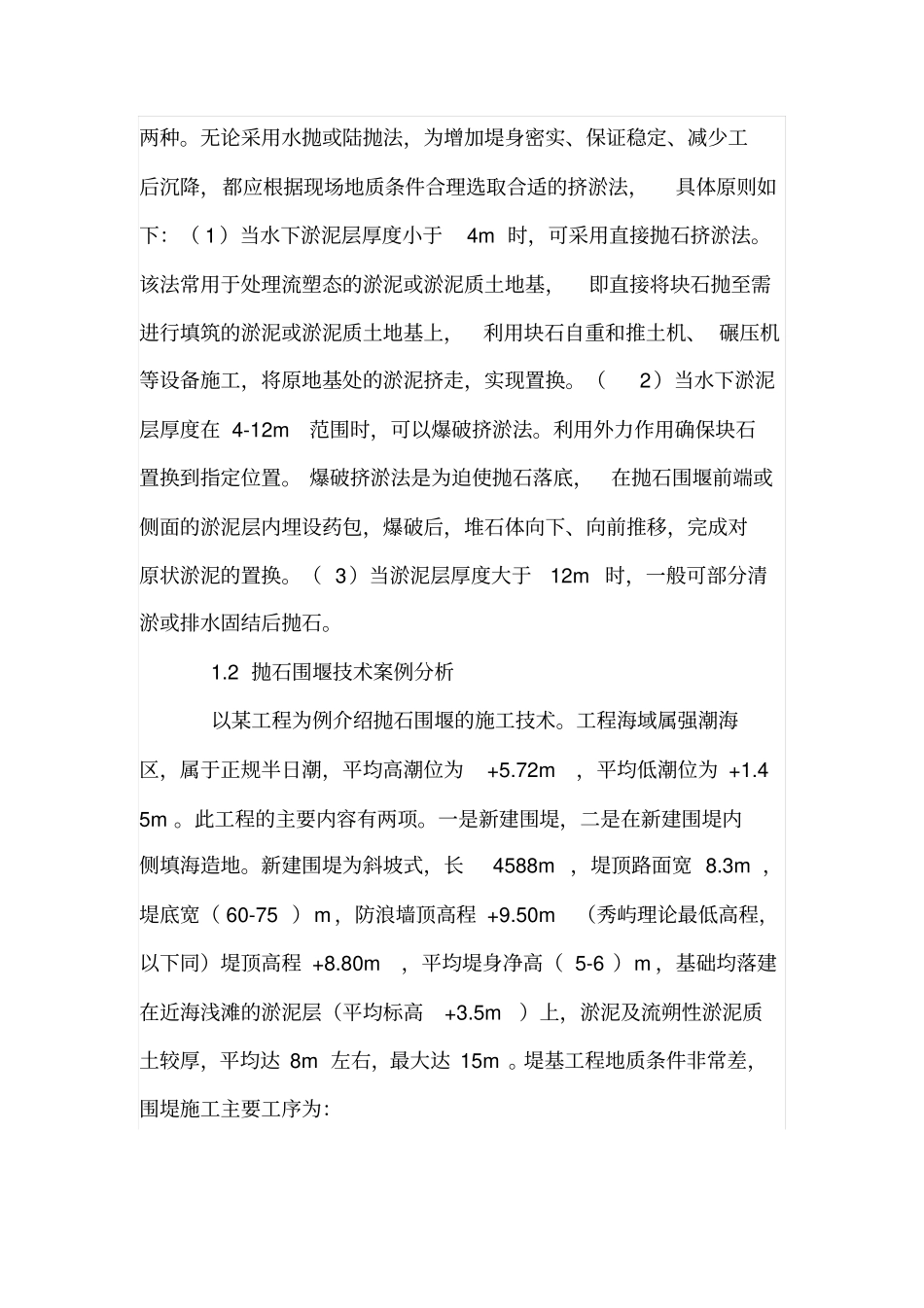

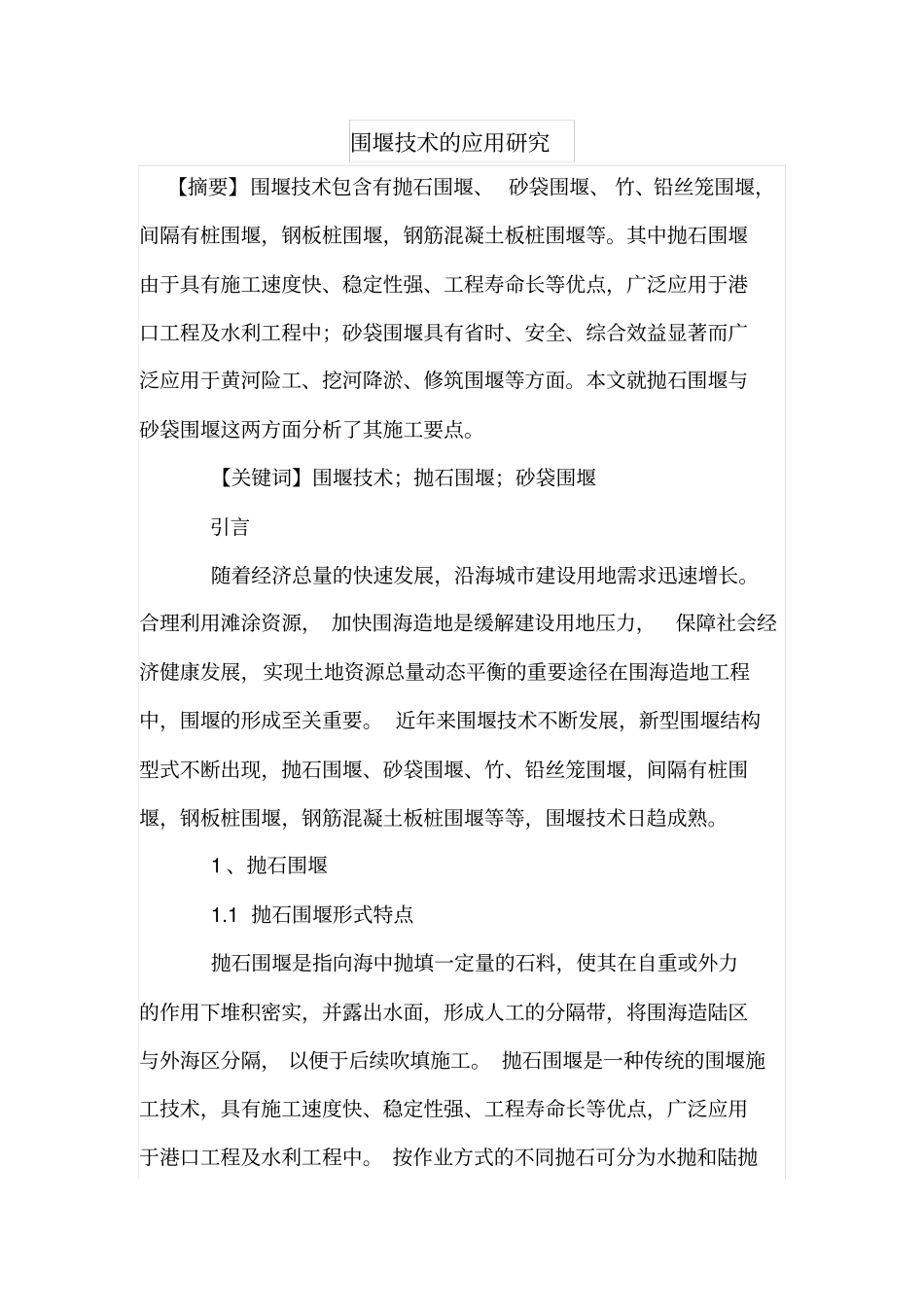

围堰技术的应用研究【摘要】围堰技术包含有抛石围堰、 砂袋围堰、 竹、铅丝笼围堰,间隔有桩围堰,钢板桩围堰,钢筋混凝土板桩围堰等。其中抛石围堰由于具有施工速度快、稳定性强、工程寿命长等优点,广泛应用于港口工程及水利工程中;砂袋围堰具有省时、安全、综合效益显著而广泛应用于黄河险工、挖河降淤、修筑围堰等方面。本文就抛石围堰与砂袋围堰这两方面分析了其施工要点。【关键词】围堰技术;抛石围堰;砂袋围堰引言随着经济总量的快速发展,沿海城市建设用地需求迅速增长。合理利用滩涂资源, 加快围海造地是缓解建设用地压力,保障社会经济健康发展,实现土地资源总量动态平衡的重要途径在围海造地工程中,围堰的形成至关重要。 近年来围堰技术不断发展,新型围堰结构型式不断出现,抛石围堰、砂袋围堰、竹、铅丝笼围堰,间隔有桩围堰,钢板桩围堰,钢筋混凝土板桩围堰等等,围堰技术日趋成熟。1 、抛石围堰1.1 抛石围堰形式特点抛石围堰是指向海中抛填一定量的石料,使其在自重或外力的作用下堆积密实,并露出水面,形成人工的分隔带,将围海造陆区与外海区分隔, 以便于后续吹填施工。 抛石围堰是一种传统的围堰施工技术,具有施工速度快、稳定性强、工程寿命长等优点,广泛应用于港口工程及水利工程中。 按作业方式的不同抛石可分为水抛和陆抛两种。无论采用水抛或陆抛法,为增加堤身密实、保证稳定、减少工后沉降,都应根据现场地质条件合理选取合适的挤淤法,具体原则如下:( 1 )当水下淤泥层厚度小于4m 时,可采用直接抛石挤淤法。该法常用于处理流塑态的淤泥或淤泥质土地基,即直接将块石抛至需进行填筑的淤泥或淤泥质土地基上,利用块石自重和推土机、 碾压机等设备施工,将原地基处的淤泥挤走,实现置换。(2)当水下淤泥层厚度在 4-12m范围时,可以爆破挤淤法。利用外力作用确保块石置换到指定位置。 爆破挤淤法是为迫使抛石落底,在抛石围堰前端或侧面的淤泥层内埋设药包,爆破后,堆石体向下、向前推移,完成对原状淤泥的置换。( 3)当淤泥层厚度大于12m 时,一般可部分清淤或排水固结后抛石。1.2 抛石围堰技术案例分析以某工程为例介绍抛石围堰的施工技术。工程海域属强潮海区,属于正规半日潮,平均高潮位为+5.72m,平均低潮位为 +1.45m 。此工程的主要内容有两项。一是新建围堤,二是在新建围堤内侧填海造地。新建围堤为斜坡式,长4588m ,堤顶路面宽 8.3m ,堤底宽( 60-75 )m ,防浪墙顶...
