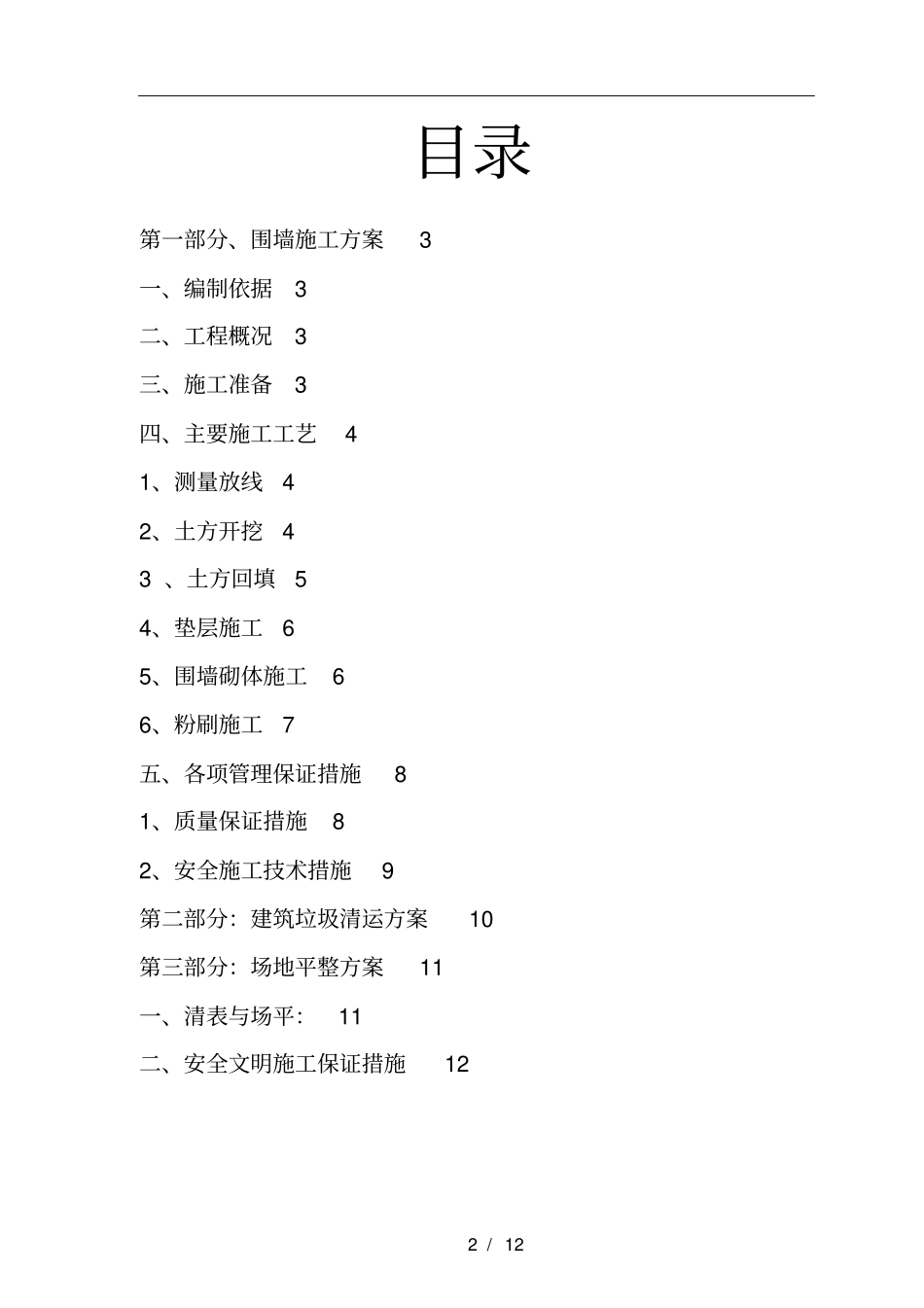

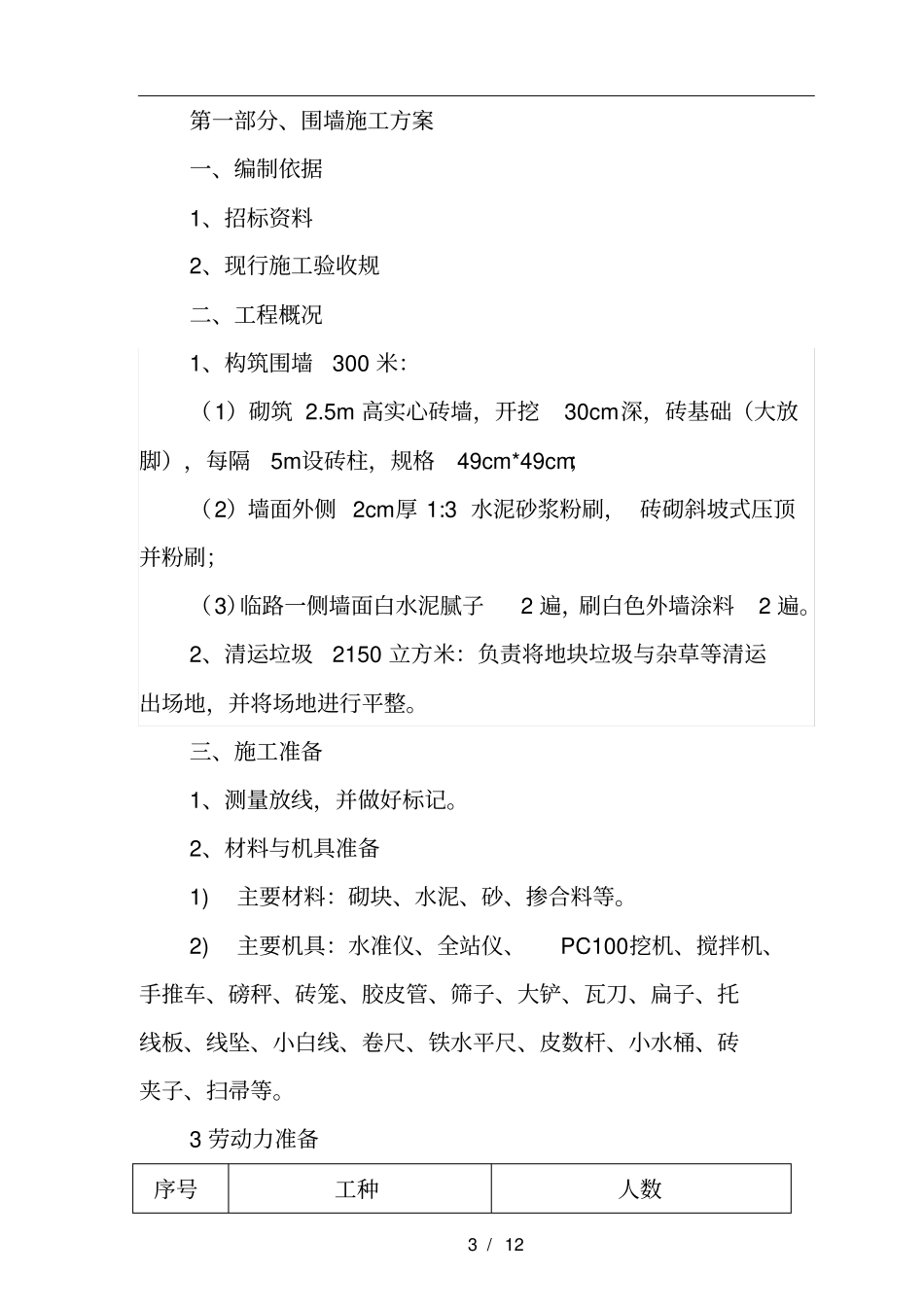

1 / 12 北街小学地块东侧和南侧围墙砌筑、垃圾清运和场地平整等工程施工方案2 / 12 目录第一部分、围墙施工方案3 一、编制依据3 二、工程概况3 三、施工准备3 四、主要施工工艺4 1、测量放线4 2、土方开挖4 3 、土方回填5 4、垫层施工6 5、围墙砌体施工6 6、粉刷施工7 五、各项管理保证措施8 1、质量保证措施8 2、安全施工技术措施9 第二部分:建筑垃圾清运方案10 第三部分:场地平整方案11 一、清表与场平:11 二、安全文明施工保证措施12 3 / 12 第一部分、围墙施工方案一、编制依据1、招标资料2、现行施工验收规二、工程概况1、构筑围墙300 米:(1)砌筑 2
5m 高实心砖墙,开挖30cm深,砖基础(大放脚),每隔5m设砖柱,规格49cm*49cm;(2)墙面外侧 2cm厚 1:3 水泥砂浆粉刷, 砖砌斜坡式压顶并粉刷;(3)临路一侧墙面白水泥腻子2 遍,刷白色外墙涂料2 遍
2、清运垃圾2150 立方米:负责将地块垃圾与杂草等清运出场地,并将场地进行平整
三、施工准备1、测量放线,并做好标记
2、材料与机具准备1)主要材料:砌块、水泥、砂、掺合料等
2)主要机具:水准仪、全站仪、PC100挖机、搅拌机、手推车、磅秤、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等
3 劳动力准备序号工种人数4 / 12 1 挖机操作工1 2 钢筋工10 3 木工8 4 瓦工20 5 抹灰工15 6 杂工15 四、主要施工工艺土方开挖或土方回填垫层施工地梁施工测量放线墙体砌筑压顶梁施工压顶砖施工抹灰施工1、测量放线根据围墙布置图进行放线,并用白灰做好标记
2、土方开挖1)工艺流程:基槽放线分段均匀下挖修边和清底2)开挖基坑(槽)时,应合理确定开挖顺序、路线与开挖深度
3)采用反铲挖土机开挖基槽(坑
