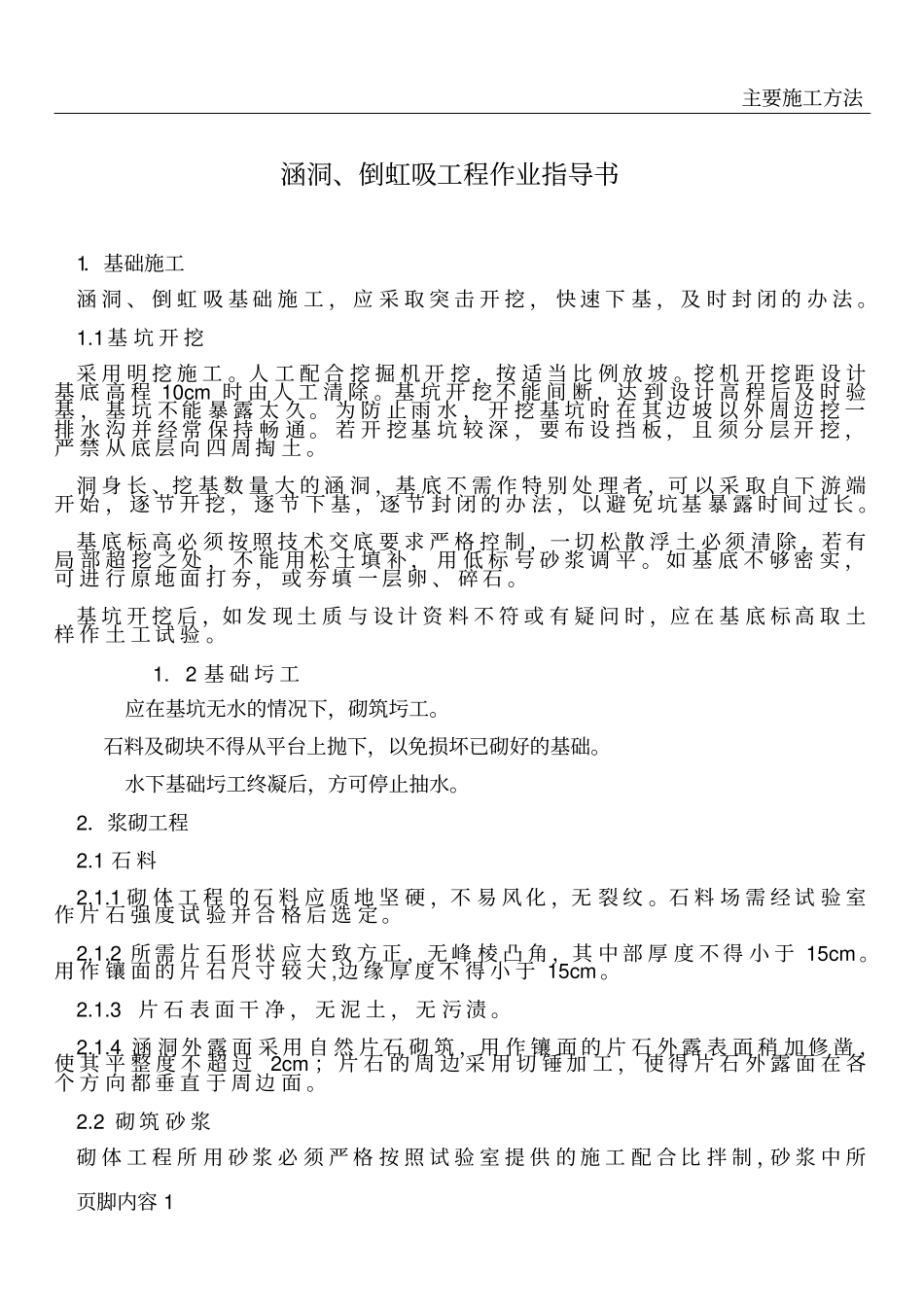

主要施工方法页脚内容 1涵洞、倒虹吸工程作业指导书1.基础施工涵 洞 、 倒 虹 吸 基 础 施 工 , 应 采 取 突 击 开 挖 , 快 速 下 基 , 及 时 封 闭 的 办 法
1基 坑 开 挖采 用 明 挖 施 工
人 工 配 合 挖 掘 机 开 挖 ,按 适 当 比 例 放 坡
挖 机 开 挖 距 设 计基 底 高 程 10cm 时 由 人 工 清 除
基 坑 开 挖 不 能 间 断 ,达 到 设 计 高 程 后 及 时 验基 , 基 坑 不 能 暴 露 太 久
为 防 止 雨 水 , 开 挖 基 坑 时 在 其 边 坡 以 外 周 边 挖 一排 水 沟 并 经 常 保 持 畅 通
若 开 挖 基 坑 较 深 , 要 布 设 挡 板 , 且 须 分 层 开 挖 ,严 禁 从 底 层 向 四 周 掏 土
洞 身 长 、挖 基 数 量 大 的 涵 洞 ,基 底 不 需 作 特 别 处 理 者 ,可 以 采 取 自 下 游 端开 始 , 逐 节 开 挖 , 逐 节 下 基 , 逐 节 封 闭 的 办 法 , 以 避 免 坑 基 暴 露 时 间 过 长
基 底 标 高 必 须 按 照 技 术 交 底 要 求 严 格 控 制 ,一 切 松 散 浮 土 必 须 清 除 ,若 有局 部 超 挖 之 处 , 不 能 用 松 土 填 补 , 用 低 标 号 砂 浆 调 平
如 基 底 不 够 密 实 ,可 进 行 原 地 面 打 夯 , 或 夯 填 一 层 卵 、 碎 石
基 坑 开 挖 后 ,如 发 现 土 质 与 设 计 资 料 不 符 或 有 疑 问 时 ,应 在 基 底 标 高 取 土样 作 土 工 试 验
2 基 础 圬 工应在基坑无水的情况下,砌筑圬工
石料及砌块不得从平台上抛下,以免损坏已砌好的基础
水下基础圬工终凝后,方可停止
