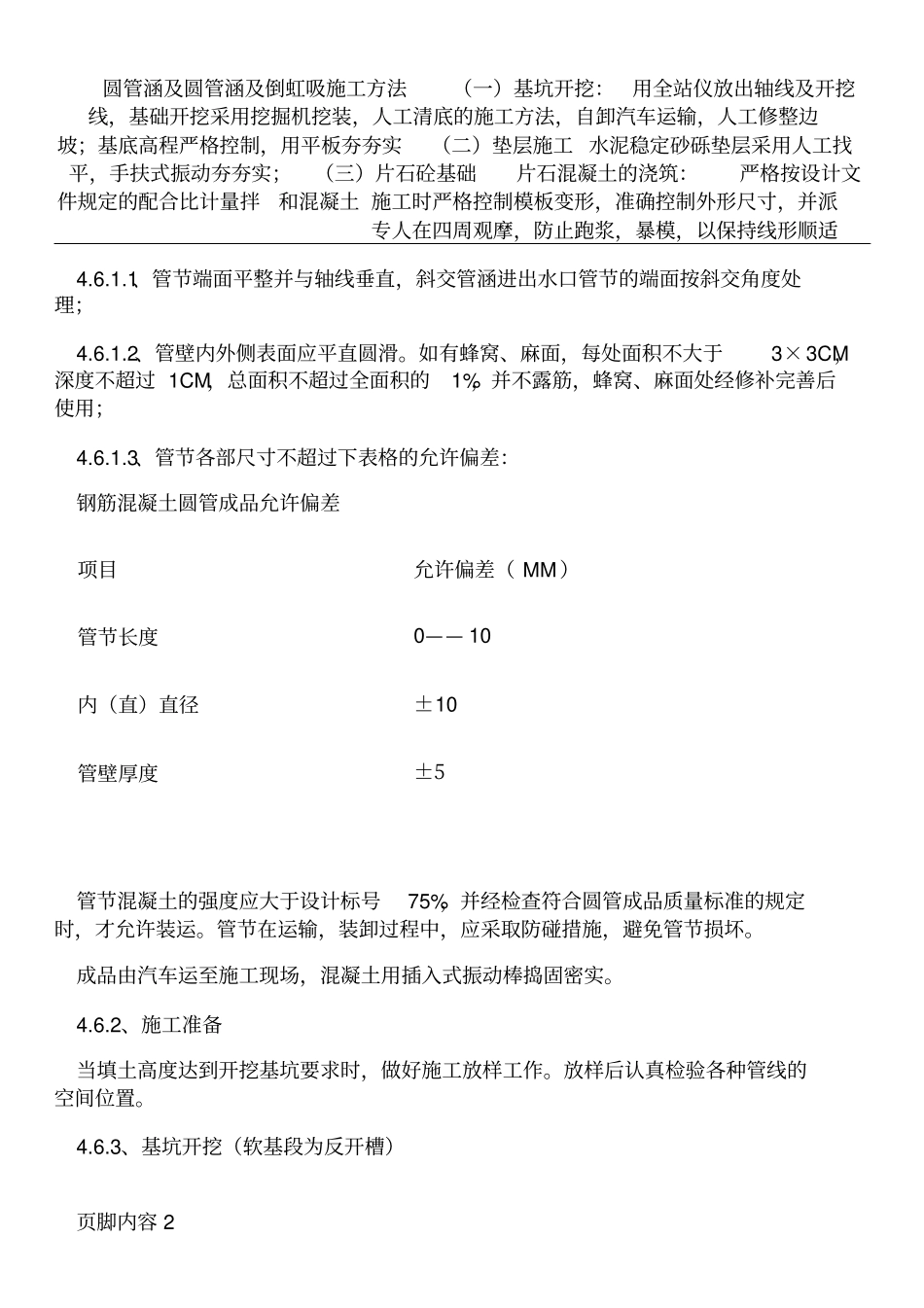

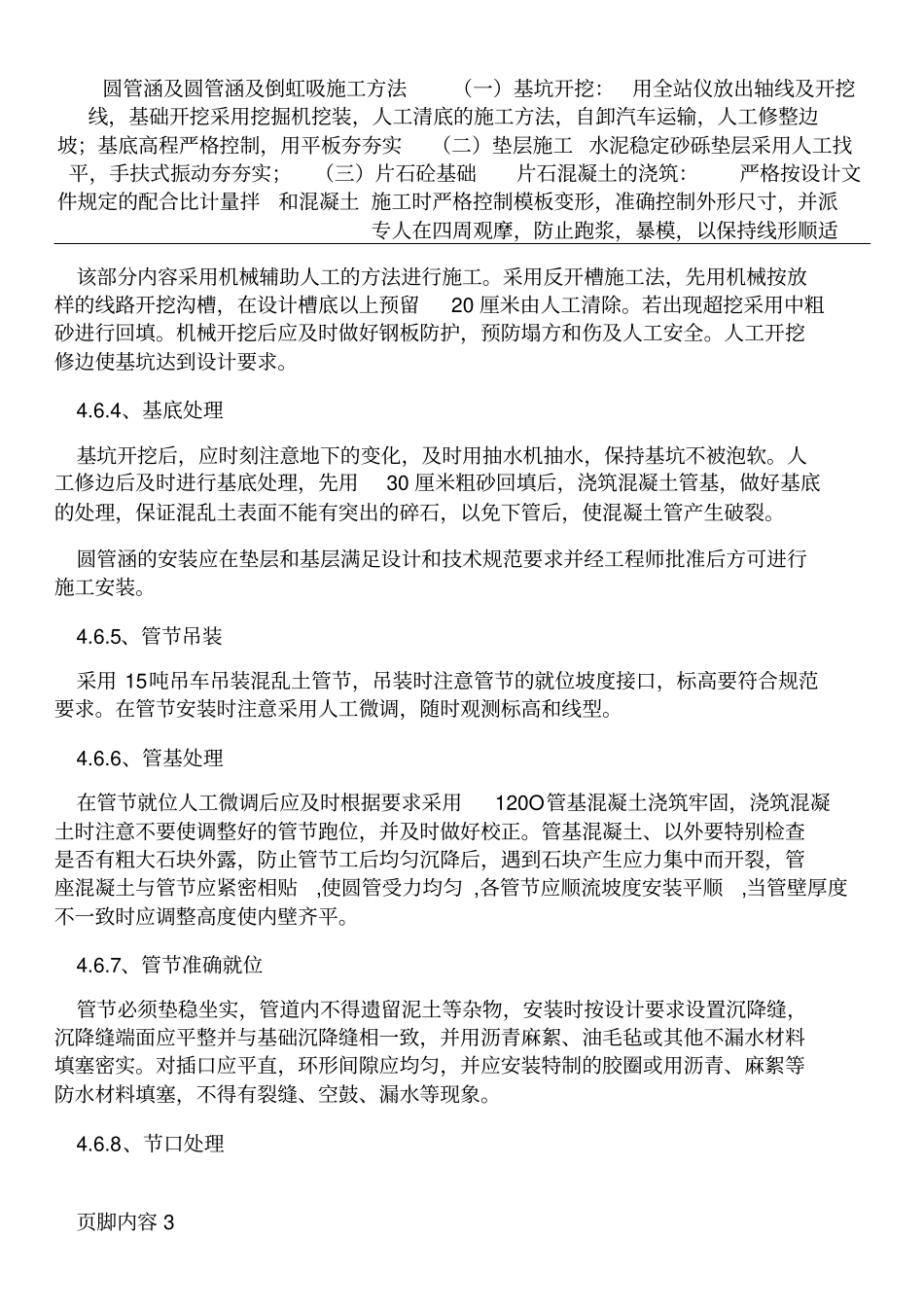

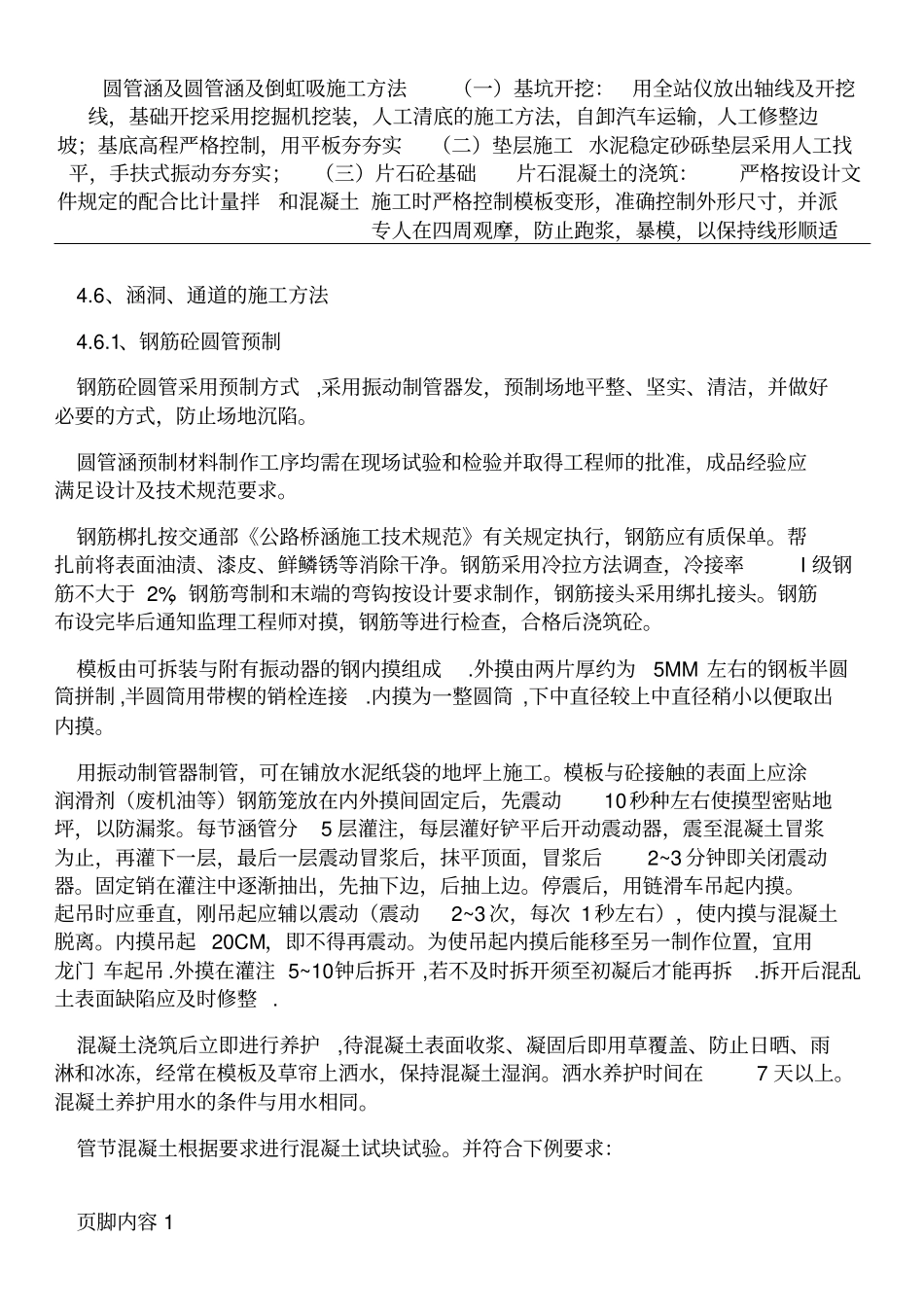

圆管涵及圆管涵及倒虹吸施工方法(一)基坑开挖:用全站仪放出轴线及开挖线,基础开挖采用挖掘机挖装,人工清底的施工方法,自卸汽车运输,人工修整边坡;基底高程严格控制,用平板夯夯实(二)垫层施工 水泥稳定砂砾垫层采用人工找平,手扶式振动夯夯实;(三)片石砼基础片石混凝土的浇筑:严格按设计文件规定的配合比计量拌和混凝土 施工时严格控制模板变形,准确控制外形尺寸,并派专人在四周观摩,防止跑浆,暴模,以保持线形顺适页脚内容 14.6、涵洞、通道的施工方法4.6.1、钢筋砼圆管预制钢筋砼圆管采用预制方式,采用振动制管器发,预制场地平整、坚实、清洁,并做好必要的方式,防止场地沉陷。圆管涵预制材料制作工序均需在现场试验和检验并取得工程师的批准,成品经验应满足设计及技术规范要求。钢筋梆扎按交通部《公路桥涵施工技术规范》有关规定执行,钢筋应有质保单。帮扎前将表面油渍、漆皮、鲜鳞锈等消除干净。钢筋采用冷拉方法调查,冷接率I 级钢筋不大于 2%,钢筋弯制和末端的弯钩按设计要求制作,钢筋接头采用绑扎接头。钢筋布设完毕后通知监理工程师对摸,钢筋等进行检查,合格后浇筑砼。模板由可拆装与附有振动器的钢内摸组成.外摸由两片厚约为5MM 左右的钢板半圆筒拼制 ,半圆筒用带楔的销栓连接.内摸为一整圆筒 ,下中直径较上中直径稍小以便取出内摸。用振动制管器制管,可在铺放水泥纸袋的地坪上施工。模板与砼接触的表面上应涂润滑剂(废机油等)钢筋笼放在内外摸间固定后,先震动10 秒种左右使摸型密贴地坪,以防漏浆。每节涵管分5 层灌注,每层灌好铲平后开动震动器,震至混凝土冒浆为止,再灌下一层,最后一层震动冒浆后,抹平顶面,冒浆后2~3 分钟即关闭震动器。固定销在灌注中逐渐抽出,先抽下边,后抽上边。停震后,用链滑车吊起内摸。起吊时应垂直,刚吊起应辅以震动(震动2~3 次,每次 1秒左右),使内摸与混凝土脱离。内摸吊起 20CM,即不得再震动。为使吊起内摸后能移至另一制作位置,宜用龙门 车起吊 .外摸在灌注 5~10钟后拆开 ,若不及时拆开须至初凝后才能再拆.拆开后混乱土表面缺陷应及时修整 .混凝土浇筑后立即进行养护,待混凝土表面收浆、凝固后即用草覆盖、防止日晒、雨淋和冰冻,经常在模板及草帘上洒水,保持混凝土湿润。洒水养护时间在7 天以上。混凝土养护用水的条件与用水相同。管节混凝土根据要求进行混凝土试块试验。并符合下例要求:圆管涵及圆管涵及倒虹吸施工方法(一)基坑...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

圆管涵及箱涵施工工艺

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
