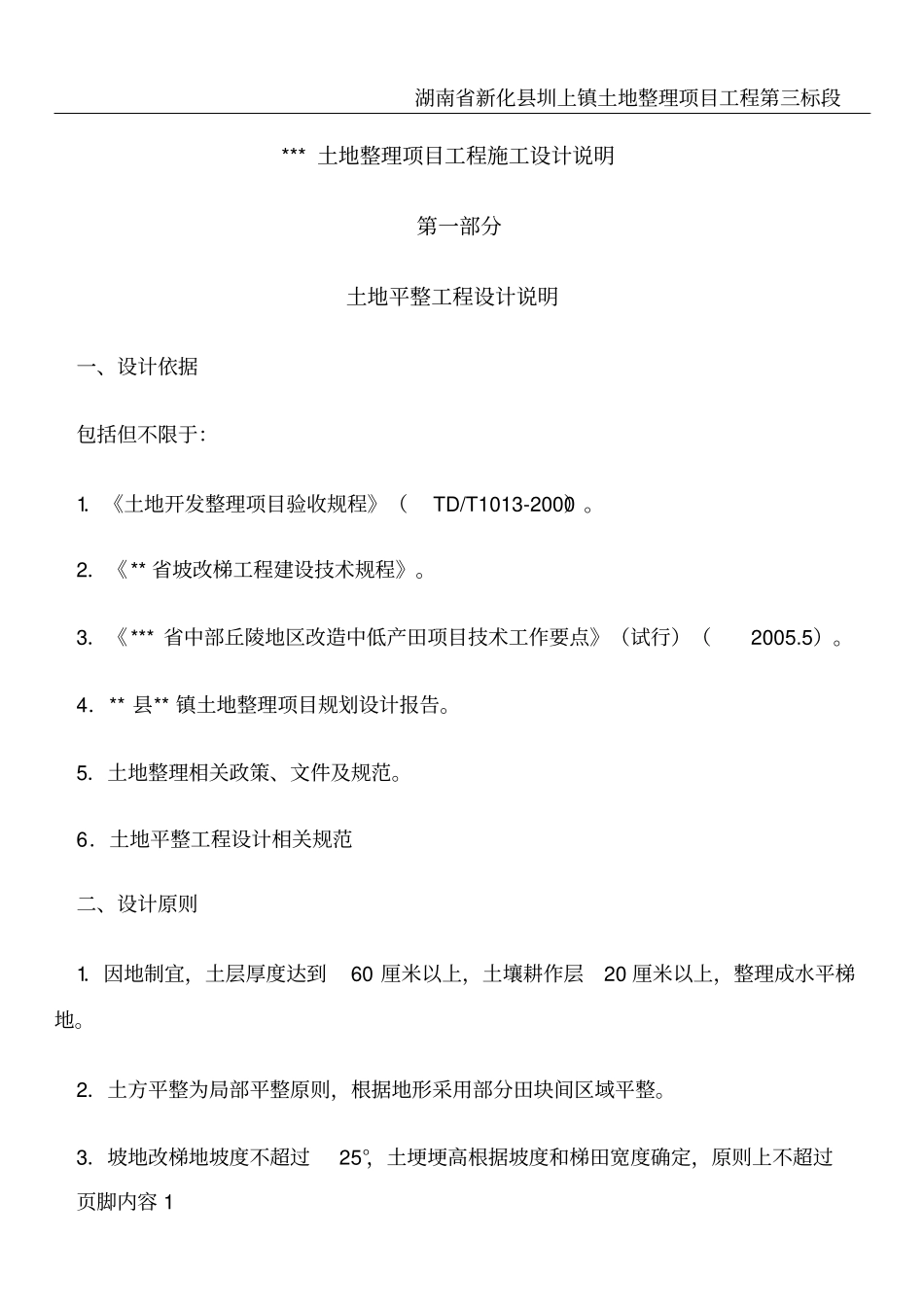

湖南省新化县圳上镇土地整理项目工程第三标段页脚内容 1*** 土地整理项目工程施工设计说明第一部分土地平整工程设计说明一、设计依据包括但不限于:1.《土地开发整理项目验收规程》(TD/T1013-2000)
2.《** 省坡改梯工程建设技术规程》
3.《*** 省中部丘陵地区改造中低产田项目技术工作要点》(试行)(2005
4.** 县** 镇土地整理项目规划设计报告
5.土地整理相关政策、文件及规范
6.土地平整工程设计相关规范二、设计原则1.因地制宜,土层厚度达到60 厘米以上,土壤耕作层20 厘米以上,整理成水平梯地
2.土方平整为局部平整原则,根据地形采用部分田块间区域平整
3.坡地改梯地坡度不超过25°,土埂埂高根据坡度和梯田宽度确定,原则上不超过湖南省新化县圳上镇土地整理项目工程第三标段页脚内容 21

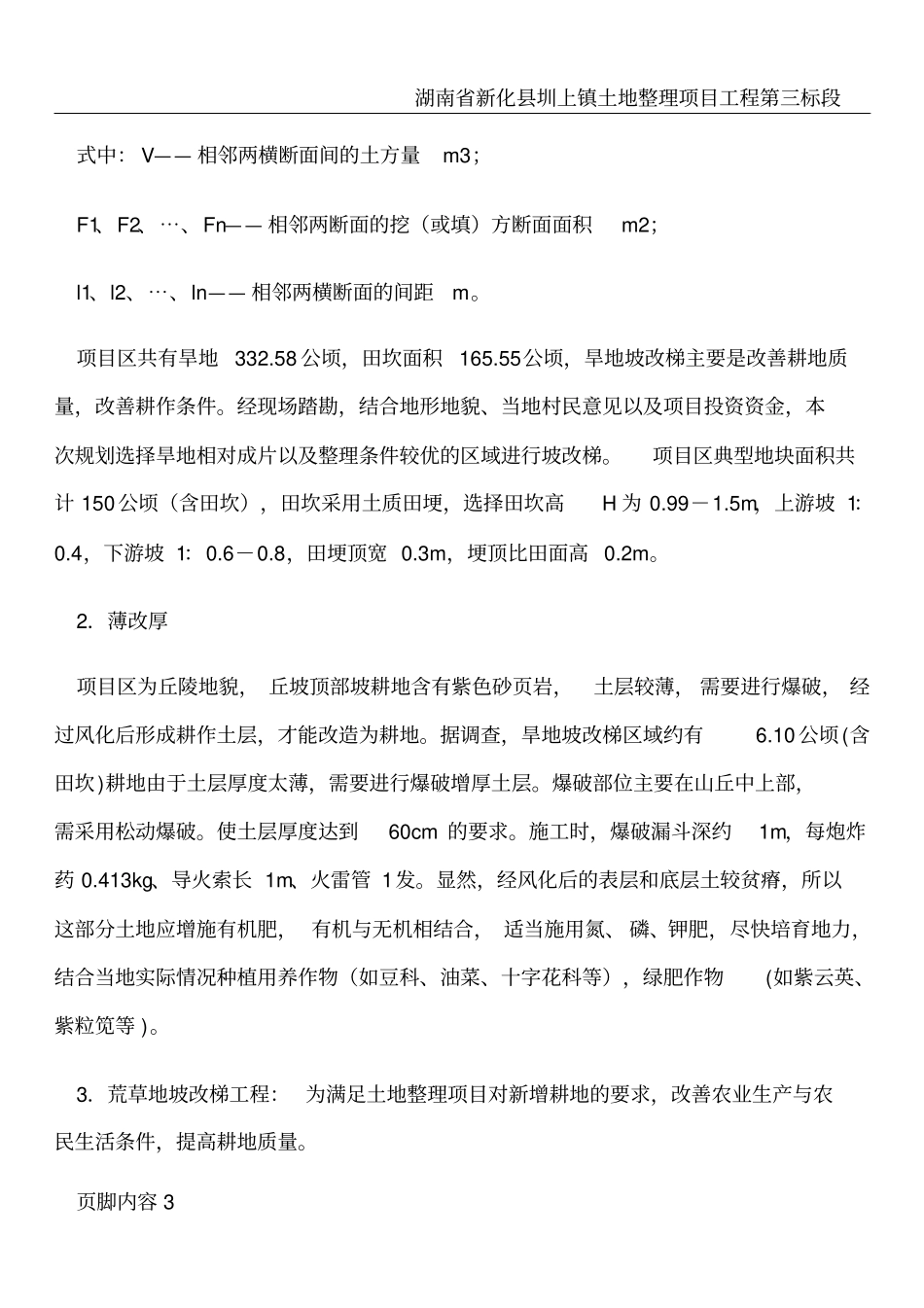

三、基本资料1.《 ** 省** 县** 镇土地整理项目可行性研究报告》及报国土资源部立项材料
《** 省** 县** 镇土地整理项目初步设计报告》
《** 省** 县** 镇土地整理项目测量资料》
四、主要建筑物设计1.旱地坡改梯工程: 为满足土地整理项目对改善农业生产与农民生活条件,提高耕地质量等的要求, 将整理区域内部分旱地进行改梯设计
设计原则采用坡改梯区域内部平整方案,在坡改梯区域内进行土方挖填平衡
丘陵区的坡耕地进行坡改梯设计, 主要以耕作方便、 埂坎稳定为原则
采用部颁标准、TD/1012— 2000 标准所推荐的梯田设计公式,采用横断面法计算工程量:A 划分横断面采用横断面法计算坡改梯,横断面垂直等高线,各断面间的间距20m

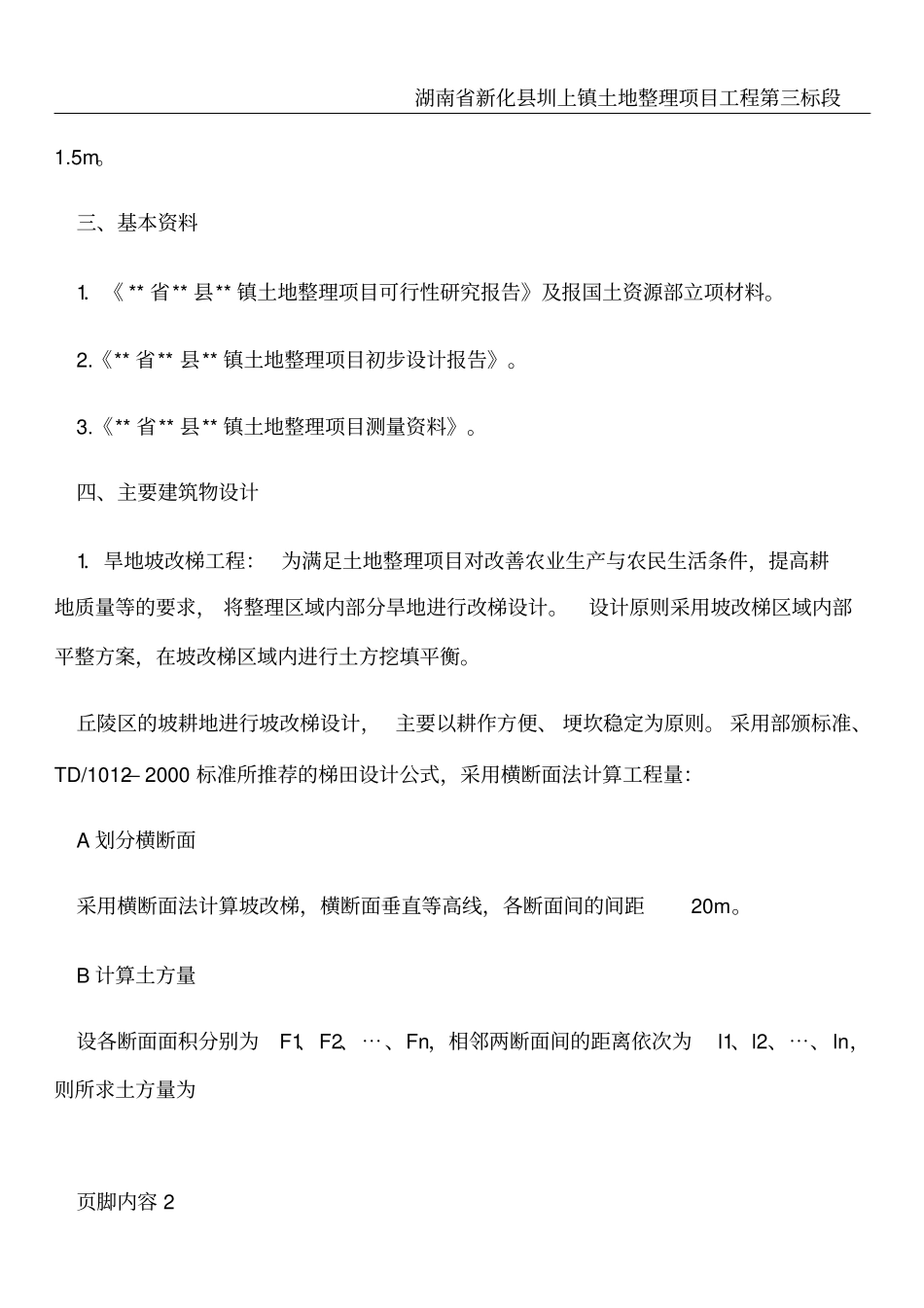

B 计算土方量设各断面面积分别为F1、F2、⋯、Fn,相邻两断面间的距离依次为l1、l2、⋯、ln,则所求土方量为湖南省新化县圳上镇土地整理项目工程第三标段页脚内容 3式中: V—— 相邻两横断面间的土方
