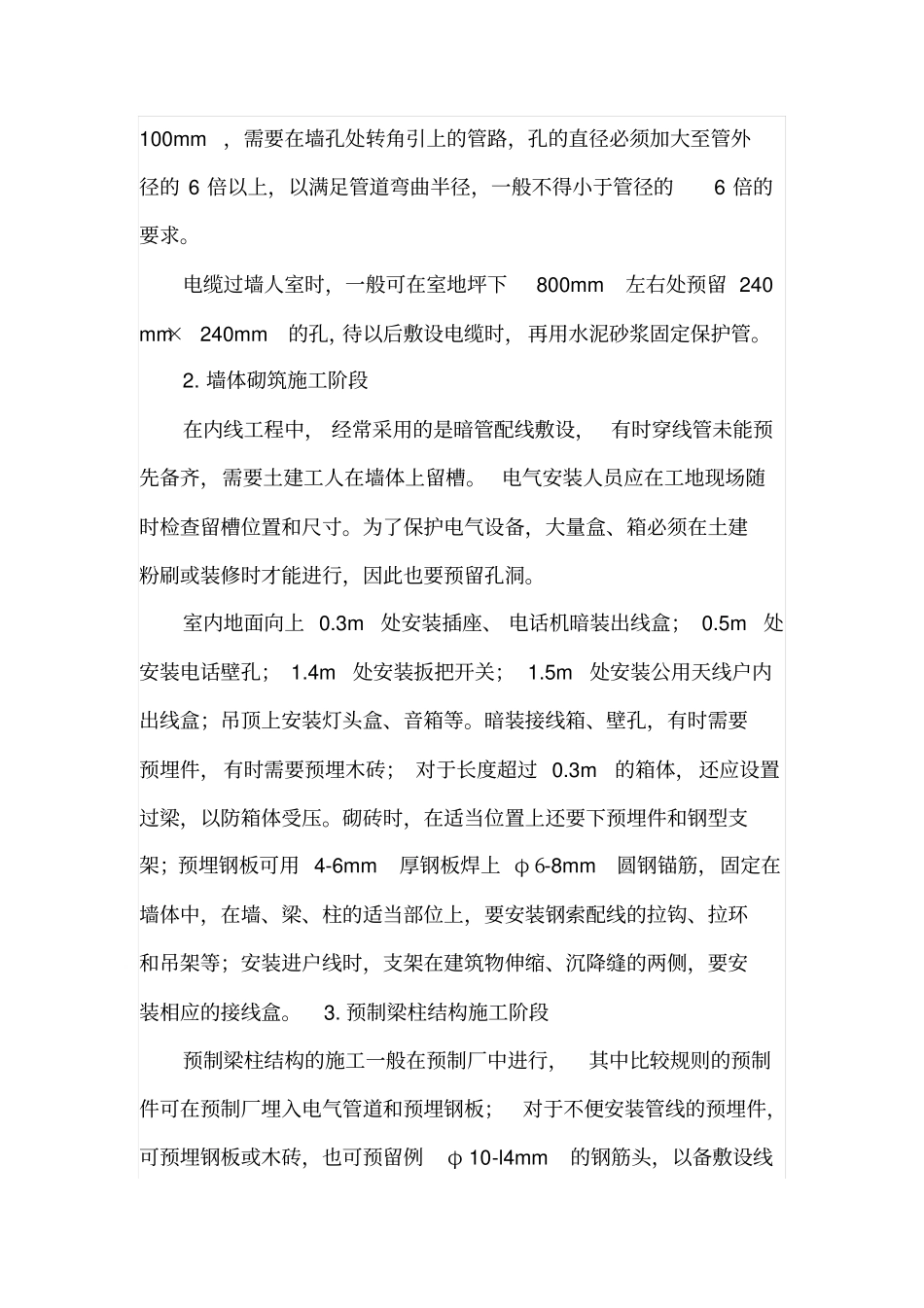

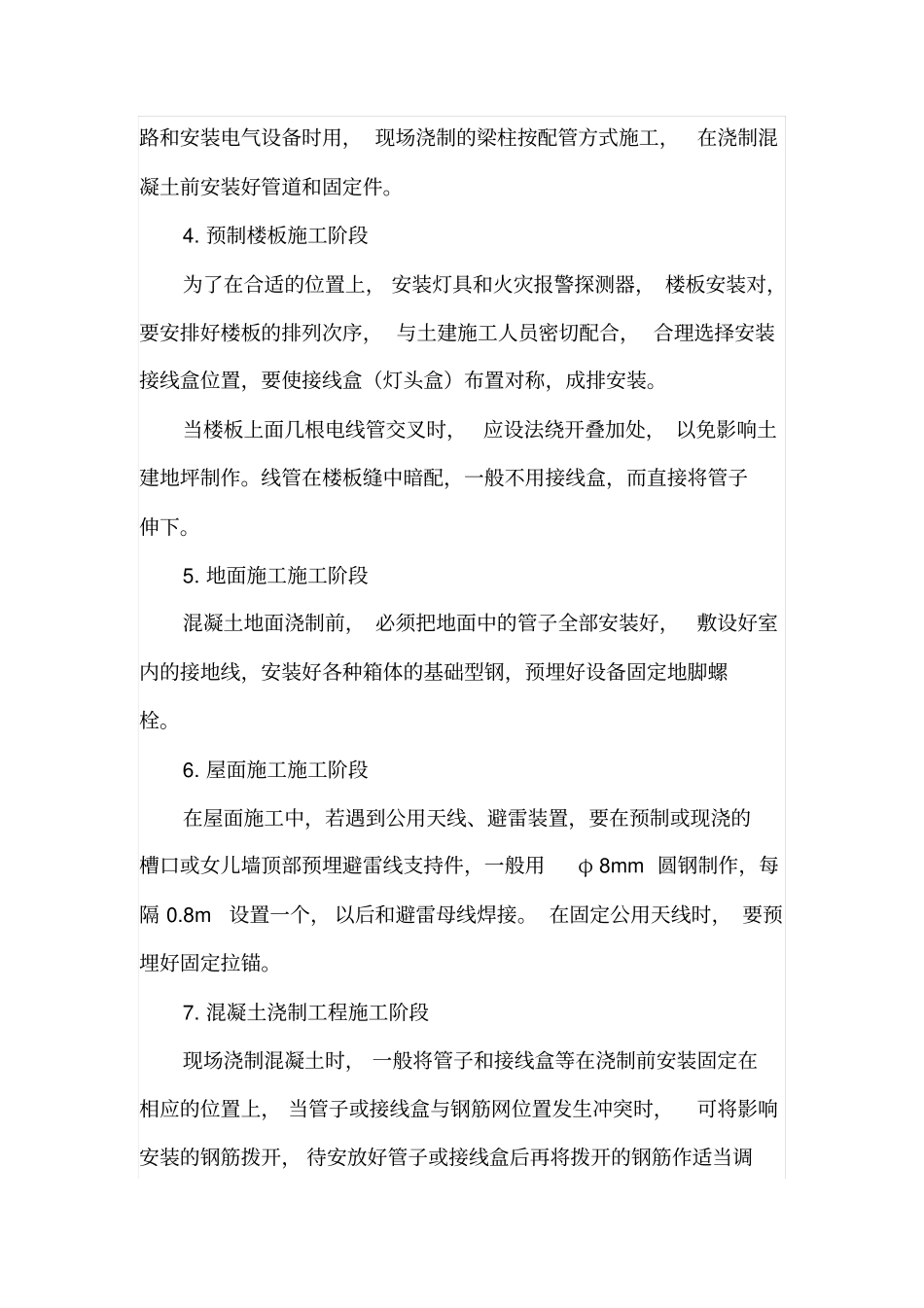

土建施工如何配合建筑电气安装摘要: 在建筑电气安装工程的施工质量控制中,建筑电气安装与土建施工的相互配合问题常常不被重视,而因此引起的电气安装质量问题也是十分常见的, 本文探讨了各阶段建筑电气安装与土建施工的相互配合问题。关键词: 建筑;电气安装;土建施工;配合由于在土建施工阶段没有充分考虑电气安装施工,使工程项目进入建筑电气安装阶段时, 出现建筑电气管线无法穿越或布置,甚至出现对主体结构进行敲打布设的情况。这在实际工程中还上比较常见的,因此土建施工时就应该考虑到电气安装施工的问题,尽量减少不必要的返工现象,所以,土建施工和电气安装施工如何很好地协调和配合,在工程项目施工过程中显得十分重要。本文讨论了土建施工各环节中如何加强与电气安装配合的问题。1. 基础施工阶段在土建基础工程施工中, 应做好接地工程引线孔, 地面内配管的过墙孔;电缆过墙保护管和进线管的预埋工作。接地线穿墙孔一般取120mm×60mm ,高度视施工时开挖地面深度而定, 一般可使正好位于室内素土层面层处,这样接地线的室内部分也可敷设土层中 ? 从而降低接地电阻。引入室内的接地母线孔,至少应位于室外地坪200mm以下。地坪内配管的过墙孔尺寸应根据线管外径、根数和埋设部位来决定。通过墙孔的直管路一般敷设在破砖层上面,距地面高度必须大于100mm,需要在墙孔处转角引上的管路,孔的直径必须加大至管外径的 6 倍以上,以满足管道弯曲半径,一般不得小于管径的6 倍的要求。电缆过墙人室时,一般可在室地坪下800mm左右处预留 240mm× 240mm的孔,待以后敷设电缆时,再用水泥砂浆固定保护管。2. 墙体砌筑施工阶段在内线工程中, 经常采用的是暗管配线敷设, 有时穿线管未能预先备齐,需要土建工人在墙体上留槽。 电气安装人员应在工地现场随时检查留槽位置和尺寸。为了保护电气设备,大量盒、箱必须在土建粉刷或装修时才能进行,因此也要预留孔洞。室内地面向上 0.3m处安装插座、 电话机暗装出线盒; 0.5m处安装电话壁孔; 1.4m处安装扳把开关; 1.5m处安装公用天线户内出线盒;吊顶上安装灯头盒、音箱等。暗装接线箱、壁孔,有时需要预埋件,有时需要预埋木砖; 对于长度超过 0.3m的箱体,还应设置过梁,以防箱体受压。砌砖时,在适当位置上还要下预埋件和钢型支架;预埋钢板可用 4-6mm厚钢板焊上 φ 6-8mm圆钢锚筋,固定在墙体中,在墙、梁、柱的适当部位上,要安装钢索配线的拉钩、拉环和吊...
