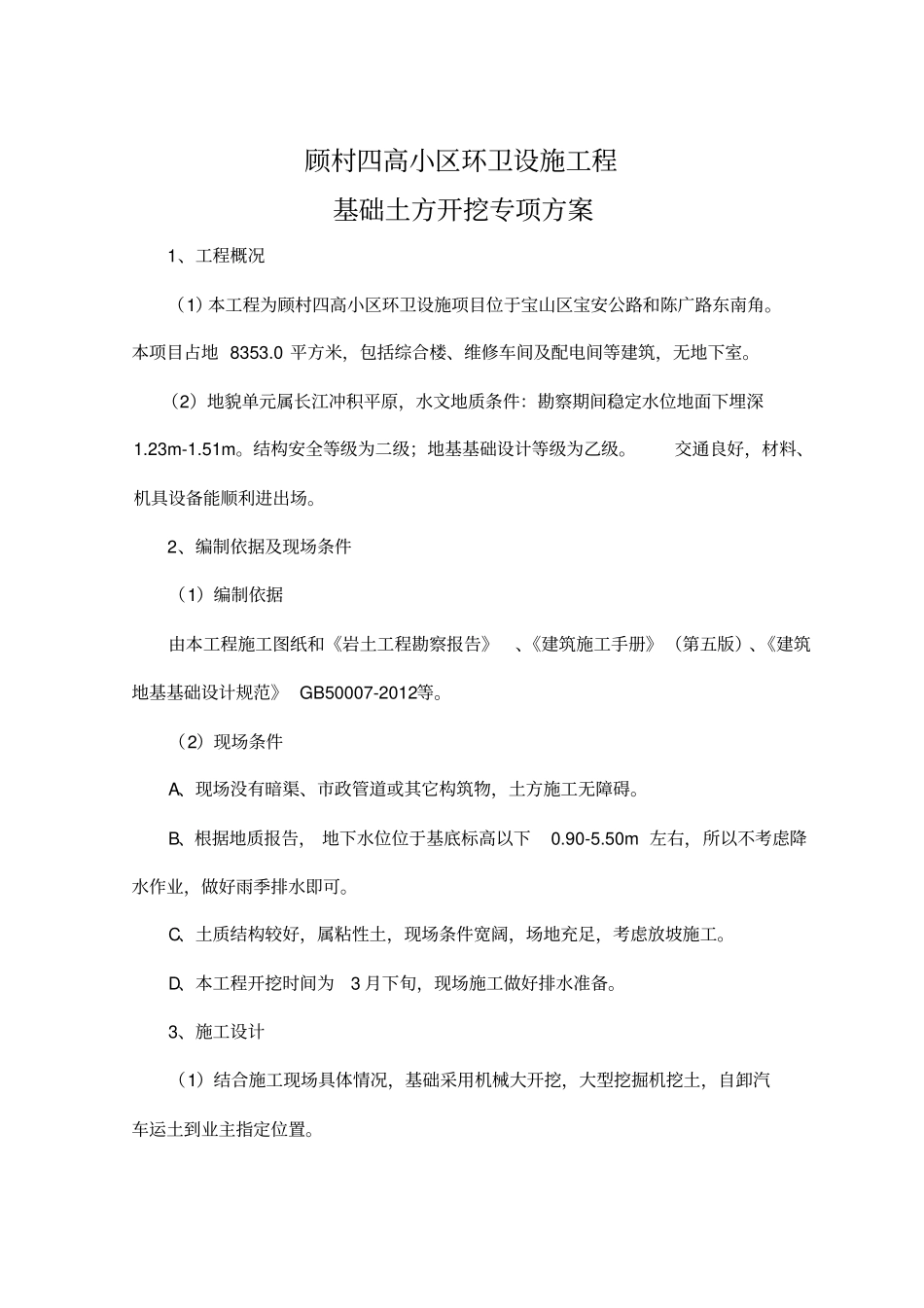

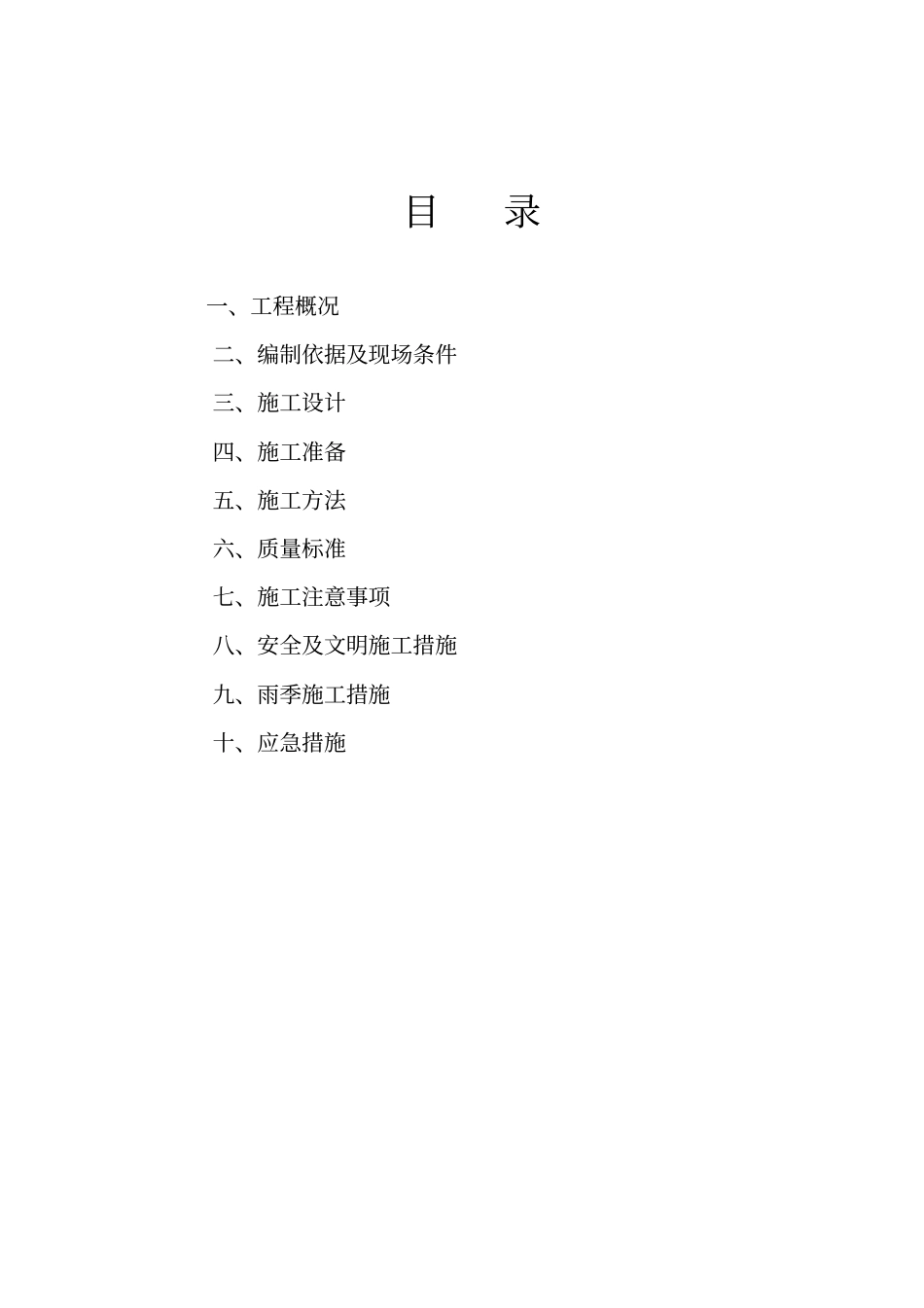

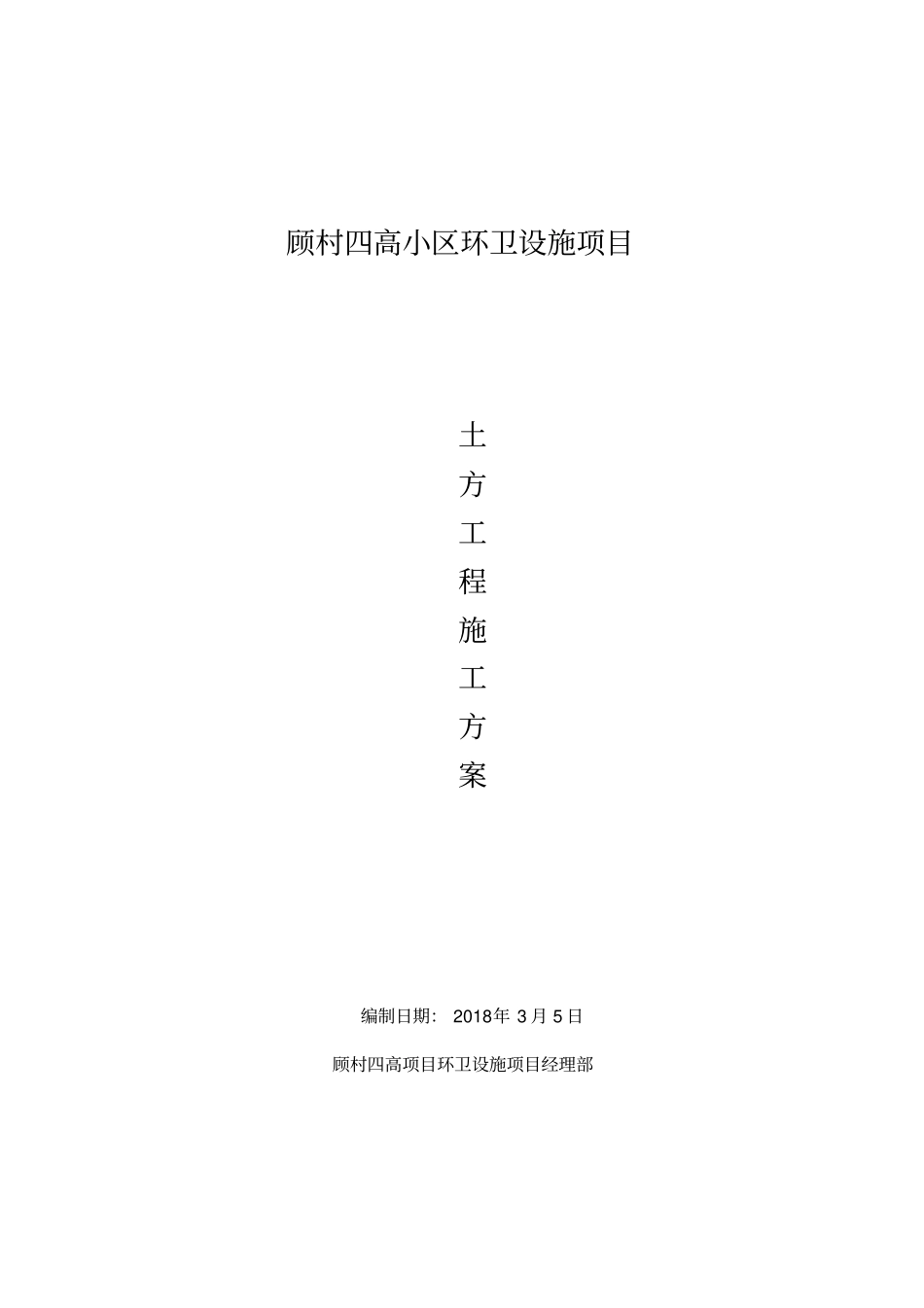

顾村四高小区环卫设施项目土方工程施工方案编制日期: 2018年 3 月 5 日顾村四高项目环卫设施项目经理部目录一、工程概况二、编制依据及现场条件三、施工设计四、施工准备五、施工方法六、质量标准七、施工注意事项八、安全及文明施工措施九、雨季施工措施十、应急措施顾村四高小区环卫设施工程基础土方开挖专项方案1、工程概况(1)本工程为顾村四高小区环卫设施项目位于宝山区宝安公路和陈广路东南角。本项目占地 8353.0 平方米,包括综合楼、维修车间及配电间等建筑,无地下室。(2)地貌单元属长江冲积平原,水文地质条件:勘察期间稳定水位地面下埋深1.23m-1.51m。结构安全等级为二级;地基基础设计等级为乙级。交通良好,材料、机具设备能顺利进出场。2、编制依据及现场条件(1)编制依据由本工程施工图纸和《岩土工程勘察报告》、《建筑施工手册》(第五版)、《建筑地基基础设计规范》 GB50007-2012等。(2)现场条件A、现场没有暗渠、市政管道或其它构筑物,土方施工无障碍。B、根据地质报告, 地下水位位于基底标高以下0.90-5.50m 左右,所以不考虑降水作业,做好雨季排水即可。C、土质结构较好,属粘性土,现场条件宽阔,场地充足,考虑放坡施工。D、本工程开挖时间为3 月下旬,现场施工做好排水准备。3、施工设计(1)结合施工现场具体情况,基础采用机械大开挖,大型挖掘机挖土,自卸汽车运土到业主指定位置。(2)本工程基坑开挖深度1.5-2.2米,按规范要求及甲方提供的地质报告放坡进行开挖,因基础施工在雨季,遇有降雨,易将边坡的泥土冲刷进入基坑。结合地质勘察报告的建议, 基坑边坡坡度适当加大放坡。 基坑上口采取围护及挡水措施,坑底及坡顶四周做好排水措施, 在地面设置截水沟, 基坑内设集水井, 采用明排水的方法,沿坑底周围开挖 300×300 排水沟,使水流入 1000×1000×1000 集水井,用水泵排到的雨水沟内。 防止雨水及地下水浸泡基土, 每日及雨天例行检查土壁稳定情况,在确定安全情况下方可继续工作。4、施工准备(1)机械、设备和人力A、根据现场的土方量情况和工期安排的情况,配置1 台反铲挖掘机,运土车辆配置 6 辆,并根据具体的施工情况作出调整,保证挖土作业面需要。B、配备抽水泵、水管、配电箱、电缆线、铁锹、线绳、钢卷尺等物资,其数量及进场时间根据现场施工情况配备。C、配置水准仪 1 台,塔尺 1 个,供现场标高检测之用。D、人员保证充足,具备连续作业的要求。(2)...
