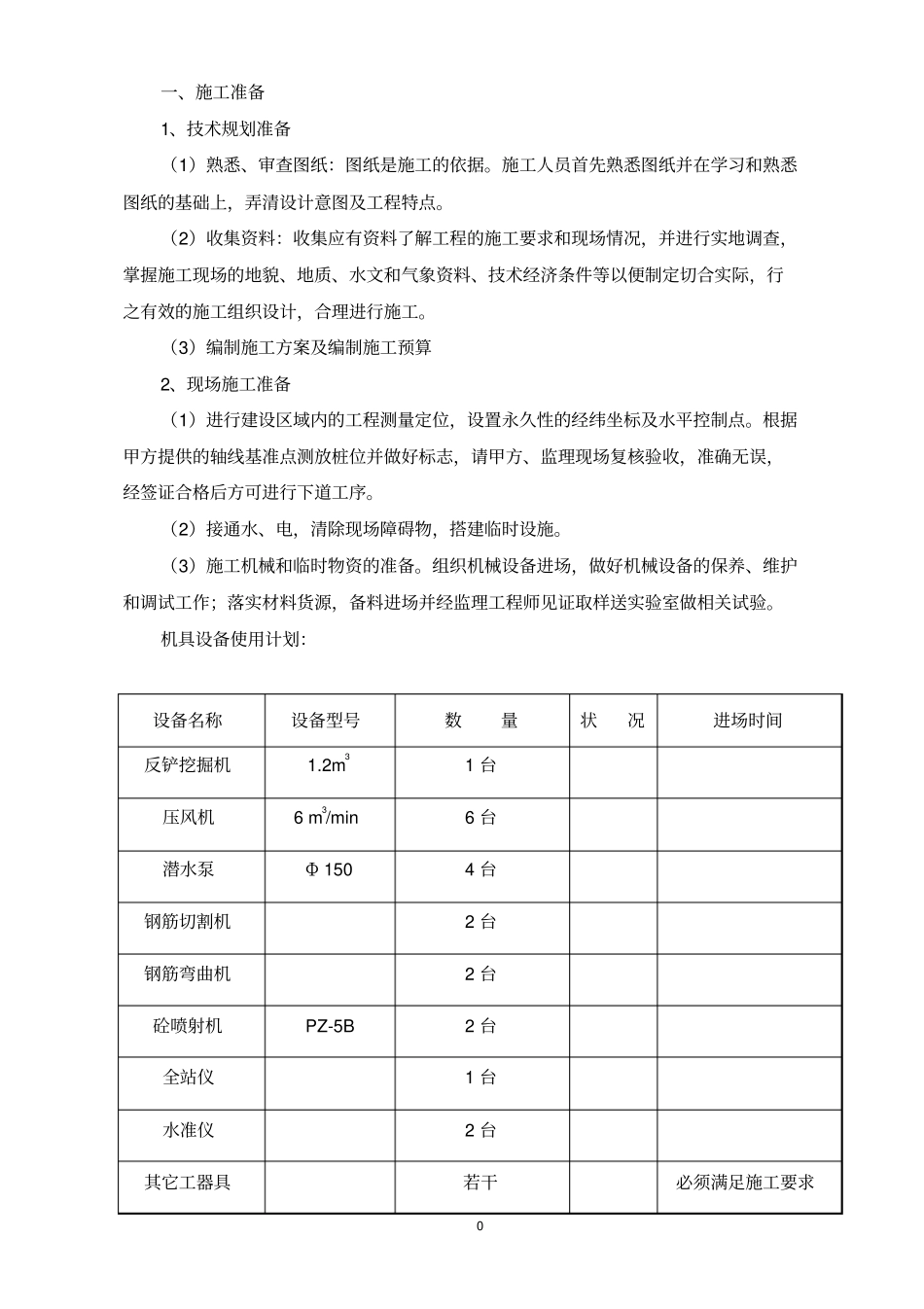

0一、施工准备1、技术规划准备(1)熟悉、审查图纸:图纸是施工的依据
施工人员首先熟悉图纸并在学习和熟悉图纸的基础上,弄清设计意图及工程特点
(2)收集资料:收集应有资料了解工程的施工要求和现场情况,并进行实地调查,掌握施工现场的地貌、地质、水文和气象资料、技术经济条件等以便制定切合实际,行之有效的施工组织设计,合理进行施工
(3)编制施工方案及编制施工预算2、现场施工准备(1)进行建设区域内的工程测量定位,设置永久性的经纬坐标及水平控制点
根据甲方提供的轴线基准点测放桩位并做好标志,请甲方、监理现场复核验收,准确无误,经签证合格后方可进行下道工序
(2)接通水、电,清除现场障碍物,搭建临时设施
(3)施工机械和临时物资的准备
组织机械设备进场,做好机械设备的保养、维护和调试工作;落实材料货源,备料进场并经监理工程师见证取样送实验室做相关试验
机具设备使用计划:设备名称设备型号数量状况进场时间反铲挖掘机1

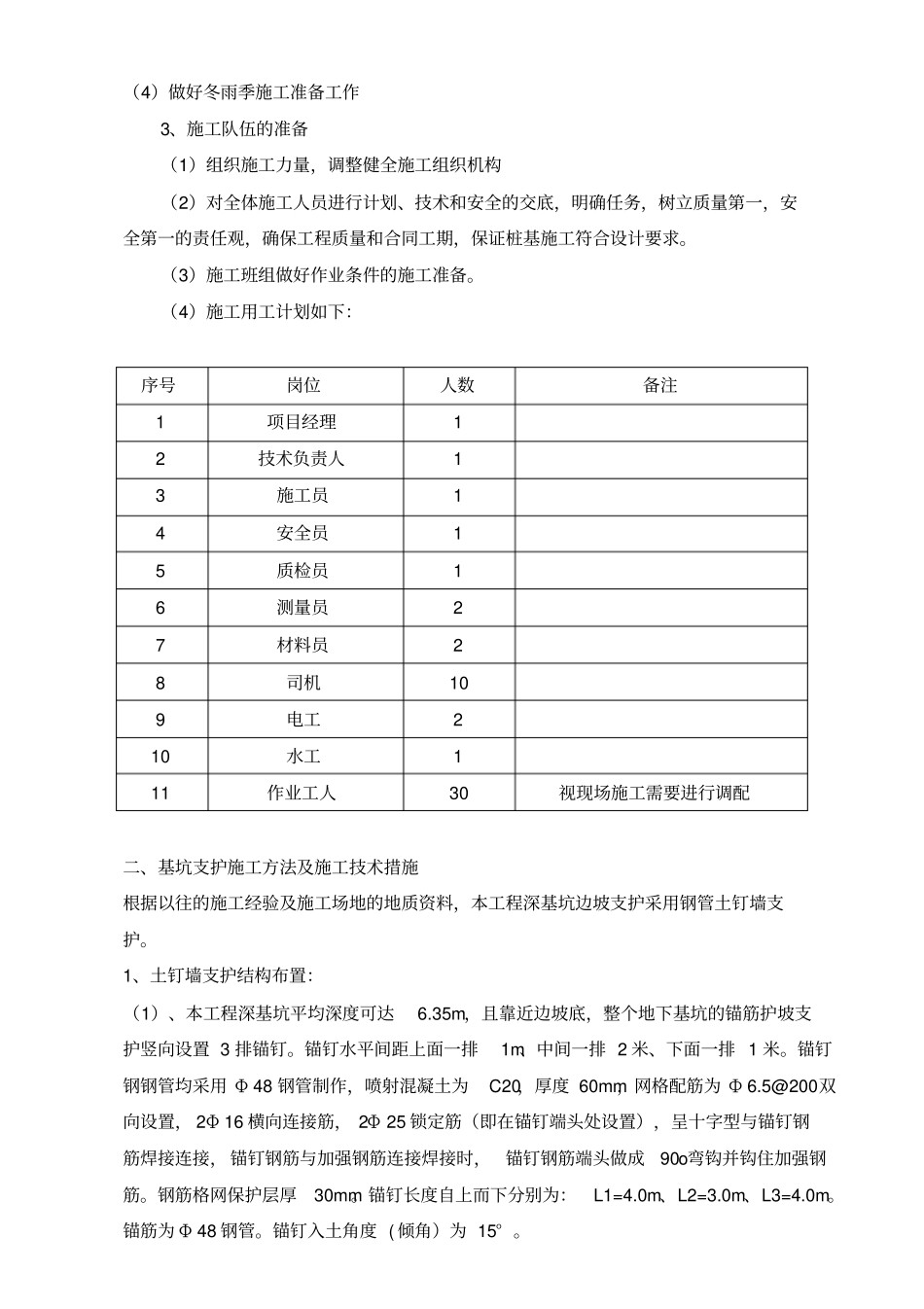

2m31 台压风机6 m3/min 6 台潜水泵Φ 150 4 台钢筋切割机2 台钢筋弯曲机2 台砼喷射机PZ-5B 2 台全站仪1 台水准仪2 台其它工器具若干必须满足施工要求(4)做好冬雨季施工准备工作3、施工队伍的准备(1)组织施工力量,调整健全施工组织机构(2)对全体施工人员进行计划、技术和安全的交底,明确任务,树立质量第一,安全第一的责任观,确保工程质量和合同工期,保证桩基施工符合设计要求
(3)施工班组做好作业条件的施工准备
