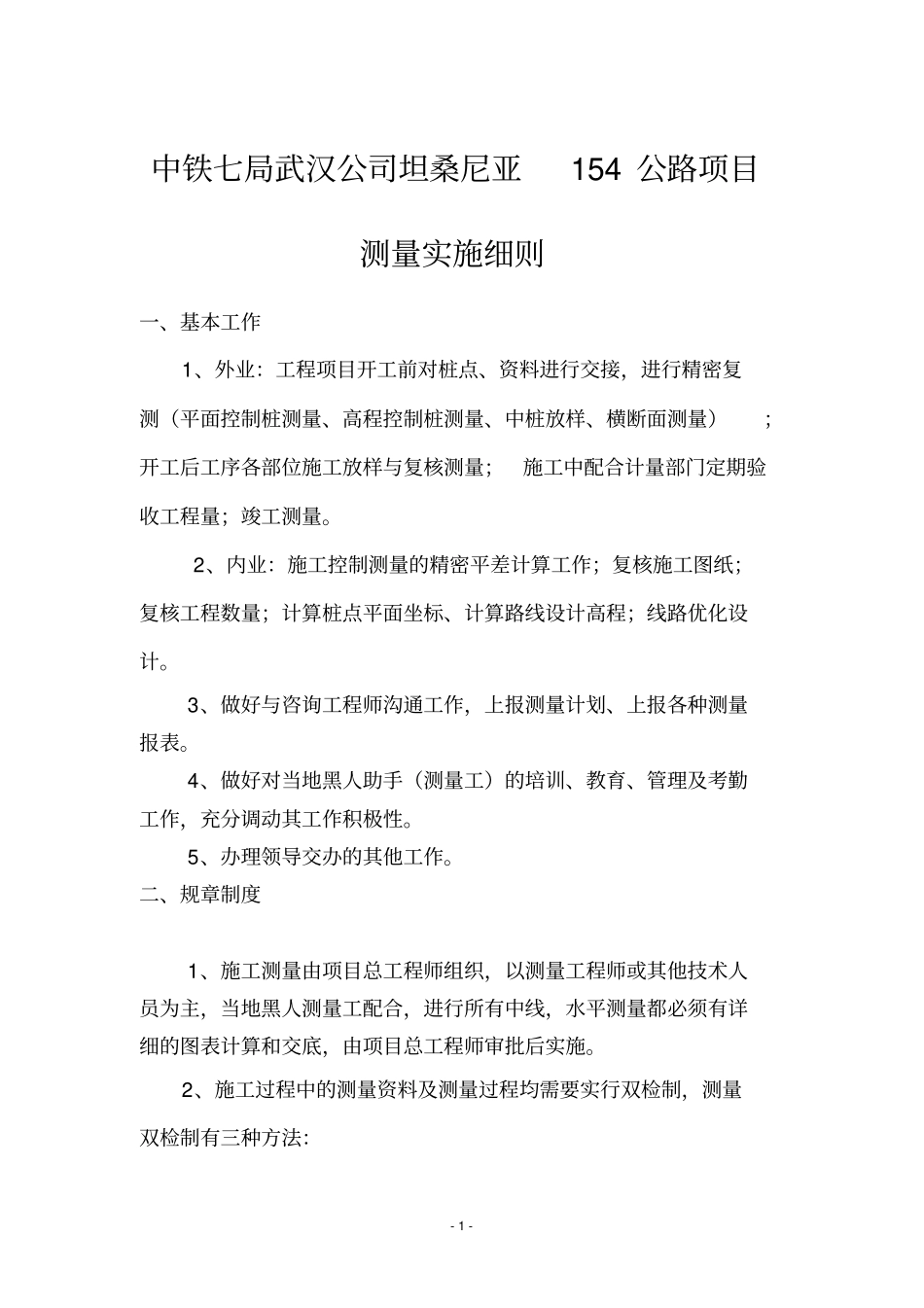

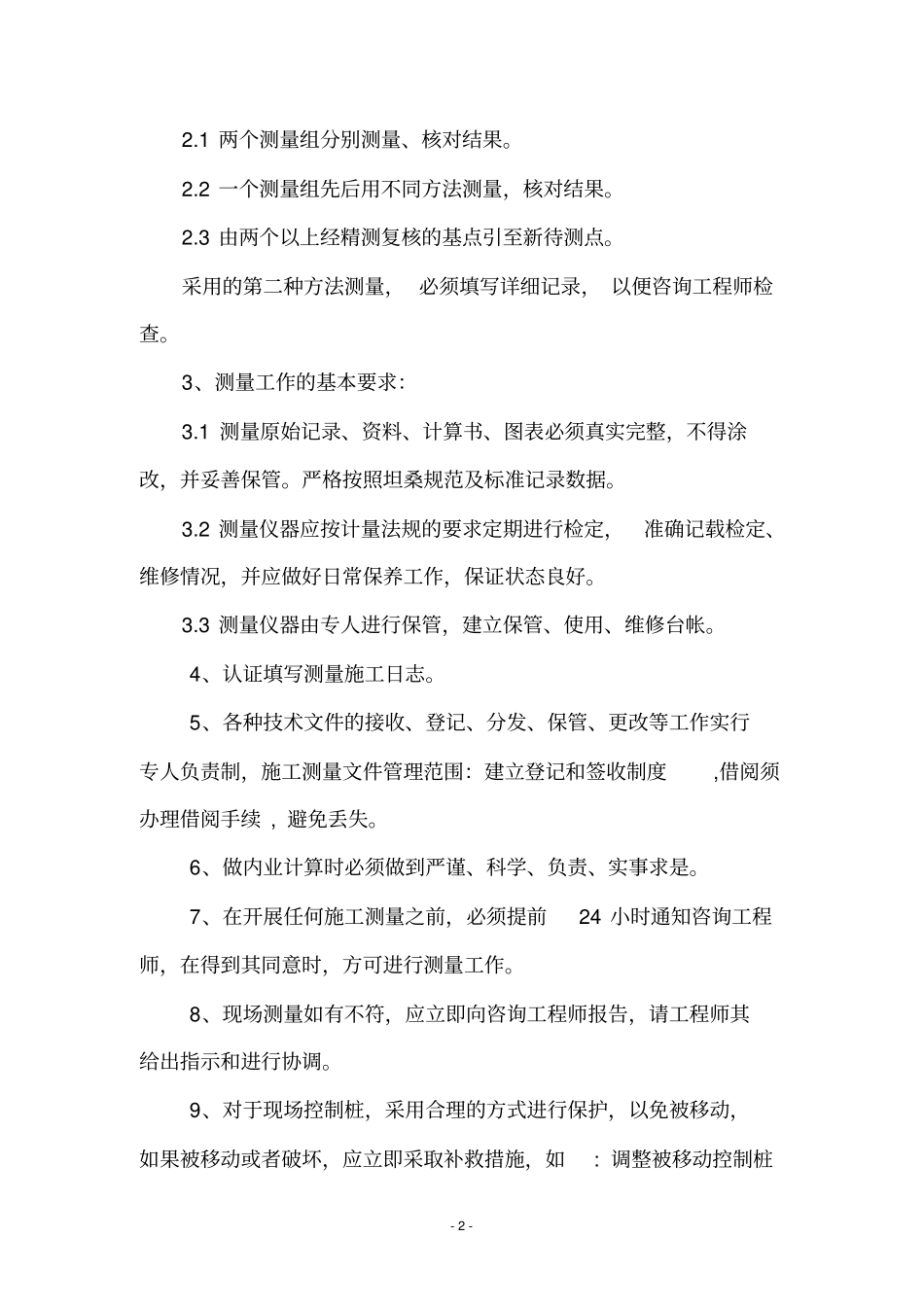

- 1 - 中铁七局武汉公司坦桑尼亚154 公路项目测量实施细则一、基本工作1、外业:工程项目开工前对桩点、资料进行交接,进行精密复测(平面控制桩测量、高程控制桩测量、中桩放样、横断面测量);开工后工序各部位施工放样与复核测量;施工中配合计量部门定期验收工程量;竣工测量。2、内业:施工控制测量的精密平差计算工作;复核施工图纸;复核工程数量;计算桩点平面坐标、计算路线设计高程;线路优化设计。3、做好与咨询工程师沟通工作,上报测量计划、上报各种测量报表。4、做好对当地黑人助手(测量工)的培训、教育、管理及考勤工作,充分调动其工作积极性。5、办理领导交办的其他工作。二、规章制度1、施工测量由项目总工程师组织,以测量工程师或其他技术人员为主,当地黑人测量工配合,进行所有中线,水平测量都必须有详细的图表计算和交底,由项目总工程师审批后实施。2、施工过程中的测量资料及测量过程均需要实行双检制,测量双检制有三种方法:- 2 - 2.1 两个测量组分别测量、核对结果。2.2 一个测量组先后用不同方法测量,核对结果。2.3 由两个以上经精测复核的基点引至新待测点。采用的第二种方法测量, 必须填写详细记录, 以便咨询工程师检查。3、测量工作的基本要求:3.1 测量原始记录、资料、计算书、图表必须真实完整,不得涂改,并妥善保管。严格按照坦桑规范及标准记录数据。3.2 测量仪器应按计量法规的要求定期进行检定,准确记载检定、维修情况,并应做好日常保养工作,保证状态良好。3.3 测量仪器由专人进行保管,建立保管、使用、维修台帐。4、认证填写测量施工日志。5、各种技术文件的接收、登记、分发、保管、更改等工作实行专人负责制,施工测量文件管理范围:建立登记和签收制度,借阅须办理借阅手续 , 避免丢失。6、做内业计算时必须做到严谨、科学、负责、实事求是。7、在开展任何施工测量之前,必须提前24 小时通知咨询工程师,在得到其同意时,方可进行测量工作。8、现场测量如有不符,应立即向咨询工程师报告,请工程师其给出指示和进行协调。9、对于现场控制桩,采用合理的方式进行保护,以免被移动,如果被移动或者破坏,应立即采取补救措施,如: 调整被移动控制桩- 3 - 的三维坐标或者重新布置控制点。10、严格控制测量精度, 使线路各部位到达坦桑规范公差要求。测 量 工 作 流 程 图开工前的精密复测、施工项目控制测量 ,复核工程量复测成果报工程师审核批准施工放线、放样...
