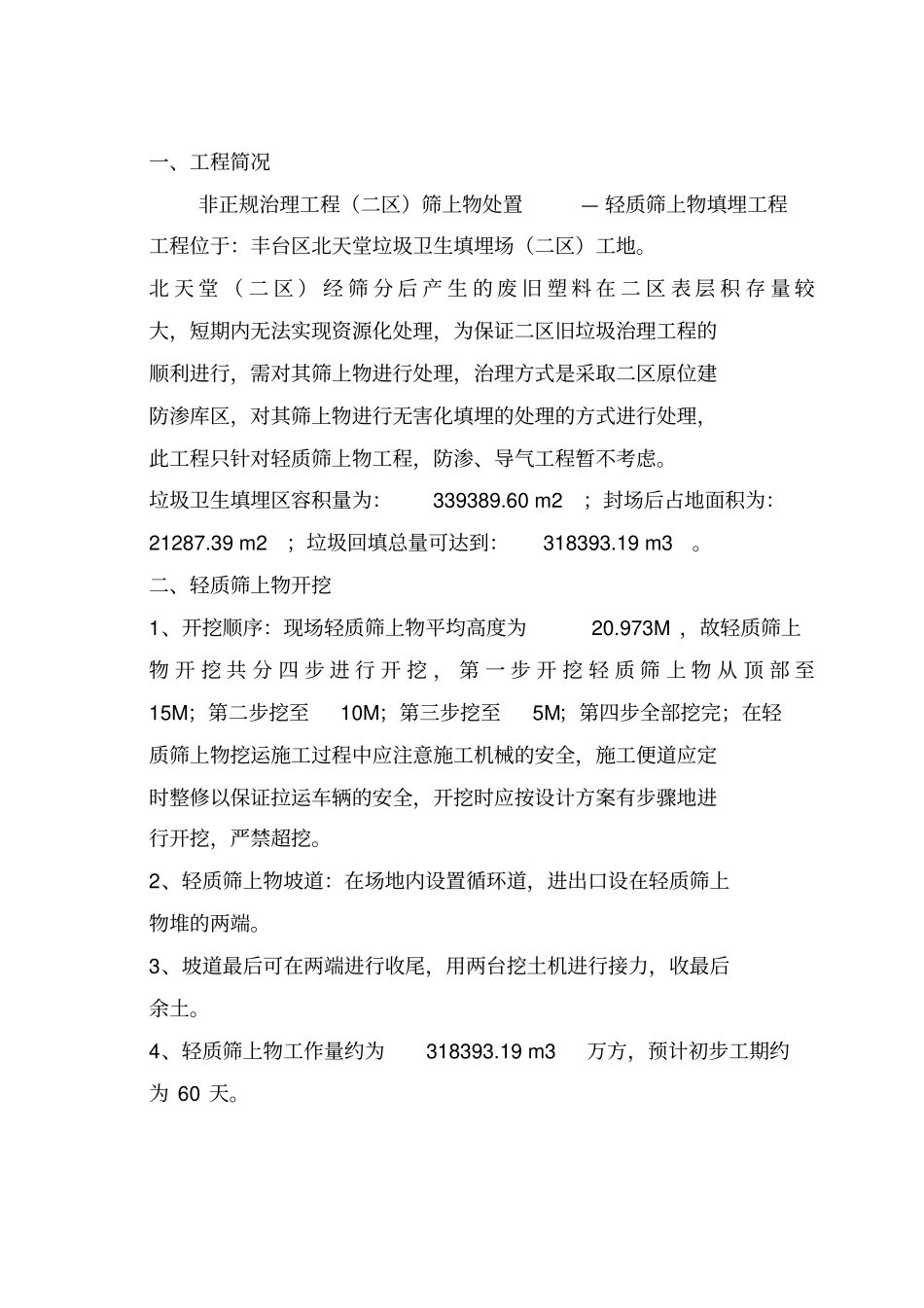

一、工程简况非正规治理工程(二区)筛上物处置— 轻质筛上物填埋工程工程位于:丰台区北天堂垃圾卫生填埋场(二区)工地
北 天 堂 ( 二 区 ) 经 筛 分 后 产 生 的 废 旧 塑 料 在 二 区 表 层 积 存 量 较大,短期内无法实现资源化处理,为保证二区旧垃圾治理工程的顺利进行,需对其筛上物进行处理,治理方式是采取二区原位建防渗库区,对其筛上物进行无害化填埋的处理的方式进行处理,此工程只针对轻质筛上物工程,防渗、导气工程暂不考虑
垃圾卫生填埋区容积量为:339389
60 m2;封场后占地面积为:21287
39 m2;垃圾回填总量可达到:318393
二、轻质筛上物开挖1、开挖顺序:现场轻质筛上物平均高度为20
973M ,故轻质筛上物 开 挖 共 分 四 步 进 行 开 挖 , 第 一 步 开 挖 轻 质 筛 上 物 从 顶 部 至15M;第二步挖至10M;第三步挖至5M;第四步全部挖完;在轻质筛上物挖运施工过程中应注意施工机械的安全,施工便道应定时整修以保证拉运车辆的安全,开挖时应按设计方案有步骤地进行开挖,严禁超挖
2、轻质筛上物坡道:在场地内设置循环道,进出口设在轻质筛上物堆的两端
3、坡道最后可在两端进行收尾,用两台挖土机进行接力,收最后余土
4、轻质筛上物工作量约为318393
19 m3万方,预计初步工期约为 60 天

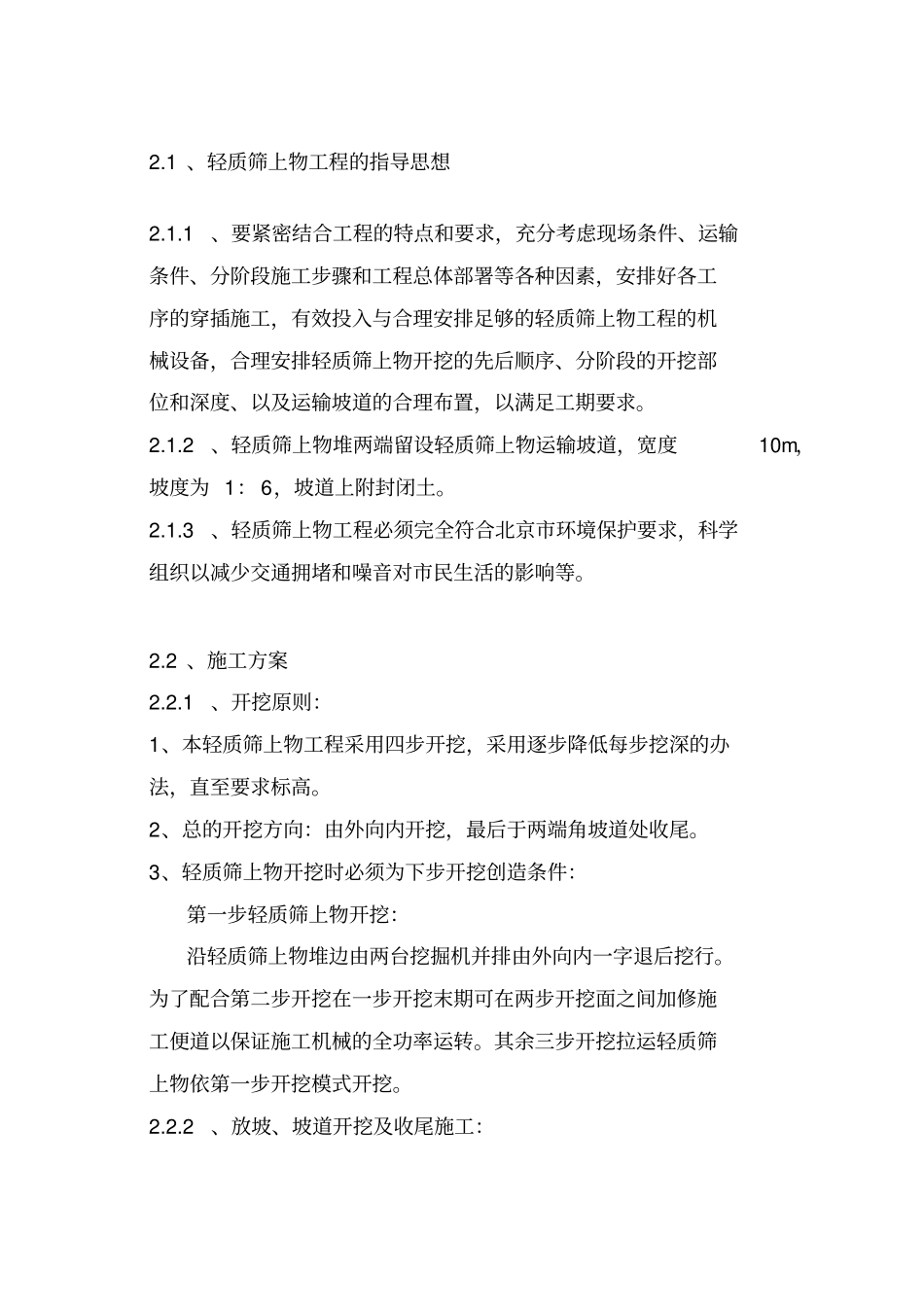

1 、轻质筛上物工程的指导思想2
1、要紧密结合工程的特点和要求,充分考虑现场条件、运输条件、分阶段施工步骤和工程总体部署等各种因素,安排好各工序的穿插施工,有效投入与合理安排足够的轻质筛上物工程的机械设备,合理安排轻质筛上物开挖的先后顺序、分阶段的开挖部位和深度、以及运输坡道的合理布置,以满足工期要求
2、轻质筛上物堆两端留设轻质筛上物运输坡道,宽度10m,坡度为 1: 6,坡道上附封闭土
