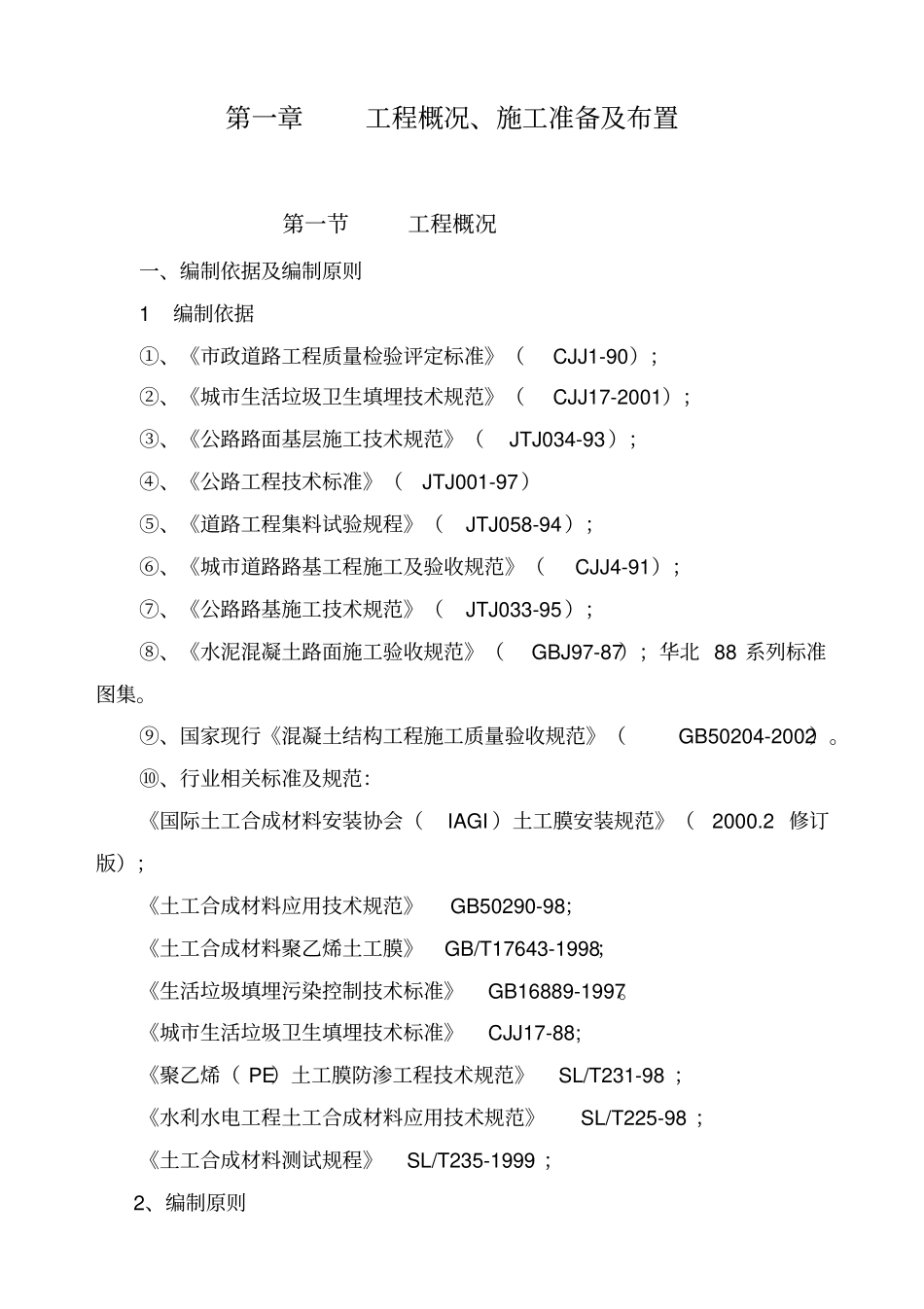

第一章工程概况、施工准备及布置第一节工程概况一、编制依据及编制原则1 编制依据①、《市政道路工程质量检验评定标准》(CJJ1-90);②、《城市生活垃圾卫生填埋技术规范》(CJJ17-2001);③、《公路路面基层施工技术规范》(JTJ034-93);④、《公路工程技术标准》(JTJ001-97)⑤、《道路工程集料试验规程》(JTJ058-94);⑥、《城市道路路基工程施工及验收规范》(CJJ4-91);⑦、《公路路基施工技术规范》(JTJ033-95);⑧、《水泥混凝土路面施工验收规范》(GBJ97-87);华北 88 系列标准图集。⑨、国家现行《混凝土结构工程施工质量验收规范》(GB50204-2002)。⑩、行业相关标准及规范:《国际土工合成材料安装协会(IAGI )土工膜安装规范》(2000.2 修订版);《土工合成材料应用技术规范》 GB50290-98;《土工合成材料聚乙烯土工膜》GB/T17643-1998;《生活垃圾填埋污染控制技术标准》GB16889-1997。《城市生活垃圾卫生填埋技术标准》CJJ17-88;《聚乙烯( PE)土工膜防渗工程技术规范》 SL/T231-98 ;《水利水电工程土工合成材料应用技术规范》 SL/T225-98 ;《土工合成材料测试规程》 SL/T235-1999 ;2、编制原则①、遵守招标文件各项要求,认真贯彻执行业主和监理工程师及授权人或代表的指示、指令和要求。②、坚持技术先进性、安全可靠性、科学合理性、经济适用性。③、实施项目管理,通过对劳务、设备、材料、资金、技术方案、信息、时间和空间条件的优化处理,完成成本、工期、安全质量以及社会效益的预期目标。④、强化精品意识,以“诚信、谦和、认真、苦干、拼搏、创新”的企业精神为指导,向业主提交一项内实外美、经久耐用的工程。二、工程概况廊坊开发区城市生活垃圾卫生填埋场工程占地面积约112056 平方米(约合 168 亩),其中卫生填埋场占地约为65534 平方米(约合98.3 亩),管理区及预留地约为46522 平方米(约合 69.7 亩)。其建设内容主要包括土方挖填、环场道路、防渗系统、渗滤液收集系统、导气系统、污水调节池、截洪排水系统、消防系统和绿化工程等。1、场地开挖及整平:场地开挖土方132650 立方米;场地回填土方16860立方米;场地整平及压实面积55270平方米。2、道路系统:整个场区的道路均为水泥砼路面,由场外到填埋区的道路路面宽度为7 米,两侧设立道牙;环填埋场的道路路面为3.5 米两侧设平道牙。其中 3.5 米宽道路长 1059.11 米,7 米宽道路长 409.19 米。路面结构为:...
