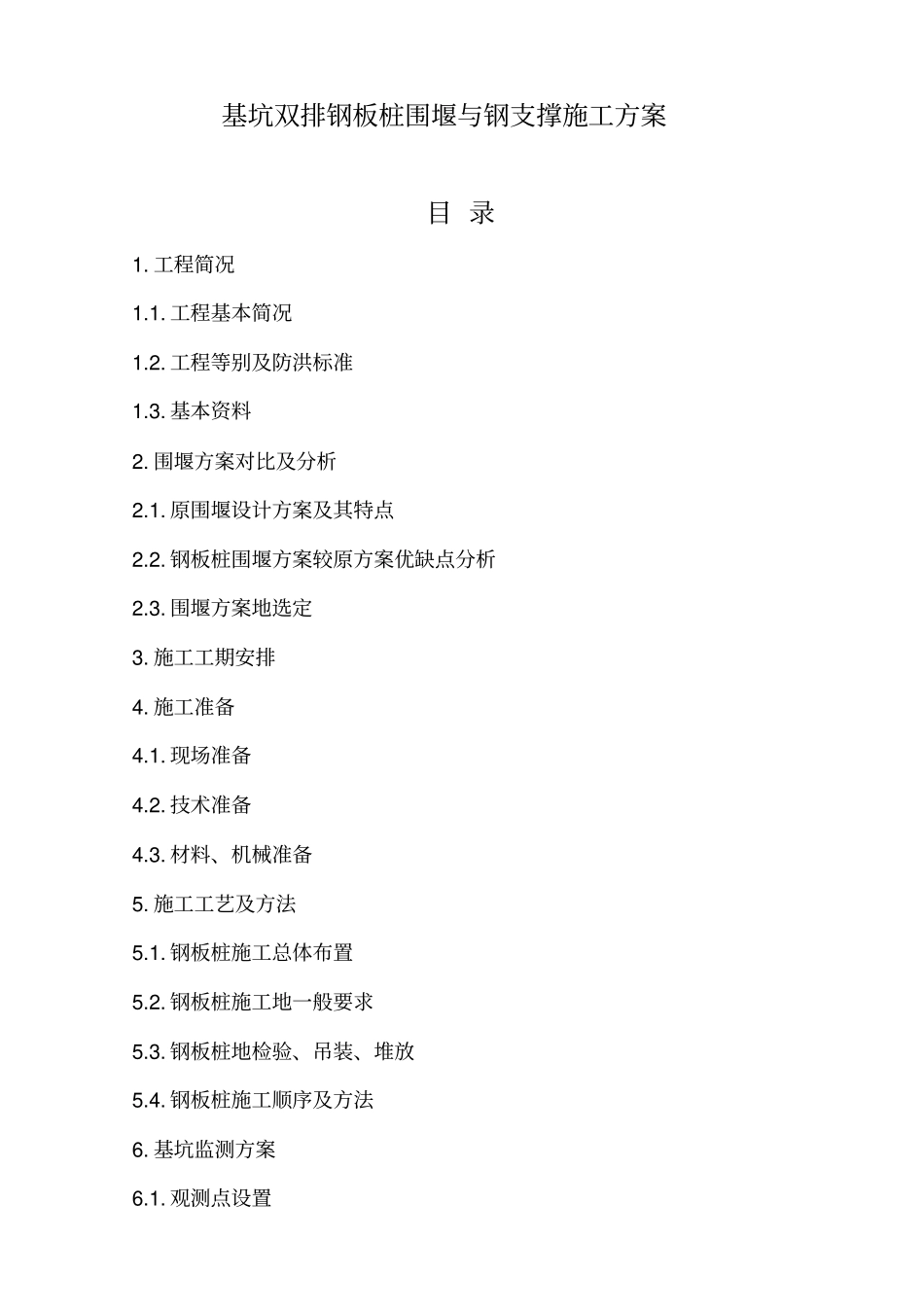

基坑双排钢板桩围堰与钢支撑施工方案目 录1. 工程简况1.1. 工程基本简况1.2. 工程等别及防洪标准1.3. 基本资料2. 围堰方案对比及分析2.1. 原围堰设计方案及其特点2.2. 钢板桩围堰方案较原方案优缺点分析2.3. 围堰方案地选定3. 施工工期安排4. 施工准备4.1. 现场准备4.2. 技术准备4.3. 材料、机械准备5. 施工工艺及方法5.1. 钢板桩施工总体布置5.2. 钢板桩施工地一般要求5.3. 钢板桩地检验、吊装、堆放5.4. 钢板桩施工顺序及方法6. 基坑监测方案6.1. 观测点设置6.2. 观测频率7. 质量保证措施7.1. 质量管理组织机构7.2. 质量领导小组职责8. 安全文明施工措施8.1. 安全施工措施8.2. 文明施工措施9. 应急救援预案9.1. 应急预案地方针与原则9.2. 应急预案工作流程图9.3. 钢板桩围堰施工存在地危险因素及预防、应急措施9.4. 应急救援组织架构9.5. 事故报告附件 1 钢板桩支护简易计算书附件 2 钢板桩围堰布置图1. 工程简况1.1. 工程基本简况XX 泵站位于 XX 桩号 9+310处,为新建穿堤排水泵站 ,需开挖部分堤段,该处原堤顶高程约为4.40m,围内河床高程约 -0.8m,外江河床高程-2.6~-5.9m. 泵站设计抽排流量为10.8m3,装机 3 台,均为 1400QZB-125D 型潜水泵 ,总装机555kw.泵站由闸室、围内侧进水铺盖护坦、外江侧消力等组成 .泵站闸室底板高程 -3.60m,交通路面(堤顶)高程为4.90m.内河侧、外江侧翼墙均为钢筋砼挡墙. 1.2. 工程等别及防洪标准本工程属于XX 河堤地穿堤建筑物 ,工程建筑物地级别为1 级,工程地防潮标准为100 年一遇 ,排涝标准为涝区20 年一遇最大 24 小时暴雨产生地径流量遭遇外海5 年一遇潮水位相对应地典型潮水位过程线一天排干 . 1.3. 基本资料1.3.1.水文1)设计暴雨根据 XX 市气象站地设计暴雨成果表,工程所在处涝区地设计暴雨20 年一遇 ,24小时暴雨地设计值为304.7mm 2)施工洪水围堰防洪标准采用枯水期10~3 月 10 年一遇洪(潮)水 . 1.3.2.工程地质XX 泵站地基主要由人工堆积(Q4S)、第四系海陆交互相沉淀(Q4mc)和第四系河流冲积相沉积(Q3al)地填土、砂层、软土、粘土、中粗砂等构成 ,个土层自上而下简述如下:○1 填土( Q4S):主要由粉质粘土和含泥中细砂组成,结构疏松 ~稍密,层厚 3.50m~5.00m. ○2 粘土( Q4mc):浅灰黄色 ,软塑状 ,层厚小于2.15m,呈透镜体分布. ○3 砂层( Q4mc):由细砂、中粗砂等组成,呈浅灰色、浅黄色 ,松散...
