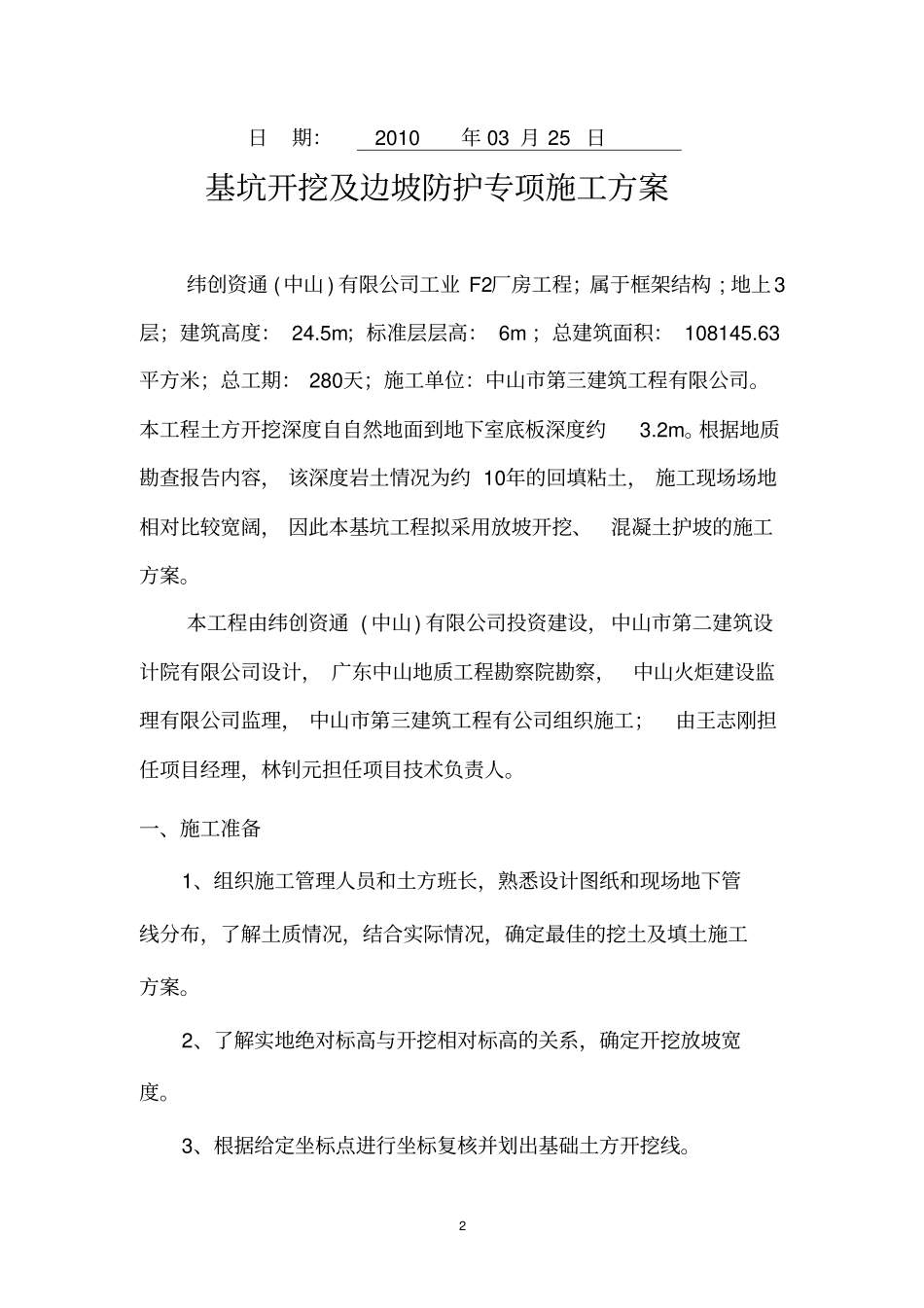

1 纬创资通(中山)有限公司工业 F2 厂房、 工业附属设施 (BR1空桥、 G7岗亭、 U7辅房)工程编制单位:四川省泸州市第十建筑工程公司编制人:审批人:2 日期: 2010年 03 月 25 日基坑开挖及边坡防护专项施工方案纬创资通 (中山 ) 有限公司工业 F2厂房工程;属于框架结构 ; 地上3层;建筑高度: 24
5m;标准层层高: 6m ;总建筑面积: 108145
63平方米;总工期: 280天;施工单位:中山市第三建筑工程有限公司

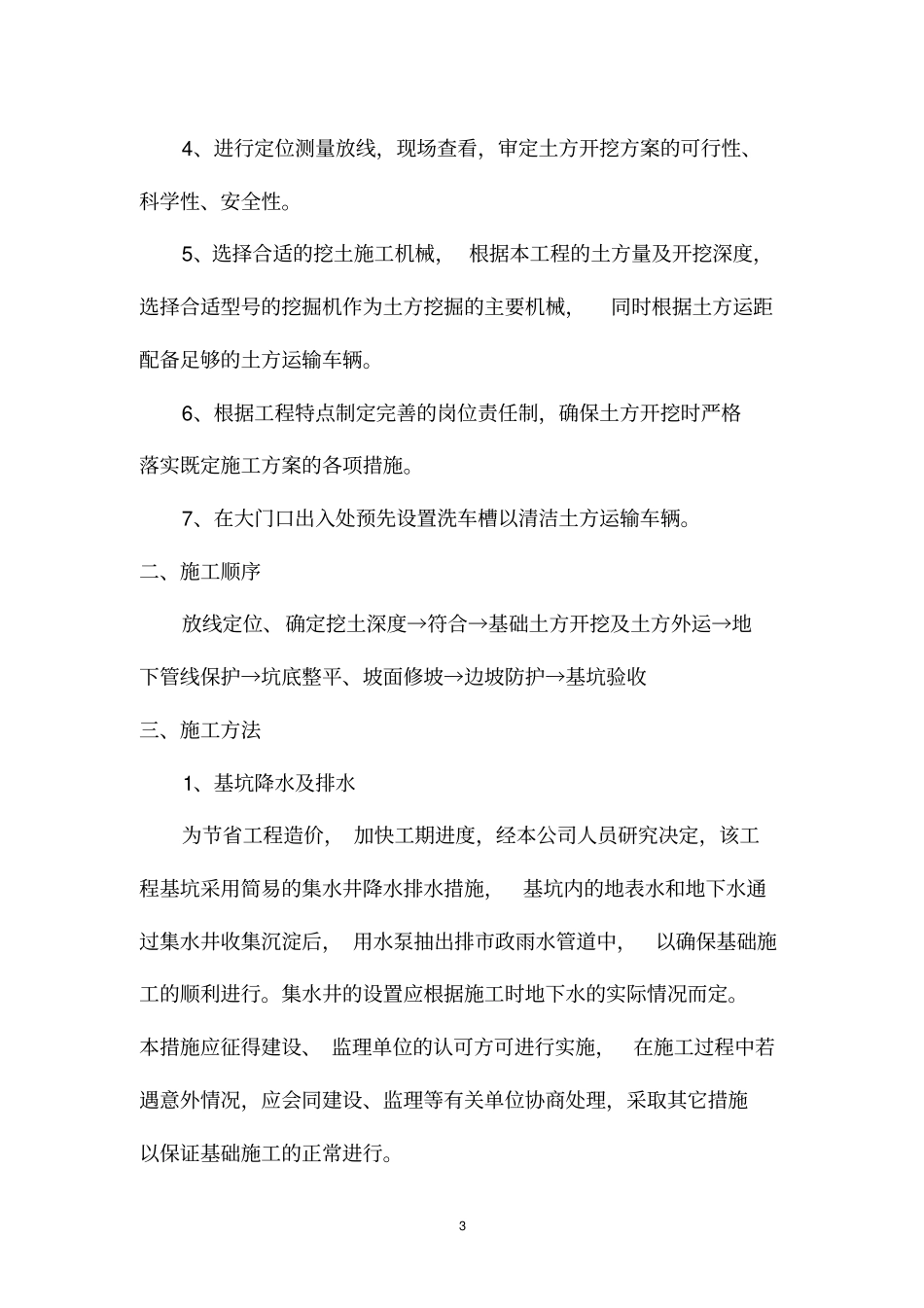

本工程土方开挖深度自自然地面到地下室底板深度约3
根据地质勘查报告内容, 该深度岩土情况为约 10年的回填粘土, 施工现场场地相对比较宽阔, 因此本基坑工程拟采用放坡开挖、混凝土护坡的施工方案
本工程由纬创资通 ( 中山) 有限公司投资建设,中山市第二建筑设计院有限公司设计, 广东中山地质工程勘察院勘察,中山火炬建设监理有限公司监理, 中山市第三建筑工程有公司组织施工;由王志刚担任项目经理,林钊元担任项目技术负责人
一、施工准备1、组织施工管理人员和土方班长,熟悉设计图纸和现场地下管线分布,了解土质情况,结合实际情况,确定最佳的挖土及填土施工方案
2、了解实地绝对标高与开挖相对标高的关系,确定开挖放坡宽度
3、根据给定坐标点进行坐标复核并划出基础土方开挖线
3 4、进行定位测量放线,现场查看,审定土方开挖方案的可行性、科学性、安全性
5、选择合适的挖土施工机械, 根据本工程的土方量及开挖深度,选择合适型号的挖掘机作为土方挖掘的主要机械,同时根据土方运距配备足够的土方运输车辆
6、根据工程特点制定完善的岗位责任制,确保土方开挖时严格落实既定施工方案的各项措施
7、在大门口出入处预先设置洗车槽以清洁土方运输车辆
二、施工顺序放线定位、确定挖土深度→符合→基础土方开挖及土方外运→地下管线保护→坑底整平、坡面修坡→边坡防护→基坑验收
