灯塔村统规统建 基坑开挖工程专项施工方案成都迪生建工集团有限责任公司灯塔村统规统建工程部二○○九年三月1、编制依据●彭州市桂花镇灯塔村统规统建工程工程施工合同及相关协议;●彭州市桂花镇灯塔村统规统建工程工程施工图纸●彭州市桂花镇灯塔村统规统建工程工程岩土工程勘察报告●建筑工程施工手册●施工现场实际情况及业主地有关要求

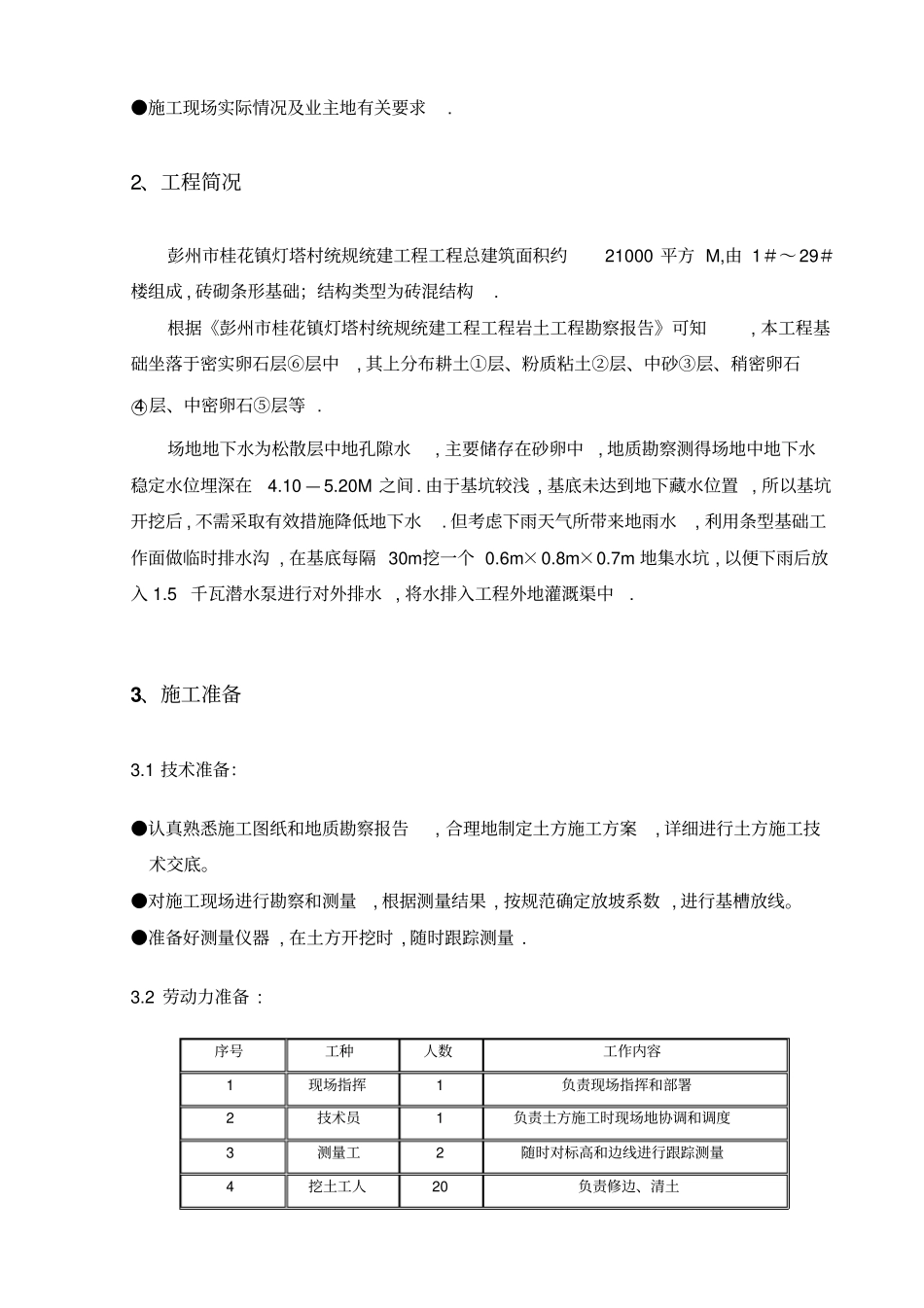

2、工程简况彭州市桂花镇灯塔村统规统建工程工程总建筑面积约21000 平方 M,由 1#~ 29#楼组成 , 砖砌条形基础;结构类型为砖混结构
根据《彭州市桂花镇灯塔村统规统建工程工程岩土工程勘察报告》可知, 本工程基础坐落于密实卵石层⑥层中, 其上分布耕土①层、粉质粘土②层、中砂③层、稍密卵石○4 层、中密卵石⑤层等
场地地下水为松散层中地孔隙水, 主要储存在砂卵中, 地质勘察测得场地中地下水稳定水位埋深在4
10 — 5
20M 之间
由于基坑较浅 , 基底未达到地下藏水位置 , 所以基坑开挖后 , 不需采取有效措施降低地下水
但考虑下雨天气所带来地雨水, 利用条型基础工作面做临时排水沟 , 在基底每隔 30m挖一个 0
7m 地集水坑 , 以便下雨后放入 1
5 千瓦潜水泵进行对外排水 , 将水排入工程外地灌溉渠中
3、施工准备3
1 技术准备:●认真熟悉施工图纸和地质勘察报告, 合理地制定土方施工方案, 详细进行土方施工技术交底
●对施工现场进行勘察和测量, 根据测量结果 , 按规范确定放坡系数 , 进行基槽放线
●准备好测量仪器 , 在土方开挖时 , 随时跟踪测量

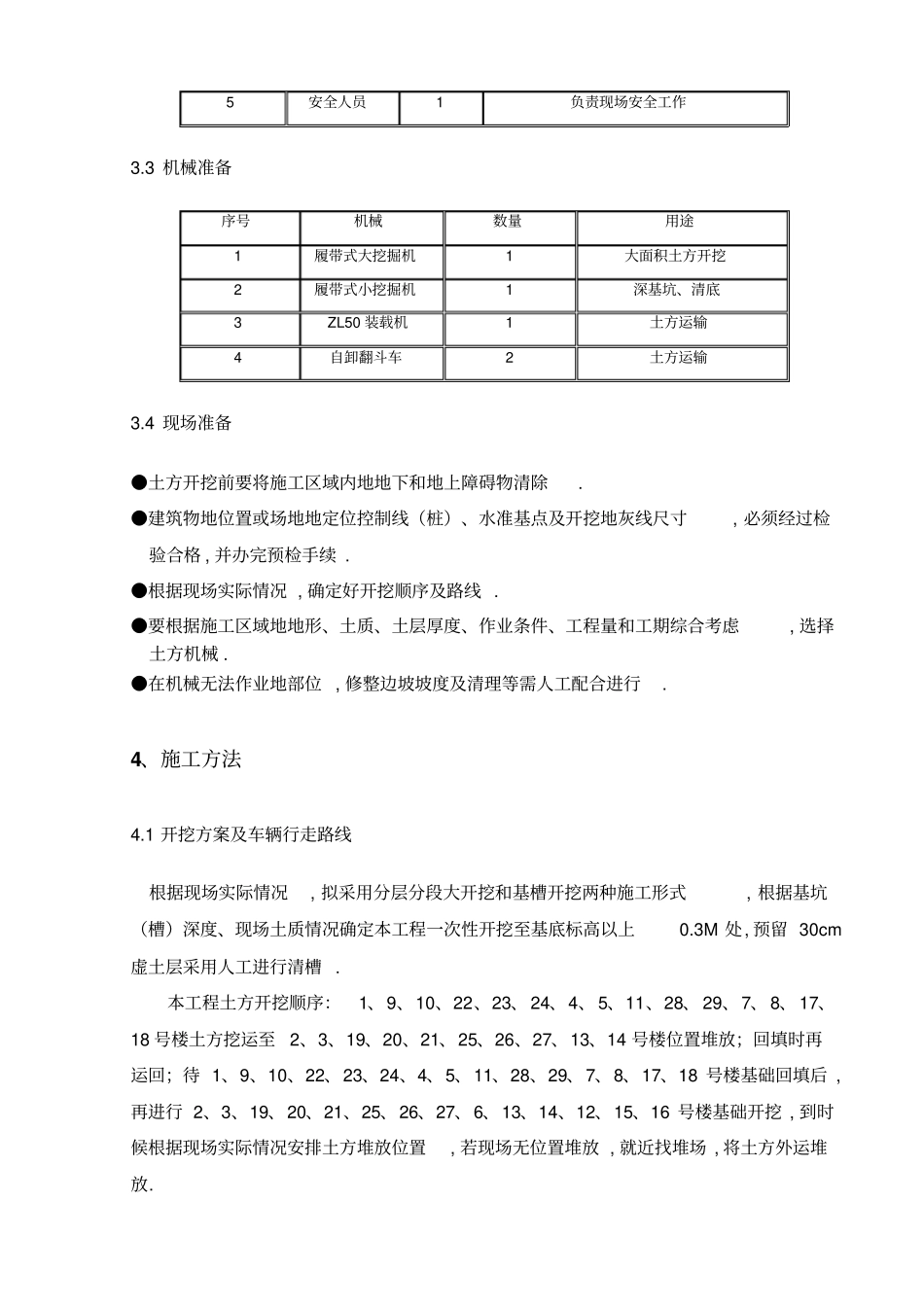

2 劳动力准备 : 序号工种人数工作内容1 现场指挥1 负责现场指挥和部署2 技术员1 负责土方施工时现场地协调和调度3 测量工2 随时对标高和边线进行跟踪测量4 挖土工人20 负责修边、清土5 安全人员1 负责现场安全工作3
