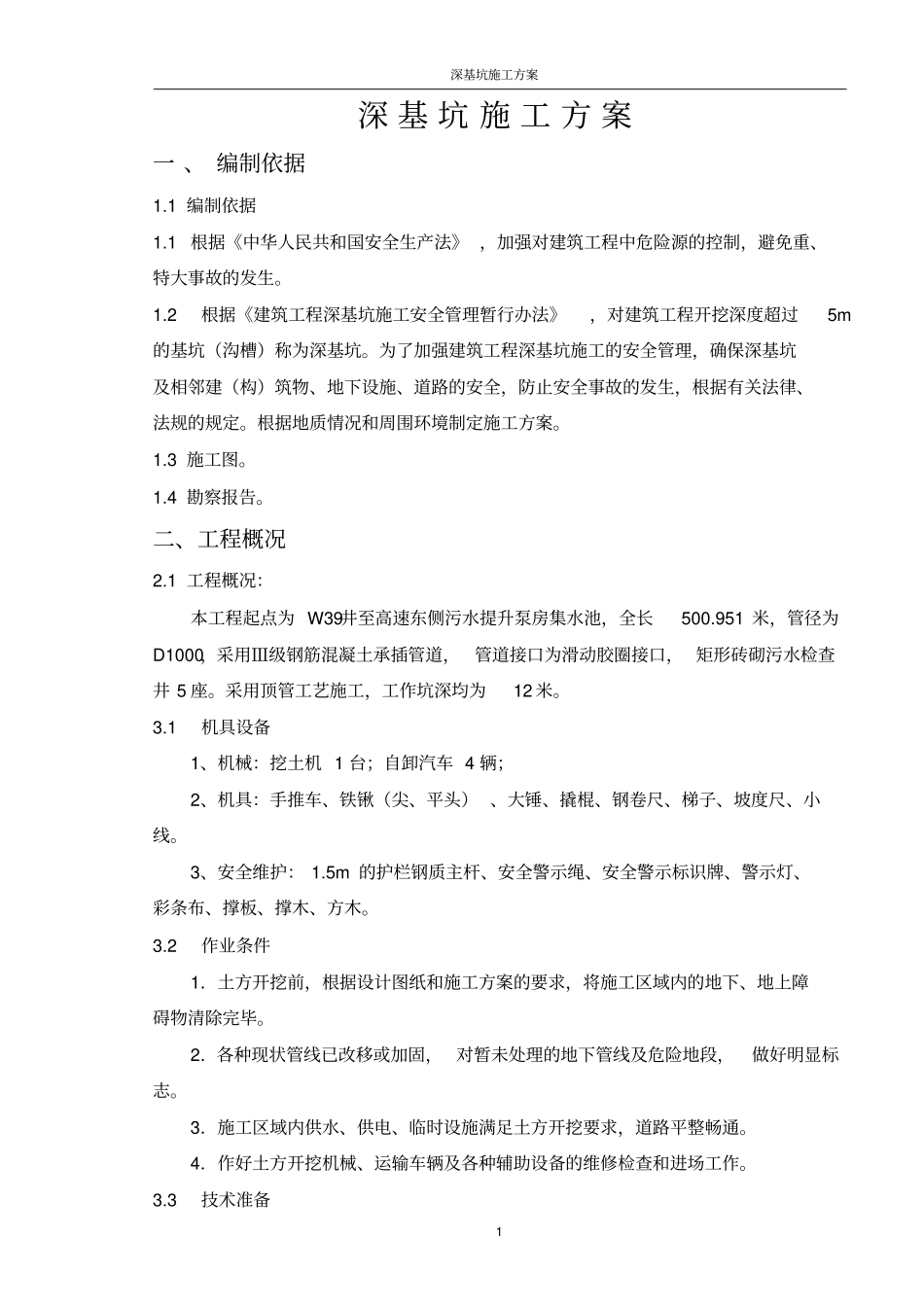

深基坑施工方案1 深 基 坑 施 工 方 案一 、 编制依据1
1 编制依据1
1 根据《中华人民共和国安全生产法》 ,加强对建筑工程中危险源的控制,避免重、特大事故的发生
2 根据《建筑工程深基坑施工安全管理暂行办法》,对建筑工程开挖深度超过5m的基坑(沟槽)称为深基坑
为了加强建筑工程深基坑施工的安全管理,确保深基坑及相邻建(构)筑物、地下设施、道路的安全,防止安全事故的发生,根据有关法律、法规的规定
根据地质情况和周围环境制定施工方案
4 勘察报告
二、工程概况2
1 工程概况:本工程起点为 W39井至高速东侧污水提升泵房集水池,全长500
951 米,管径为D1000,采用Ⅲ级钢筋混凝土承插管道,管道接口为滑动胶圈接口, 矩形砖砌污水检查井 5 座
采用顶管工艺施工,工作坑深均为12 米
1 机具设备1、机械:挖土机 1 台;自卸汽车 4 辆;2、机具:手推车、铁锹(尖、平头) 、大锤、撬棍、钢卷尺、梯子、坡度尺、小线
3、安全维护: 1
5m 的护栏钢质主杆、安全警示绳、安全警示标识牌、警示灯、彩条布、撑板、撑木、方木
2 作业条件1.土方开挖前,根据设计图纸和施工方案的要求,将施工区域内的地下、地上障碍物清除完毕
2.各种现状管线已改移或加固, 对暂未处理的地下管线及危险地段,做好明显标志
3.施工区域内供水、供电、临时设施满足土方开挖要求,道路平整畅通
4.作好土方开挖机械、运输车辆及各种辅助设备的维修检查和进场工作

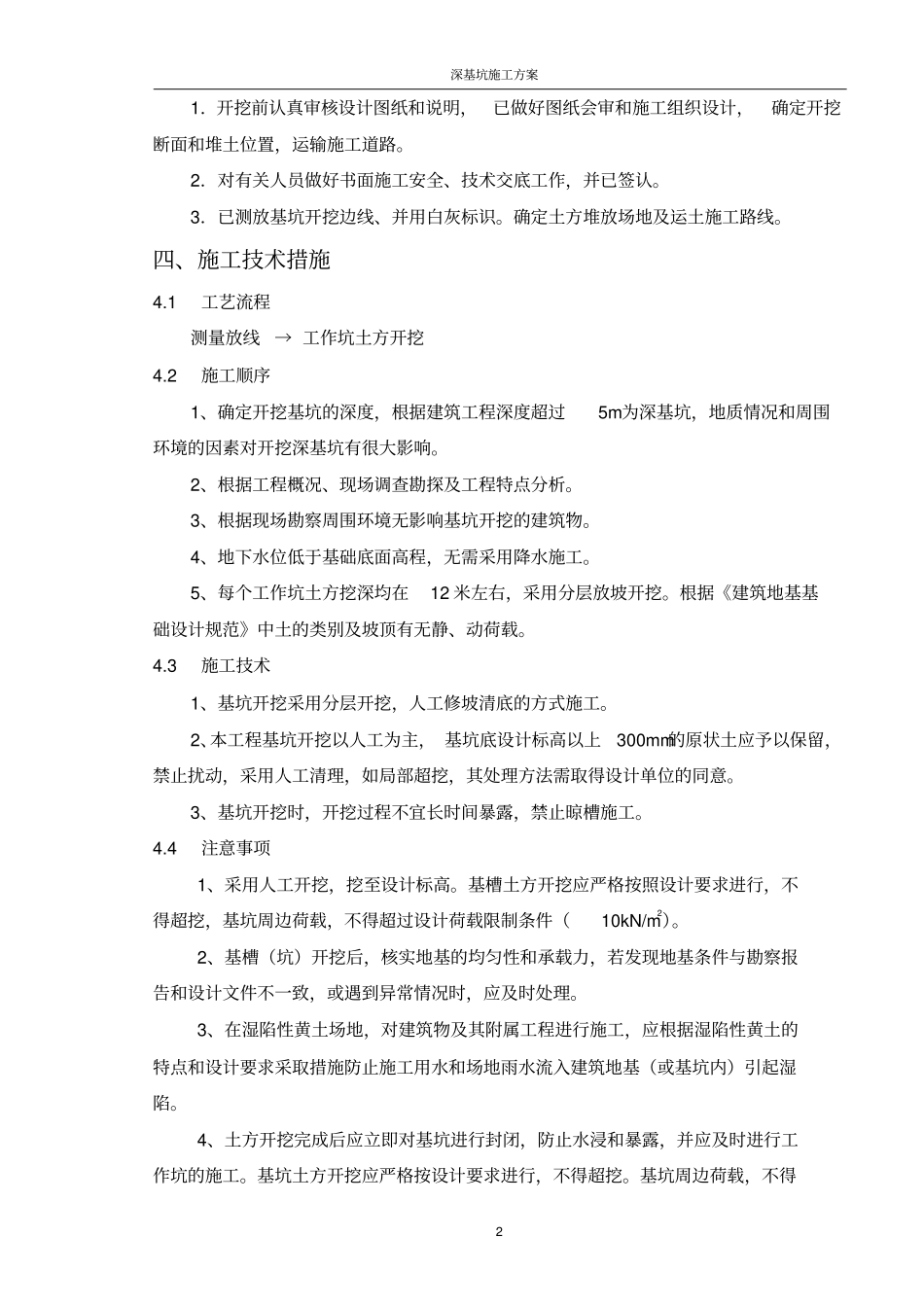

3 技术准备深基坑施工方案2 1.开挖前认真审核设计图纸和说明,已做好图纸会审和施工组织设计,确定开挖断面和堆土位置,运输施工道路
2.对有关人员做好书面施工安全、技术交底工作,并已签认
3.已测放基坑开挖边线、并用白灰标识
确定土方堆放场地及运土施工路线
四、施工技术措施4
1 工艺流程测量放线→ 工作坑土方
