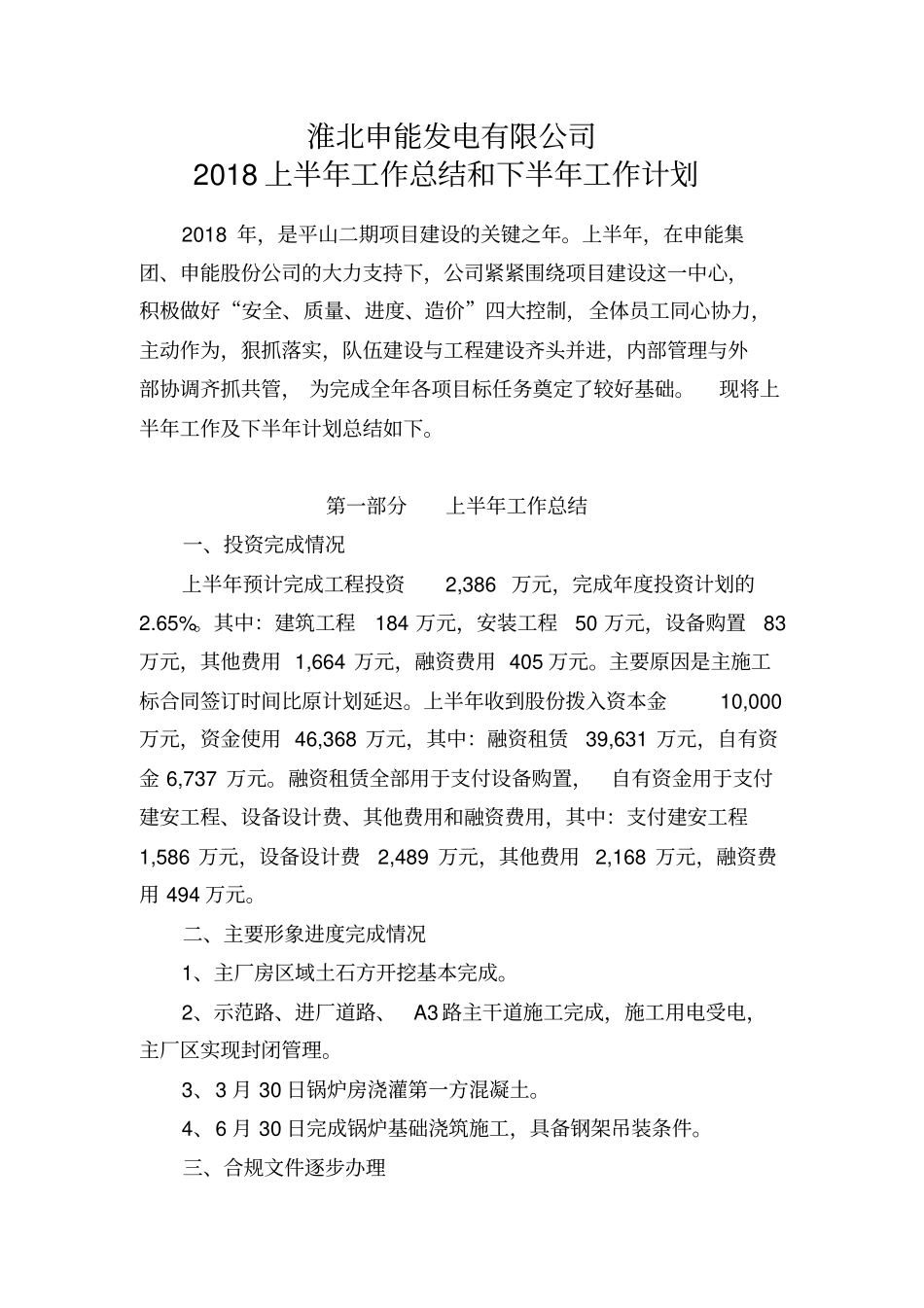

淮北申能发电有限公司2018 上半年工作总结和下半年工作计划2018 年,是平山二期项目建设的关键之年
上半年,在申能集团、申能股份公司的大力支持下,公司紧紧围绕项目建设这一中心,积极做好“安全、质量、进度、造价”四大控制,全体员工同心协力,主动作为,狠抓落实,队伍建设与工程建设齐头并进,内部管理与外部协调齐抓共管, 为完成全年各项目标任务奠定了较好基础
现将上半年工作及下半年计划总结如下
第一部分上半年工作总结一、投资完成情况上半年预计完成工程投资2,386 万元,完成年度投资计划的2
其中:建筑工程184 万元,安装工程50 万元,设备购置83万元,其他费用 1,664 万元,融资费用 405 万元
主要原因是主施工标合同签订时间比原计划延迟
上半年收到股份拨入资本金10,000万元,资金使用 46,368 万元,其中:融资租赁39,631 万元,自有资金 6,737 万元
融资租赁全部用于支付设备购置,自有资金用于支付建安工程、设备设计费、其他费用和融资费用,其中:支付建安工程1,586 万元,设备设计费2,489 万元,其他费用 2,168 万元,融资费用 494 万元
二、主要形象进度完成情况1、主厂房区域土石方开挖基本完成
2、示范路、进厂道路、A3 路主干道施工完成,施工用电受电,主厂区实现封闭管理
3、3 月 30 日锅炉房浇灌第一方混凝土
4、6 月 30 日完成锅炉基础浇筑施工,具备钢架吊装条件

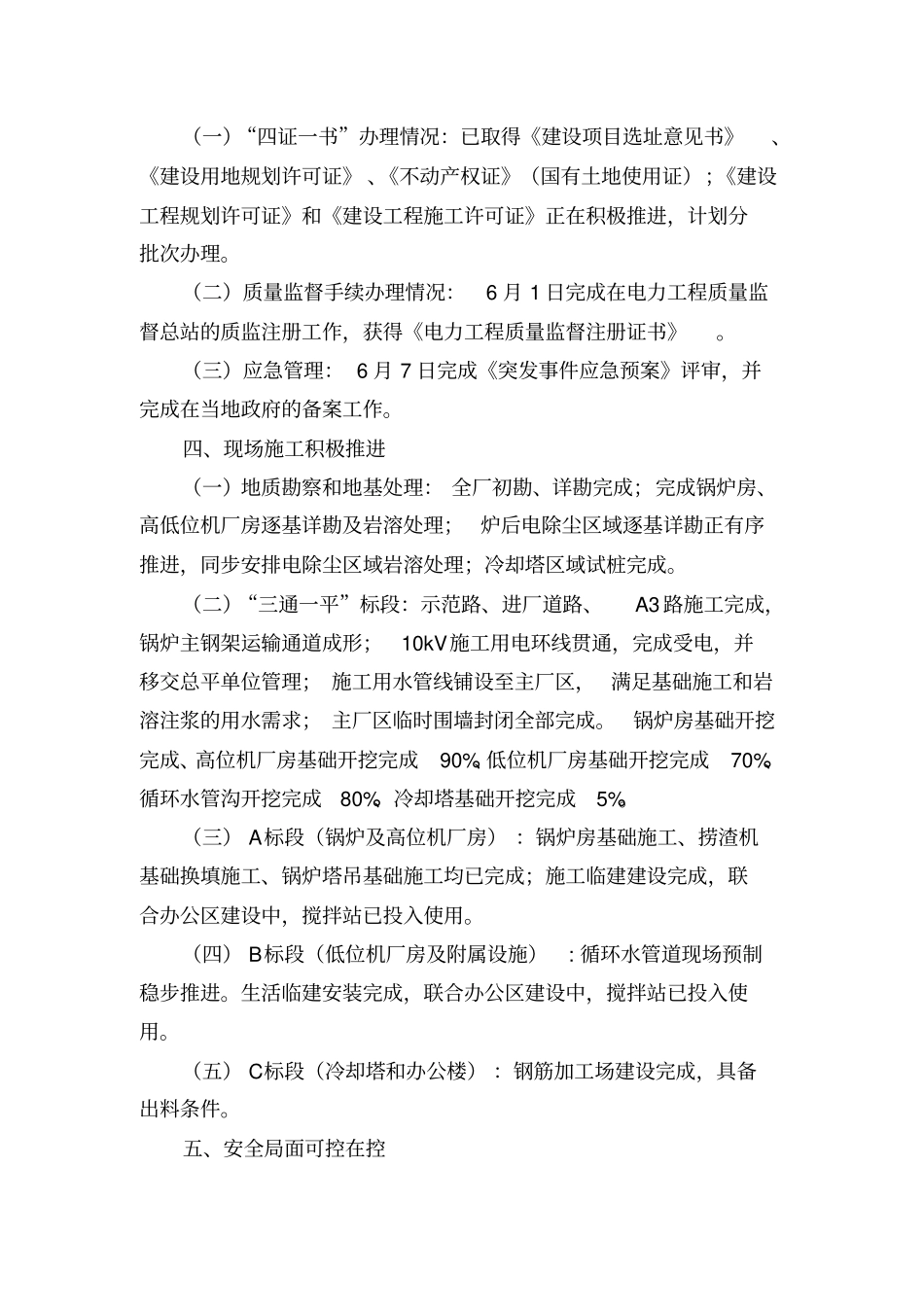

三、合规文件逐步办理(一)“四证一书”办理情况:已取得《建设项目选址意见书》、《建设用地规划许可证》 、《不动产权证》(国有土地使用证);《建设工程规划许可证》和《建设工程施工许可证》正在积极推进,计划分批次办理
(二)质量监督手续办理情况:6 月 1 日完成在电力工程质量监督总站的质监注册工作,获得《电力工程质量监督注册证书》

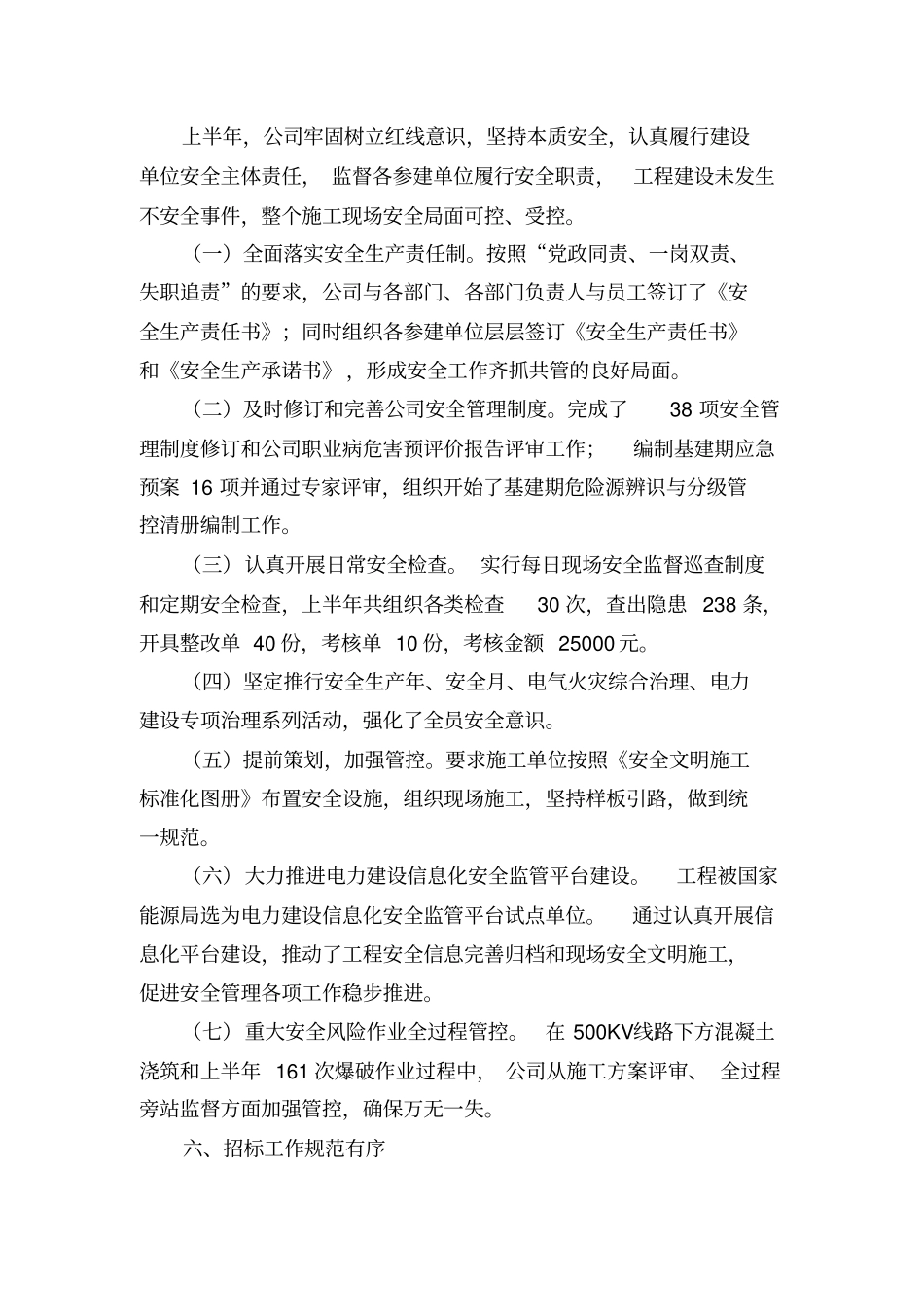

(三)应急管理: 6 月
