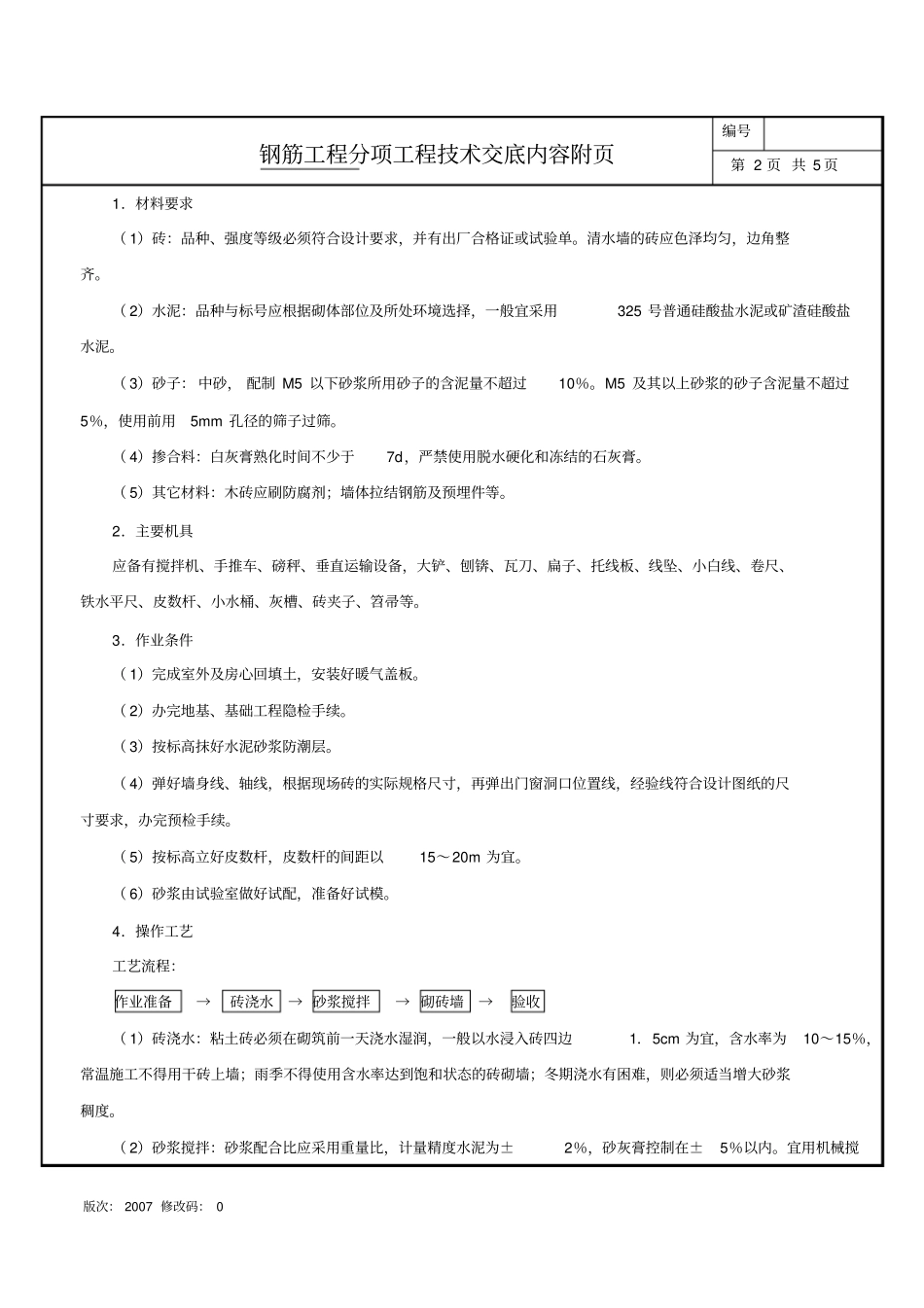

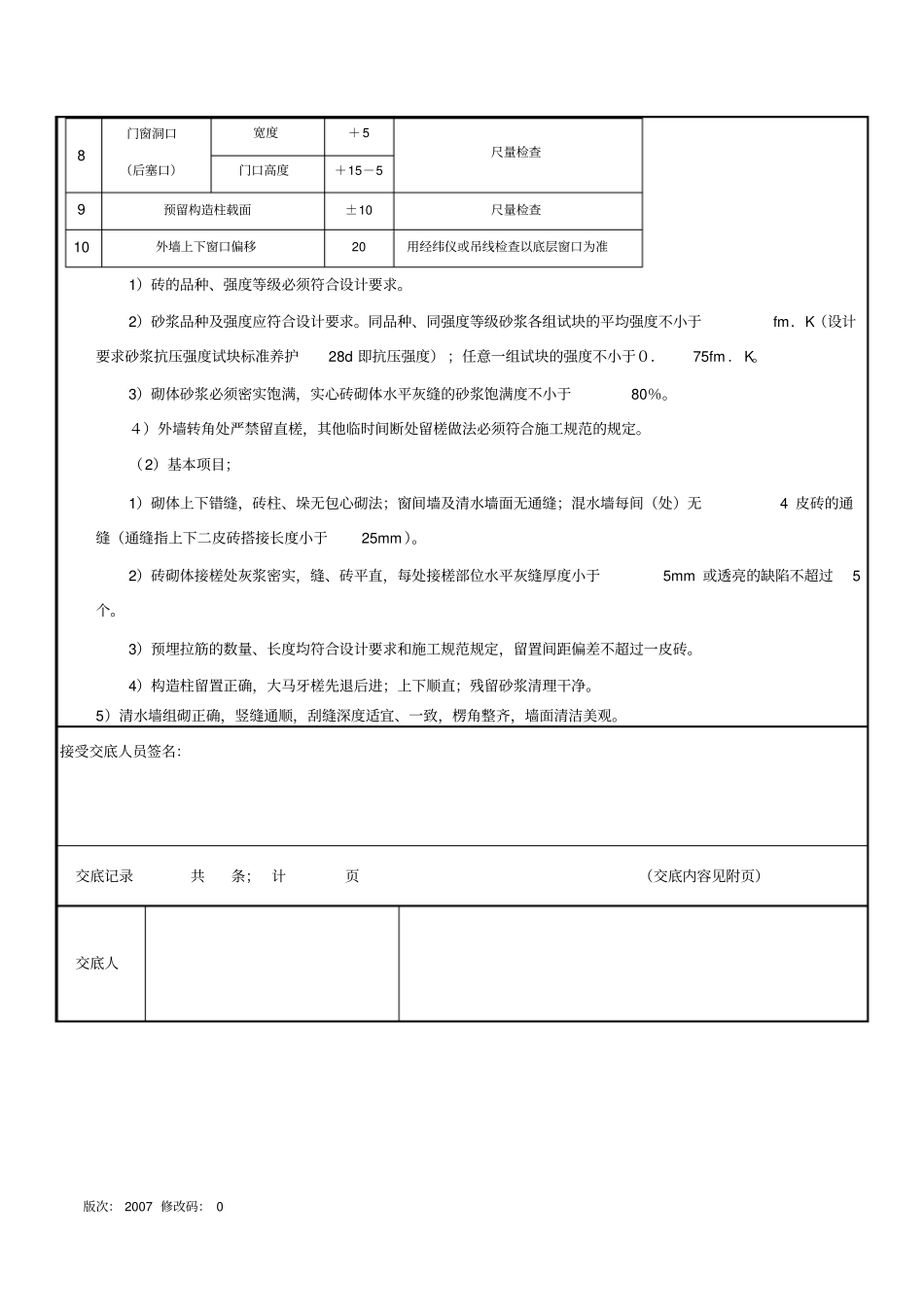

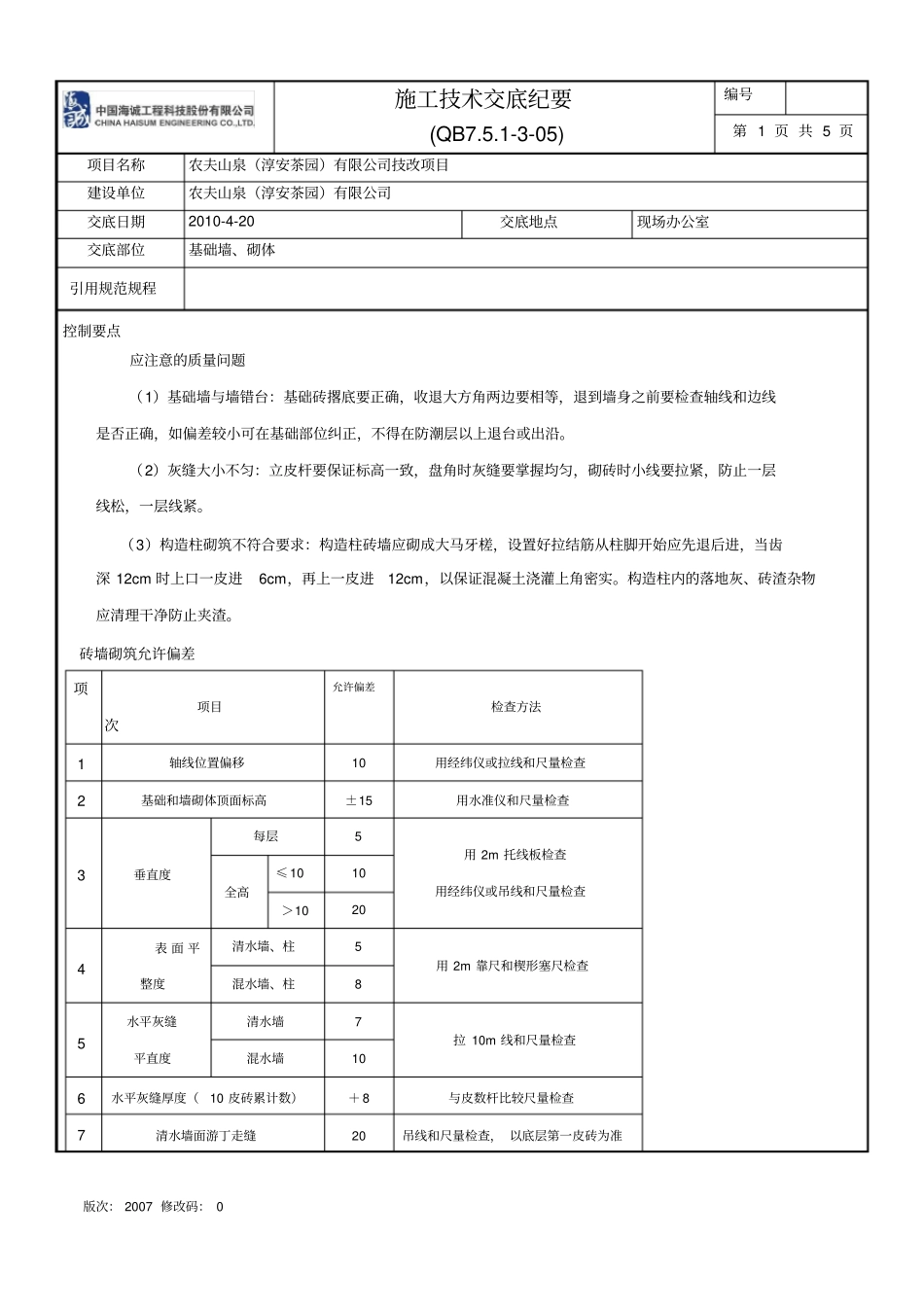

版次: 2007 修改码: 0 施工技术交底纪要(QB7.5.1-3-05)编号第 1 页 共 5 页项目名称农夫山泉(淳安茶园)有限公司技改项目建设单位农夫山泉(淳安茶园)有限公司交底日期2010-4-20 交底地点现场办公室交底部位基础墙、砌体引用规范规程控制要点应注意的质量问题(1)基础墙与墙错台:基础砖撂底要正确,收退大方角两边要相等,退到墙身之前要检查轴线和边线是否正确,如偏差较小可在基础部位纠正,不得在防潮层以上退台或出沿。(2)灰缝大小不匀:立皮杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。(3)构造柱砌筑不符合要求:构造柱砖墙应砌成大马牙槎,设置好拉结筋从柱脚开始应先退后进,当齿深 12cm 时上口一皮进6cm,再上一皮进12cm,以保证混凝土浇灌上角密实。构造柱内的落地灰、砖渣杂物应清理干净防止夹渣。砖墙砌筑允许偏差项次项目允许偏差检查方法1 轴线位置偏移10 用经纬仪或拉线和尺量检查2 基础和墙砌体顶面标高±15 用水准仪和尺量检查3 垂直度每层5 用 2m 托线板检查用经纬仪或吊线和尺量检查全高≤ 10 10 >10 20 4 表 面 平整度清水墙、柱5 用 2m 靠尺和楔形塞尺检查混水墙、柱8 5 水平灰缝平直度清水墙7 拉 10m 线和尺量检查混水墙10 6 水平灰缝厚度(10 皮砖累计数)+ 8 与皮数杆比较尺量检查7 清水墙面游丁走缝20 吊线和尺量检查, 以底层第一皮砖为准版次: 2007 修改码: 0 8 门窗洞口(后塞口)宽度+ 5 尺量检查门口高度+15-5 9 预留构造柱载面±10 尺量检查10 外墙上下窗口偏移20 用经纬仪或吊线检查以底层窗口为准1)砖的品种、强度等级必须符合设计要求。2)砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块的平均强度不小于fm.K(设计要求砂浆抗压强度试块标准养护28d 即抗压强度) ;任意一组试块的强度不小于0.75fm .K。3)砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。4)外墙转角处严禁留直槎,其他临时间断处留槎做法必须符合施工规范的规定。(2)基本项目;1)砌体上下错缝,砖柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间(处)无4 皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm )。2)砖砌体接槎处灰浆密实,缝、砖平直,每处接槎部位水平灰缝厚度小于5mm 或透亮的缺陷不超过5个。3)预埋拉筋的数量、长度均符合设计要求和施工规范规定...
