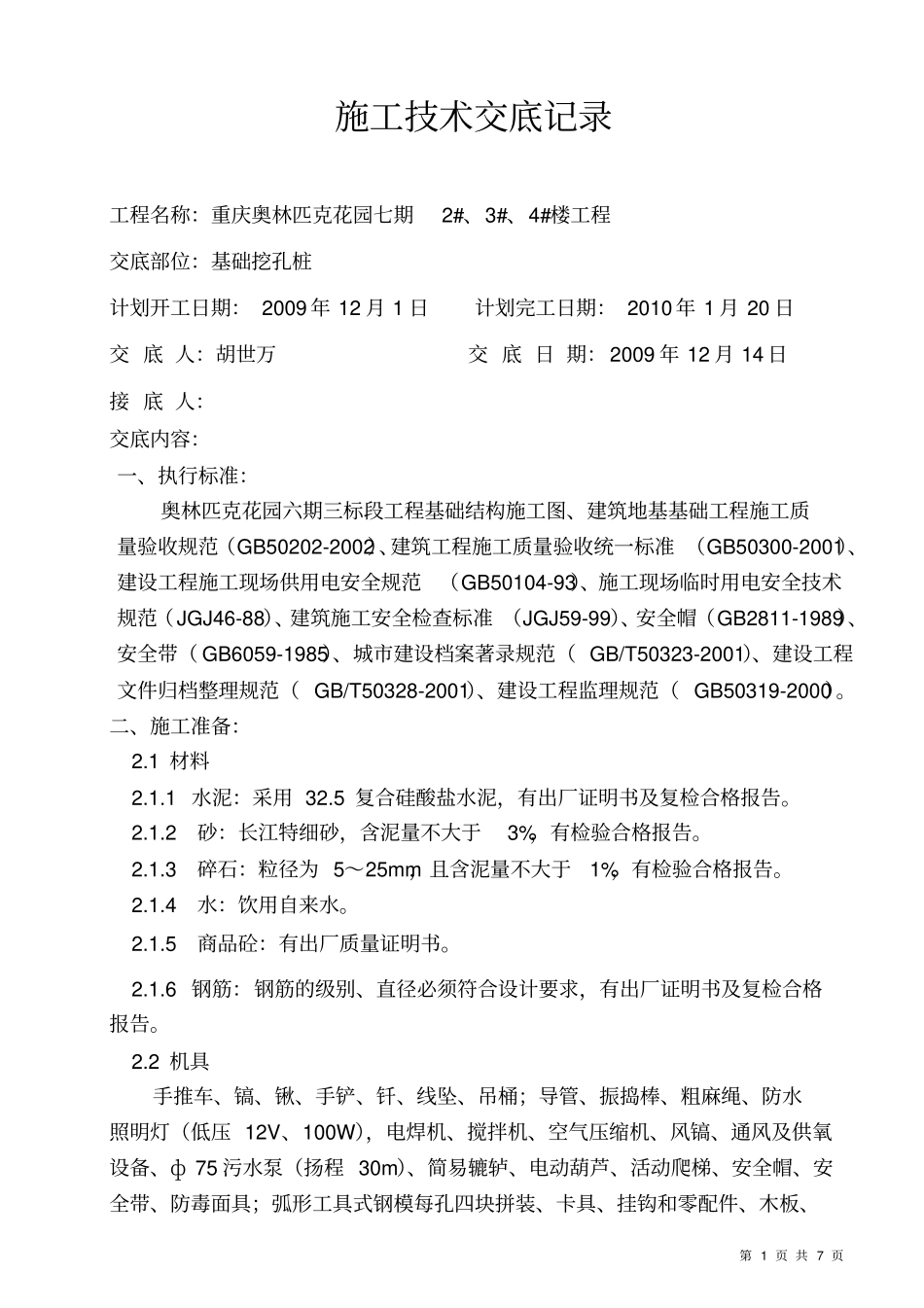

第 1 页 共 7 页施工技术交底记录工程名称:重庆奥林匹克花园七期2#、3#、4#楼工程交底部位:基础挖孔桩计划开工日期: 2009 年 12 月 1 日计划完工日期: 2010 年 1 月 20 日交 底 人:胡世万交 底 日 期:2009 年 12 月 14 日接 底 人:交底内容:一、执行标准:奥林匹克花园六期三标段工程基础结构施工图、建筑地基基础工程施工质量验收规范(GB50202-2002)、建筑工程施工质量验收统一标准 (GB50300-2001)、建设工程施工现场供用电安全规范(GB50104-93)、施工现场临时用电安全技术规范(JGJ46-88)、建筑施工安全检查标准 (JGJ59-99)、安全帽(GB2811-1989)、安全带( GB6059-1985)、城市建设档案著录规范( GB/T50323-2001)、建设工程文件归档整理规范( GB/T50328-2001)、建设工程监理规范( GB50319-2000)
二、施工准备:2
1 水泥:采用 32
5 复合硅酸盐水泥,有出厂证明书及复检合格报告
2砂:长江特细砂,含泥量不大于3%,有检验合格报告
3 碎石:粒径为 5~25mm,且含泥量不大于1%,有检验合格报告
4 水:饮用自来水
5 商品砼:有出厂质量证明书
6 钢筋:钢筋的级别、直径必须符合设计要求,有出厂证明书及复检合格报告
2 机具手推车、镐、锹、手铲、钎、线坠、吊桶;导管、振捣棒、粗麻绳、防水照明灯(低压 12V、100W),电焊机、搅拌机、空气压缩机、风镐、通风及供氧设备、ф 75 污水泵(扬程 30m)、简易辘轳、电动葫芦、活动爬梯、安全帽、安全带、防毒面具;弧形工具式钢模每孔四块拼装、卡具、挂钩和零配件、木板、第 2 页 共 7 页木方、铁丝等

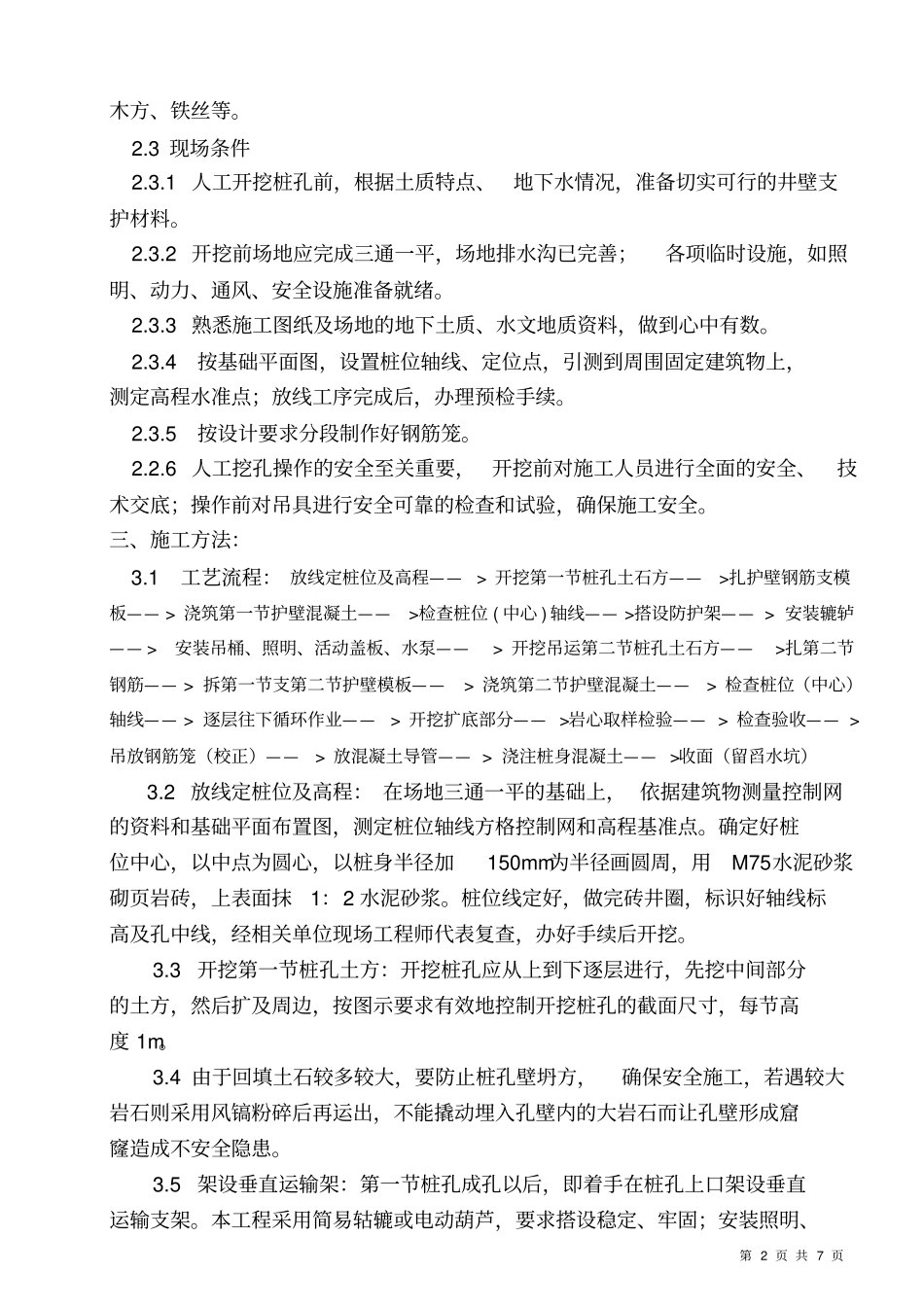

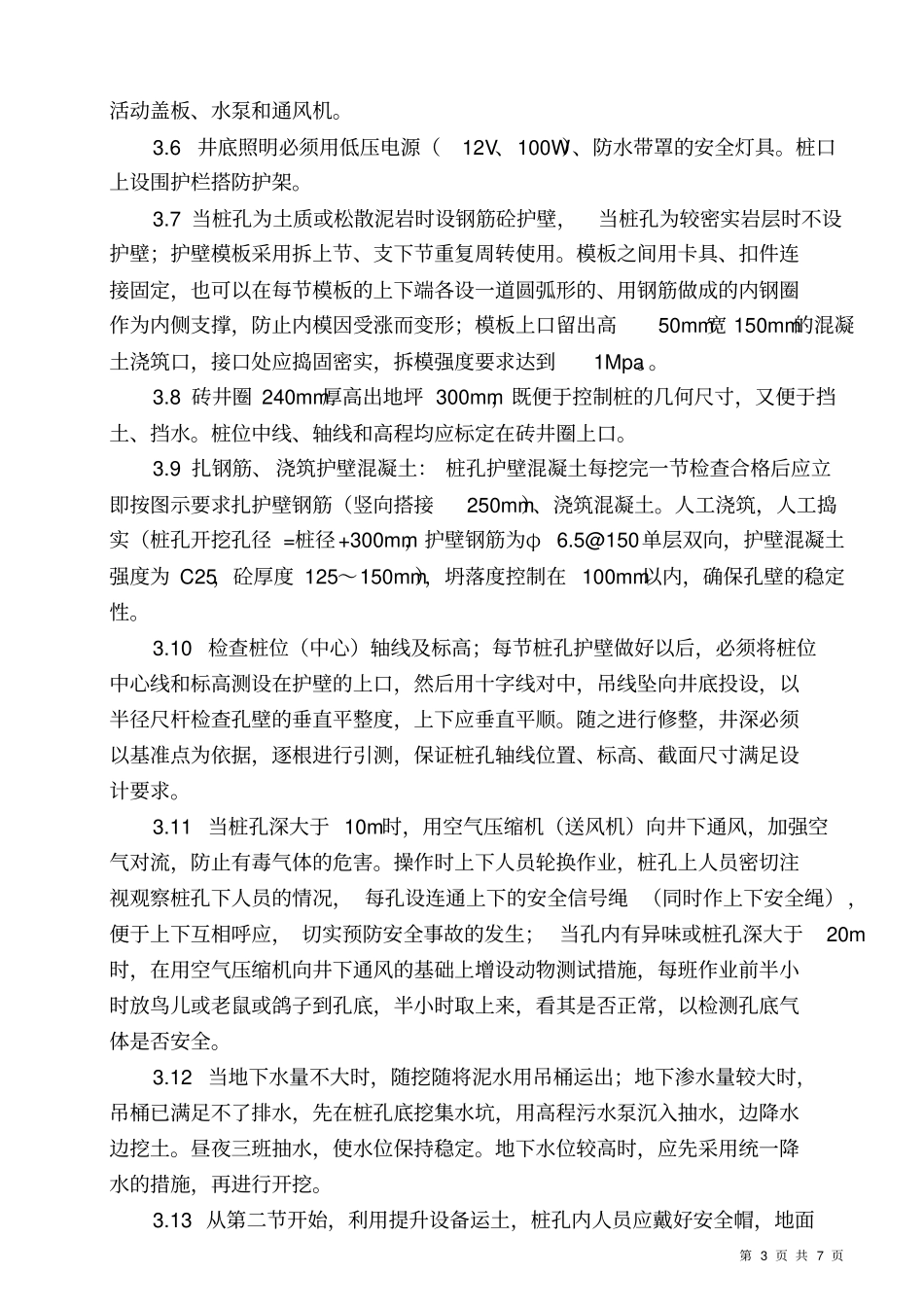

3 现场条件2
