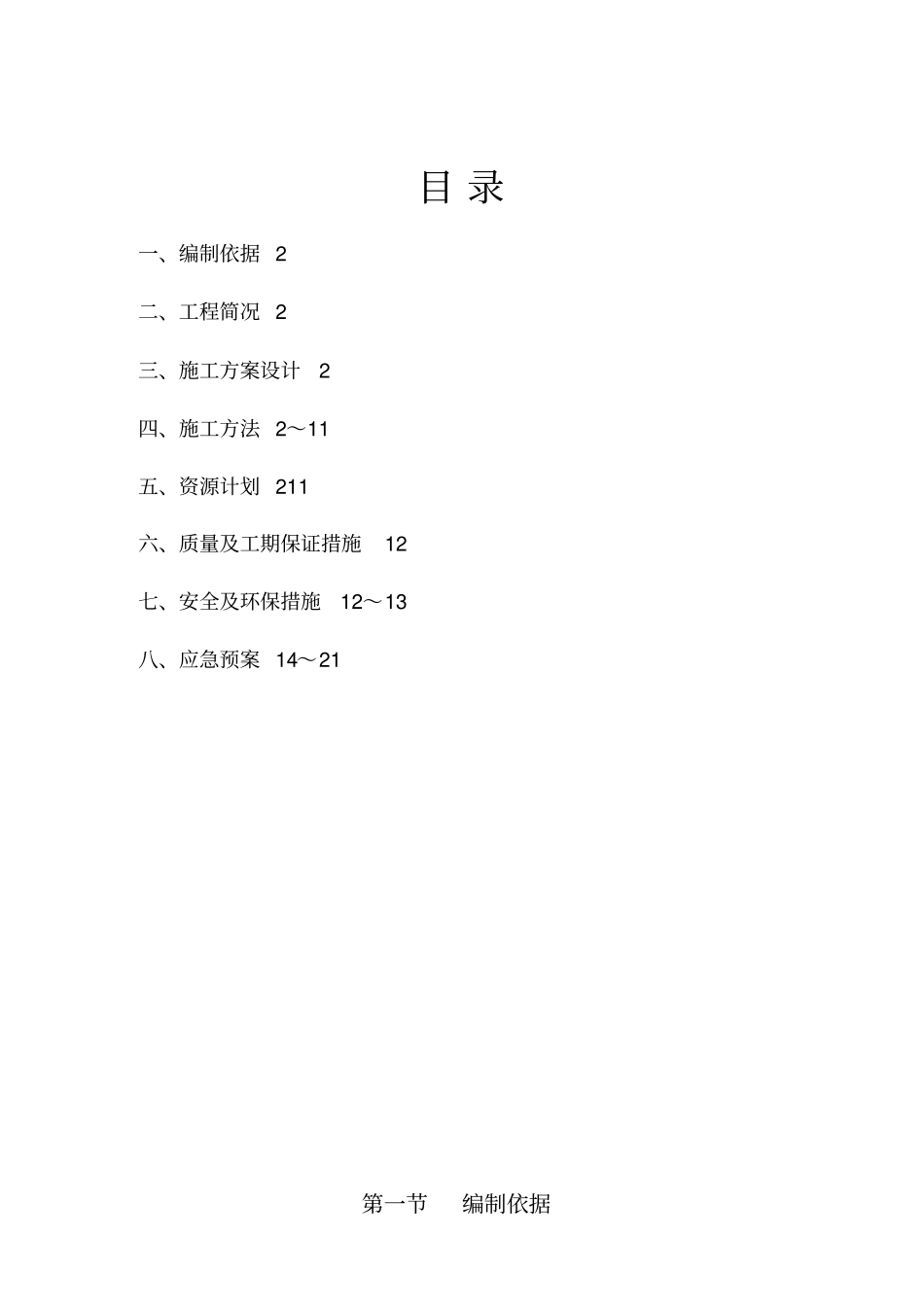

江江 北北 污污 水水 处处 理理厂厂 提提 标标 扩扩 能能 工工 程程基础换填施工方案编 制 人:审 核 人:审 批 人:安康市汉滨区成瑞建筑工程有限责任公司江北污水处理厂提标扩能工程工程部2017 年 2 月 27 日目 录一、编制依据 2 二、工程简况 2 三、施工方案设计2 四、施工方法 2~11 五、资源计划 211 六、质量及工期保证措施12 七、安全及环保措施12~13 八、应急预案 14~21 第一节编制依据1.1 、现行国家、省、市工程建设有关法律、法规、文件及主管部门有关规定。1.2 、我公司制定的有关工程质量、管理体系文件、管理规定、工程施工的有关规定。1.3 、甲方提供的施工图纸、工程勘察报告。1.4 、以往类似工程施工的经验。第二节工程简况工程名称:江北污水处理厂提标扩能工程工程地址:安康市江北污水厂南侧建设单位:安康市自来水公司设计单位:中国市政工程中南设计研究总院有限公司监理单位:安康市长达工程监理有限公司对现有江北污水处理厂扩能1.5 万吨/ 日,总处理规模达到3.5万吨/ 日,出水标准达到一级A标准。提标工程规模2 万吨/ 日,处理采用 CAST工艺,二级出水经调节池调节水量,提升进入高效澄清池;扩能工程规模1.5 万吨,处理工艺采用A20生物反应池,提标扩能工程出水直接进入纤维转盘滤池。污水处理采用板框压滤机的污水深度脱水工艺,污泥含水率低于60%。第三节施工方案设计3.1 基础换填区域分布图3.1.1 基础换填区域分布图图一3.2 土方开挖3.2.1图一中阴影部分为换填部分,开挖深度约M,局部达到3.5 至 4.5M 甚至更深。3.2.2开挖边坡拟按1:0.3放坡,实际放坡坡度根据现场实际情况再定。3.3 混凝土浇筑砼采用商品砼,在商砼搅拌站搅拌好后采用砼运输车运至现场由于基础换填面积大,换填深度局部较深(最深约m), 为确保施工质量和施工安全,计划采用汽车泵浇筑。第四节施工方法4.1 施工进度安排4.1.1施工进度计划总工期为天,受雨天、大风等不可抗力因素影响,工期顺延。4.2 施工准备4.2.1 土方开挖前,应对场地内有阻碍施工的建筑物、地上及地下有关的管线(包括电力、通讯、给水、排水、煤气、供热等)等取得详细的资料,并与甲方协商安排拆除或搬迁。4.2.2 按设计的总平面定位图计算好坐标,在现场测放好各条轴线和土方开挖的边坡线,且将各条轴线的定位点进行有效的保护。4.2.3 大门口设有冲洗平台并配有水枪,车辆待冲洗完毕方可出门,确保道路干净、顺...
