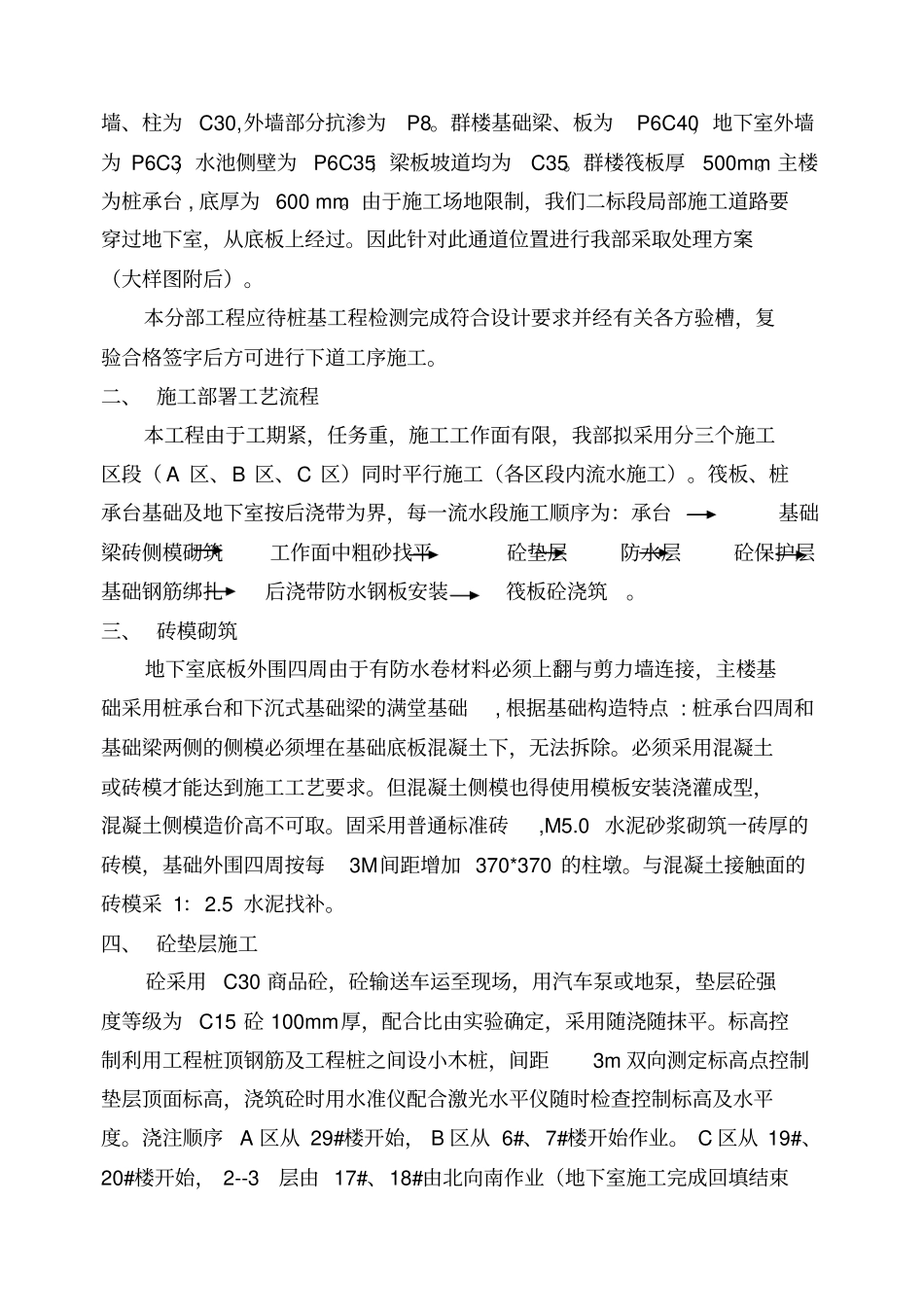

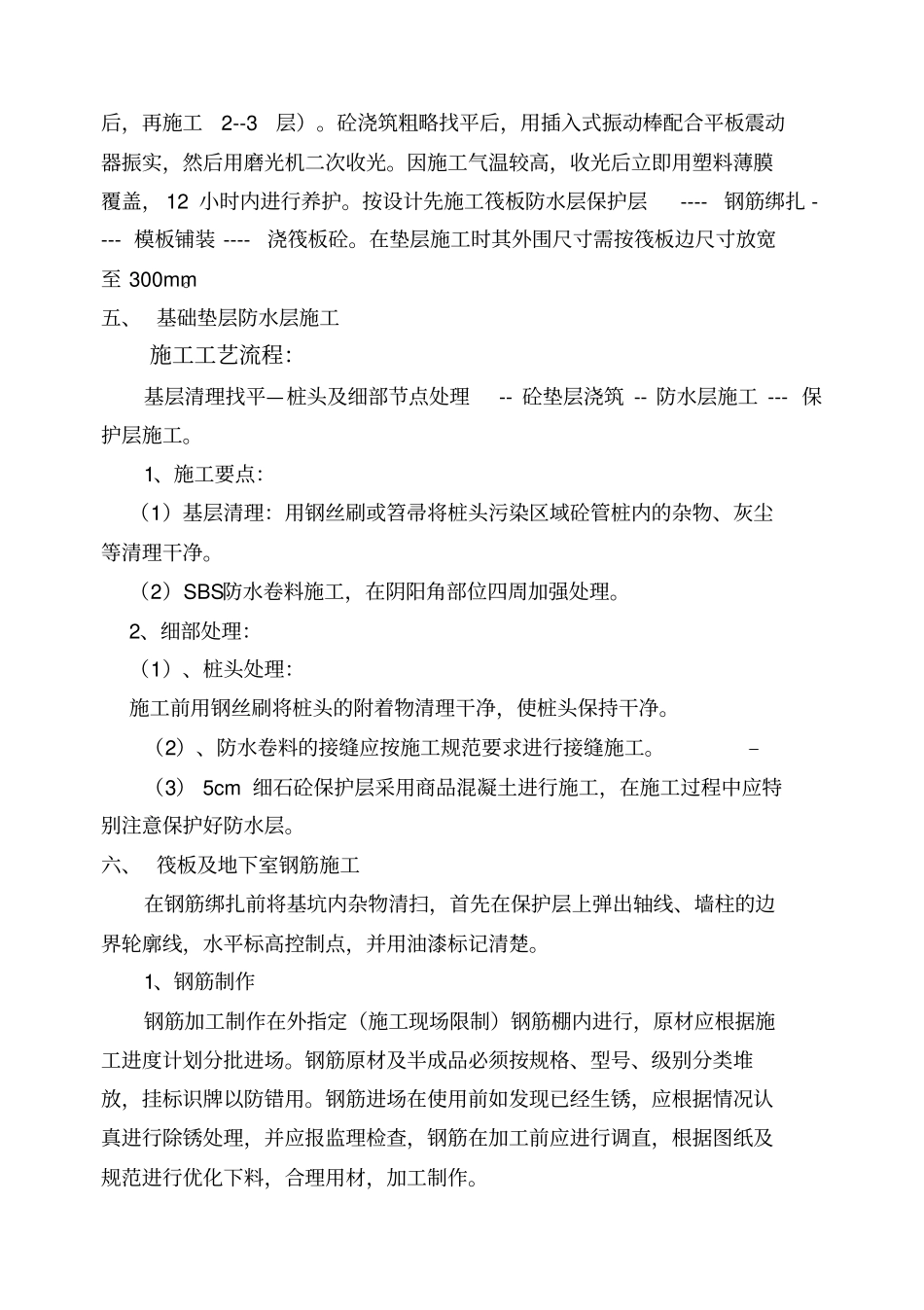

基础施工方江苏天力建设集团有限公司2017 年 08 月 8 日一、 工程简况本工程位于中都大道西侧与醉翁路南侧,结构形式为框架剪力墙结构,地下 2 层,地上 3--26 层,总建筑面积127874.13 ㎡,总建筑高度 75.75m, 为一类建筑。基础地下室底板面标高5m,主楼底板厚度350mm、裙楼底板厚度为 500mm,混凝土强度等级 : 垫层为 C15。主楼分别为:基础为P8C40;剪力墙、柱为C30,外墙部分抗渗为P8。群楼基础梁、板为P6C40,地下室外墙为 P6C3,水池侧壁为P6C35;梁板坡道均为C35。群楼筏板厚500mm。主楼为桩承台 , 底厚为 600 mm。由于施工场地限制,我们二标段局部施工道路要穿过地下室,从底板上经过。因此针对此通道位置进行我部采取处理方案(大样图附后)。本分部工程应待桩基工程检测完成符合设计要求并经有关各方验槽,复验合格签字后方可进行下道工序施工。二、 施工部署工艺流程本工程由于工期紧,任务重,施工工作面有限,我部拟采用分三个施工区段( A 区、B 区、C 区)同时平行施工(各区段内流水施工)。筏板、桩承台基础及地下室按后浇带为界,每一流水段施工顺序为:承台基础梁砖侧模砌筑工作面中粗砂找平砼垫层防水层砼保护层基础钢筋绑扎后浇带防水钢板安装筏板砼浇筑。三、 砖模砌筑地下室底板外围四周由于有防水卷材料必须上翻与剪力墙连接,主楼基础采用桩承台和下沉式基础梁的满堂基础, 根据基础构造特点 : 桩承台四周和基础梁两侧的侧模必须埋在基础底板混凝土下,无法拆除。必须采用混凝土或砖模才能达到施工工艺要求。但混凝土侧模也得使用模板安装浇灌成型,混凝土侧模造价高不可取。固采用普通标准砖,M5.0 水泥砂浆砌筑一砖厚的砖模,基础外围四周按每3M间距增加 370*370 的柱墩。与混凝土接触面的砖模采 1:2.5 水泥找补。四、 砼垫层施工砼采用C30 商品砼,砼输送车运至现场,用汽车泵或地泵,垫层砼强度等级为C15 砼 100mm厚,配合比由实验确定,采用随浇随抹平。标高控制利用工程桩顶钢筋及工程桩之间设小木桩,间距3m 双向测定标高点控制垫层顶面标高,浇筑砼时用水准仪配合激光水平仪随时检查控制标高及水平度。浇注顺序A 区从 29#楼开始, B 区从 6#、7#楼开始作业。 C 区从 19#、20#楼开始, 2--3层由 17#、18#由北向南作业(地下室施工完成回填结束后,再施工2--3层)。砼浇筑粗略找平后,用插入式振动棒配合平板震动器振实,然后用磨光机二次收光。因施工气温较高...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

基础施工方案-筏板桩承台基础施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
