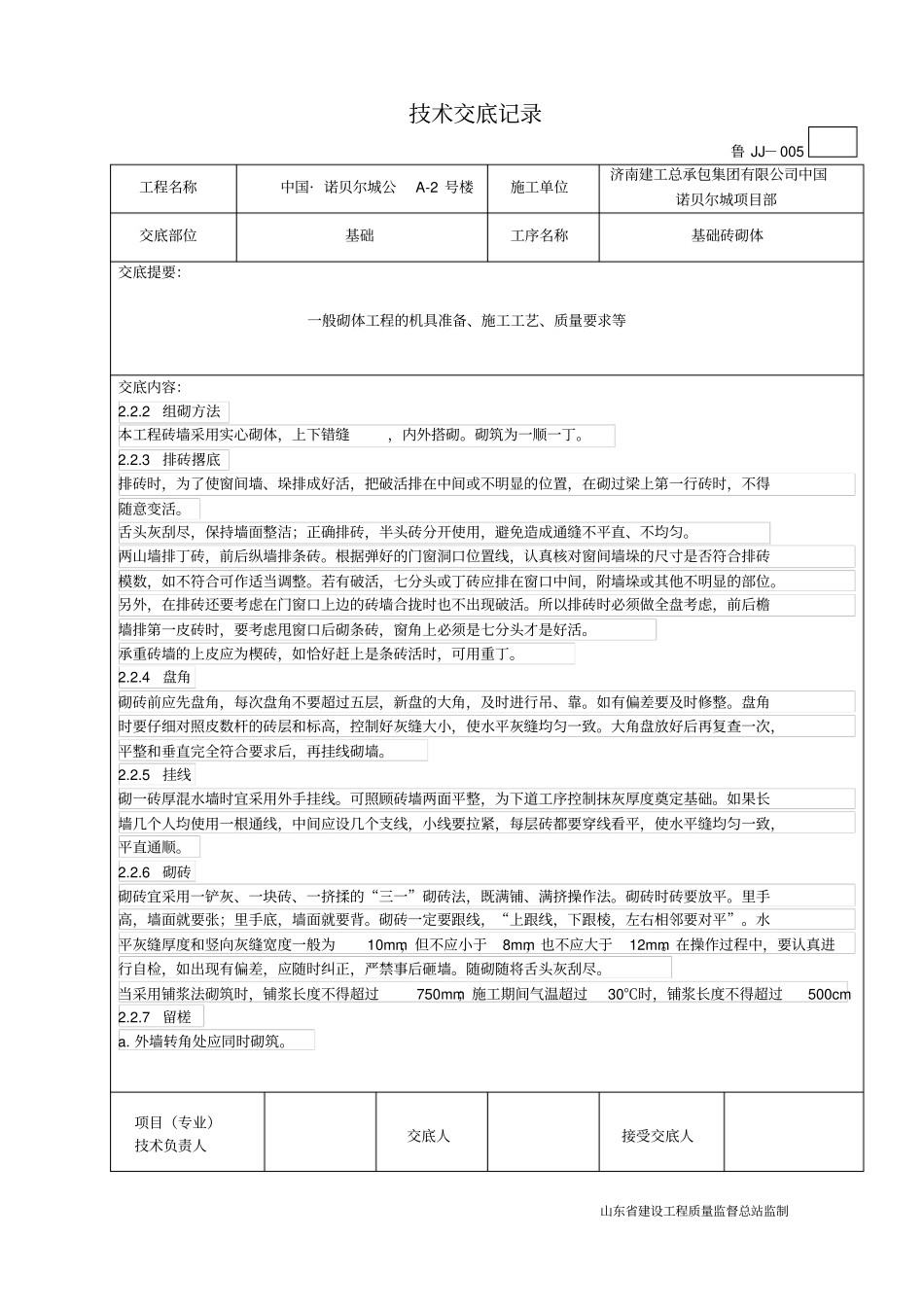

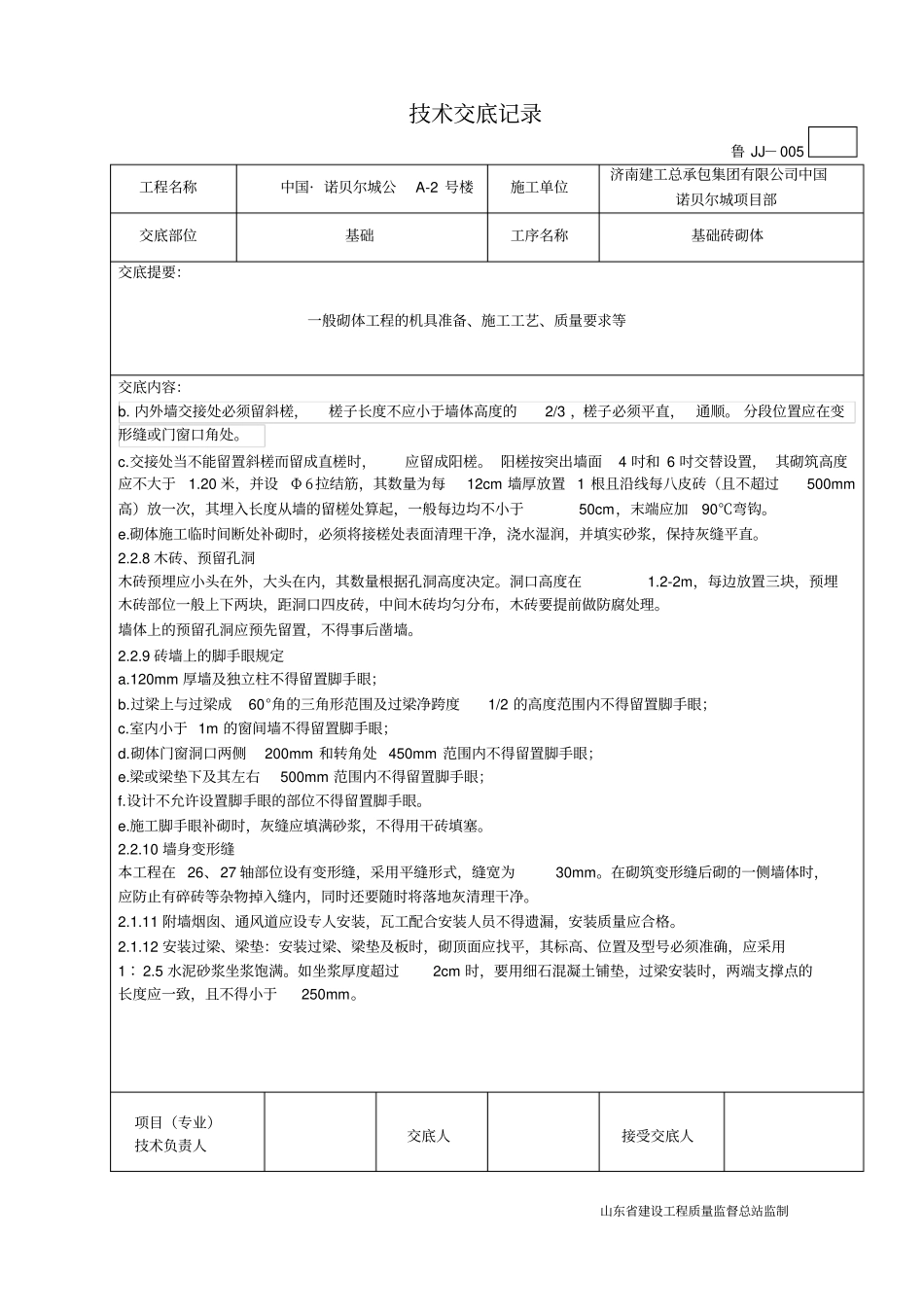

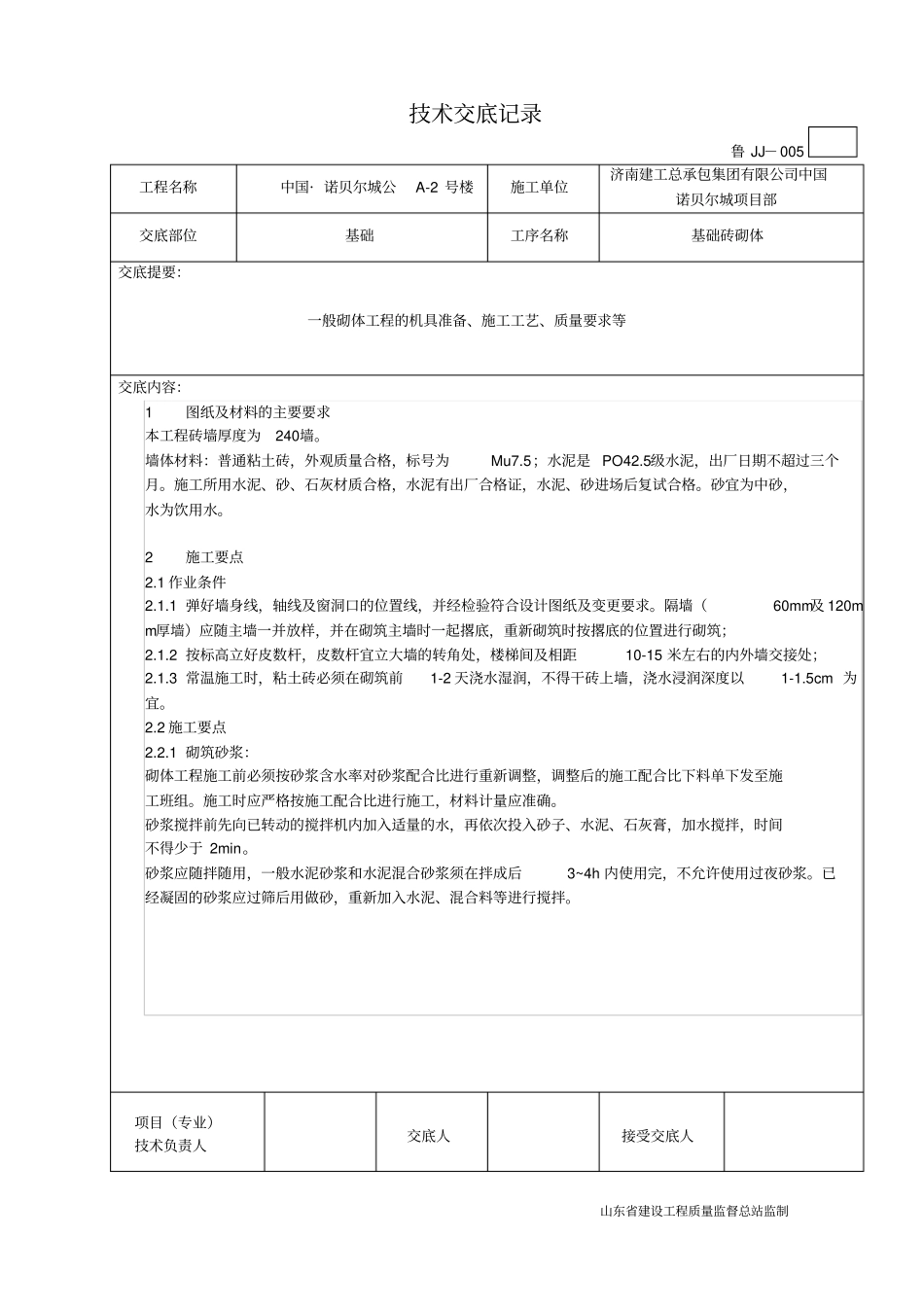

技术交底记录鲁 JJ-005 工程名称中国· 诺贝尔城公A-2 号楼施工单位济南建工总承包集团有限公司中国诺贝尔城项目部交底部位基础工序名称基础砖砌体交底提要:一般砌体工程的机具准备、施工工艺、质量要求等交底内容:1 图纸及材料的主要要求本工程砖墙厚度为240墙。墙体材料:普通粘土砖,外观质量合格,标号为Mu7.5;水泥是 PO42.5级水泥,出厂日期不超过三个月。施工所用水泥、砂、石灰材质合格,水泥有出厂合格证,水泥、砂进场后复试合格。砂宜为中砂,水为饮用水。2 施工要点2.1 作业条件2.1.1 弹好墙身线,轴线及窗洞口的位置线,并经检验符合设计图纸及变更要求。隔墙(60mm及 120mm厚墙)应随主墙一并放样,并在砌筑主墙时一起撂底,重新砌筑时按撂底的位置进行砌筑;2.1.2 按标高立好皮数杆,皮数杆宜立大墙的转角处,楼梯间及相距10-15 米左右的内外墙交接处;2.1.3 常温施工时,粘土砖必须在砌筑前1-2 天浇水湿润,不得干砖上墙,浇水浸润深度以1-1.5cm 为宜。2.2 施工要点2.2.1 砌筑砂浆:砌体工程施工前必须按砂浆含水率对砂浆配合比进行重新调整,调整后的施工配合比下料单下发至施工班组。施工时应严格按施工配合比进行施工,材料计量应准确。砂浆搅拌前先向已转动的搅拌机内加入适量的水,再依次投入砂子、水泥、石灰膏,加水搅拌,时间不得少于 2min。砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3~4h 内使用完,不允许使用过夜砂浆。已经凝固的砂浆应过筛后用做砂,重新加入水泥、混合料等进行搅拌。项目(专业)技术负责人交底人接受交底人山东省建设工程质量监督总站监制技术交底记录鲁 JJ-005 工程名称中国· 诺贝尔城公A-2 号楼施工单位济南建工总承包集团有限公司中国诺贝尔城项目部交底部位基础工序名称基础砖砌体交底提要:一般砌体工程的机具准备、施工工艺、质量要求等交底内容:2.2.2组砌方法本工程砖墙采用实心砌体,上下错缝,内外搭砌。砌筑为一顺一丁。2.2.3排砖撂底排砖时,为了使窗间墙、垛排成好活,把破活排在中间或不明显的位置,在砌过梁上第一行砖时,不得随意变活。舌头灰刮尽,保持墙面整洁;正确排砖,半头砖分开使用,避免造成通缝不平直、不均匀。两山墙排丁砖,前后纵墙排条砖。根据弹好的门窗洞口位置线,认真核对窗间墙垛的尺寸是否符合排砖模数,如不符合可作适当调整。若有破活,七分头或丁砖应排在窗口中间,附墙垛或其他不明显的部位。另外,在排砖还要考...
