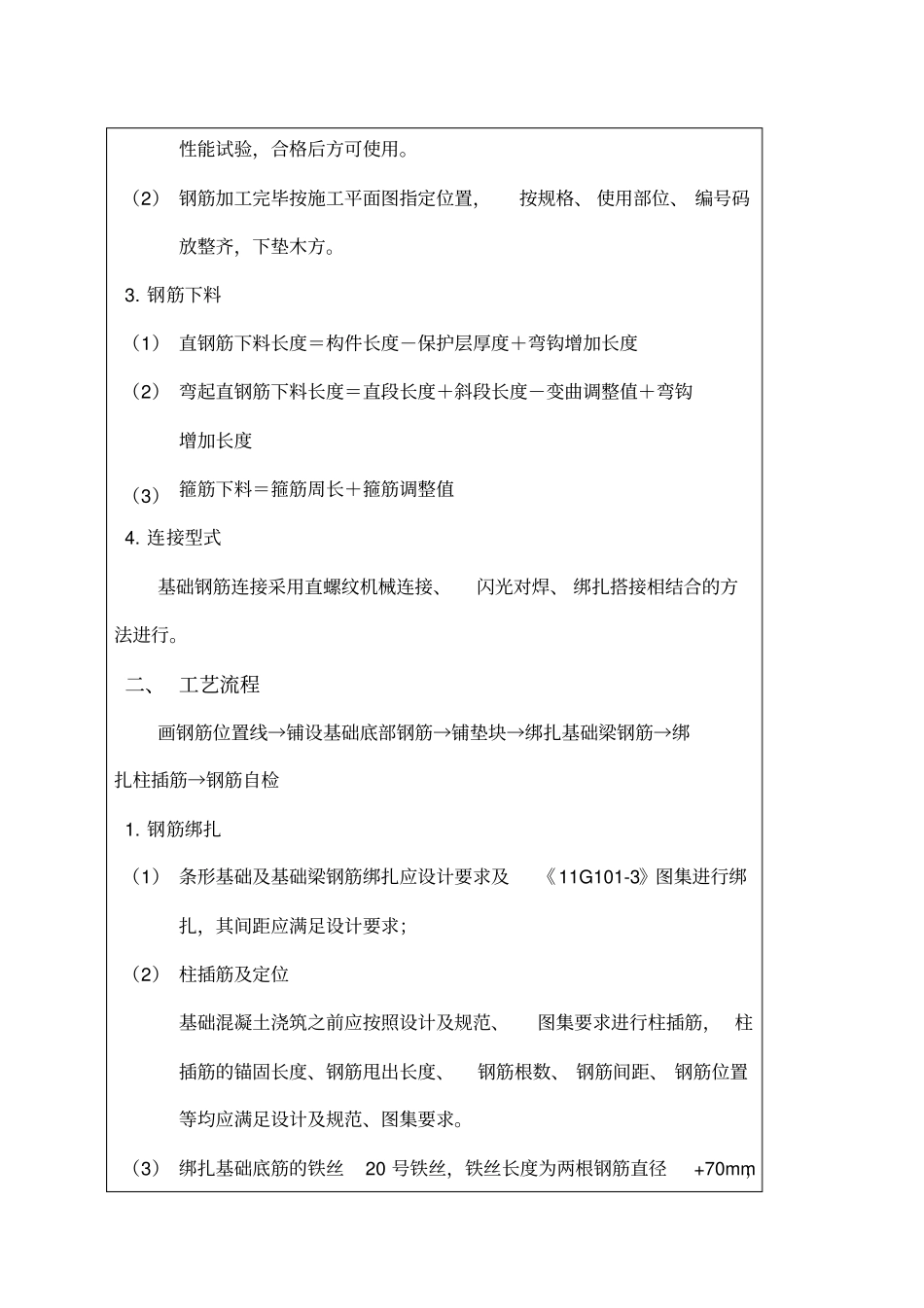

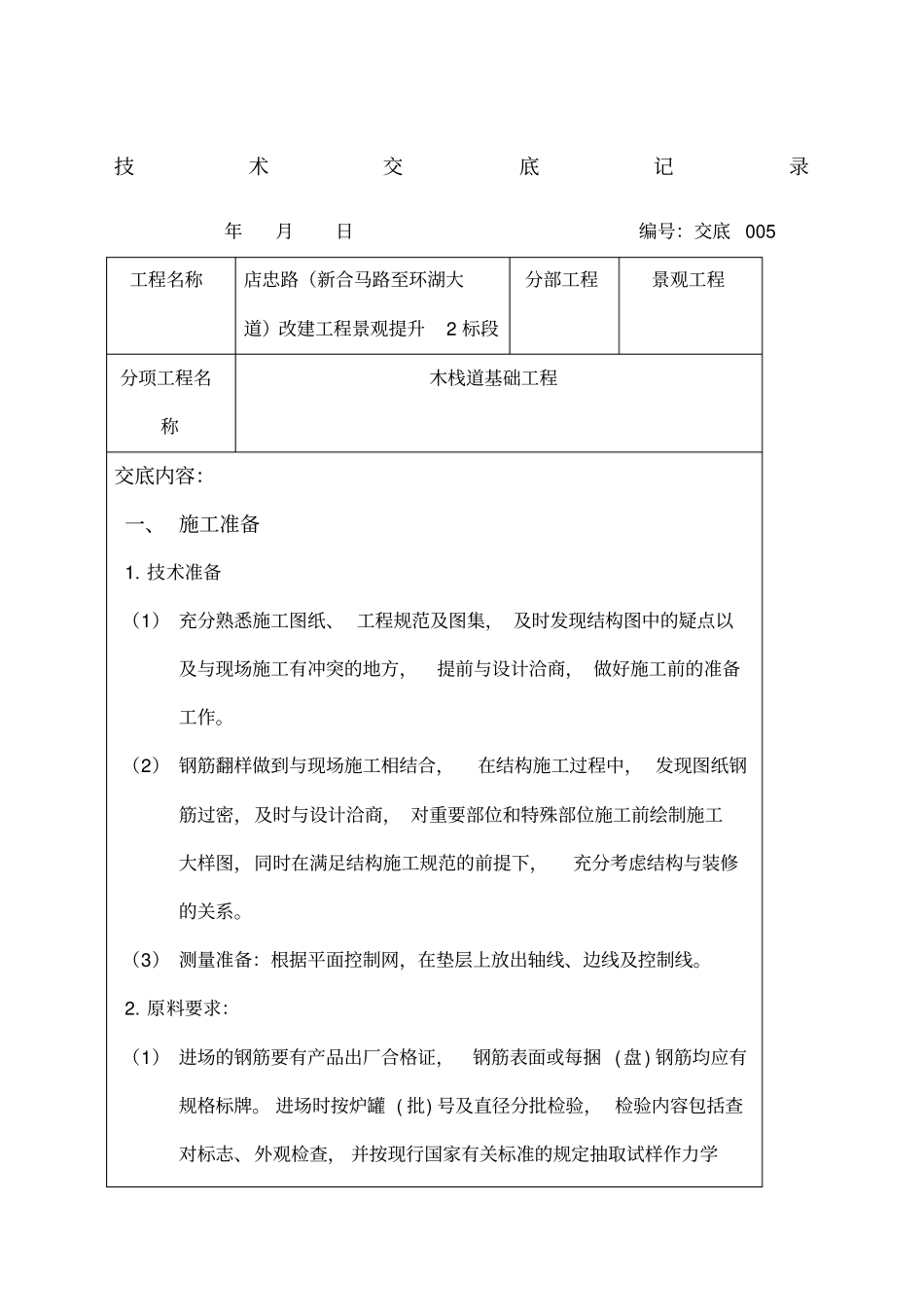

技术交底记录年月日编号:交底 005 工程名称店忠路(新合马路至环湖大道)改建工程景观提升2 标段分部工程景观工程分项工程名称木栈道基础工程交底内容:一、 施工准备1
技术准备(1) 充分熟悉施工图纸、 工程规范及图集, 及时发现结构图中的疑点以及与现场施工有冲突的地方,提前与设计洽商, 做好施工前的准备工作
(2) 钢筋翻样做到与现场施工相结合,在结构施工过程中, 发现图纸钢筋过密,及时与设计洽商, 对重要部位和特殊部位施工前绘制施工大样图,同时在满足结构施工规范的前提下,充分考虑结构与装修的关系
(3) 测量准备:根据平面控制网,在垫层上放出轴线、边线及控制线
原料要求:(1) 进场的钢筋要有产品出厂合格证,钢筋表面或每捆 (盘 ) 钢筋均应有规格标牌
进场时按炉罐 ( 批) 号及直径分批检验, 检验内容包括查对标志、外观检查, 并按现行国家有关标准的规定抽取试样作力学性能试验,合格后方可使用
(2) 钢筋加工完毕按施工平面图指定位置,按规格、 使用部位、 编号码放整齐,下垫木方
钢筋下料(1) 直钢筋下料长度=构件长度-保护层厚度+弯钩增加长度(2) 弯起直钢筋下料长度=直段长度+斜段长度-变曲调整值+弯钩增加长度(3) 箍筋下料=箍筋周长+箍筋调整值4
连接型式基础钢筋连接采用直螺纹机械连接、闪光对焊、 绑扎搭接相结合的方法进行
二、 工艺流程画钢筋位置线→铺设基础底部钢筋→铺垫块→绑扎基础梁钢筋→绑扎柱插筋→钢筋自检1
钢筋绑扎(1) 条形基础及基础梁钢筋绑扎应设计要求及《 11G101-3》图集进行绑扎,其间距应满足设计要求;(2) 柱插筋及定位基础混凝土浇筑之前应按照设计及规范、图集要求进行柱插筋, 柱插筋的锚固长度、钢筋甩出长度、钢筋根数、 钢筋间距、 钢筋位置等均应满足设计及规范、图集要求

(3) 绑扎基础底筋的铁丝20 号铁丝,铁丝长
