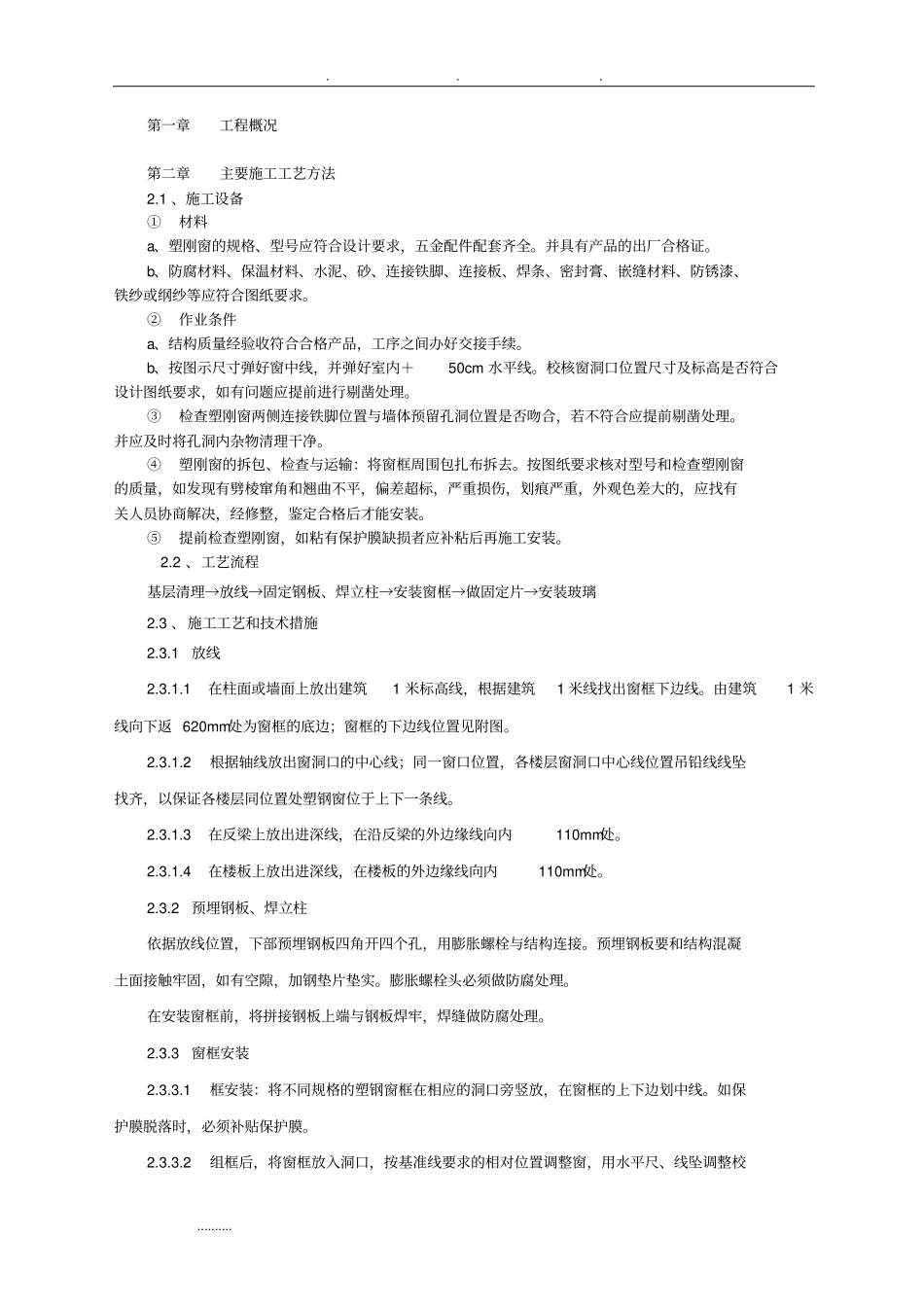

第一章工程概况第二章主要施工工艺方法2
1 、施工设备①材料a、塑刚窗的规格、型号应符合设计要求,五金配件配套齐全
并具有产品的出厂合格证
b、防腐材料、保温材料、水泥、砂、连接铁脚、连接板、焊条、密封膏、嵌缝材料、防锈漆、铁纱或纲纱等应符合图纸要求
②作业条件a、结构质量经验收符合合格产品,工序之间办好交接手续
b、按图示尺寸弹好窗中线,并弹好室内+50cm 水平线
校核窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前进行剔凿处理
③检查塑刚窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若不符合应提前剔凿处理
并应及时将孔洞内杂物清理干净
④塑刚窗的拆包、检查与运输:将窗框周围包扎布拆去
按图纸要求核对型号和检查塑刚窗的质量,如发现有劈棱窜角和翘曲不平,偏差超标,严重损伤,划痕严重,外观色差大的,应找有关人员协商解决,经修整,鉴定合格后才能安装
⑤提前检查塑刚窗,如粘有保护膜缺损者应补粘后再施工安装
2 、工艺流程基层清理→放线→固定钢板、焊立柱→安装窗框→做固定片→安装玻璃2

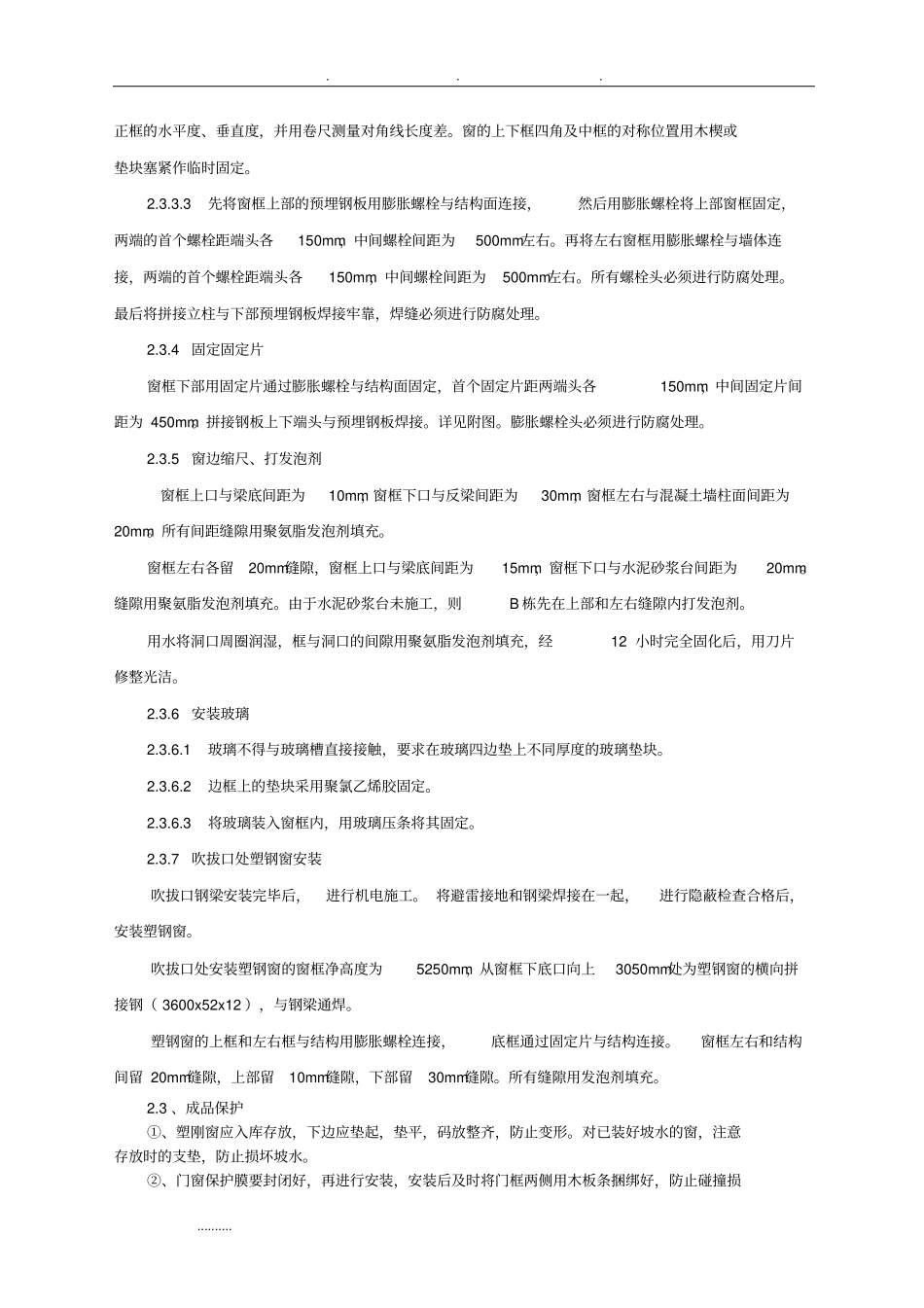

3 、施工工艺和技术措施2
1在柱面或墙面上放出建筑1 米标高线,根据建筑1 米线找出窗框下边线
由建筑1 米线向下返 620mm处为窗框的底边;窗框的下边线位置见附图
2根据轴线放出窗洞口的中心线;同一窗口位置,各楼层窗洞口中心线位置吊铅线线坠找齐,以保证各楼层同位置处塑钢窗位于上下一条线
3在反梁上放出进深线,在沿反梁的外边缘线向内110mm处
4在楼板上放出进深线,在楼板的外边缘线向内110mm处
2预埋钢板、焊立柱依据放线位置,下部预埋钢板四角开四个孔,用膨胀螺栓与结构连接
预埋钢板要和结构混凝土面接触牢固,如有空隙,加钢垫片垫实
膨胀螺栓头必须做防腐处理

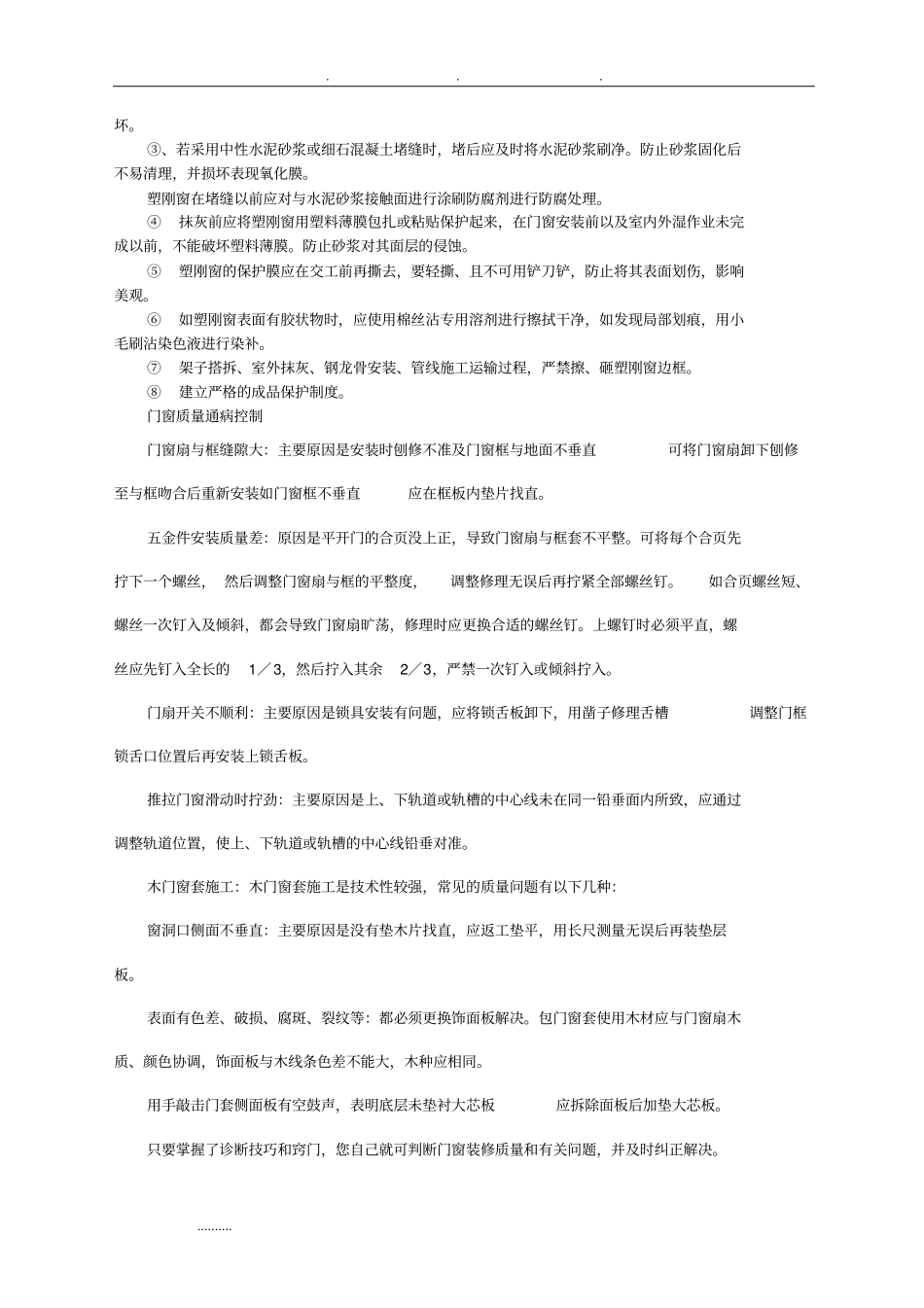

在安装窗框前,将拼接钢
