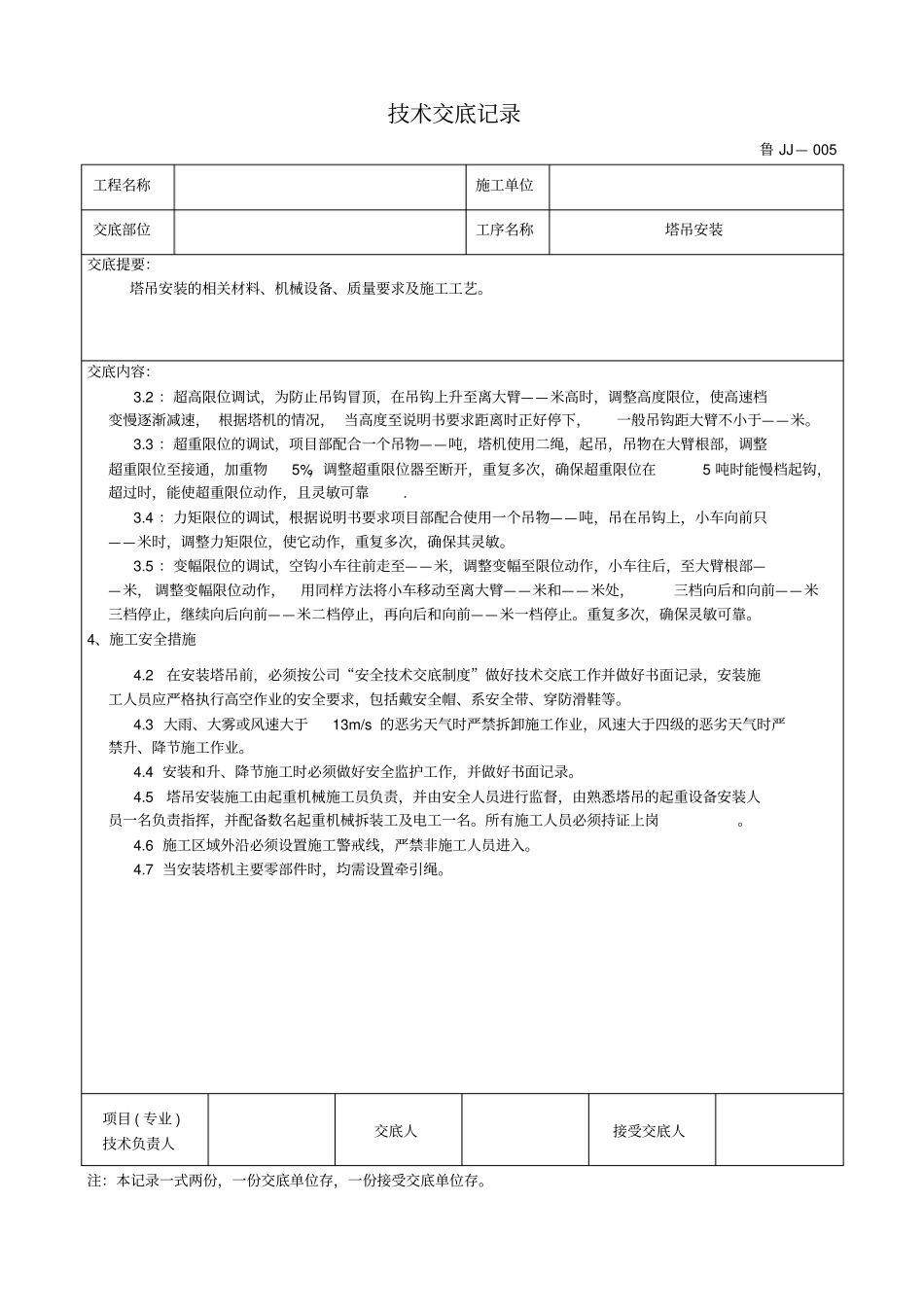

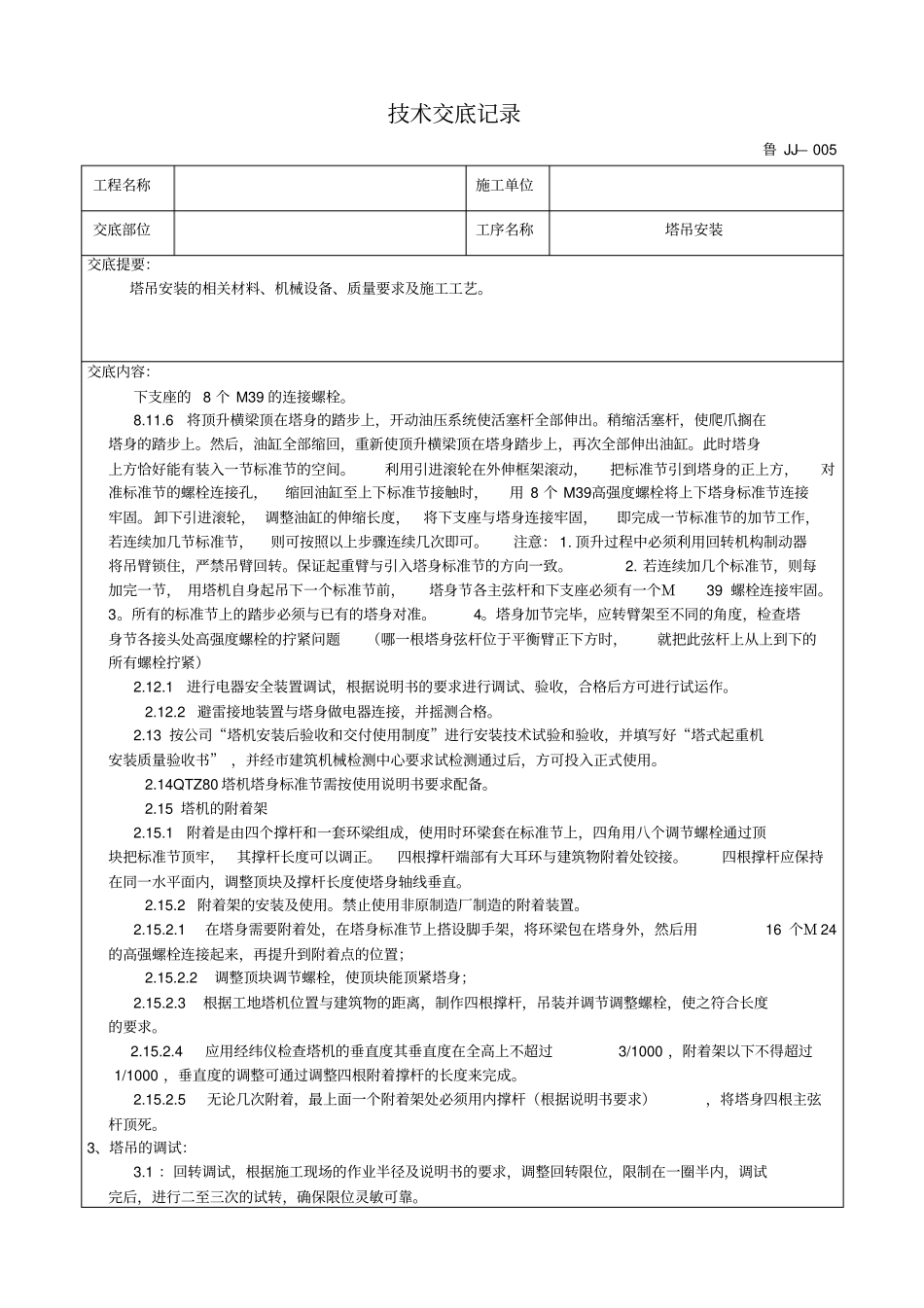

技术交底记录鲁 JJ— 005 工程名称施工单位交底部位工序名称塔吊安装交底提要:塔吊安装的相关材料、机械设备、质量要求及施工工艺。交底内容:1、安装前准备 1.1安装之前必须做好安全技术交底,必须待塔吊基础验收合格。同条件试块试压强度达到设计强度的75%以上后方可立塔,一次性立塔高度不大于——米。 1.2选定由专业认证资质的企业进行塔吊的装拆顶升及附着。 1.3装拆作业范围内必须派专人看护,上周围挡,挂上警示牌,禁止非装拆人员入内。 1.4场地内准备汽车吊的运行路线。2、塔机安装2.1 将一节下塔身 加重 标准节安装在由项目部制作好的塔机基础上就位固定,并按安装立面图安装塔身加重标准节,注意标准节踏步的方向与平衡臂方向一致,踏步钻孔的为下塔节加重标准节。禁止使用非原制造厂制造的标准节。2.2 将爬升套架套入塔身中,爬升套架的开口方向应朝起重臂升降节方向。2.3 安装由上、下回转支承组装成的回转支承座(平台、栏杆、引进装置)。2.4 安装驾驶室、塔顶, (部分平衡臂拉杆) ,并连接固定好。2.5 安装重为——T 平衡臂,包括起升钩、拉杆,根部销连接后继续吊起平衡臂上翘一定高度2-3米,安装平衡臂拉杆,接通回转、起升机的电源。在平衡臂根部安装一块重为——T 的平衡重。2.6 组装起重臂、拉杆、起重小车(吊钩),穿好变幅钢丝绳(搁置于1m左右的支架上组装小车) ,对小车位置和重心位置均做好标记后,将起重臂安装铰点按安装平面图回转至作业半径内,安装重为—— T 的起重臂(两吊点距离为——米)平稳提升,根部销连接后, 安装拉杆,并使起重臂上翘200mm-300mm,穿好起升钢丝绳。2.7 安装五块单重为——T 的平衡臂、二块单重为——T 的平衡重,并固定好。2.8 安装好液压系统,做好搁置系统,装爬升套架于回转支承下座,装好平台、拉杆,引进横梁。2.9 调整调试好液压系统、电器系统,合格后方可进行顶升操作。2.10 顶升过程中,塔机必须处于最佳平衡状态,调整套架上下导向装置间隙均为2-3mm,确认撑脚定位可靠稳固及回转制动。风力≤9m/s 时方可进行顶升作业。2.11 将塔机逐节顶升至本工程所需自由端高度(按项目实际需要确定高度)2.11.1塔身标准节的安装方法及顺序。211.2 在安装标准节时,应根据标准节的类型,依次从下到上安装塔身标准节。本塔吊使用的全是加重节。2.11.3将起重臂转至引入塔身标准节的方向(起重臂位于爬升架上外伸框架的正上方)。2.11.4调整好爬升架导...
