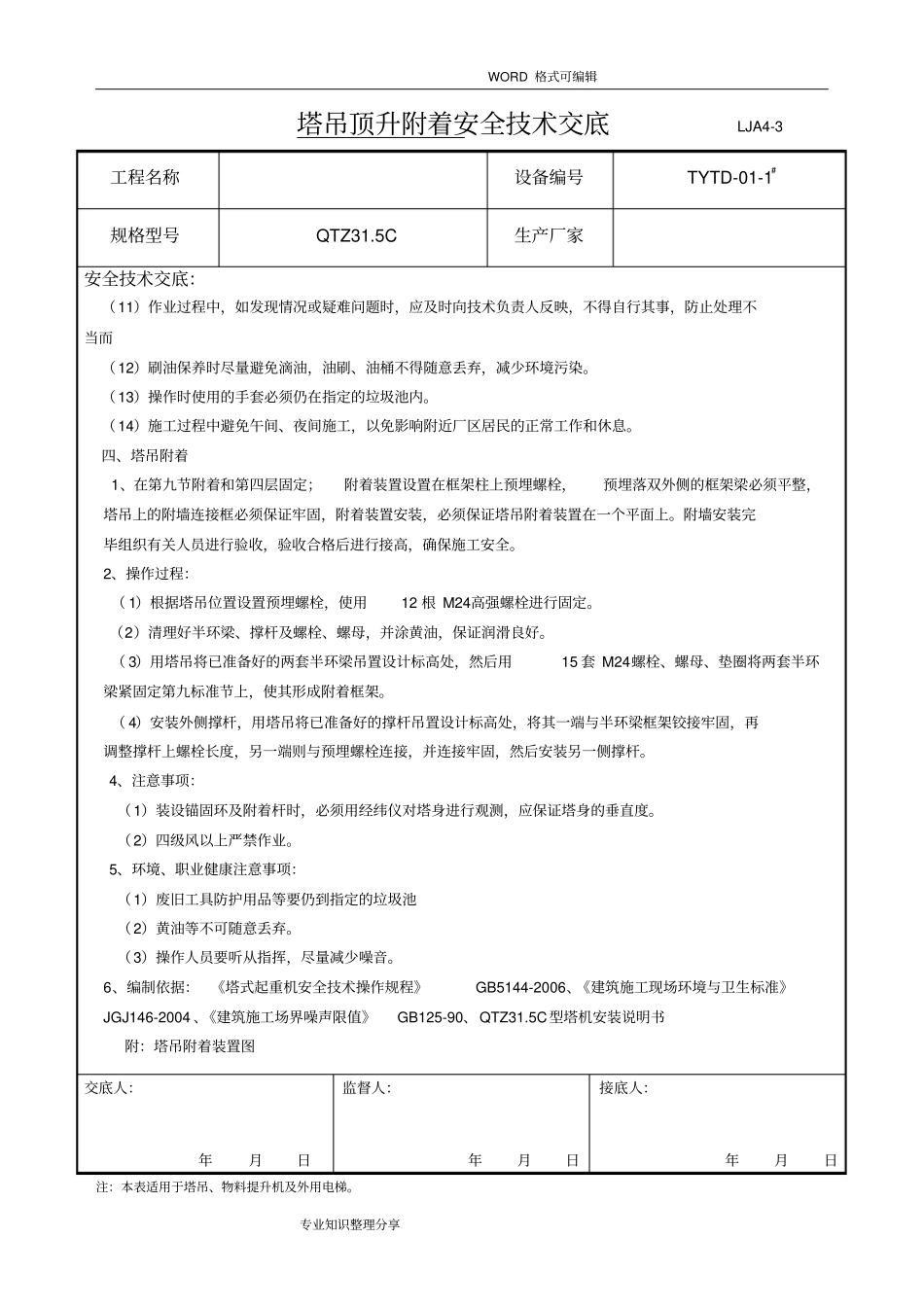

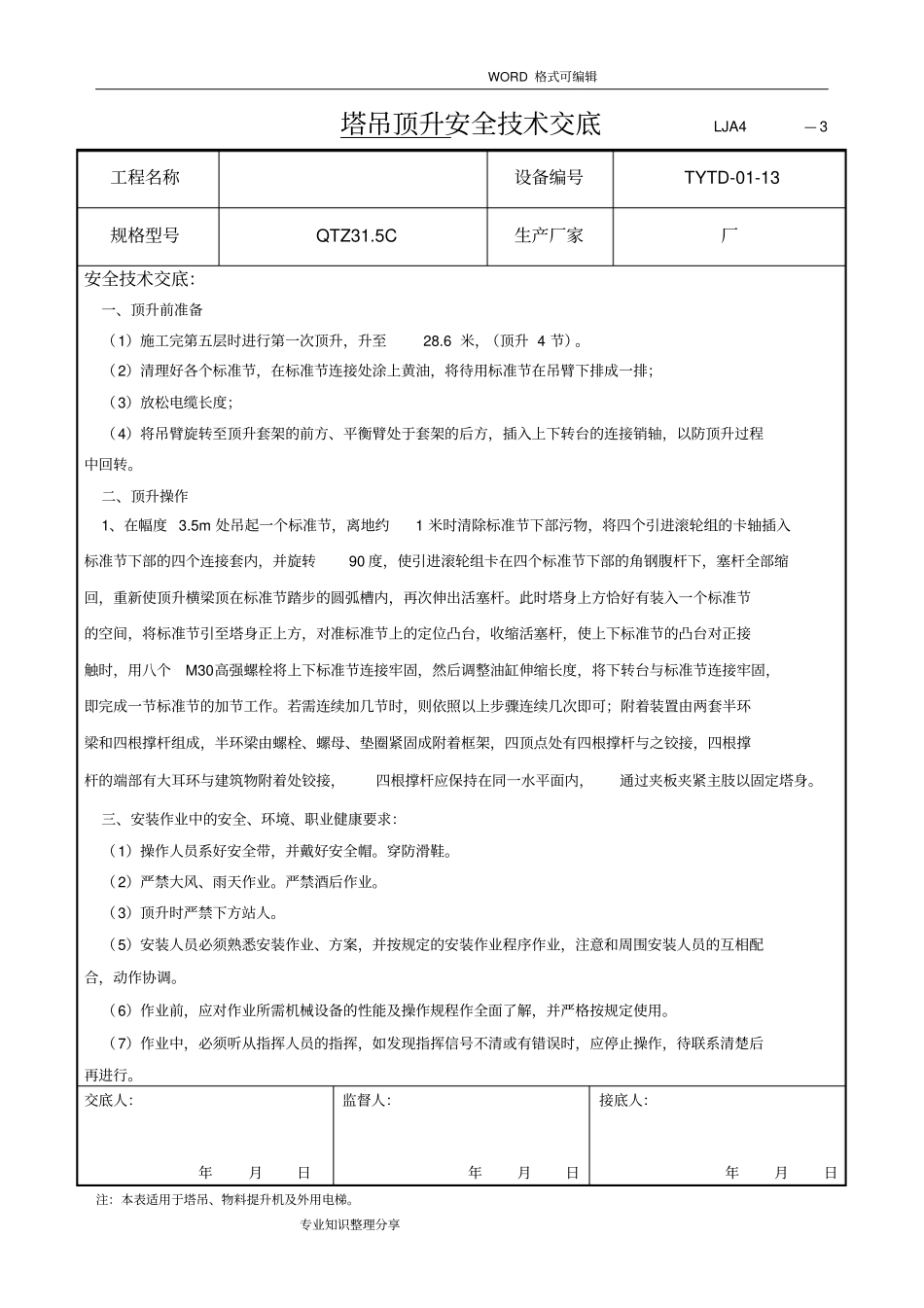

WORD 格式可编辑专业知识整理分享塔吊顶升附着安全技术交底 LJA4-3 工程名称设备编号TYTD-01-1#规格型号QTZ31
5C 生产厂家安全技术交底:一、顶升前准备(1)施工完第四层时进行顶升,升至35
2 米,(顶升 7 节)
(2)清理好各个标准节,在标准节连接处涂上黄油,将待用标准节在吊臂下排成一排;(3)放松电缆长度;(4)将吊臂旋转至顶升套架的前方、平衡臂处于套架的后方,插入上下转台的连接销轴,以防顶升过程中回转
二、顶升操作1、在幅度 3
5m 处吊起一个标准节,离地约1 米时清除标准节下部污物,将四个引进滚轮组的卡轴插入标准节下部的四个连接套内,并旋转90 度,使引进滚轮组卡在四个标准节下部的角钢腹杆下,塞杆全部缩回,重新使顶升横梁顶在标准节踏步的圆弧槽内,再次伸出活塞杆
此时塔身上方恰好有装入一个标准节的空间,将标准节引至塔身正上方,对准标准节上的定位凸台,收缩活塞杆,使上下标准节的凸台对正接触时,用八个M30高强螺栓将上下标准节连接牢固,然后调整油缸伸缩长度,将下转台与标准节连接牢固,即完成一节标准节的加节工作
若需连续加几节时,则依照以上步骤连续几次即可;附着装置由两套半环梁和四根撑杆组成,半环梁由螺栓、螺母、垫圈紧固成附着框架,四顶点处有四根撑杆与之铰接,四根撑杆的端部有大耳环与建筑物附着处铰接,四根撑杆应保持在同一水平面内,通过夹板夹紧主肢以固定塔身
三、安装作业中的安全、环境、职业健康要求:(1)操作人员系好安全带,并戴好安全帽
(2)严禁大风、雨天作业
严禁酒后作业
(3)顶升时严禁下方站人
(5)安装人员必须熟悉安装作业、方案,并按规定的安装作业程序作业,注意和周围安装人员的互相配合,动作协调
(6)作业前,应对作业所需机械设备的性能及操作规程作全面了解,并严格按规定使用
(7)作业中,必须听从指挥人员的指挥,如发现指挥信号
