电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

外墙保温工程监理实施细则VIP免费

外墙保温工程监理实施细则_第1页
1/26
外墙保温工程监理实施细则_第2页
2/26
外墙保温工程监理实施细则_第3页
3/26

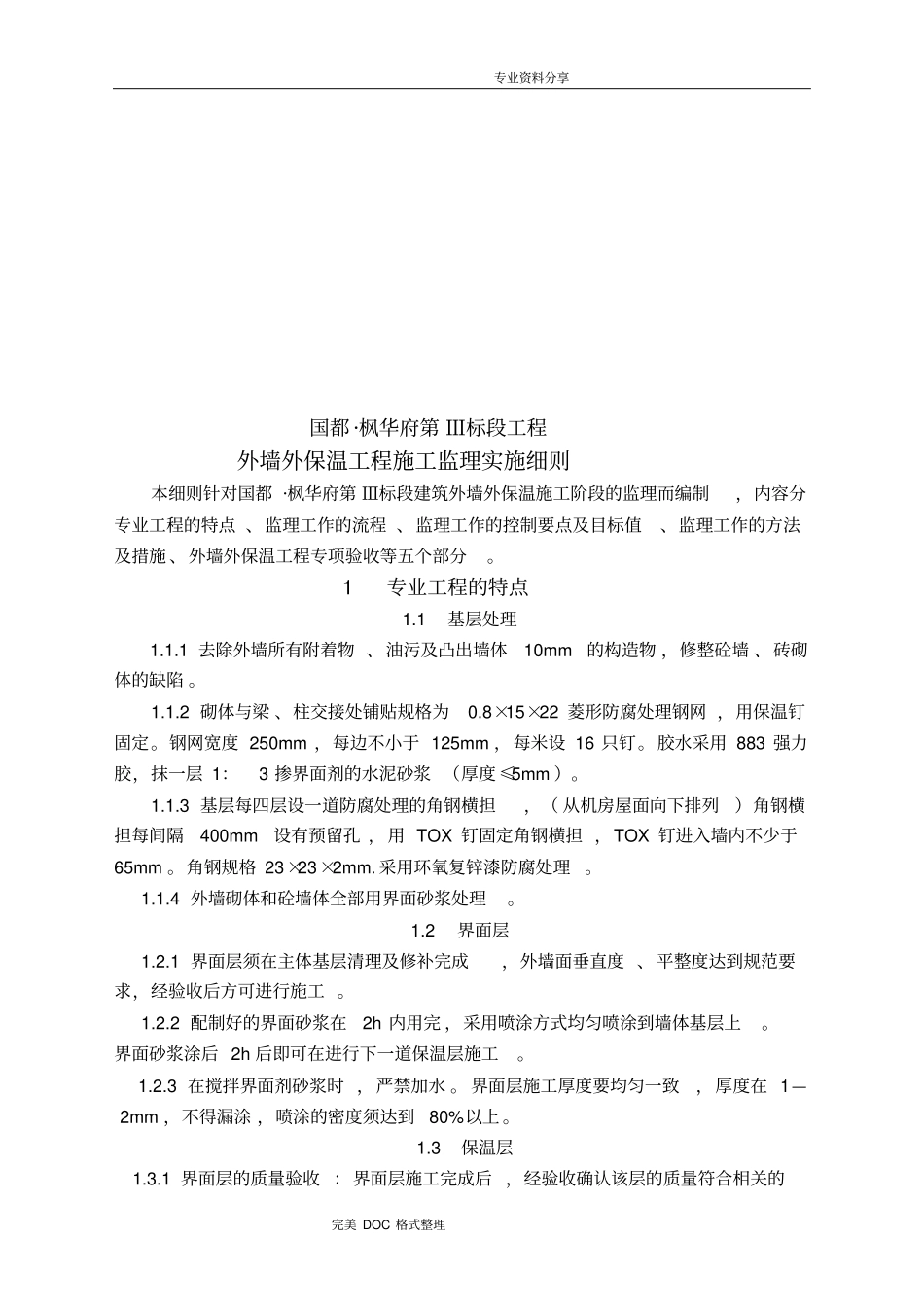

WORD 文档下载可编辑专业技术资料整理T2 JNJL/QR/05/04/1.0 No :FHXZ- Ⅲ(08)监理实施细则工程名称 :天集月湖 ·明珠梅湖二期工程专业:外 墙 外 保 温 工 程编制 (监理工程师 ):日期 :审核 (总监理工程师 ) :日期 :南昌华路建设咨询监理有限公司专业资料分享完美 DOC 格式整理天集月湖 ·明珠梅湖二期工程项目监理部(盖章)二 OO 六年月日目录1 专业工程的特点2 监理工作的流程3 监理工作的控制要点及目标值4 监理工作的方法及措施专业资料分享完美 DOC 格式整理国都·枫华府第 Ⅲ标段工程外墙外保温工程施工监理实施细则本细则针对国都 ·枫华府第 Ⅲ标段建筑外墙外保温施工阶段的监理而编制,内容分专业工程的特点 、监理工作的流程 、监理工作的控制要点及目标值、监理工作的方法及措施 、外墙外保温工程专项验收等五个部分。1 专业工程的特点1.1 基层处理1.1.1 去除外墙所有附着物 、油污及凸出墙体10mm的构造物 ,修整砼墙 、砖砌体的缺陷 。1.1.2 砌体与梁 、柱交接处铺贴规格为0.8×15×22 菱形防腐处理钢网 ,用保温钉固定。钢网宽度 250mm ,每边不小于 125mm ,每米设 16 只钉。胶水采用 883 强力胶,抹一层 1:3 掺界面剂的水泥砂浆 (厚度 ≤5mm )。1.1.3 基层每四层设一道防腐处理的角钢横担,( 从机房屋面向下排列)角钢横担每间隔400mm设有预留孔 ,用 TOX 钉固定角钢横担 ,TOX 钉进入墙内不少于65mm 。角钢规格 23×23×2mm. 采用环氧复锌漆防腐处理。1.1.4 外墙砌体和砼墙体全部用界面砂浆处理。1.2 界面层1.2.1 界面层须在主体基层清理及修补完成,外墙面垂直度 、平整度达到规范要求,经验收后方可进行施工 。1.2.2 配制好的界面砂浆在2h 内用完 ,采用喷涂方式均匀喷涂到墙体基层上。界面砂浆涂后 2h 后即可在进行下一道保温层施工。1.2.3 在搅拌界面剂砂浆时 ,严禁加水 。 界面层施工厚度要均匀一致,厚度在 1—2mm ,不得漏涂 ,喷涂的密度须达到80%以上 。1.3 保温层1.3.1 界面层的质量验收 :界面层施工完成后 ,经验收确认该层的质量符合相关的专业资料分享完美 DOC 格式整理要求并签署隐蔽验收记录后,再进行下道工序的施工 。1.3.2 保温浆料的计量控制 :由厂家负责现场的搅拌质量的控制,其中水必须由保温厂家负责称量好后桶装倒入砂浆搅拌机中,应严格控制好水的用量,这是保温层质量控制的重点...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙保温工程监理实施细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
