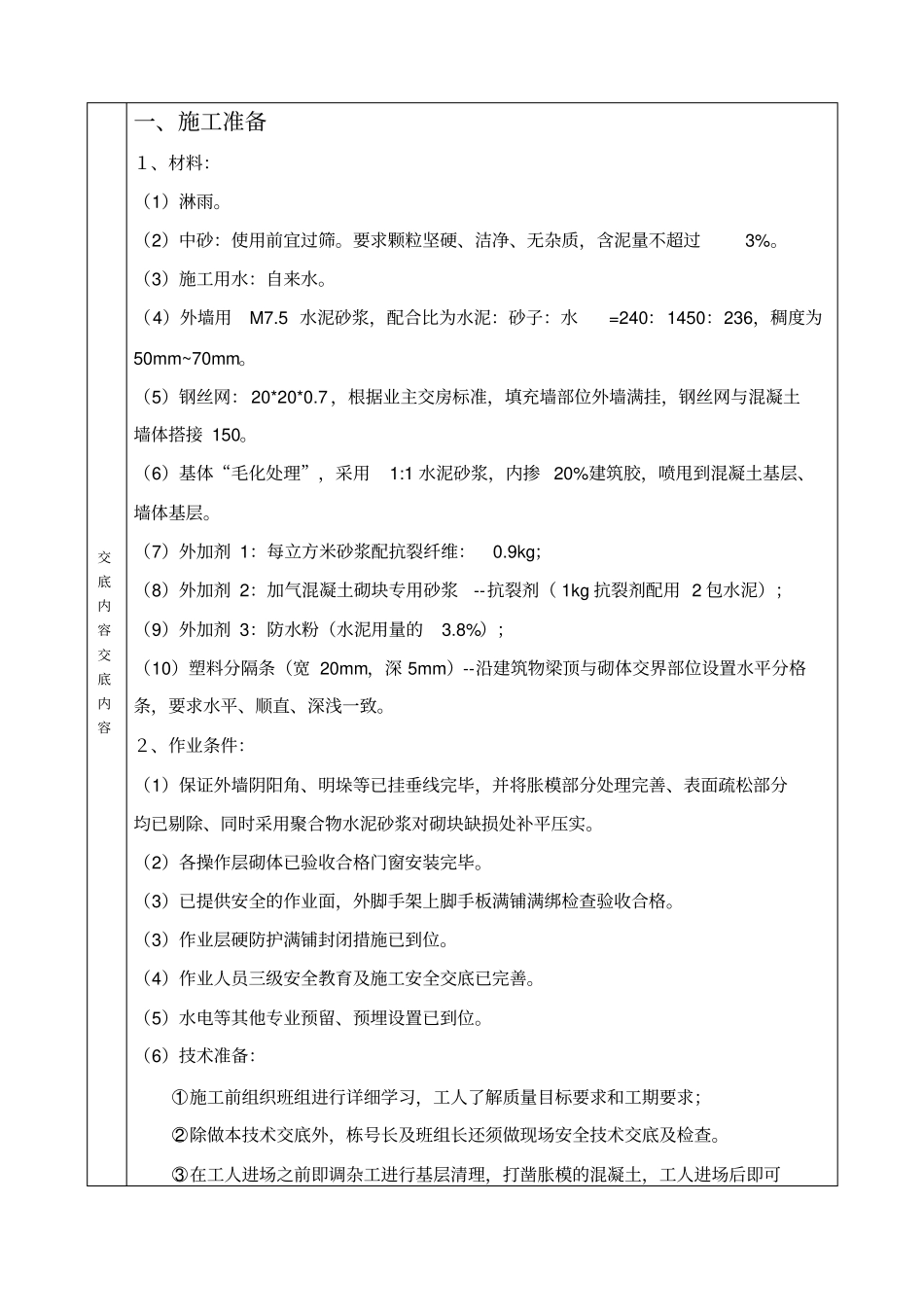

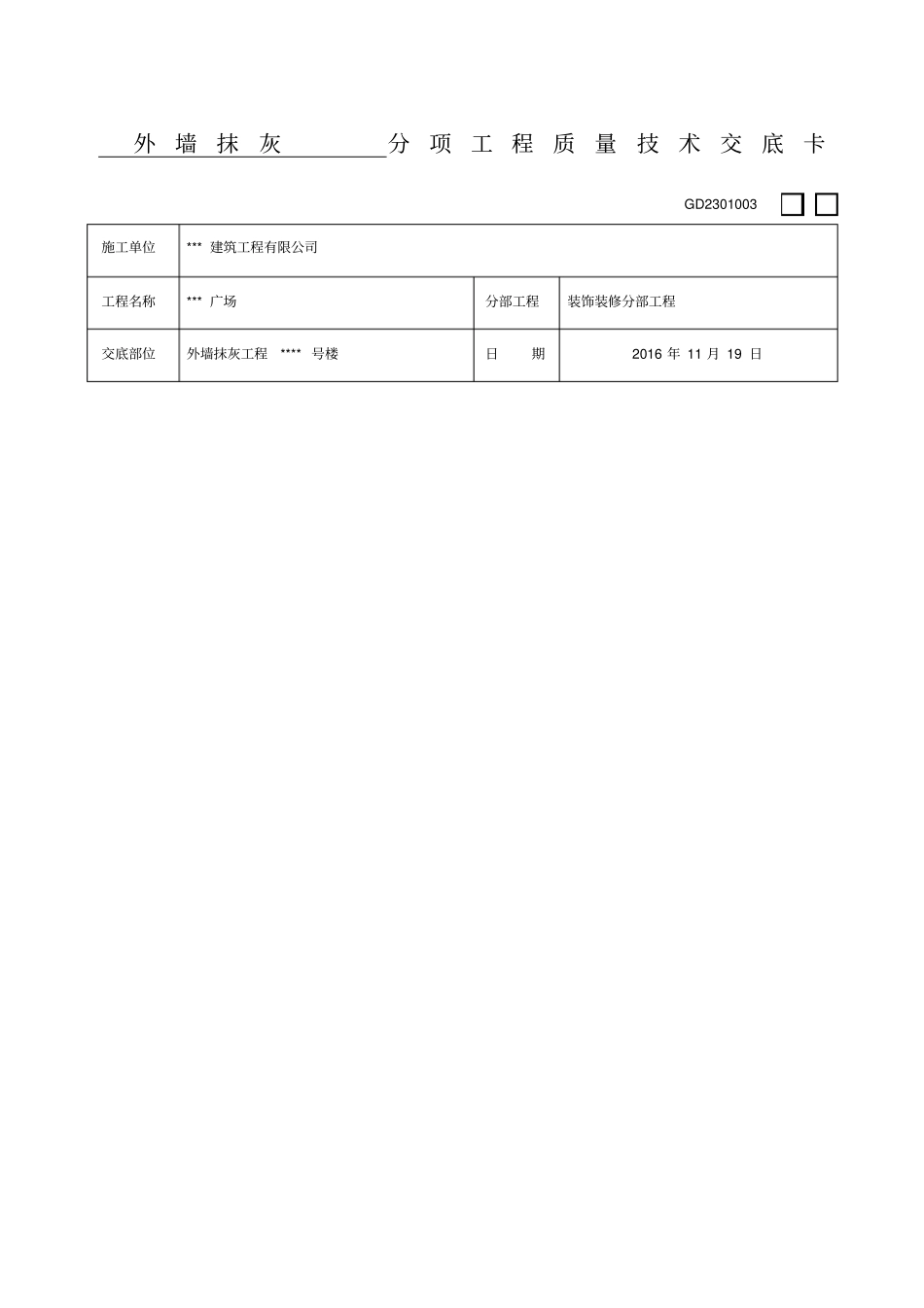

外墙抹灰分项工程质量技术交底卡GD2301003 施工单位*** 建筑工程有限公司工程名称*** 广场分部工程装饰装修分部工程交底部位外墙抹灰工程**** 号楼日期2016 年 11 月 19 日交底内容交底内容一、施工准备1、材料:(1)淋雨
(2)中砂:使用前宜过筛
要求颗粒坚硬、洁净、无杂质,含泥量不超过3%
(3)施工用水:自来水
(4)外墙用M7
5 水泥砂浆,配合比为水泥:砂子:水=240:1450:236,稠度为50mm~70mm
(5)钢丝网: 20*20*0
7 ,根据业主交房标准,填充墙部位外墙满挂,钢丝网与混凝土墙体搭接 150
(6)基体“毛化处理”,采用1:1 水泥砂浆,内掺 20%建筑胶,喷甩到混凝土基层、墙体基层
(7)外加剂 1:每立方米砂浆配抗裂纤维:0
9kg;(8)外加剂 2:加气混凝土砌块专用砂浆--抗裂剂( 1kg 抗裂剂配用 2 包水泥);(9)外加剂 3:防水粉(水泥用量的3
8%);(10)塑料分隔条(宽 20mm,深 5mm)--沿建筑物梁顶与砌体交界部位设置水平分格条,要求水平、顺直、深浅一致
2、作业条件:(1)保证外墙阴阳角、明垛等已挂垂线完毕,并将胀模部分处理完善、表面疏松部分均已剔除、同时采用聚合物水泥砂浆对砌块缺损处补平压实
(2)各操作层砌体已验收合格门窗安装完毕
(3)已提供安全的作业面,外脚手架上脚手板满铺满绑检查验收合格
(3)作业层硬防护满铺封闭措施已到位
(4)作业人员三级安全教育及施工安全交底已完善
(5)水电等其他专业预留、预埋设置已到位
(6)技术准备:○1 施工前组织班组进行详细学习,工人了解质量目标要求和工期要求;○2 除做本技术交底外,栋号长及班组长还须做现场安全技术交底及检查

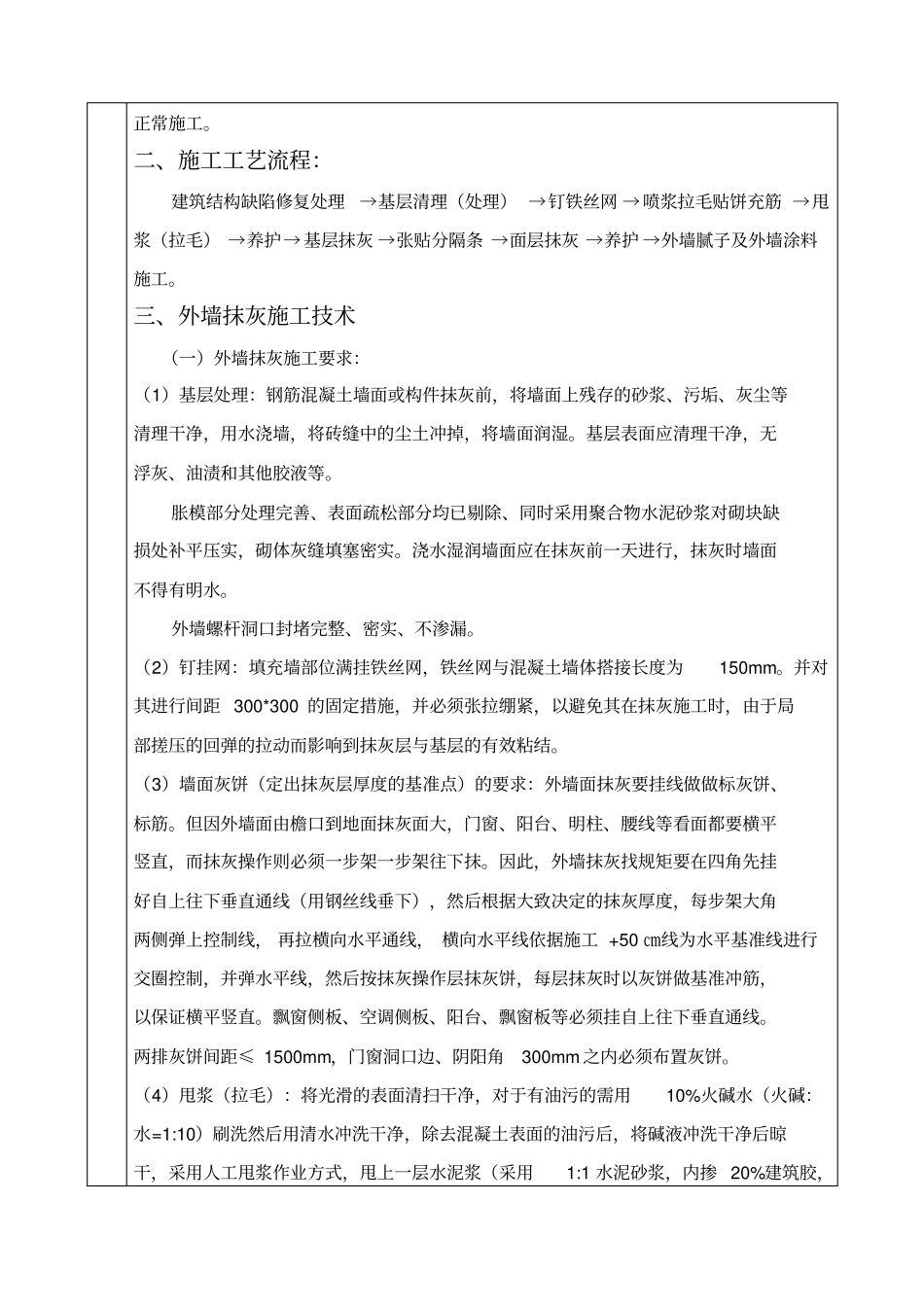

○3 在工人进场之前即调杂工进行基层清理,打凿胀模的混凝土,工人进场后即可正常施工
