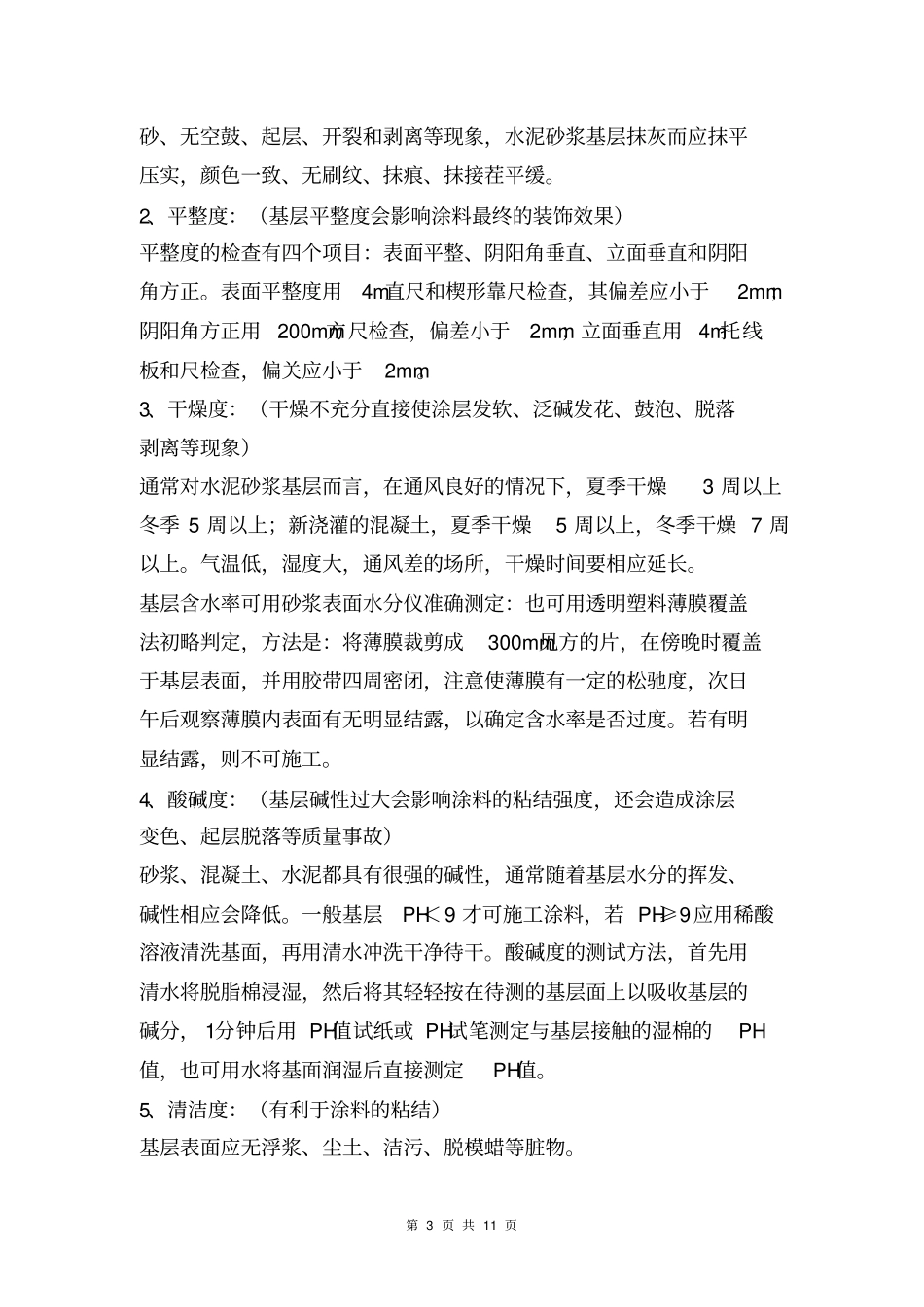

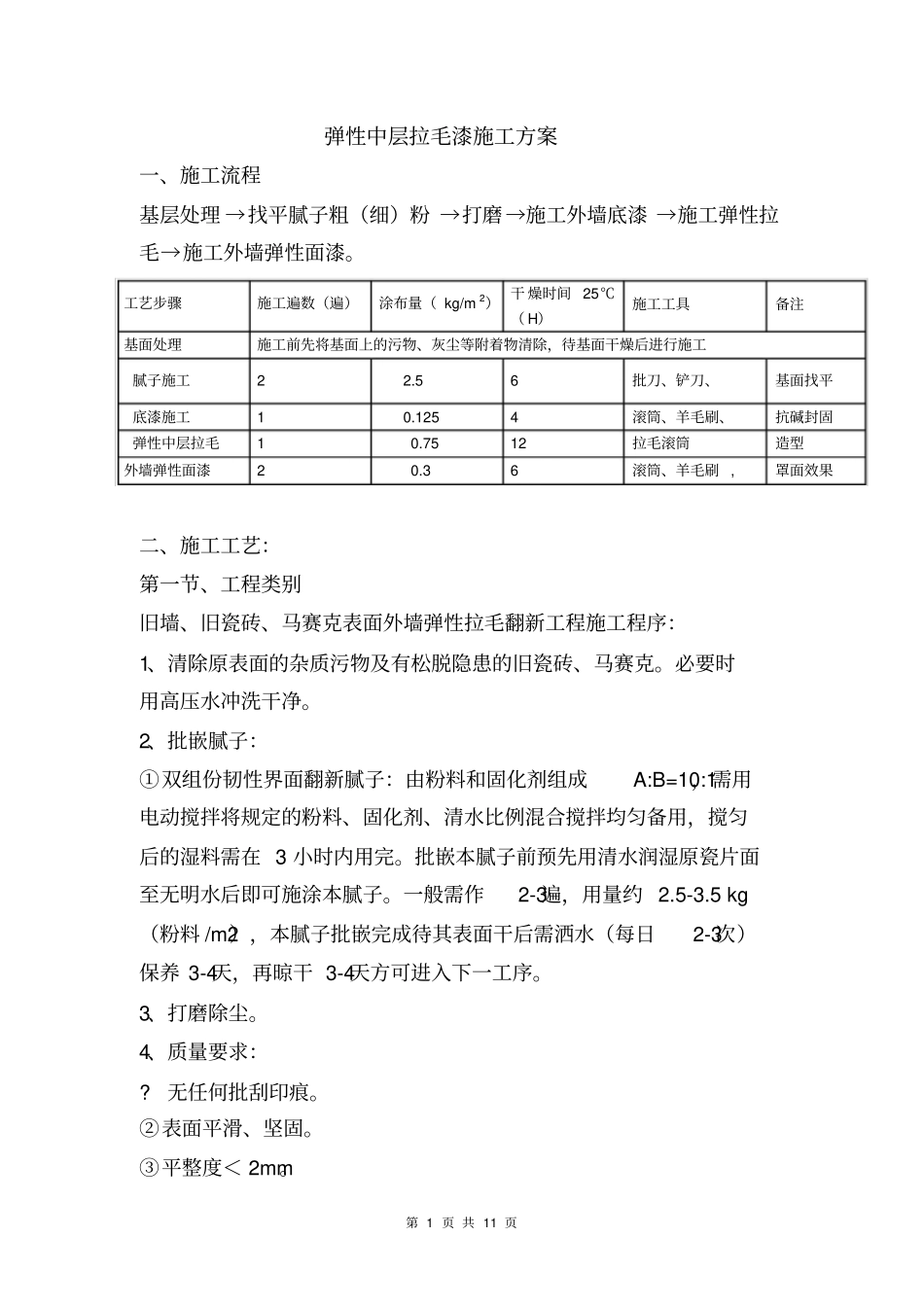

弹性中层拉毛漆施工方案一、施工流程基层处理 →找平腻子粗(细)粉 →打磨→施工外墙底漆 →施工弹性拉毛→施工外墙弹性面漆
工艺步骤施工遍数(遍)涂布量( kg/m 2) 干 燥时间 25℃( H)施工工具备注基面处理施工前先将基面上的污物、灰尘等附着物清除,待基面干燥后进行施工腻子施工2 2
5 6 批刀、铲刀、基面找平底漆施工1 0
125 4 滚筒、羊毛刷、抗碱封固弹性中层拉毛1 0
75 12 拉毛滚筒造型外墙弹性面漆2 0
3 6 滚筒、羊毛刷 , 罩面效果二、施工工艺:第一节、工程类别旧墙、旧瓷砖、马赛克表面外墙弹性拉毛翻新工程施工程序:1、清除原表面的杂质污物及有松脱隐患的旧瓷砖、马赛克
必要时用高压水冲洗干净
2、批嵌腻子:①双组份韧性界面翻新腻子:由粉料和固化剂组成A:B=10:1,需用电动搅拌将规定的粉料、固化剂、清水比例混合搅拌均匀备用,搅匀后的湿料需在 3 小时内用完
批嵌本腻子前预先用清水润湿原瓷片面至无明水后即可施涂本腻子
一般需作2-3 遍,用量约 2
5 kg (粉料 /m2),本腻子批嵌完成待其表面干后需洒水(每日2-3 次)保养 3-4天,再晾干 3-4天方可进入下一工序
3、打磨除尘
4、质量要求:
无任何批刮印痕
②表面平滑、坚固
③平整度< 2mm

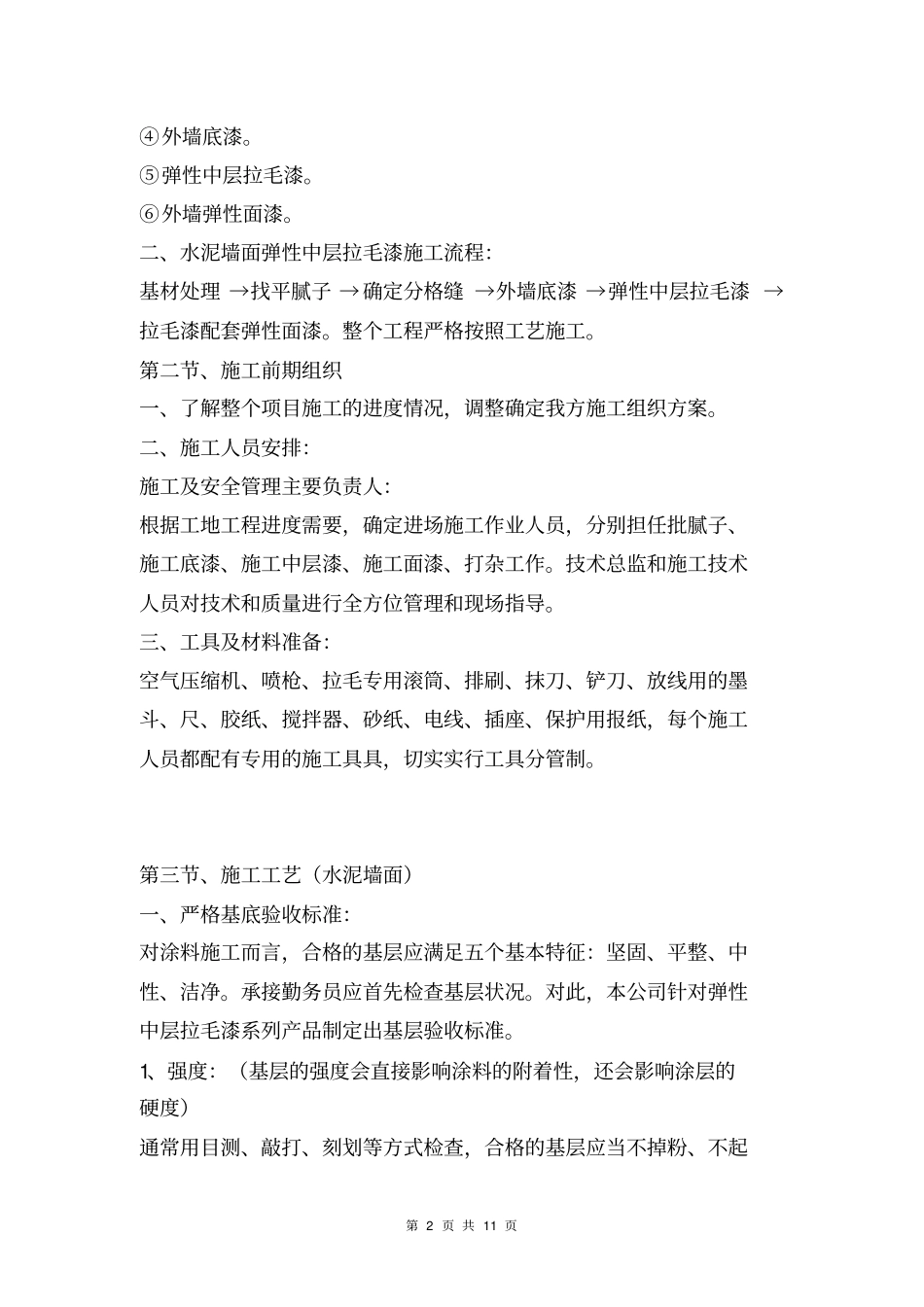

第 1 页 共 11 页④外墙底漆
⑤弹性中层拉毛漆
⑥外墙弹性面漆
二、水泥墙面弹性中层拉毛漆施工流程:基材处理 →找平腻子 →确定分格缝 →外墙底漆 →弹性中层拉毛漆 →拉毛漆配套弹性面漆
整个工程严格按照工艺施工
第二节、施工前期组织一、了解整个项目施工的进度情况,调整确定我方施工组织方案
二、施工人员安排:施工及安全管理主要负责人:根据工地工程进度需要,确定进场施工作业人员,分别担任批腻子、施工底漆、施工中层漆、施工面漆、打杂工作
技术总监和施工技术人员对技术和质量进行全方
