一、施工条件:(一) 、基层抹灰完成后进行检查,合格后方可进行施工
(二) 、外墙涂料由于是水性涂料,对施工保养条件较高
施工温度要求高于 5C 低于 35 C,环境湿度低于75% 以保证成膜良好
(三八 低温将引起涂料的漆膜粉化开裂等问题,环境湿度大使漆膜长时间不干,并最终导致成膜不良
(四) 、基层涂刷涂料时,含水率不得大于10 %
在施工时若 没有测含水率的手段,可以在基层表面放一块1m 2 卷材,静置 3~ 4 小时以后掀开检查,基层覆盖部位与卷材上未见水印即可铺设
(五) 、门窗安装已完成,经检查合格,门窗框四周与墙之间的缝隙堵抹应符合规范要求
(六) 墙面的设备管洞已处理完毕,为确保墙干燥,各种穿墙孔洞应提前抹灰补齐,墙面基层及女儿墙处出水口防水节点应处理完毕,雨落水管卡、设备穿墙管道等安装预埋件工作已完成,并将洞口用水泥砂浆堵实、抹平、晾干
(七) 、外用吊篮已安装调试完毕
根据工程量及施工进度计划安排,已准备好相应的机械设备,并接通电源试机
(八八 外墙施工必须考虑天气因素,在涂刷涂料前, 12 小时未 下雨,以保证基层干燥,涂刷后,24 小时不能下雨,避免涂膜被雨水冲坏

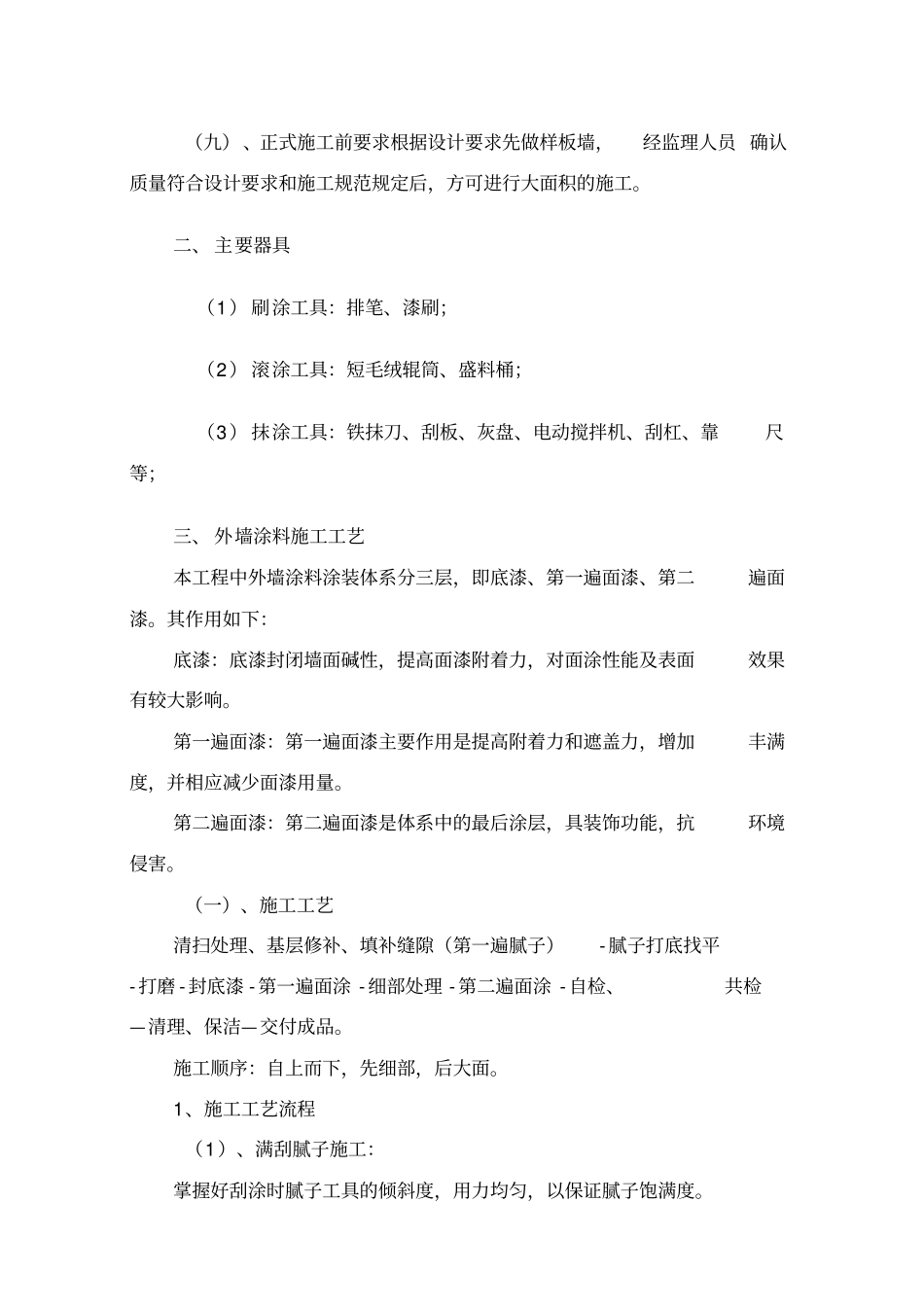

(九)、正式施工前要求根据设计要求先做样板墙,经监理人员 确认质量符合设计要求和施工规范规定后,方可进行大面积的施工
二、 主要器具(1) 刷涂工具:排笔、漆刷;(2) 滚涂工具:短毛绒辊筒、盛料桶;(3) 抹涂工具:铁抹刀、刮板、灰盘、电动搅拌机、刮杠、靠尺等;三、 外墙涂料施工工艺本工程中外墙涂料涂装体系分三层,即底漆、第一遍面漆、第二遍面漆
其作用如下:底漆:底漆封闭墙面碱性,提高面漆附着力,对面涂性能及表面效果有较大影响
第一遍面漆:第一遍面漆主要作用是提高附着力和遮盖力,增加丰满度,并相应减少面漆用量
第二遍面漆:第二遍面漆是体系中的最后涂层,具装饰功能,抗环境侵害

(一)、施工
