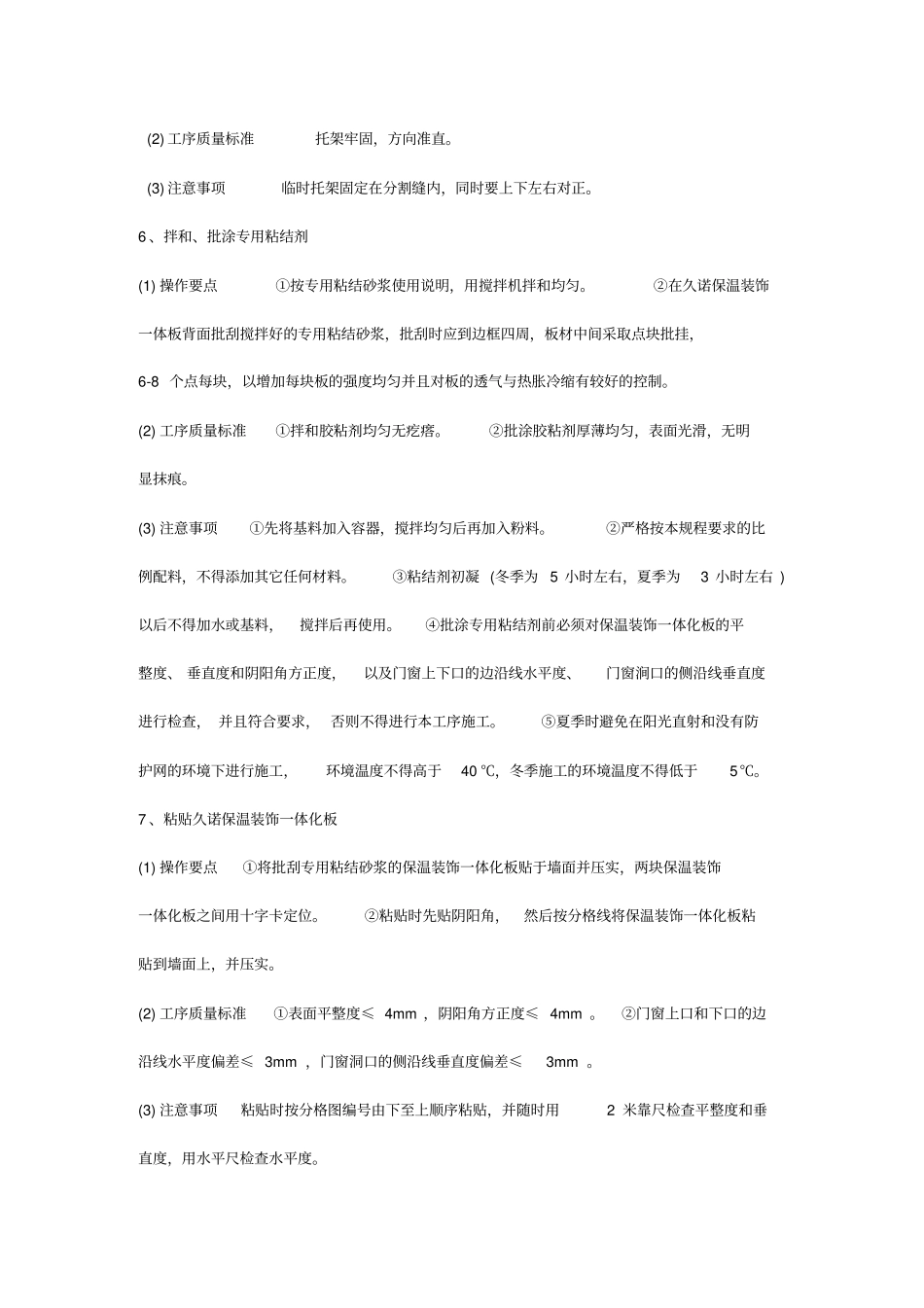

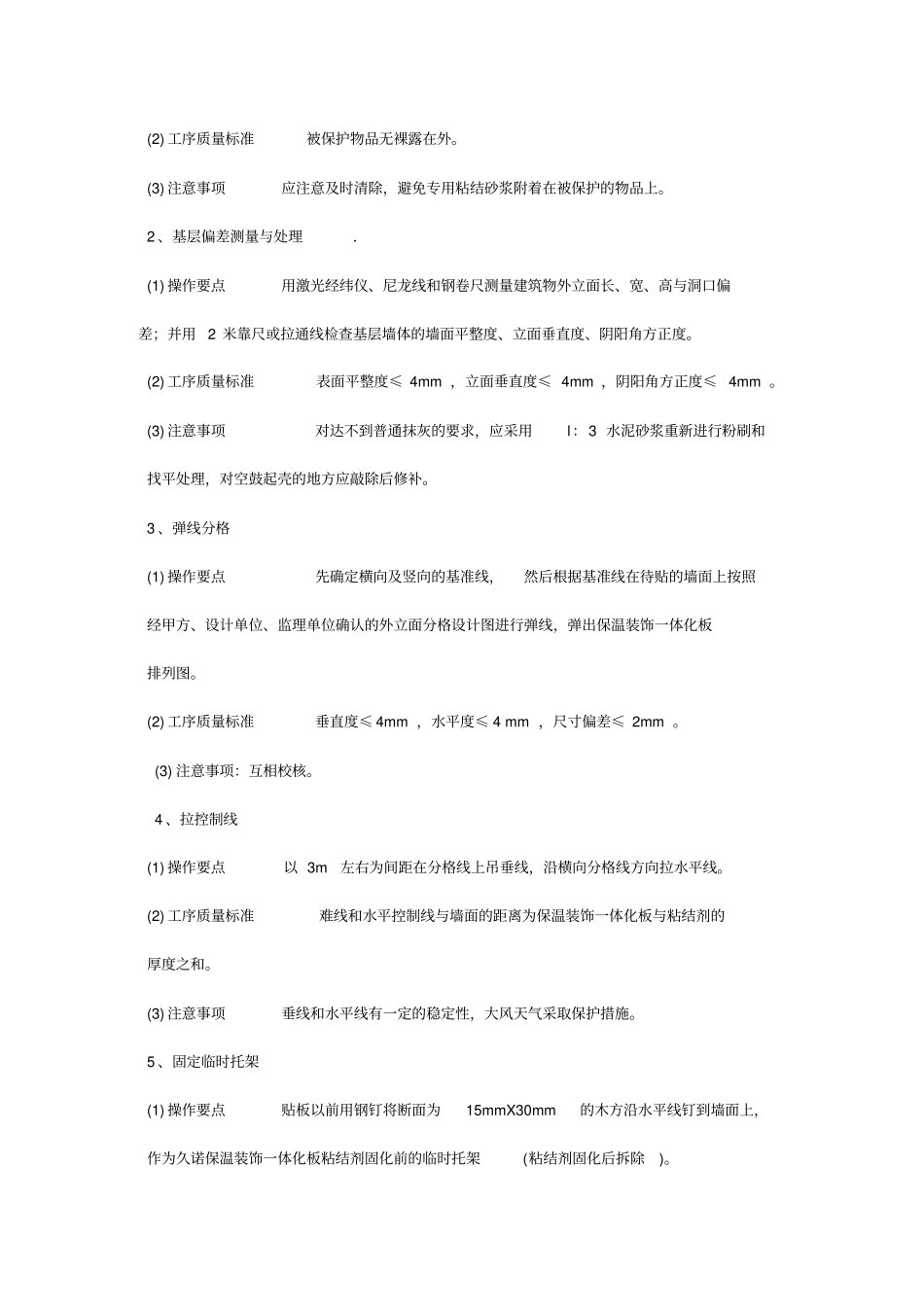

外墙装饰一体板施工工艺一、久诺一体板板工艺流程图:二、施工要点1 、成品保护(1) 操作要点对门窗边框和五金等容易被施工污染的部位用美纹纸等材料保护起来。(2) 工序质量标准被保护物品无裸露在外。(3) 注意事项应注意及时清除,避免专用粘结砂浆附着在被保护的物品上。2 、基层偏差测量与处理.(1) 操作要点用激光经纬仪、尼龙线和钢卷尺测量建筑物外立面长、宽、高与洞口偏差;并用 2 米靠尺或拉通线检查基层墙体的墙面平整度、立面垂直度、阴阳角方正度。(2) 工序质量标准表面平整度≤ 4mm ,立面垂直度≤ 4mm ,阴阳角方正度≤ 4mm 。(3) 注意事项对达不到普通抹灰的要求,应采用l:3 水泥砂浆重新进行粉刷和找平处理,对空鼓起壳的地方应敲除后修补。3 、弹线分格(1) 操作要点先确定横向及竖向的基准线,然后根据基准线在待贴的墙面上按照经甲方、设计单位、监理单位确认的外立面分格设计图进行弹线,弹出保温装饰一体化板排列图。(2) 工序质量标准垂直度≤ 4mm ,水平度≤ 4 mm ,尺寸偏差≤ 2mm 。(3) 注意事项:互相校核。4 、拉控制线(1) 操作要点以 3m左右为间距在分格线上吊垂线,沿横向分格线方向拉水平线。(2) 工序质量标准难线和水平控制线与墙面的距离为保温装饰一体化板与粘结剂的厚度之和。(3) 注意事项垂线和水平线有一定的稳定性,大风天气采取保护措施。5 、固定临时托架(1) 操作要点贴板以前用钢钉将断面为15mmX30mm的木方沿水平线钉到墙面上,作为久诺保温装饰一体化板粘结剂固化前的临时托架(粘结剂固化后拆除)。(2) 工序质量标准托架牢固,方向准直。(3) 注意事项临时托架固定在分割缝内,同时要上下左右对正。6 、拌和、批涂专用粘结剂(1) 操作要点①按专用粘结砂浆使用说明,用搅拌机拌和均匀。②在久诺保温装饰一体板背面批刮搅拌好的专用粘结砂浆,批刮时应到边框四周,板材中间采取点块批挂,6-8 个点每块,以增加每块板的强度均匀并且对板的透气与热胀冷缩有较好的控制。(2) 工序质量标准①拌和胶粘剂均匀无疙瘩。②批涂胶粘剂厚薄均匀,表面光滑,无明显抹痕。(3) 注意事项①先将基料加入容器,搅拌均匀后再加入粉料。②严格按本规程要求的比例配料,不得添加其它任何材料。③粘结剂初凝 (冬季为 5 小时左右,夏季为3 小时左右 )以后不得加水或基料,搅拌后再使用。④批涂专用粘结剂前必须对保温装饰一体化板的平整度、 垂直度和阴阳角方正度,以及门窗上下口的...
