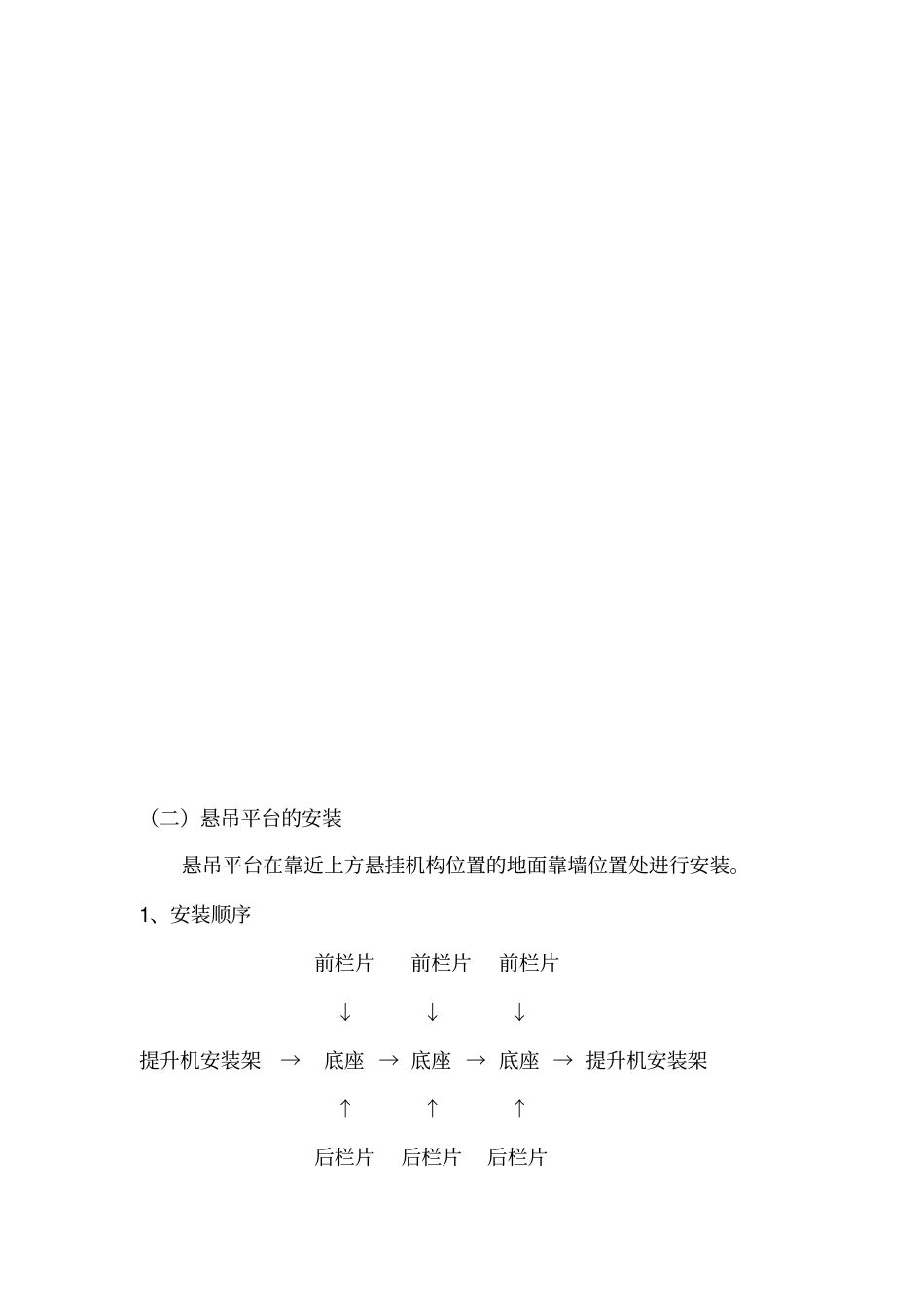

外装饰吊篮安装施工方案一、组成结构:高处作业吊篮由悬挂机构、悬挂平台、提升机、安全锁、工作钢丝绳和电控系统组成。二、安装顺序:悬挂机构→配重块→钢丝绳→垂放钢丝绳↓悬吊平台→通电检查→穿钢丝绳、平台就位↑靠墙轮安全锁→电气箱→提升机→ 重锤→运行前调整→限位块(一)悬挂机构的安装:悬挂机构安装于建筑物的屋面,将悬挂机构的零、 部件和钢丝绳吊运到顶面后,在选定的位置进行安装。1、安装顺序:调节座→前座→调整调节座高度→前梁→中梁调节座→后座→调整调节座高度→后梁→调整前、后座距离→上支柱→加强钢丝绳→螺旋扣组件→张紧加强钢丝绳→钢丝绳→悬挂机构定位→垂放钢丝绳→配重块2、安装调整及注意事项:(1)安装面选择水平面,不平时用木板垫平(2)可调试悬挂支架的调节支座高度使前梁下侧面略高于女儿墙高度。(3)前梁伸出端悬伸长额定调整范围为米。(4)前后座间距尽量调整至最大距离。(5)两个支架间距离调整至前端悬伸端点间距离比悬吊平台长度小3-5cm。(6)张紧攀绳时,使前梁上翘3-5cm,提高前梁高度。(7)钢丝绳安装时,绳夹的数量不小于3 个,U 形开口在钢丝绳尾端对侧,且方向一致,绳夹从吊装点处开始依次夹紧,并在最后一个绳夹和前一个绳夹间,使钢丝绳有少许拱起,绳夹螺母拧紧时,将钢丝绳夹扁至 1/2-1/3直径。(8)垂放钢丝绳时,将钢丝绳自由盘放在楼面,将绳头仔细抽出扣,沿墙面缓慢向下滑放, 严禁将钢丝绳成盘向下抛放。钢丝绳放完后将缠结的绳小心分开压住, 地面多余的钢丝绳仔细盘好扎紧,不得任意散放地面。(9)加载配重块数量参照下表。(二)悬吊平台的安装悬吊平台在靠近上方悬挂机构位置的地面靠墙位置处进行安装。1、安装顺序前栏片前栏片前栏片↓↓↓提升机安装架→底座 → 底座 → 底座 → 提升机安装架↑↑↑后栏片后栏片后栏片2、安装、调整及注意事项(1)选择尽量平整的地坪作安装面。(2)各基本节对接处对齐,预紧后整个平台框架平直,不得有明显扭曲。(3)安装两端提升机安装架时使安全锁支架朝向平台外侧。(4)装成后均匀紧固全部连接螺栓,不得有松动或虚紧。(三)安全锁及提升机的安装安全锁和提升机安装于悬吊平台两端提升机安装架上的安全锁支架和提升机支承中,安全锁安装时使摆臂滚轮朝向平台内侧。提升机安装于悬吊平台内, 使提升机矩形凹框对准提升机支承、插入销轴锁销锁定, 在箱体上端用二只连接螺栓将提升机固定在安装架的横杆上...
