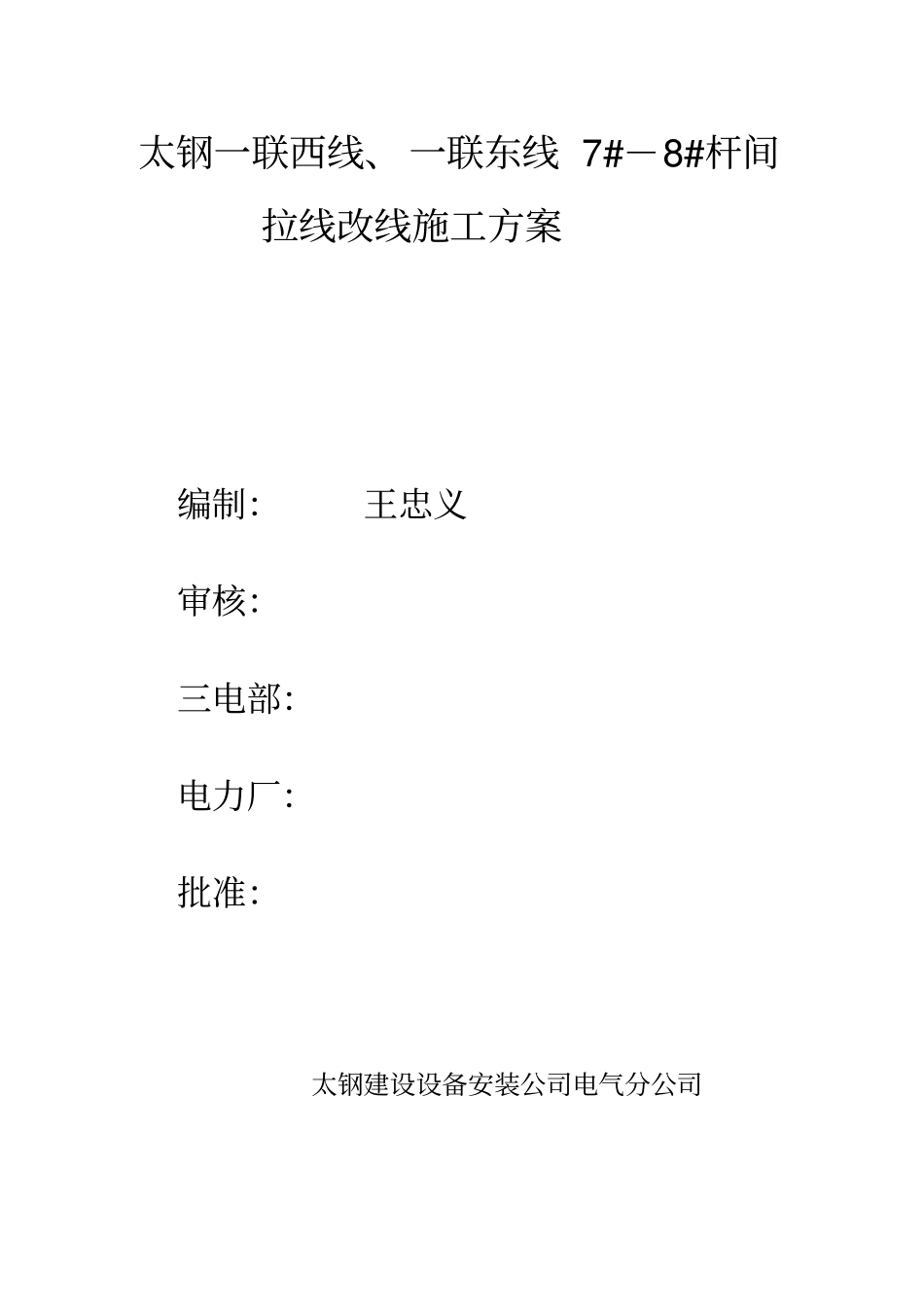

太钢一联西线、 一联东线 7#-8#杆间拉线改线施工方案编制:王忠义审核:三电部:电力厂:批准:太钢建设设备安装公司电气分公司2005-7-27 一、工程概况:太钢一联西线、 一联东线 7#-8#杆间拉线改线是位于高炉西大道西侧
由于在此位置有新建皮带通廊支架基础,现此处五根地脚拉线影响土建支架基础施工,故需将地脚拉线拆除,改为水平对拉

二、工作量统计:1、新增材料如下:钢绞线 GJ-70 230 米镀锌扁钢 60 ×6 7 米方头螺栓 M 16 ×80 7 个花兰螺丝 18 4 个钢线卡子 JK -2 U12 24个拉线棒24 1个拉线盘 LP8 1个平行挂板 PD -12 1个可调式 UT型线夹 NUT-3 1个楔型线夹 NX -2 1个2、拆除工作量如下:钢绞线 GJ-70 150 米抱箍 5 个方头螺栓 M 16 ×80 5 个钢线卡子 JK -2 U12 15个拉线棒24 5个拉线盘 LP8 5个平行挂板 PD -12 5个可调式 UT型线夹 NUT-3 5个楔型线夹 NX -2 5个三、施工依据:1、 电气装置工程施工验收规范及标准《GB50259》及《YB9239》;2、《建筑电气安装工程图集》;3、图集
99D176
;4、高炉项目部相关工作人员的现场配合
5、施工现场文明施工的有关规定
四、施工的具体措施及方法:1、 材料准备-进场材料齐全,检验合格
2、 办一联西线停电工作票,将10KV 一联西线 7#杆与 8#杆用水平拉线对拉, 完后拆除一联西线7#杆地脚拉线
3、 办一联东线、一联3#线停电工作票,将10KV 一联东线7#杆与 8#杆用水平拉线对拉,完后拆除一联西线7#杆地脚拉线
4、七、组织机构:八、质量保证体系:技术员 :王忠义质量员 :李原春安全员 :田瑞乾施工经理:李宝瑞经理:梁延平施工组长 :焦军忠组员九、安全保证体系:技术员:王忠义
