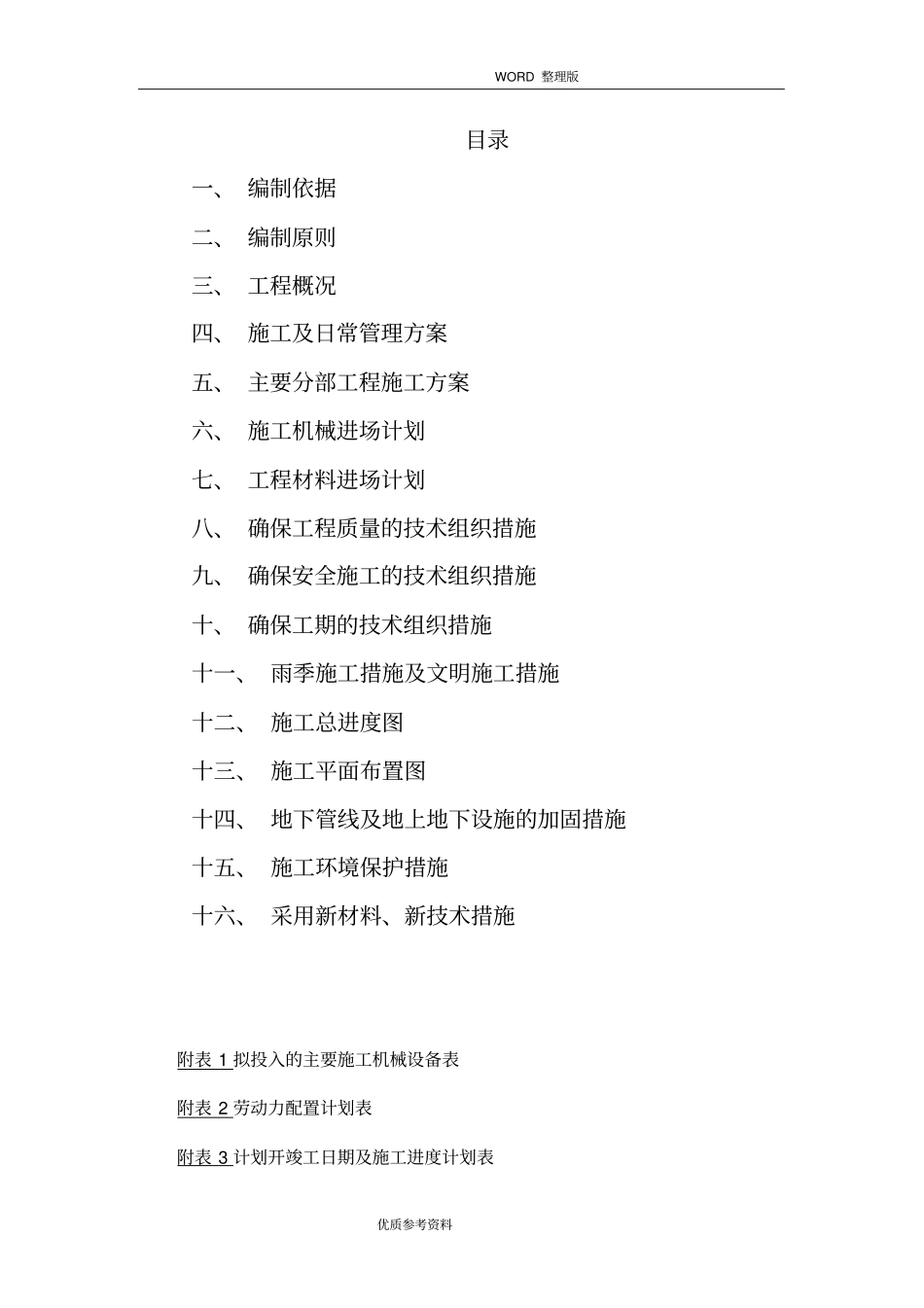

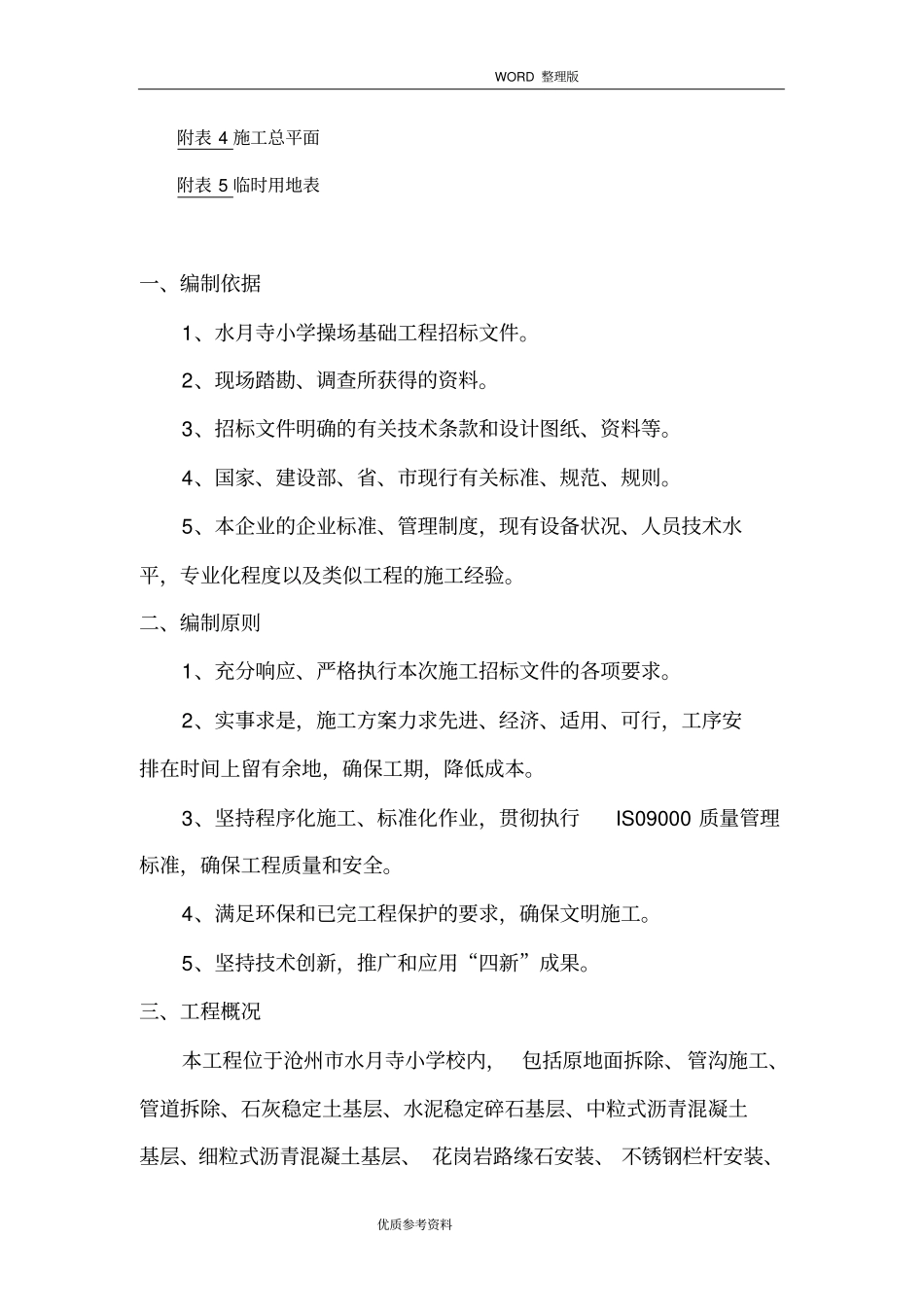

WORD 整理版优质参考资料水月寺小学操场基础工程施工组织设计WORD 整理版优质参考资料目录一、 编制依据二、 编制原则三、 工程概况四、 施工及日常管理方案五、 主要分部工程施工方案六、 施工机械进场计划七、 工程材料进场计划八、 确保工程质量的技术组织措施九、 确保安全施工的技术组织措施十、 确保工期的技术组织措施十一、 雨季施工措施及文明施工措施十二、 施工总进度图十三、 施工平面布置图十四、 地下管线及地上地下设施的加固措施十五、 施工环境保护措施十六、 采用新材料、新技术措施附表 1 拟投入的主要施工机械设备表附表 2 劳动力配置计划表附表 3 计划开竣工日期及施工进度计划表WORD 整理版优质参考资料附表 4 施工总平面附表 5 临时用地表一、编制依据1、水月寺小学操场基础工程招标文件。2、现场踏勘、调查所获得的资料。3、招标文件明确的有关技术条款和设计图纸、资料等。4、国家、建设部、省、市现行有关标准、规范、规则。5、本企业的企业标准、管理制度,现有设备状况、人员技术水平,专业化程度以及类似工程的施工经验。二、编制原则1、充分响应、严格执行本次施工招标文件的各项要求。2、实事求是,施工方案力求先进、经济、适用、可行,工序安排在时间上留有余地,确保工期,降低成本。3、坚持程序化施工、标准化作业,贯彻执行IS09000 质量管理标准,确保工程质量和安全。4、满足环保和已完工程保护的要求,确保文明施工。5、坚持技术创新,推广和应用“四新”成果。三、工程概况本工程位于沧州市水月寺小学校内, 包括原地面拆除、管沟施工、管道拆除、石灰稳定土基层、水泥稳定碎石基层、中粒式沥青混凝土基层、细粒式沥青混凝土基层、 花岗岩路缘石安装、 不锈钢栏杆安装、WORD 整理版优质参考资料人行道彩色面包砖铺设、石材墙面和台阶施工、构筑物施工,施工工期 90 天。四、施工及日常管理方案为了能够保质、 保量、顺利完成本次招标工程, 根据本工程规模,以及施工技术特点, 我公司拟组建强有力的项目经理部,按项目组织施工。在人员、物资设备、资金等方面给予重点保证。本着精干、专业、高效的原则选派具有丰富项目施工管理经验的公司骨干组成项目领导班子,由我公司范围内调集的具有丰富经验、责任心强、能胜任岗位的专业人员组成。(一)、项目部组织机构主要技术管理人员配备有:项目经理、技术负责人、质检员、施工员、安全员、材料员、资料员。(二)项...
