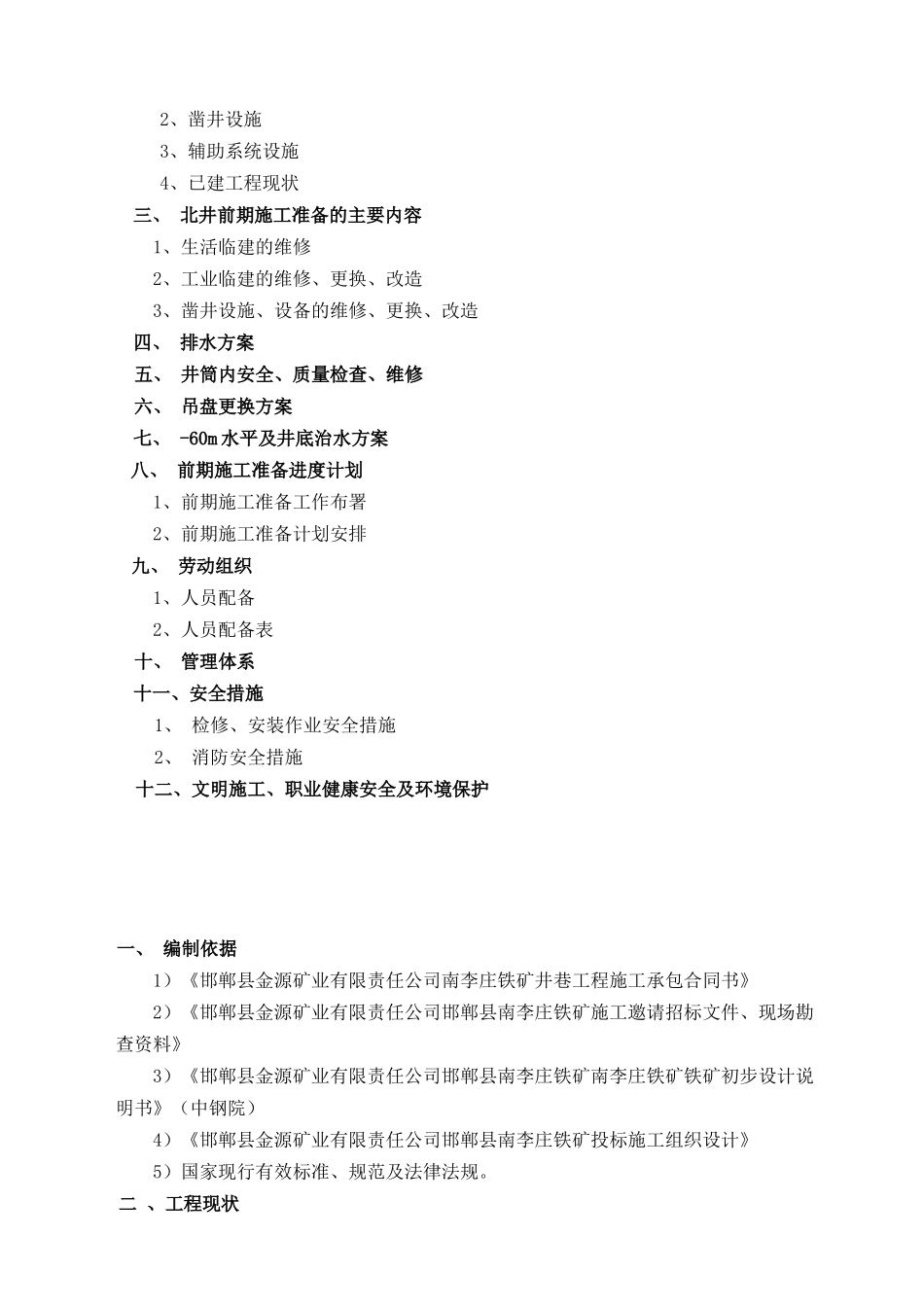

邯郸县金源矿业南李庄铁矿北井工程前期施工准备方案编制: 日期:审核: 日期:批准: 日期:编制单位:华冶资源马万水公司南李庄项目部日 期:二 0 一 0 年三月目 录一、 编制依据二、 工程现状 1、生活及生产临建设施2、凿井设施3、辅助系统设施4、已建工程现状三、 北井前期施工准备的主要内容1、生活临建的维修2、工业临建的维修、更换、改造3、凿井设施、设备的维修、更换、改造四、 排水方案五、 井筒内安全、质量检查、维修六、 吊盘更换方案七、 -60m 水平及井底治水方案八、 前期施工准备进度计划1、前期施工准备工作布署2、前期施工准备计划安排九、 劳动组织1、人员配备2、人员配备表十、 管理体系十一、安全措施1、 检修、安装作业安全措施2、 消防安全措施十二、文明施工、职业健康安全及环境保护一、 编制依据1)《邯郸县金源矿业有限责任公司南李庄铁矿井巷工程施工承包合同书》2)《邯郸县金源矿业有限责任公司邯郸县南李庄铁矿施工邀请招标文件、现场勘查资料》3)《邯郸县金源矿业有限责任公司邯郸县南李庄铁矿南李庄铁矿铁矿初步设计说明书》(中钢院)4)《邯郸县金源矿业有限责任公司邯郸县南李庄铁矿投标施工组织设计》5)国家现行有效标准、规范及法律法规
二 、工程现状邯郸县金源矿业南李庄铁矿于 2007 年暂停建设,目前现场生活及生产设施、凿井设施、辅助系统设施及已建工程状况如下:1、生活及生产临建设施:现场生活临建房屋约 1000m2(职工宿舍、食堂及办公室等),房屋门窗玻璃基本损坏,墙面污损
现场生产临建设施有 3m 提升机房、空压房、配电房、水泥库及井口值班房屋等,这些房屋的屋顶基本损坏
2、凿井设施:1)提升及悬吊设施:现场布置有 2JK-3/20 提升机一台,凿井绞车共 8 台(其中单10 吨绞车 5 台、双 10 吨绞车 2 台、55 型绞车 1 台),经表面检查,其配电设施基
