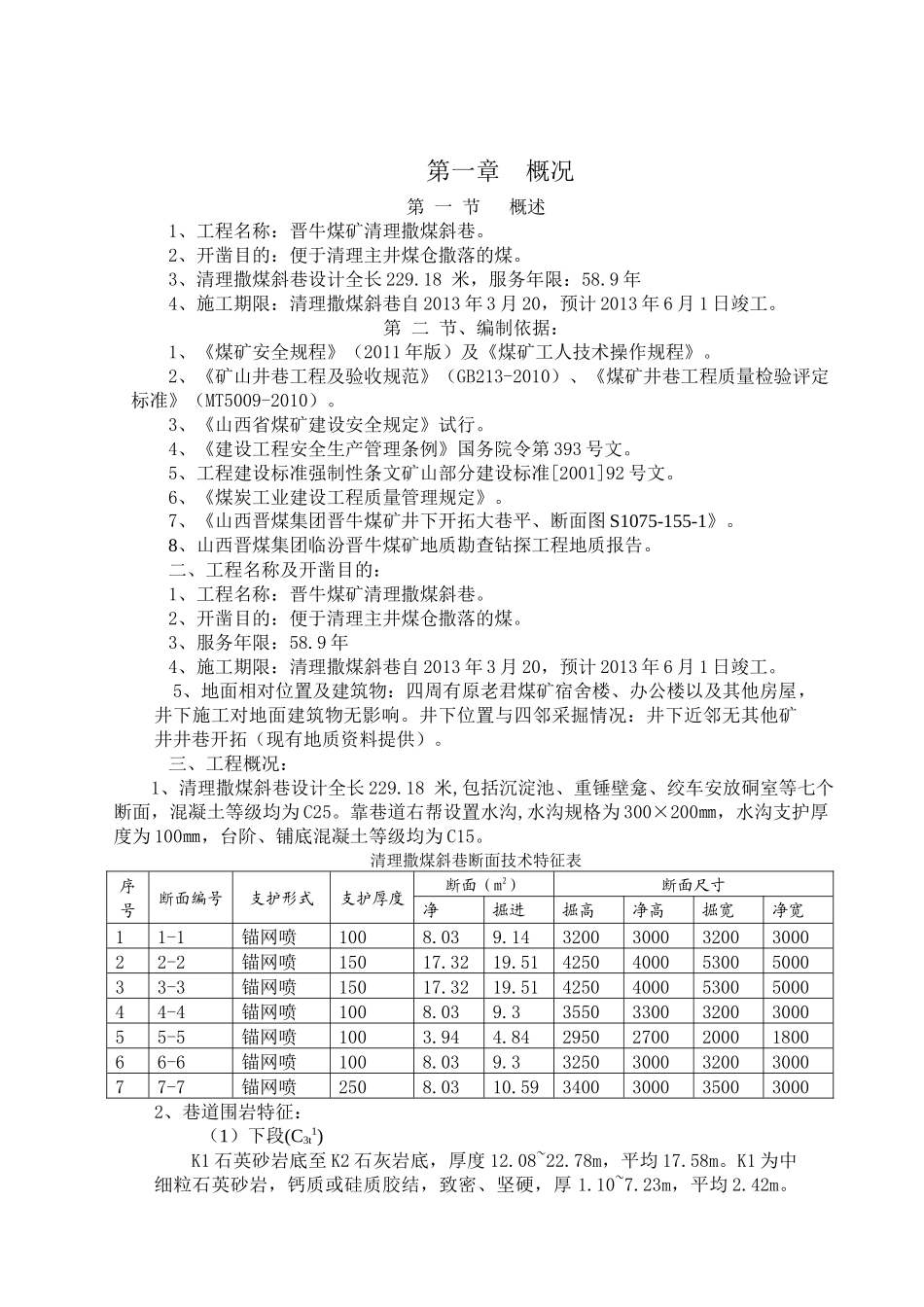

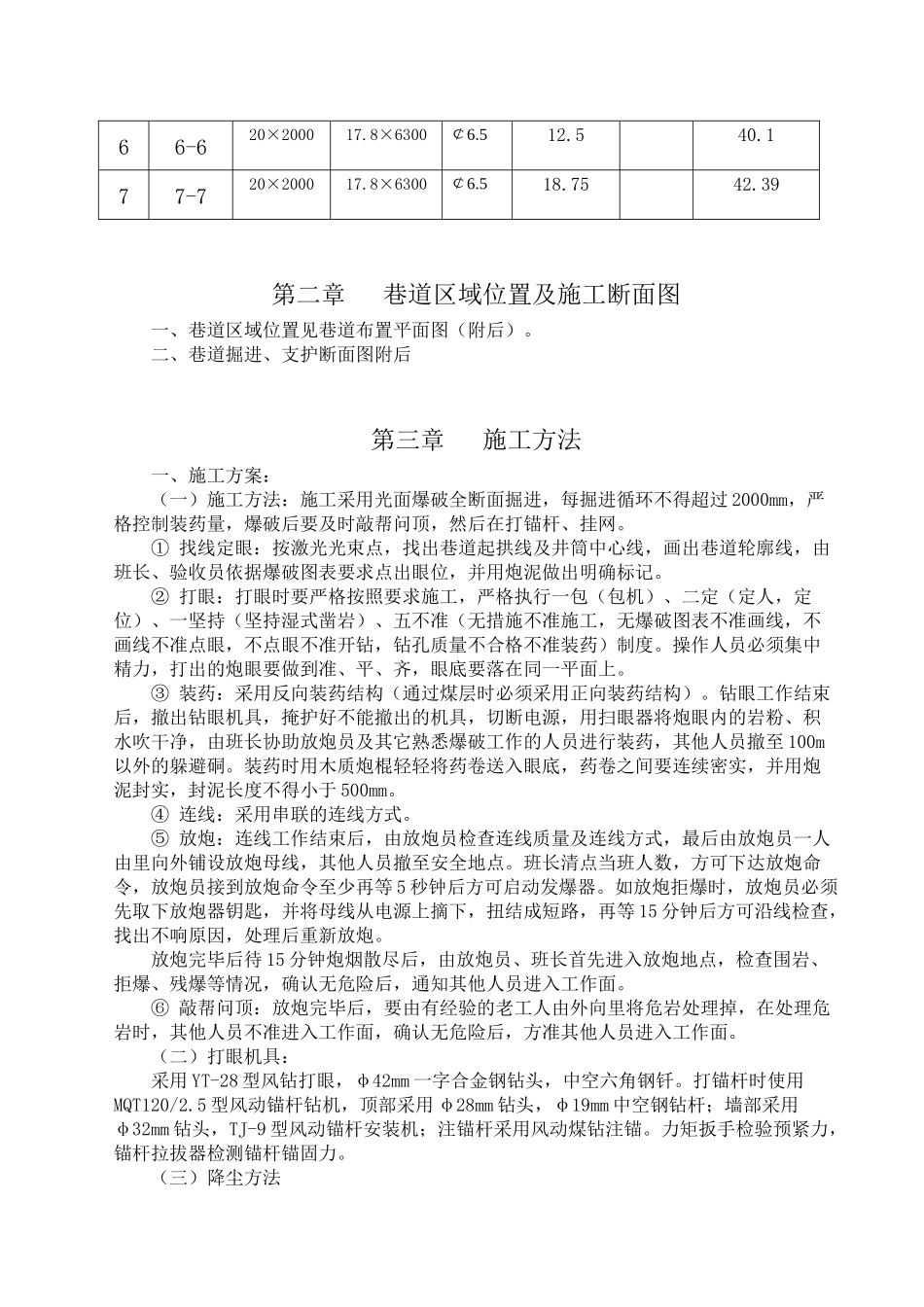

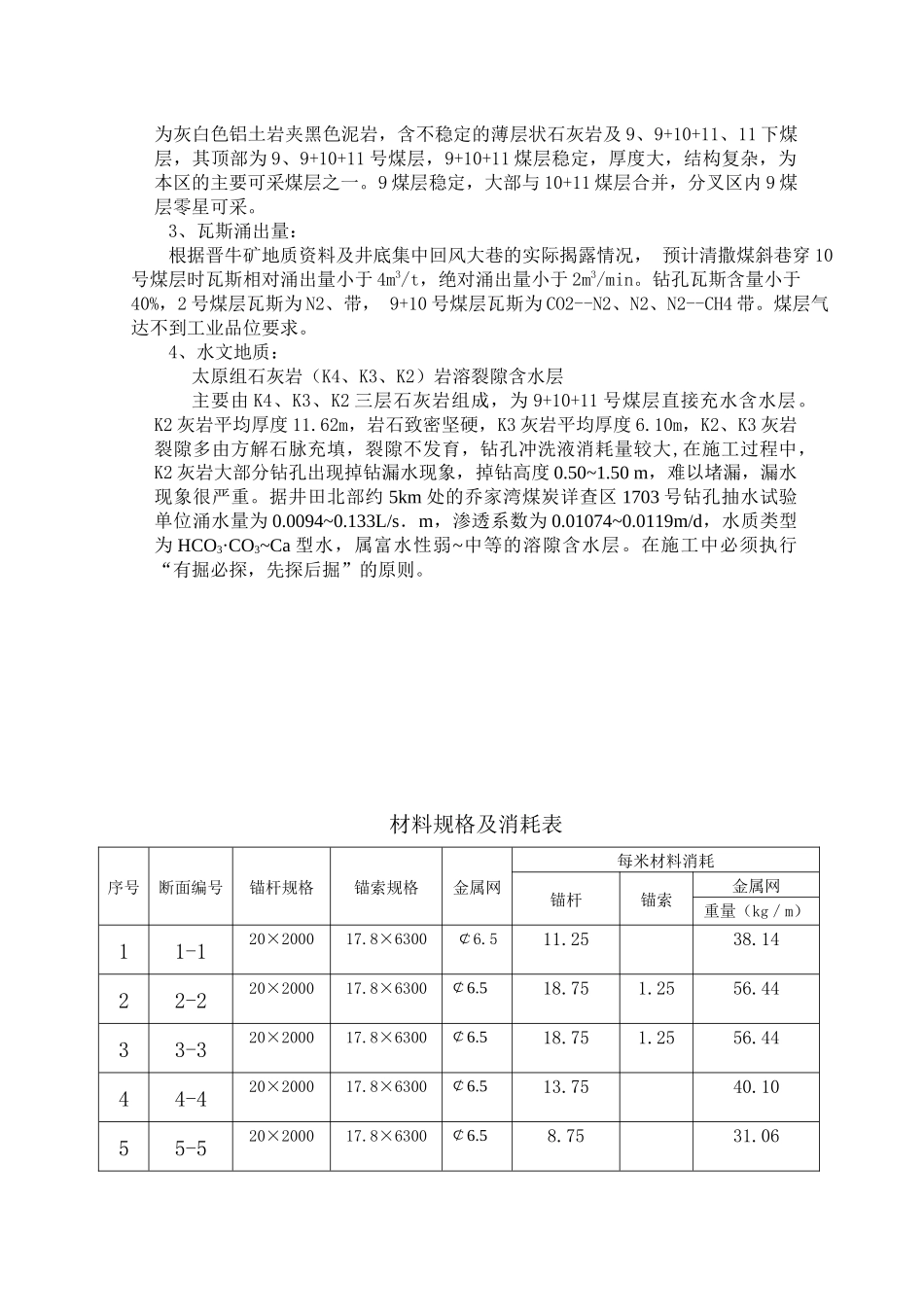

第一章 概况第 一 节 概述1、工程名称:晋牛煤矿清理撒煤斜巷。2、开凿目的:便于清理主井煤仓撒落的煤。3、清理撒煤斜巷设计全长 229.18 米,服务年限:58.9 年4、施工期限:清理撒煤斜巷自 2013 年 3 月 20,预计 2013 年 6 月 1 日竣工。第 二 节、编制依据:1、《煤矿安全规程》(2011 年版)及《煤矿工人技术操作规程》。2、《矿山井巷工程及验收规范》(GB213-2010)、《煤矿井巷工程质量检验评定标准》(MT5009-2010)。3、《山西省煤矿建设安全规定》试行。4、《建设工程安全生产管理条例》国务院令第 393 号文。5、工程建设标准强制性条文矿山部分建设标准[2001]92 号文。6、《煤炭工业建设工程质量管理规定》。7、《山西晋煤集团晋牛煤矿井下开拓大巷平、断面图 S1075-155-1》。8、山西晋煤集团临汾晋牛煤矿地质勘查钻探工程地质报告。二、工程名称及开凿目的:1、工程名称:晋牛煤矿清理撒煤斜巷。2、开凿目的:便于清理主井煤仓撒落的煤。3、服务年限:58.9 年4、施工期限:清理撒煤斜巷自 2013 年 3 月 20,预计 2013 年 6 月 1 日竣工。5、地面相对位置及建筑物:四周有原老君煤矿宿舍楼、办公楼以及其他房屋,井下施工对地面建筑物无影响。井下位置与四邻采掘情况:井下近邻无其他矿井井巷开拓(现有地质资料提供)。三、工程概况:1、清理撒煤斜巷设计全长 229.18 米,包括沉淀池、重锤壁龛、绞车安放硐室等七个断面,混凝土等级均为 C25。靠巷道右帮设置水沟,水沟规格为 300×200㎜,水沟支护厚度为 100㎜,台阶、铺底混凝土等级均为 C15。清理撒煤斜巷断面技术特征表序号断面编号支护形式支护厚度断面(m2)断面尺寸净掘进掘高净高掘宽净宽11-1锚网喷1008.039.14320030003200300022-2锚网喷15017.3219.51425040005300500033-3锚网喷15017.3219.51425040005300500044-4锚网喷1008.039.3355033003200300055-5锚网喷1003.944.84295027002000180066-6锚网喷1008.039.3325030003200300077-7锚网喷2508.0310.5934003000350030002、巷道围岩特征: (1)下段(C3t1)K1 石英砂岩底至 K2 石灰岩底,厚度 12.08~22.78m,平均 17.58m。K1 为中细粒石英砂岩,钙质或硅质胶结,致密、坚硬,厚 1.10~7.23m,平均 2.42m。为灰白色铝土岩夹黑色泥岩,含不稳定的薄层状石灰岩及 9、9+10+11、11 下煤层,其顶部为 9、9+10+11 号煤层,9+10+11 煤层稳定,厚度大,结构复杂,为本区的主要可...
