×××办公楼施工现场临时用电施 工 组 织 设 计编制:×××、×××审核: ×××批准: ×××××市××建筑安装工程有限公司×××年××月××日施工组织(应急方案)设计审批表建设单位: ***建设发展公司 施工单位:上海***工程总承包有限责任公司 编 制 人: 梁伍华 设计单位: *** 工程名称:***造船基地 1#切割工场、1#部件工场 编制日期:2005 年 月 日 工程处级审批技术负责人: 审批意见:工程处有关股(组)室: 公司级审批总工程师: 审批意见:公司有关科(部)室: 说明备注审批手续根据公司对施工组织设计编制范围的要求,逐级审批,并在说明栏中指明本施工组织设计审批的范围

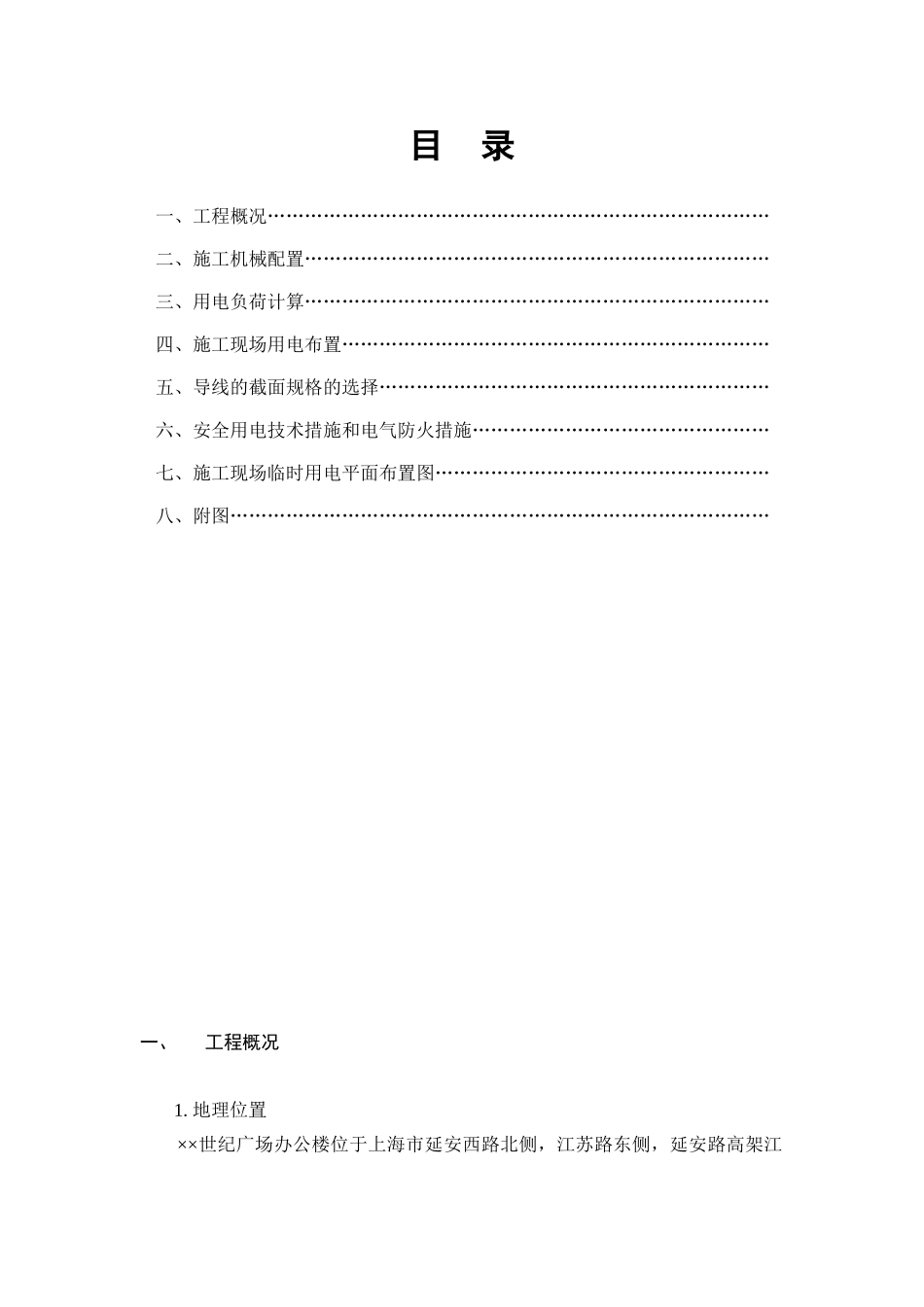

目 录一、工程概况………………………………………………………………………二、施工机械配置…………………………………………………………………三、用电负荷计算…………………………………………………………………四、施工现场用电布置……………………………………………………………五、导线的截面规格的选择………………………………………………………六、安全用电技术措施和电气防火措施…………………………………………七、施工现场临时用电平面布置图………………………………………………八、附图……………………………………………………………………………一、工程概况1
地理位置××世纪广场办公楼位于上海市延安西路北侧,江苏路东侧,延安路高架江苏路出口处,占地面积约 20000㎡,该工程为两栋综合办公楼,总建筑面积:151000㎡,地下二层、地上 28 层,1~3 层为裙楼,4~28 层为两塔楼
本工程建设单位:上海××房地产开发有限公司 总包单位:××建筑安装工程公司 设计单位:××建筑设计所 监理单位:××监理有限公司3
红线外架空电力线路架空电力线路从上到下共有三层,第一层线路电压等级为
