总 目 录1
施工平面布置4
施工进度计划表5
施工管理机构及人员配置6
质量目标及保证措施7
安全施工措施8
锅炉施工方案9
汽轮机施工方案10
电气施工方案11
热工测量信自动控制系统施工方案12
主要机具一览表13
对甲方的要求1
1 四川省某化工有限公司二期技改工程热电设备安装合同1
2 四川省某化工有限公司提供的招标文件和设备有关技术资料
3 自贡市轻工业、井矿盐工业设计研究院设计的热机施工图
施工中执行的有关国家、行业规范
4 甲方对该工程的安装、进度要求
1 工程概况四川省某化工有限公司二期技改工程由集团公司投资 3000 万元
工程主要包括制硝、热电、矿山三大部分
制硝、热电为外协工程,矿山技改为自营工程
2 工期要求工程预计 2003 年 9 月下旬进行设备安装和配套土建工程
2003 年 12 月中旬,设备安装调试、土建工程、防腐、浇注料、保温等施工队均在现场
2004 年 1月上旬,设备联动试车
3 过程范围工程主要内容:35t/h 锅炉一台,3000KW 背压汽轮发电机组一套,汽机房行车一台,除灰系统桥抓一台
水处理系统,主蒸汽管并网和与现有 25t/h 减温减压器连接,以及相配套的辅机、锅炉炉墙砌筑、电气、电控、仪表、管缆线、设备及管线防腐、车间照明等设备、设施的安装、调试、联动试车、试生产,至移交正式生产前的全部工作
4 主要设备及材料的供应方式:设备、主材由建设方提供,辅材由承建方自行采购;热电闸的非标设备制造属于单位工程计价包干:材料采购、设备制造运到安装现场

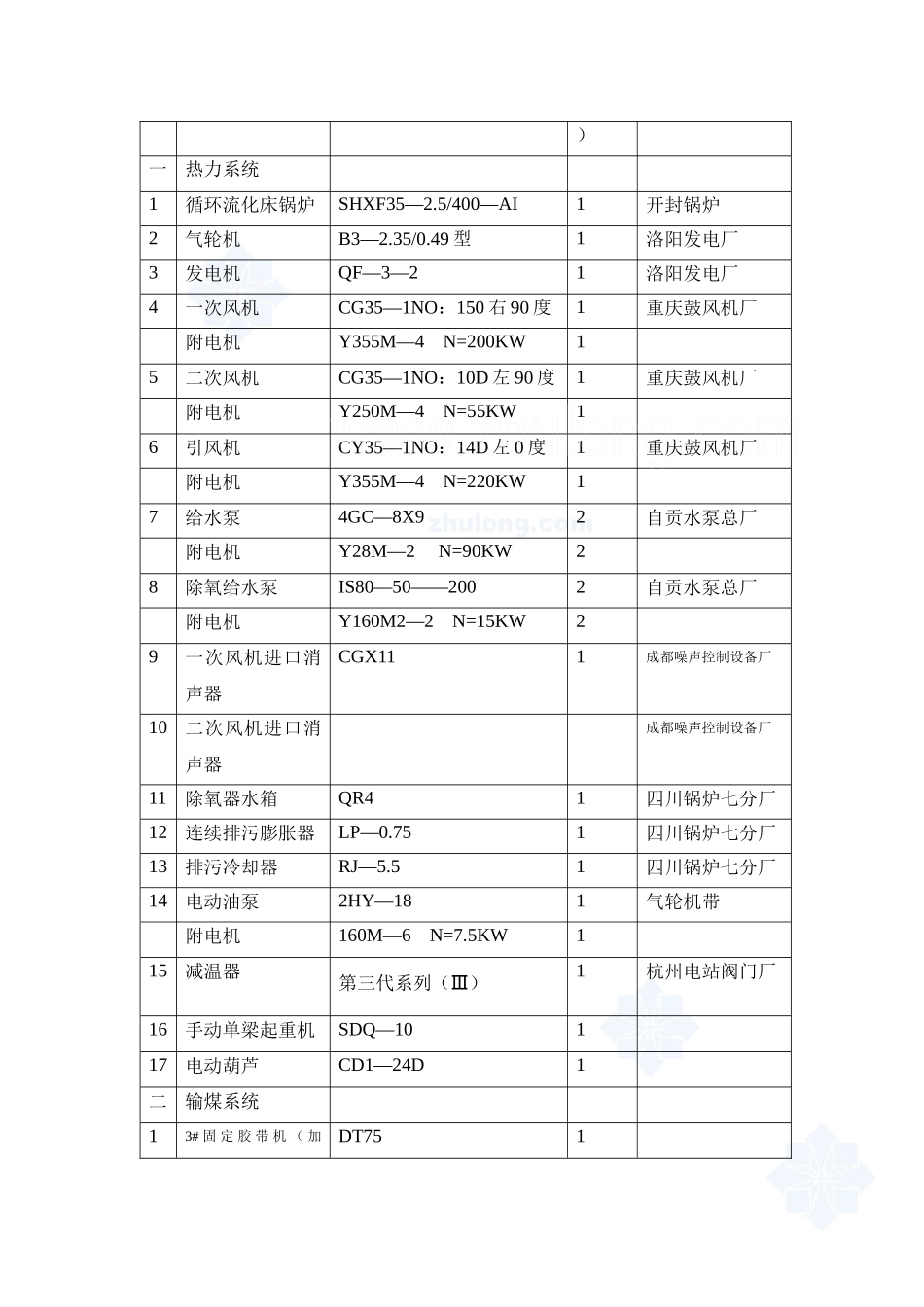

5 主要设备一览表设备名称型号及规格数量(台备注)一热力系统1循环流化床锅炉SHXF35—2
5/400—AI1开封锅炉2气轮机B3—2
49 型1洛阳发电厂3发电机QF—
