目 录 工程概况本工程主要实施内容为新建模拟堆坑的基坑围护和模拟堆坑土建施工
基坑开挖深,设计采用钻孔灌注桩围护旋喷桩止水,并采用一道混凝土顶圈梁,钻孔灌注桩为两排,为 Φ,有效桩长,高压旋喷桩为 Φ,设置在两排钻孔灌注桩中间
模拟堆坑混凝土设计强度等级为,抗渗等级为,底板厚度为,侧壁厚度~不等
围护结构 Φ 钻孔灌注桩,桩长,共计根;结构基础 Φ 钻孔灌注桩,桩长,共计根;围护结构 Φ 高压旋喷桩,桩长,共计根;主体结构钢筋用量约:㎏,混凝土约;土方开挖量约
本工程施工特点是:工程量小,安全及文明施工要求高,技术难度大,场地进出不便,工期紧迫,基坑深度深,加上在原有老厂房内施工,对净高度和宽度在施工中有一定限制,因此,必须加强管理,做好充分施工准备,合理安排施工程序,认真落实施工组织和技术措施,精心施工,确保安全,保质保量顺利完成
施工部署()首先进行放坡开挖施工,以满足围护结构施工条件
()放坡开挖施工完成后,即可开始施工基坑围护结构
因钻孔灌注桩位于厂房内部,受净空限制,钻孔桩钢筋笼采用分段制作、孔口连接的方法,确保钻孔桩的质量
为保护现场环境,拟采用钢板箱作为沉淀池
高压旋喷直径为,故选用两重管法进行施工

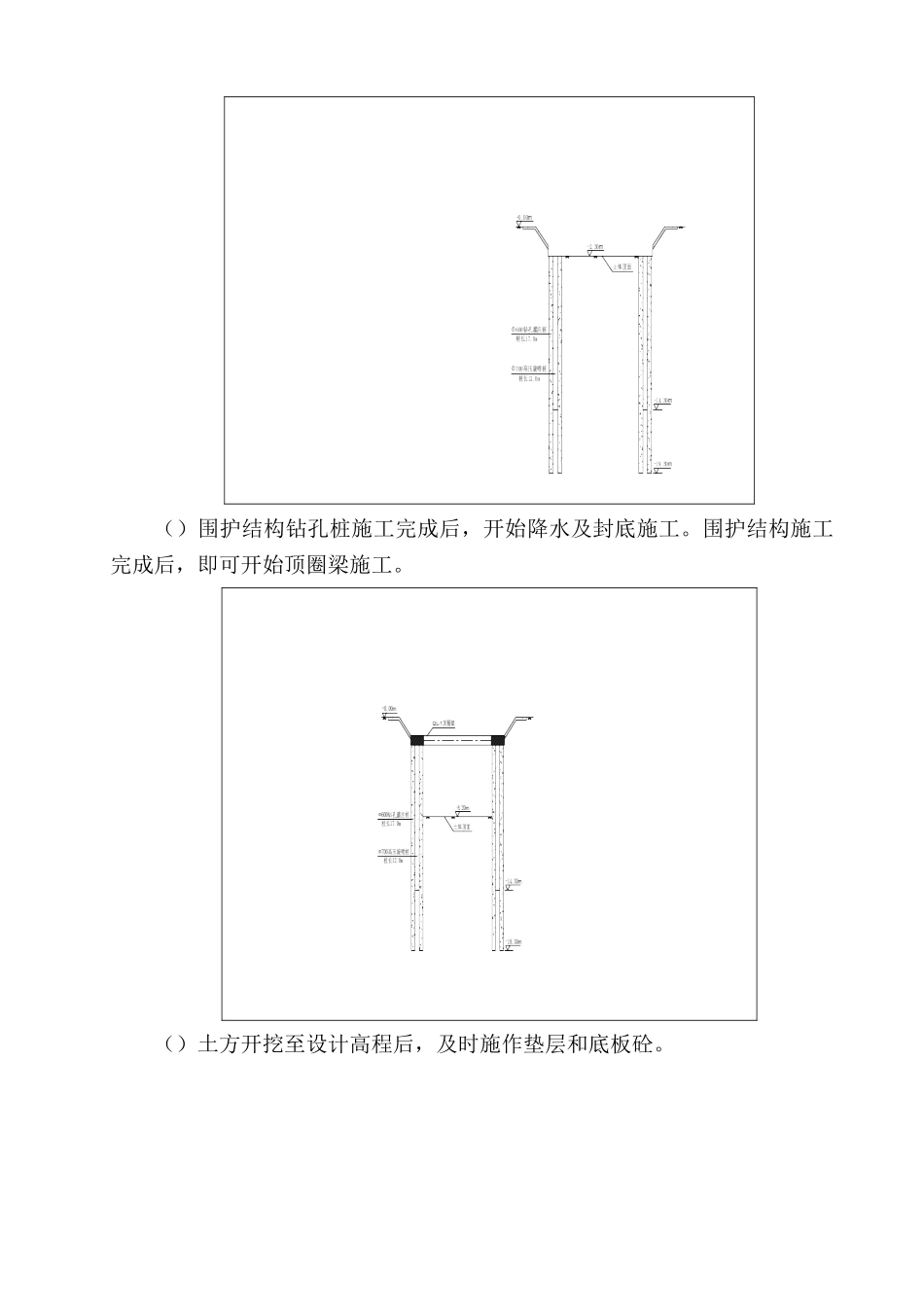

()围护结构钻孔桩施工完成后,开始降水及封底施工
围护结构施工完成后,即可开始顶圈梁施工
()土方开挖至设计高程后,及时施作垫层和底板砼
()底板混凝土达到设计强度后,即开始施工侧壁,第一次侧壁浇注至接管平台面(),高度为
()第二次浇注至,高度为
同步施工二次浇注球面段及坡段
()第三次浇注至,高度为
同步施工二次浇注直线段
并同步回填及修复地面
施工进度计划虽然本工程量很小,但对工程的施工难度一点不小,特别是工期,为此我公司将发挥本身的综合优势,协调、交叉、搭接各专业工序之间的施工,确保本工程按日历天内完成
(施工网络计划图见附图一) 施工总平面图 现场仅
