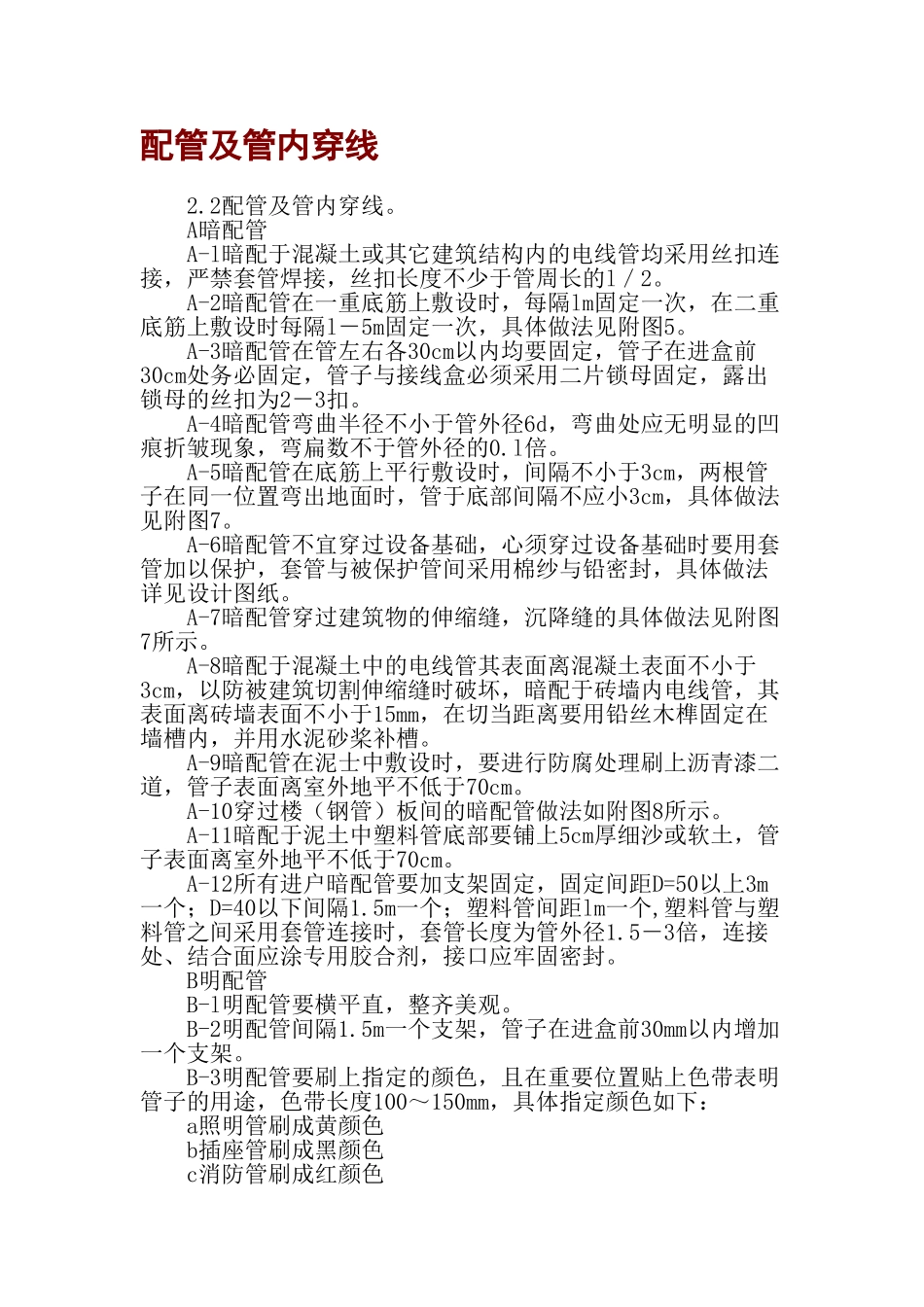

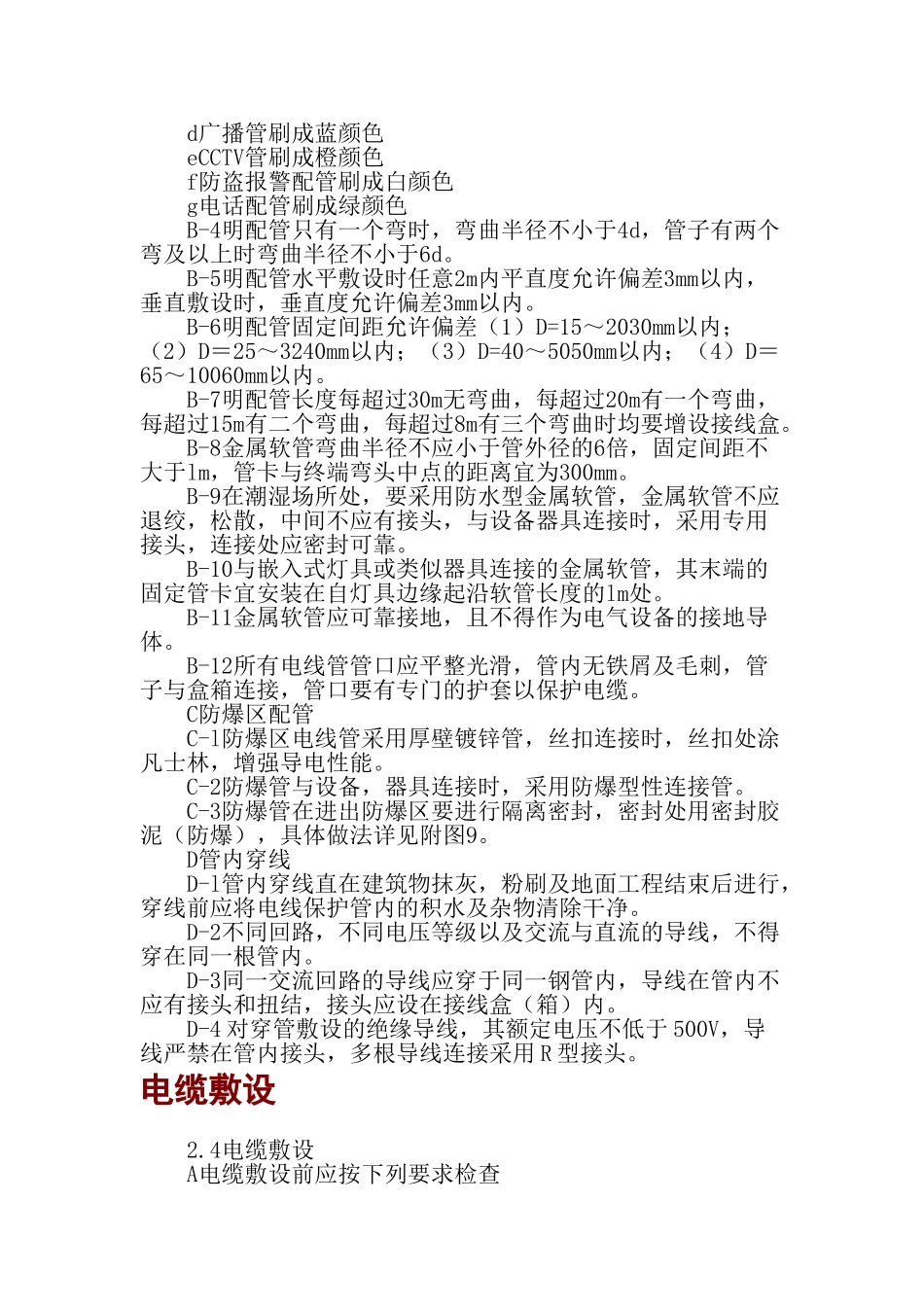

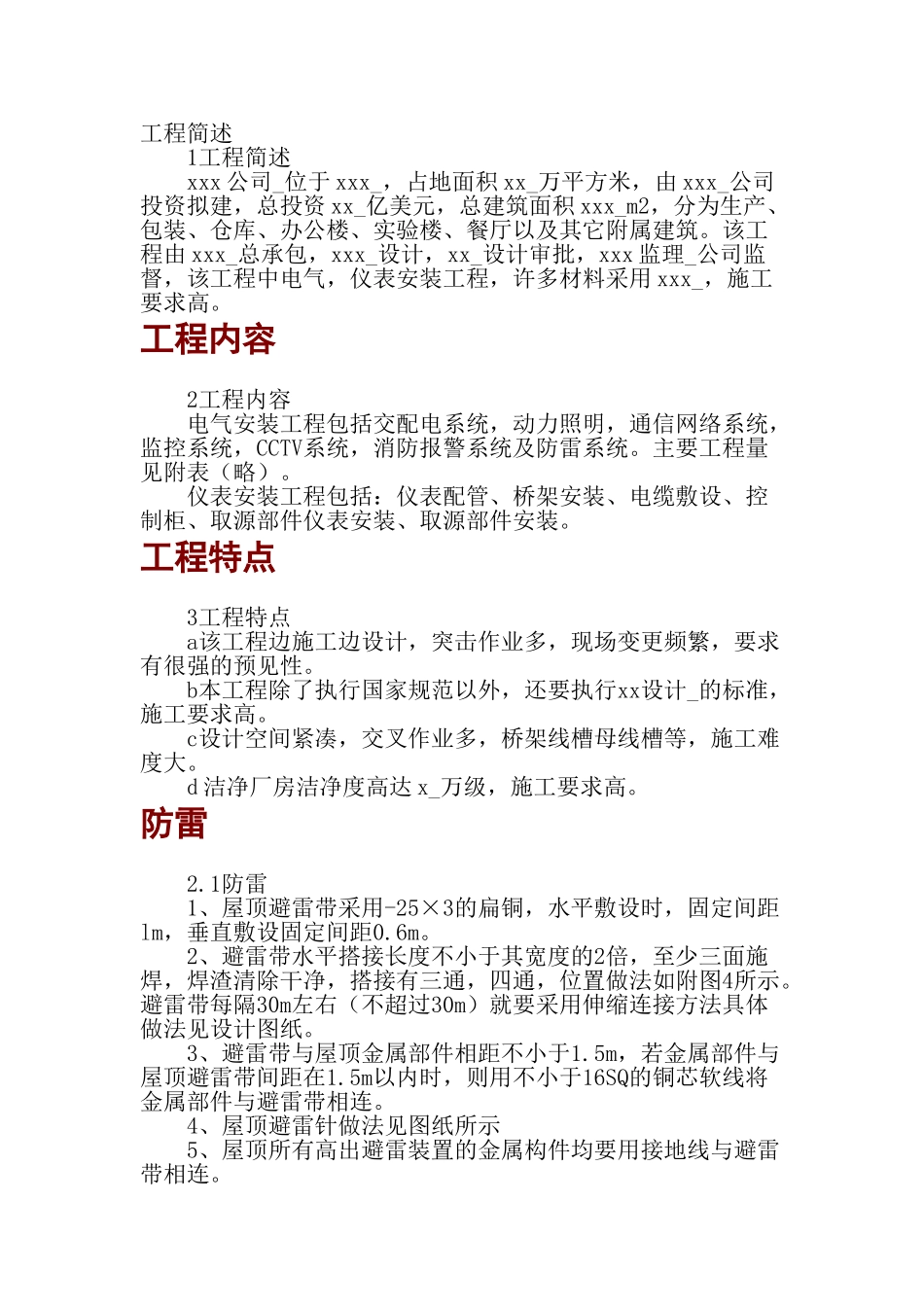

工程简述 1工程简述 xxx 公司_位于 xxx_,占地面积 xx_万平方米,由 xxx_公司投资拟建,总投资 xx_亿美元,总建筑面积 xxx_m2,分为生产、包装、仓库、办公楼、实验楼、餐厅以及其它附属建筑。该工程由 xxx_总承包,xxx_设计,xx_设计审批,xxx 监理_公司监督,该工程中电气,仪表安装工程,许多材料采用 xxx_,施工要求高。工程内容 第 1 页 共 16 页 2工程内容 电气安装工程包括交配电系统,动力照明,通信网络系统,监控系统,CCTV系统,消防报警系统及防雷系统。主要工程量见附表(略)。 仪表安装工程包括:仪表配管、桥架安装、电缆敷设、控制柜、取源部件仪表安装、取源部件安装。工程特点 第 1 页 共 16 页 3工程特点 a该工程边施工边设计,突击作业多,现场变更频繁,要求有很强的预见性。 b本工程除了执行国家规范以外,还要执行xx设计_的标准,施工要求高。 c设计空间紧凑,交叉作业多,桥架线槽母线槽等,施工难度大。 d 洁净厂房洁净度高达 x_万级,施工要求高。防雷 第 1 页 共 16 页 2.1防雷 1、屋顶避雷带采用-25×3的扁铜,水平敷设时,固定间距lm,垂直敷设固定间距0.6m。 2、避雷带水平搭接长度不小于其宽度的2倍,至少三面施焊,焊渣清除干净,搭接有三通,四通,位置做法如附图4所示。避雷带每隔30m左右(不超过30m)就要采用伸缩连接方法具体做法见设计图纸。 3、避雷带与屋顶金属部件相距不小于1.5m,若金属部件与屋顶避雷带间距在1.5m以内时,则用不小于16SQ的铜芯软线将金属部件与避雷带相连。 4、屋顶避雷针做法见图纸所示 5、屋顶所有高出避雷装置的金属构件均要用接地线与避雷带相连。配管及管内穿线 第 2 页 共 16 页 2.2配管及管内穿线。 A暗配管 A-l暗配于混凝土或其它建筑结构内的电线管均采用丝扣连接,严禁套管焊接,丝扣长度不少于管周长的l/2。 A-2暗配管在一重底筋上敷设时,每隔lm固定一次,在二重底筋上敷设时每隔l-5m固定一次,具体做法见附图5。 A-3暗配管在管左右各30cm以内均要固定,管子在进盒前30cm处务必固定,管子与接线盒必须采用二片锁母固定,露出锁母的丝扣为2-3扣。 A-4暗配管弯曲半径不小于管外径6d,弯曲处应无明显的凹痕折皱现象,弯扁数不于管外径的0.l倍。 A-5暗配管在底筋上平行敷设时,间隔不小于3cm,两根管子在同一位置弯出地面时,管于底部间隔不应小3cm,具体做法见附图7。 A-6暗配管不宜穿过设备基础,心须穿过设...
