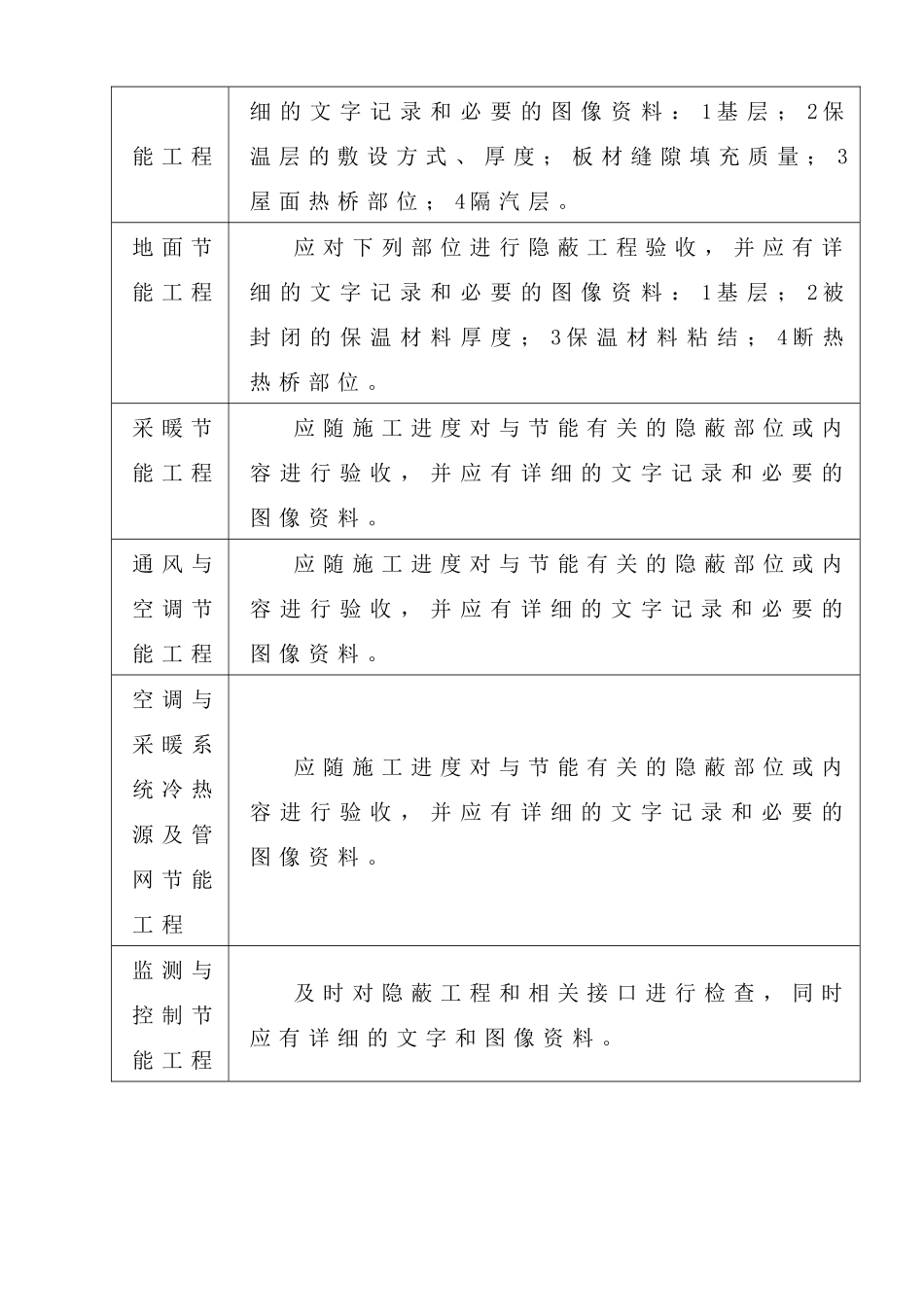

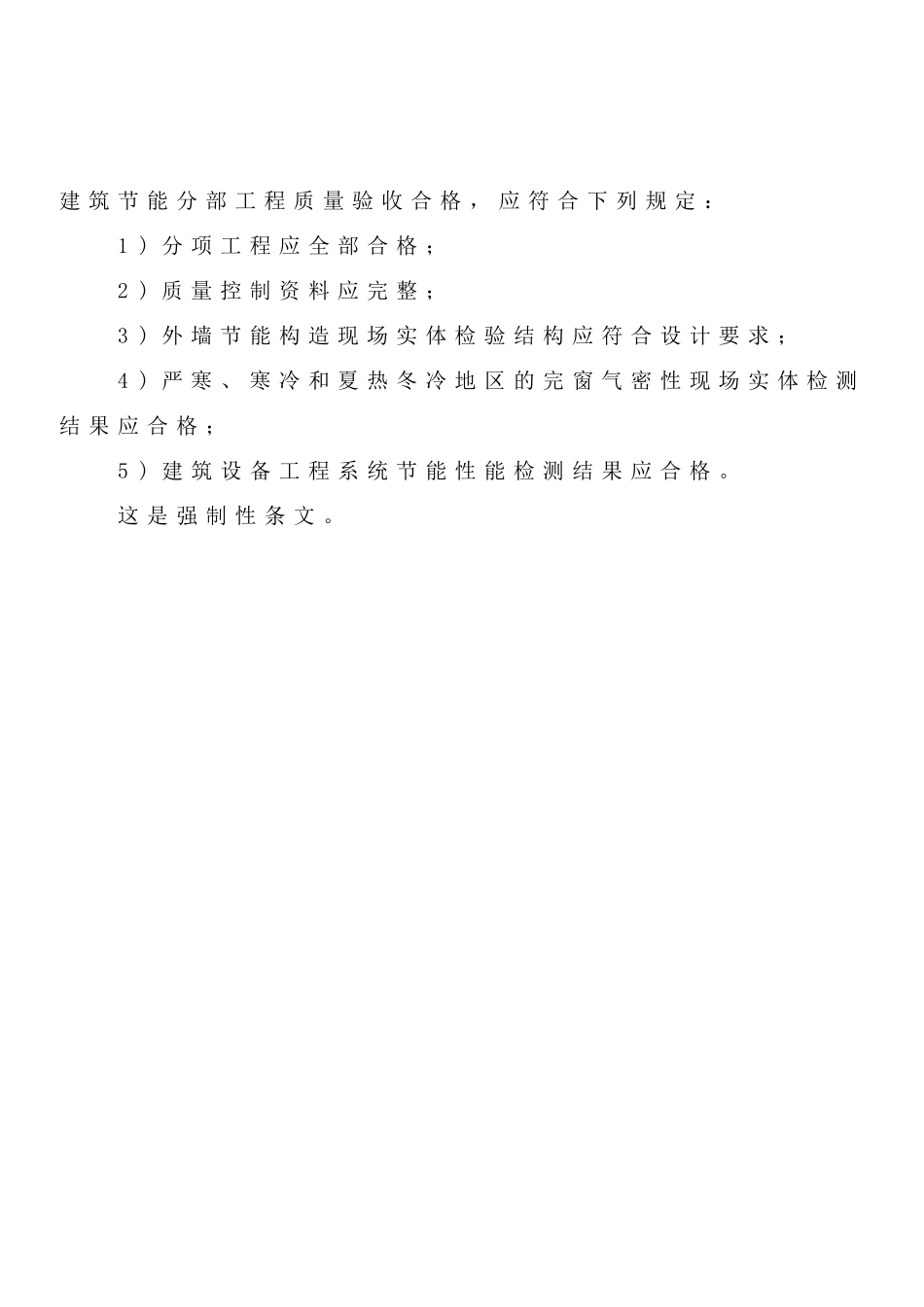

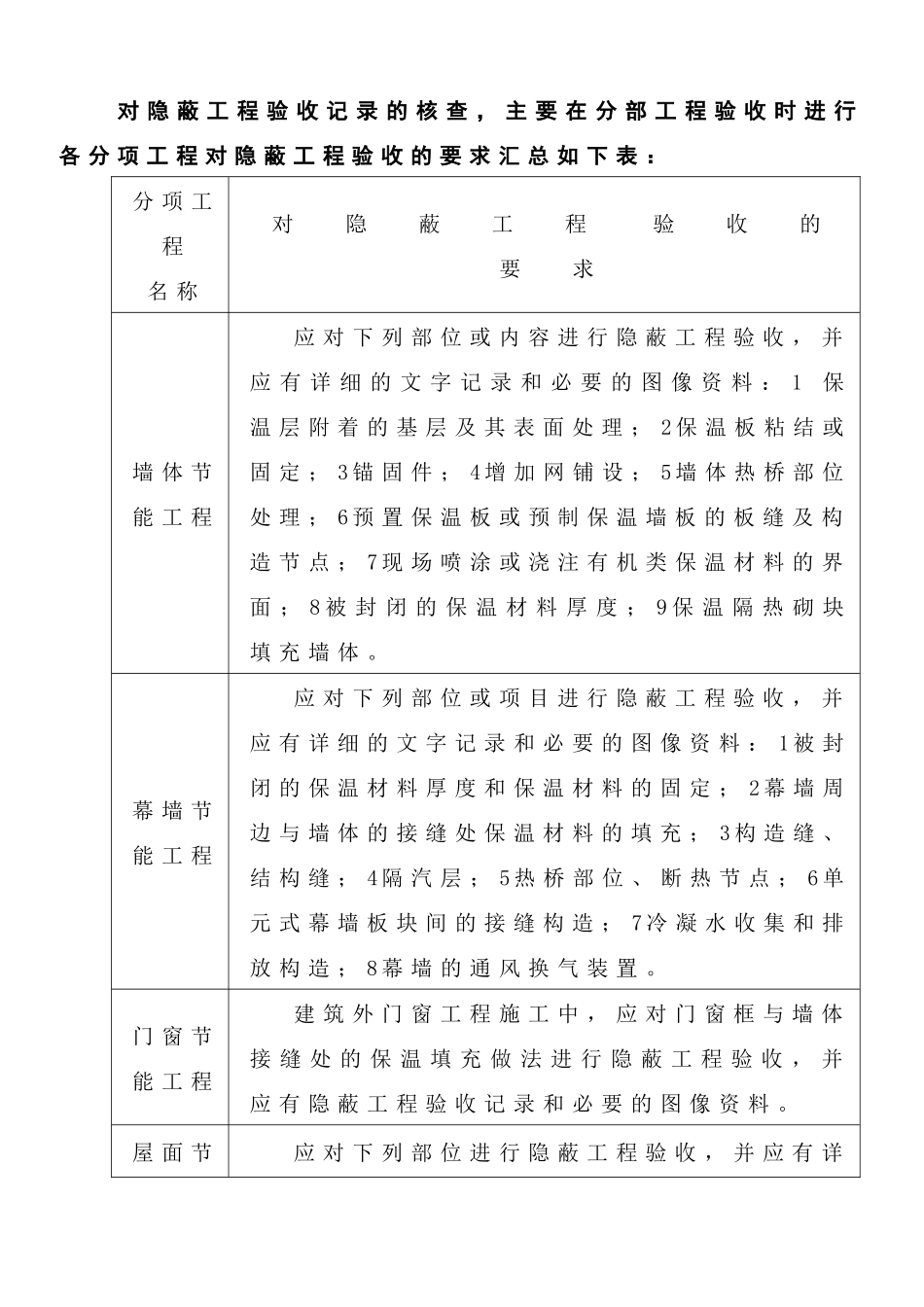

对 隐 蔽 工 程 验 收 记 录 的 核 查 , 主 要 在 分 部 工 程 验 收 时 进 行各 分 项 工 程 对 隐 蔽 工 程 验 收 的 要 求 汇 总 如 下 表 :分 项 工程名 称对 隐 蔽 工 程 验 收 的 要 求墙 体 节能 工 程应 对 下 列 部 位 或 内 容 进 行 隐 蔽 工 程 验 收 , 并应 有 详 细 的 文 字 记 录 和 必 要 的 图 像 资 料 : 1 保温 层 附 着 的 基 层 及 其 表 面 处 理 ; 2 保 温 板 粘 结 或固 定 ; 3 锚 固 件 ; 4 增 加 网 铺 设 ; 5 墙 体 热 桥 部 位处 理 ; 6 预 置 保 温 板 或 预 制 保 温 墙 板 的 板 缝 及 构造 节 点 ; 7 现 场 喷 涂 或 浇 注 有 机 类 保 温 材 料 的 界面 ; 8 被 封 闭 的 保 温 材 料 厚 度 ; 9 保 温 隔 热 砌 块填 充 墙 体 。幕 墙 节能 工 程应 对 下 列 部 位 或 项 目 进 行 隐 蔽 工 程 验 收 , 并应 有 详 细 的 文 字 记 录 和 必 要 的 图 像 资 料 : 1 被 封闭 的 保 温 材 料 厚 度 和 保 温 材 料 的 固 定 ; 2 幕 墙 周边 与 墙 体 的 接 缝 处 保 温 材 料 的 填 充 ; 3 构 造 缝 、结 构 缝 ; 4 隔 汽 层 ; 5 热 桥 部 位 、 断 热 节 点 ; 6 单元 式 幕 墙 板 块 间 的 接 缝 构 造 ; 7 冷 凝 水 收 集 和 排放 构 造 ; 8 幕 墙 的 通 风 换 气 装 置 。门 窗 节能 工 程建 筑 外 门 窗 工 程 施 工 中 , 应 对 门 窗 框 与 墙 体接 缝 处 的 保 温 填 充 做 法 进 行 隐 蔽 工 程 验 收 , 并应 有 隐 蔽 工 程 验 收 记 录 和 必 要 的 图 像 资 料 。屋 面 节应 对 下 列 部 位 进 行 隐 蔽 工 程 验 收 , 并 应 有 详能 工 程细 的 文 字 记 录 和 必 要 的 图 像 资 料 : 1 基 层 ; 2 保温 层 的 敷 设 方 式 、 厚 度 ; 板 材 缝 隙 填 充 质 量 ; 3屋 面 热 桥 部 位 ; 4 隔 汽 层 。地 面 节能 工 程应 对 下 列 部 位 进 行 隐 蔽 工...
