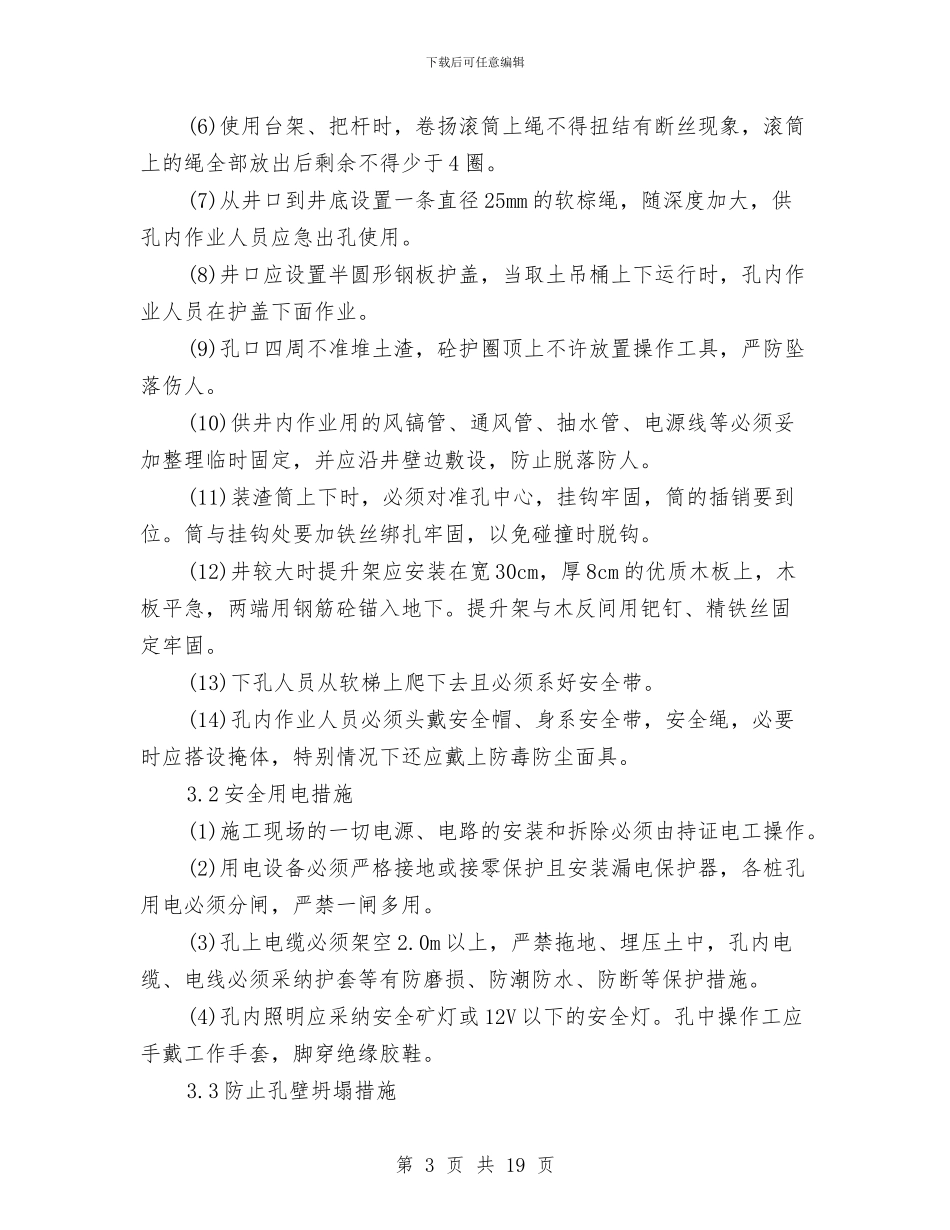

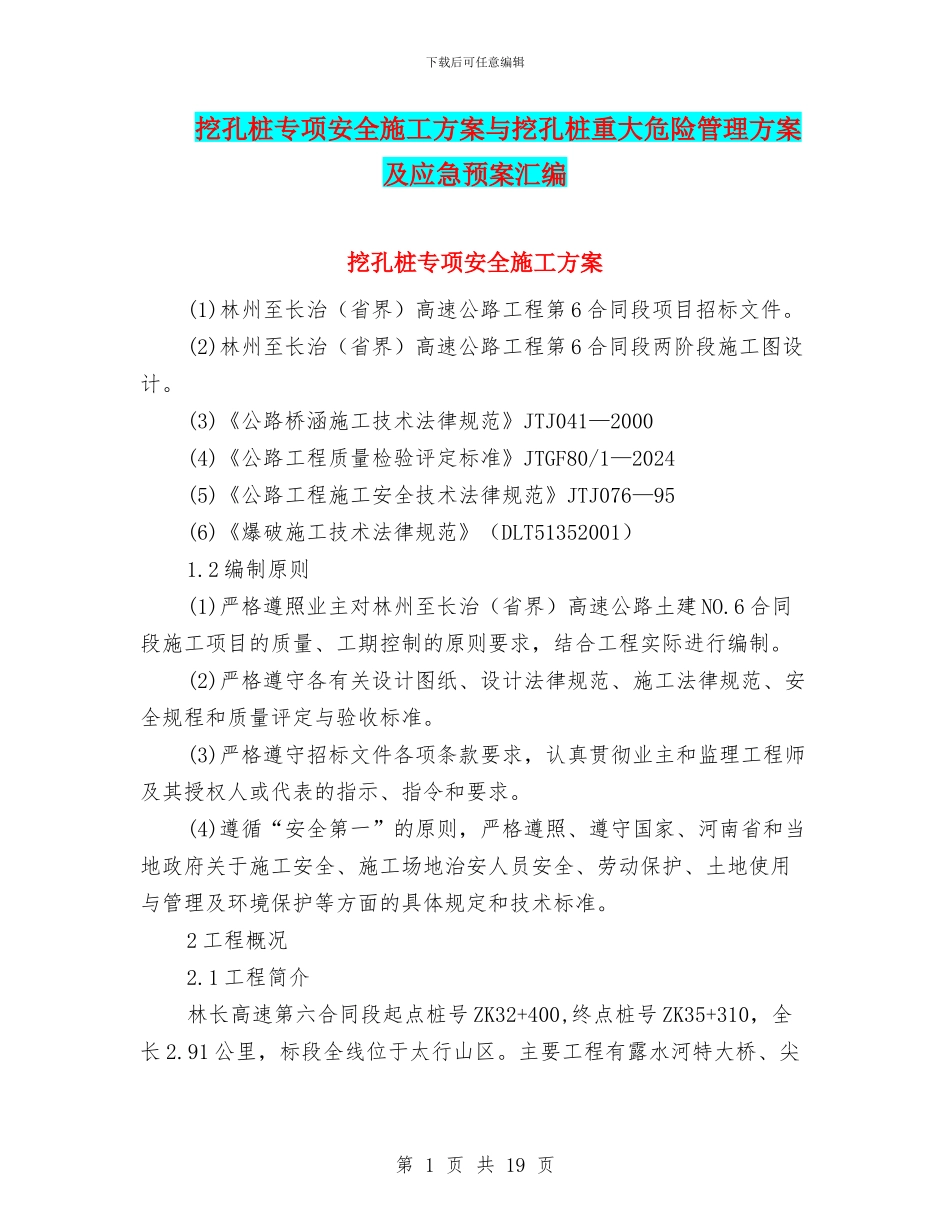

下载后可任意编辑挖孔桩专项安全施工方案与挖孔桩重大危险管理方案及应急预案汇编挖孔桩专项安全施工方案(1)林州至长治(省界)高速公路工程第 6 合同段项目招标文件
(2)林州至长治(省界)高速公路工程第 6 合同段两阶段施工图设计
(3)《公路桥涵施工技术法律规范》JTJ041—2000(4)《公路工程质量检验评定标准》JTGF80/1—2024(5)《公路工程施工安全技术法律规范》JTJ076—95(6)《爆破施工技术法律规范》(DLT51352001)1
2 编制原则(1)严格遵照业主对林州至长治(省界)高速公路土建 NO
6 合同段施工项目的质量、工期控制的原则要求,结合工程实际进行编制
(2)严格遵守各有关设计图纸、设计法律规范、施工法律规范、安全规程和质量评定与验收标准
(3)严格遵守招标文件各项条款要求,认真贯彻业主和监理工程师及其授权人或代表的指示、指令和要求
(4)遵循“安全第一”的原则,严格遵照、遵守国家、河南省和当地政府关于施工安全、施工场地治安人员安全、劳动保护、土地使用与管理及环境保护等方面的具体规定和技术标准

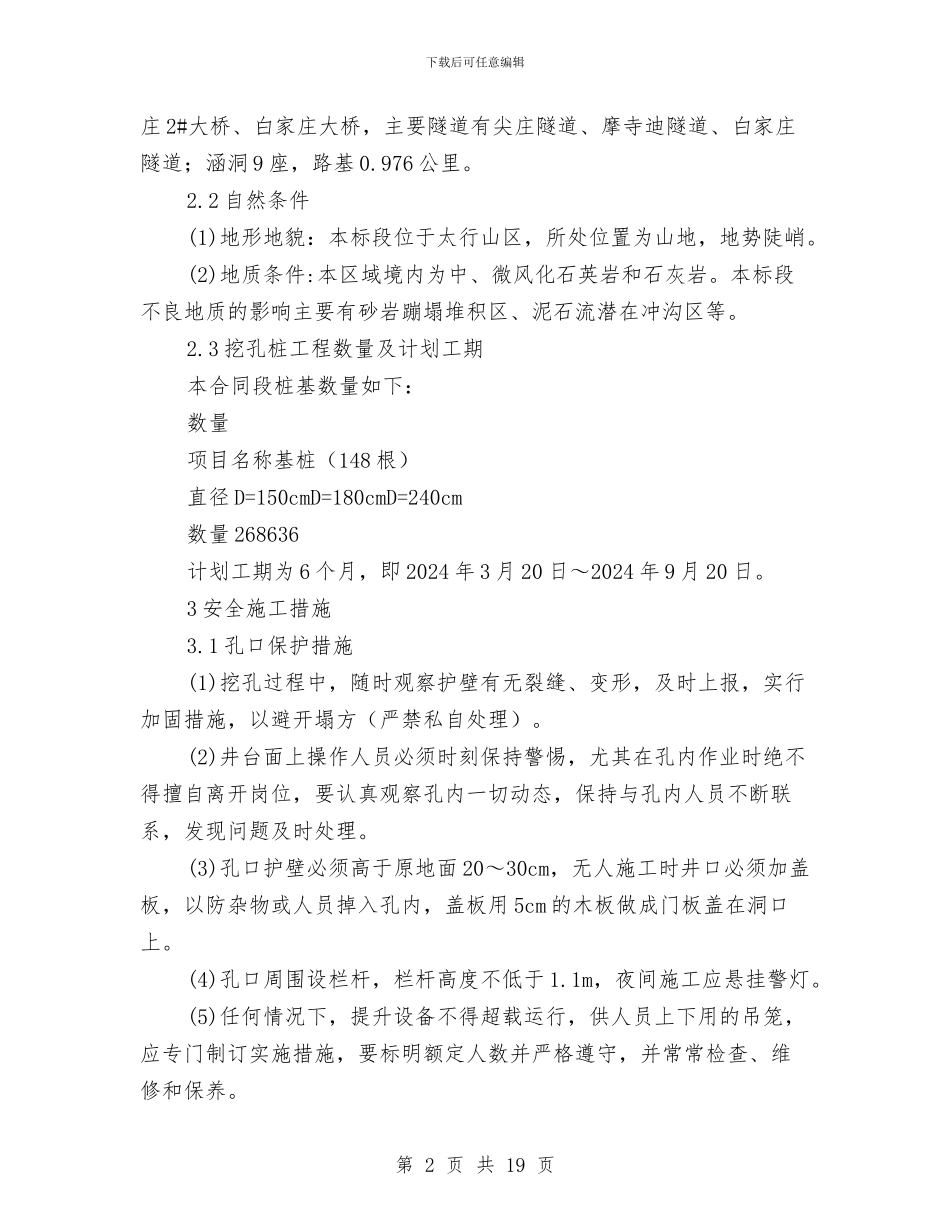

2 工程概况2
1 工程简介林长高速第六合同段起点桩号 ZK32+400,终点桩号 ZK35+310,全长 2
91 公里,标段全线位于太行山区
主要工程有露水河特大桥、尖第 1 页 共 19 页下载后可任意编辑庄 2#大桥、白家庄大桥,主要隧道有尖庄隧道、摩寺迪隧道、白家庄隧道;涵洞 9 座,路基 0
976 公里
2 自然条件(1)地形地貌:本标段位于太行山区,所处位置为山地,地势陡峭
(2)地质条件:本区域境内为中、微风化石英岩和石灰岩
本标段不良地质的影响主要有砂岩蹦塌堆积区、泥石流潜在冲沟区等
3 挖孔桩工程数量及计划工期本合同段桩基数量如下:数量项目名称基桩(148 根)直径 D=150cmD=180cmD=240cm数量
