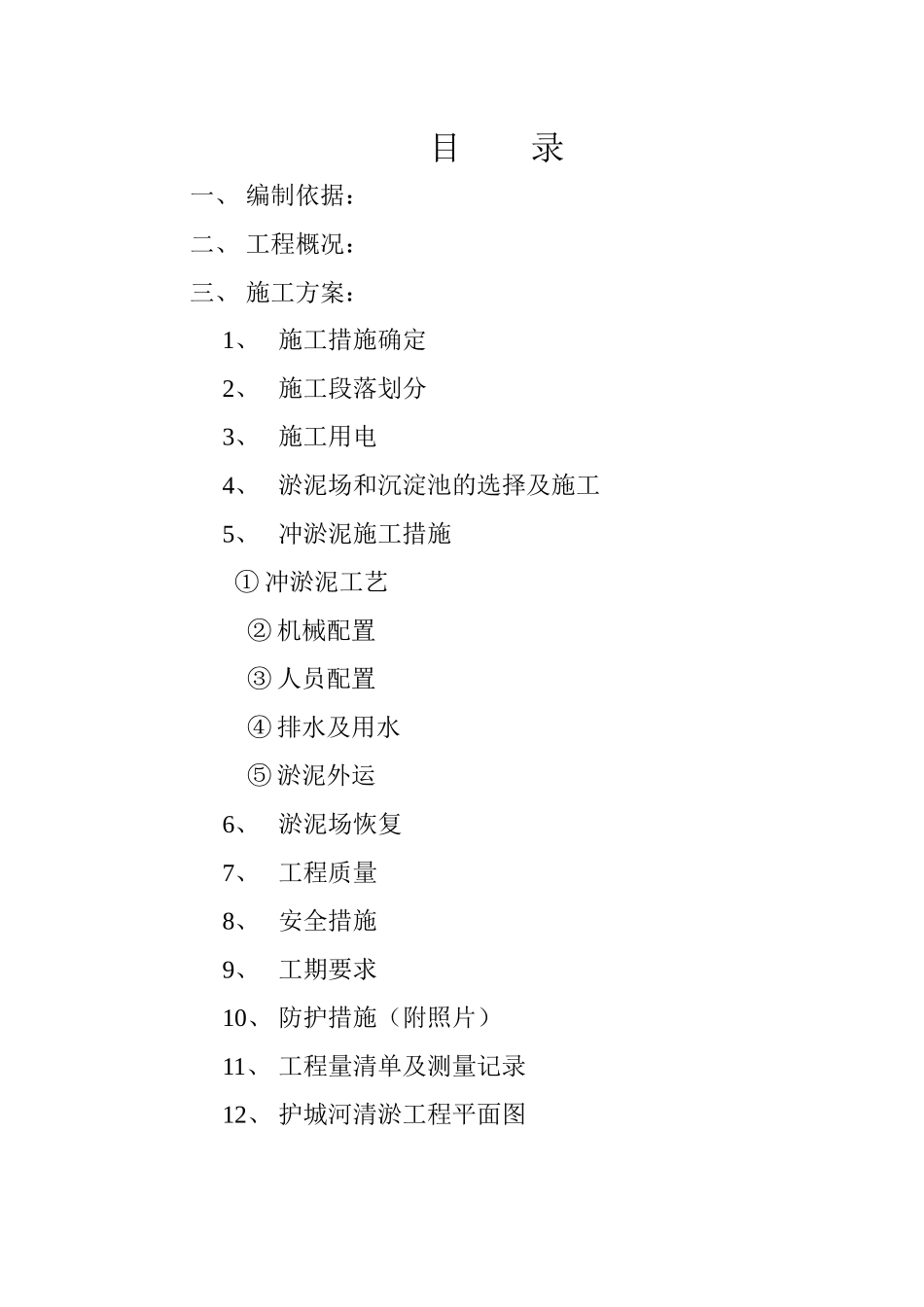

***护城河清淤工程施工组织设计2010.10.24目 录一、 编制依据:二、 工程概况:三、 施工方案:1、 施工措施确定2、 施工段落划分3、 施工用电4、 淤泥场和沉淀池的选择及施工5、 冲淤泥施工措施 ① 冲淤泥工艺② 机械配置③ 人员配置④ 排水及用水⑤ 淤泥外运6、 淤泥场恢复7、 工程质量8、 安全措施9、 工期要求10、 防护措施(附照片)11、 工程量清单及测量记录12、 护城河清淤工程平面图****护城河清淤工程施工组织设计一、 编制依据:有关技术及安全操作规范二、 工程概况:本工程是**城市环境整治项目中河道清淤项目,该工程范围为**节制闸(K0+000)~***(K1+810)段河道内,由于该段河道贯穿***城区,全部段位于住宿生活区、人中医院、农贸市场和商业闹市区,河道内污染严重,特别是生活垃圾和淤泥及杂草。 该 工 程 河 道 从 宏 力 花 园 经 农 贸 市 场 , 青 年 桥(K1+140),珍珠桥(K0+900),实验桥(K1+720),小东门桥(K0+600),北门桥(K0+420)至小西门节制闸。河 道 两 岸 除 北 门 桥 下 游 河 南 半 幅 ( 桩 号 : K0+000 ~K0+390)河边无浆砌块石挡墙外,其余均有浆砌块石挡墙,且大部分已修建二级平台及园林小道和绿化设施。三、施工方案:1、施工措施确定:① 本工程施工段河道全部于县城闹市区,K0+000~K0+420 段(属北门桥下游段)河两岸都为密集的居民区,河南岸居民房屋都已建到河边,且河岸无挡墙和护坡,河北岸沿河有一条 3 米宽砼道路,人来车往,非常繁忙,且沿河岸挡墙边都栽有樟木树,树直径有 20cm 以上。从 K0+420~K1+140(北门桥~青年桥)段位于商业闹市区,此区段属溧水县城最繁华的区域,人口和车辆比较集中。K1+140~K1+810(青年桥~宏力花园内)段位于溧水农贸市场和宏力花园小区内,河岸边全是建筑物,且地势复杂,施工人员想从此下到河道内都相当困难,根本无法通行。② 此施工段河内埋有污水截流管,且都有多道过河管。③ 沿施工段河道现场勘察,上游都是居民小区,农贸市场,商业闹市区,中医院,无法找到空余场地存放淤泥只有在下游段原皮毛厂区有块空地能存放淤泥综合上述因素机械清淤和人工清淤都不现实,经有关专业人员论证认为水冲法是最为恰当。水冲法施工工艺操作简单,施工方便,能够降低成本,节省时间,减少环境污染,减少对河两岸的原建筑物、园林绿化设施的破坏,便于淤泥集中、运输。2、施工段落划分...
