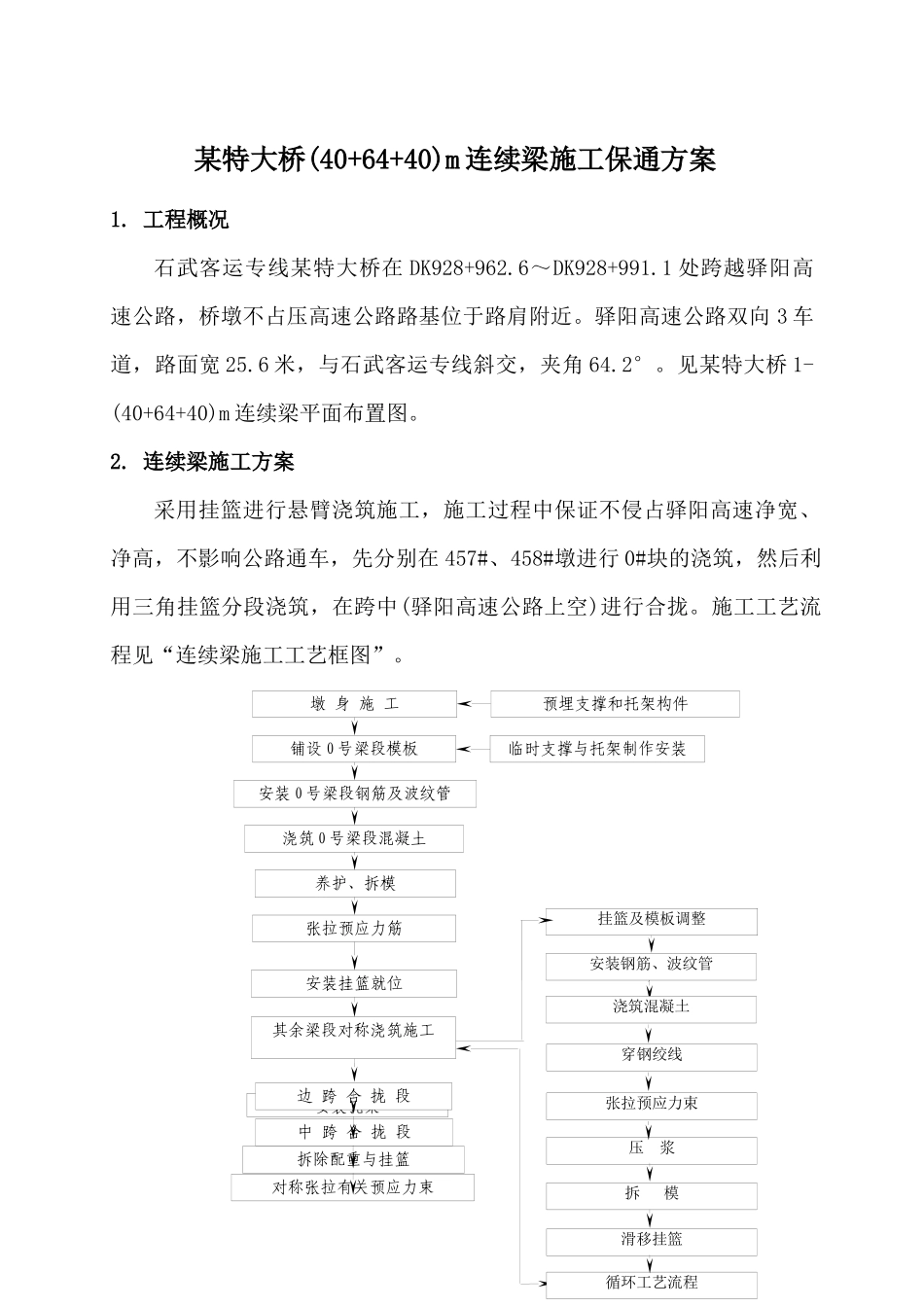

挂篮及模板调整安装钢筋、波纹管浇筑混凝土穿钢绞线张拉预应力束压 浆拆 模滑移挂篮循环工艺流程某特大桥(40+64+40)m 连续梁施工保通方案1
工程概况石武客运专线某特大桥在 DK928+962
6~DK928+991
1 处跨越驿阳高速公路,桥墩不占压高速公路路基位于路肩附近
驿阳高速公路双向 3 车道,路面宽 25
6 米,与石武客运专线斜交,夹角 64
见某特大桥 1-(40+64+40)m 连续梁平面布置图
连续梁施工方案采用挂篮进行悬臂浇筑施工,施工过程中保证不侵占驿阳高速净宽、净高,不影响公路通车,先分别在 457#、458#墩进行 0#块的浇筑,然后利用三角挂篮分段浇筑,在跨中(驿阳高速公路上空)进行合拢
施工工艺流程见“连续梁施工工艺框图”
安装托架中 跨 合 拢 段边 跨 合 拢 段拆除配重与挂篮对称张拉有关预应力束安装挂篮就位浇筑 0 号梁段混凝土养护、拆模张拉预应力筋其余梁段对称浇筑施工墩 身 施 工预埋支撑和托架构件铺设 0 号梁段模板临时支撑与托架制作安装安装 0 号梁段钢筋及波纹管连续梁施工工艺框图3

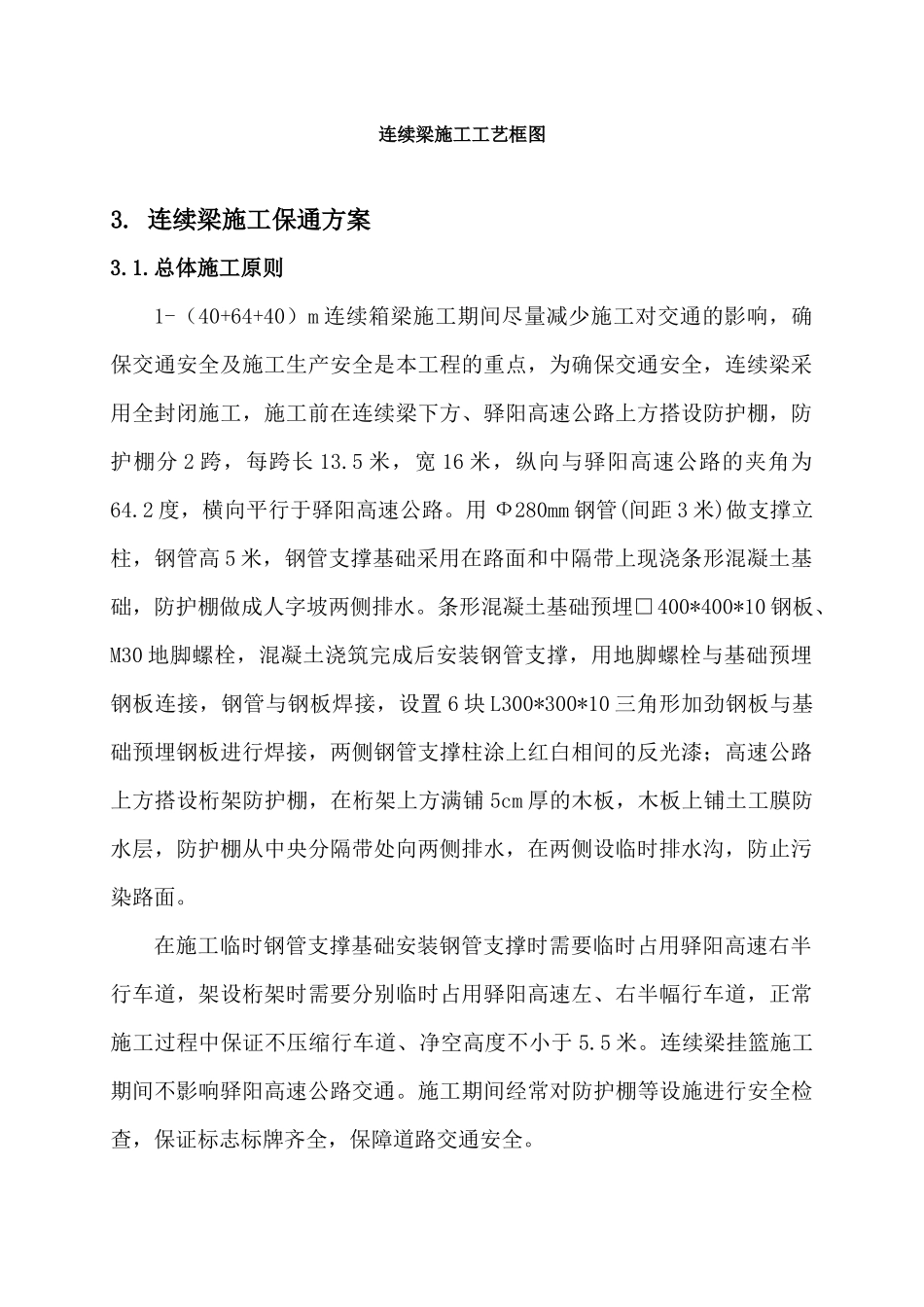

连续梁施工保通方案3
总体施工原则1-(40+64+40)m 连续箱梁施工期间尽量减少施工对交通的影响,确保交通安全及施工生产安全是本工程的重点,为确保交通安全,连续梁采用全封闭施工,施工前在连续梁下方、驿阳高速公路上方搭设防护棚,防护棚分 2 跨,每跨长 13
5 米,宽 16 米,纵向与驿阳高速公路的夹角为64
2 度,横向平行于驿阳高速公路
用 Ф280mm 钢管(间距 3 米)做支撑立柱,钢管高 5 米,钢管支撑基础采用在路面和中隔带上现浇条形混凝土基础,防护棚做成人字坡两侧排水
条形混凝土基础预埋□400*400*10 钢板、M30 地脚螺栓,混凝土浇筑完成后安装钢管支撑,用地脚螺栓与基础预埋钢板连接,钢管与钢板焊接
