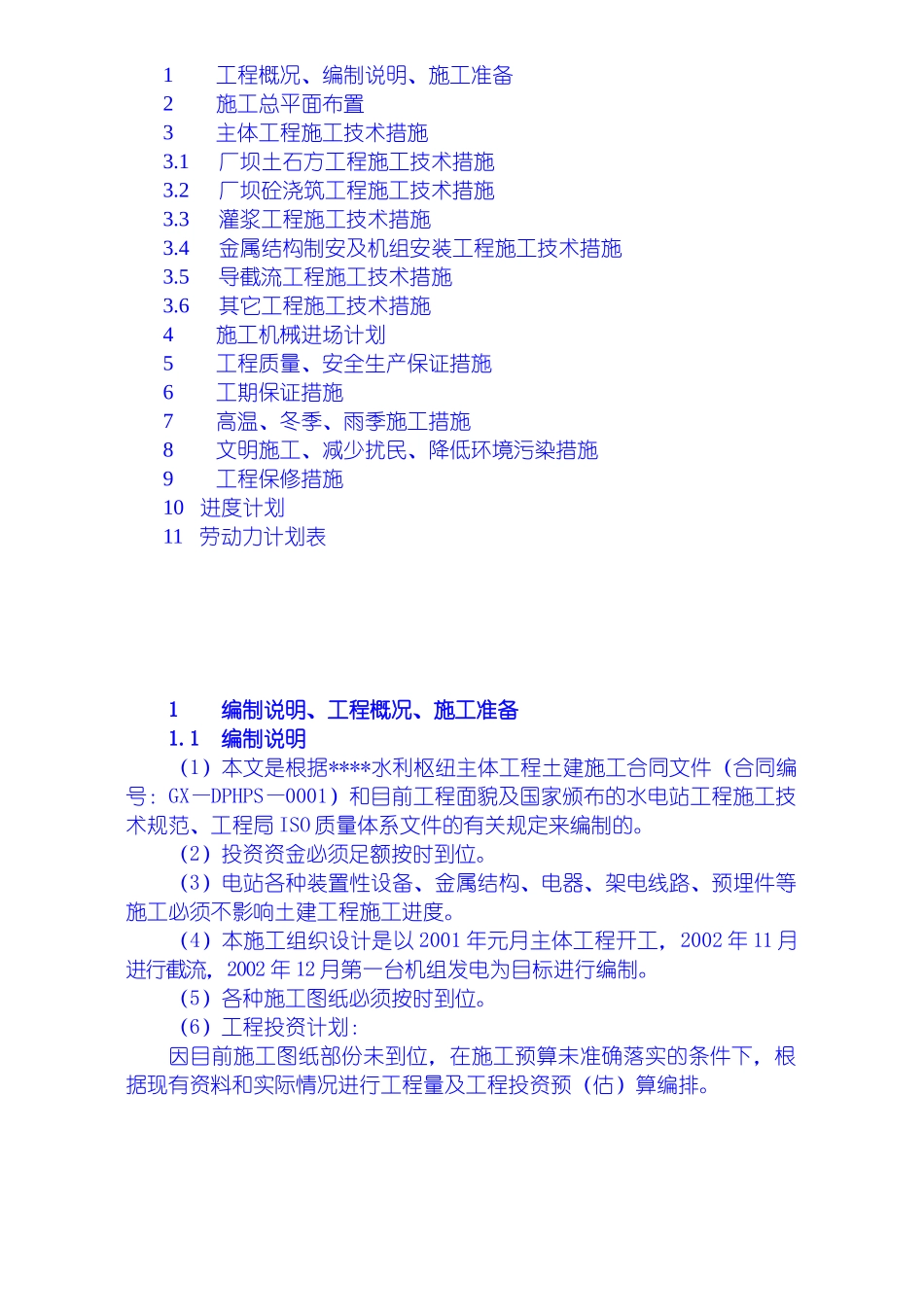

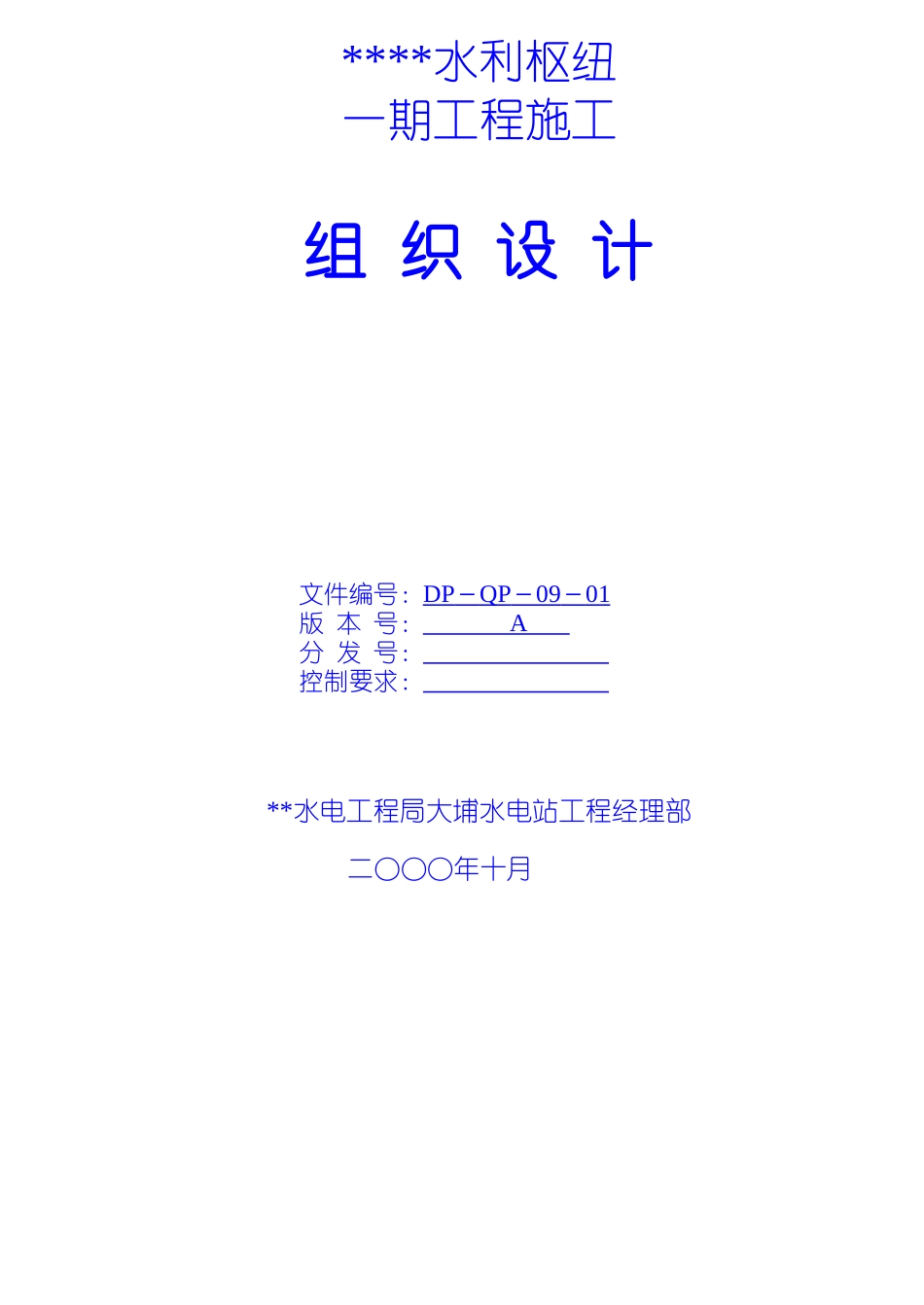

****水利枢纽一期工程施工组 织 设 计文件编号:DP - QP - 09 - 01 版 本 号: A 分 发 号: 控制要求: **水电工程局大埔水电站工程经理部二○○○年十月批准: 时间:审核: 时间:校核: 时间: 时间:二○○○年十月目 录1 工程概况、编制说明、施工准备2 施工总平面布置3 主体工程施工技术措施3.1厂坝土石方工程施工技术措施3.2厂坝砼浇筑工程施工技术措施3.3灌浆工程施工技术措施3.4金属结构制安及机组安装工程施工技术措施3.5导截流工程施工技术措施3.6其它工程施工技术措施4 施工机械进场计划5 工程质量、安全生产保证措施6 工期保证措施7 高温、冬季、雨季施工措施8 文明施工、减少扰民、降低环境污染措施9 工程保修措施10 进度计划11 劳动力计划表1 编制说明、工程概况、施工准备1.1 编制说明(1)本文是根据****水利枢纽主体工程土建施工合同文件(合同编号:GX—DPHPS—0001)和目前工程面貌及国家颁布的水电站工程施工技术规范、工程局 ISO 质量体系文件的有关规定来编制的。(2)投资资金必须足额按时到位。(3)电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度。(4)本施工组织设计是以 2001 年元月主体工程开工,2002 年 11 月进行截流,2002 年 12 月第一台机组发电为目标进行编制。(5)各种施工图纸必须按时到位。(6)工程投资计划:因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排。1.2 工程概况1.2.1 说明****水利枢纽主体工程于是 1993 年 9 月正式开工,至 1998 年 5 月已完成工程的主要面貌及工程量有:右岸 1#、2#接头砼重力坝已到▽99~101m 高程,3#~6#闸墩已到▽97.5 m 高程,厂房主机间底板已浇筑1 m 厚的砼,安装间底板已覆盖 0.3m 厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。总共完成土石方开挖(或填筑)约 87.05×104m3,清淤 2.53×104 m3,钢筋制安 1182t,砼浇筑约12.45×104 m3,灌浆 13086m。1995 年 5 月后由于种种原因工程被迫停工,1997 年 11 月复工,1998 年 5 月再次停工。2000 年 11 月经过多方的共同努力,**水利枢纽又恢复建设施工,业主要求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电。根据这一建设方案,编制本工程施工组织设计。1.2.2 一期工...
